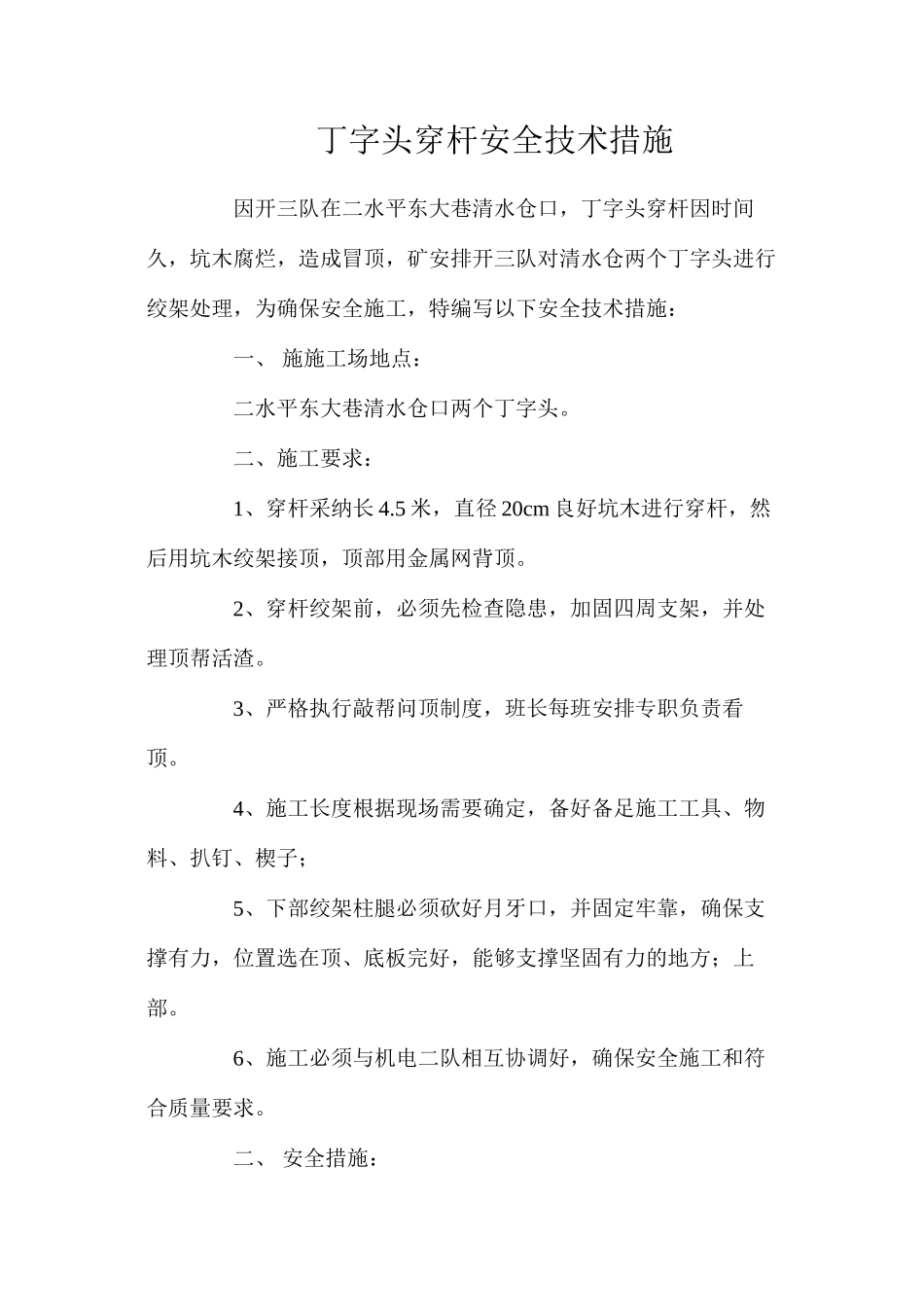

丁字头穿杆安全技术措施 因开三队在二水平东大巷清水仓口,丁字头穿杆因时间久,坑木腐烂,造成冒顶,矿安排开三队对清水仓两个丁字头进行绞架处理,为确保安全施工,特编写以下安全技术措施: 一、 施施工场地点: 二水平东大巷清水仓口两个丁字头
二、施工要求: 1、穿杆采纳长 4
5 米,直径 20cm 良好坑木进行穿杆,然后用坑木绞架接顶,顶部用金属网背顶
2、穿杆绞架前,必须先检查隐患,加固四周支架,并处理顶帮活渣
3、严格执行敲帮问顶制度,班长每班安排专职负责看顶
4、施工长度根据现场需要确定,备好备足施工工具、物料、扒钉、楔子; 5、下部绞架柱腿必须砍好月牙口,并固定牢靠,确保支撑有力,位置选在顶、底板完好,能够支撑坚固有力的地方;上部
6、施工必须与机电二队相互协调好,确保安全施工和符合质量要求

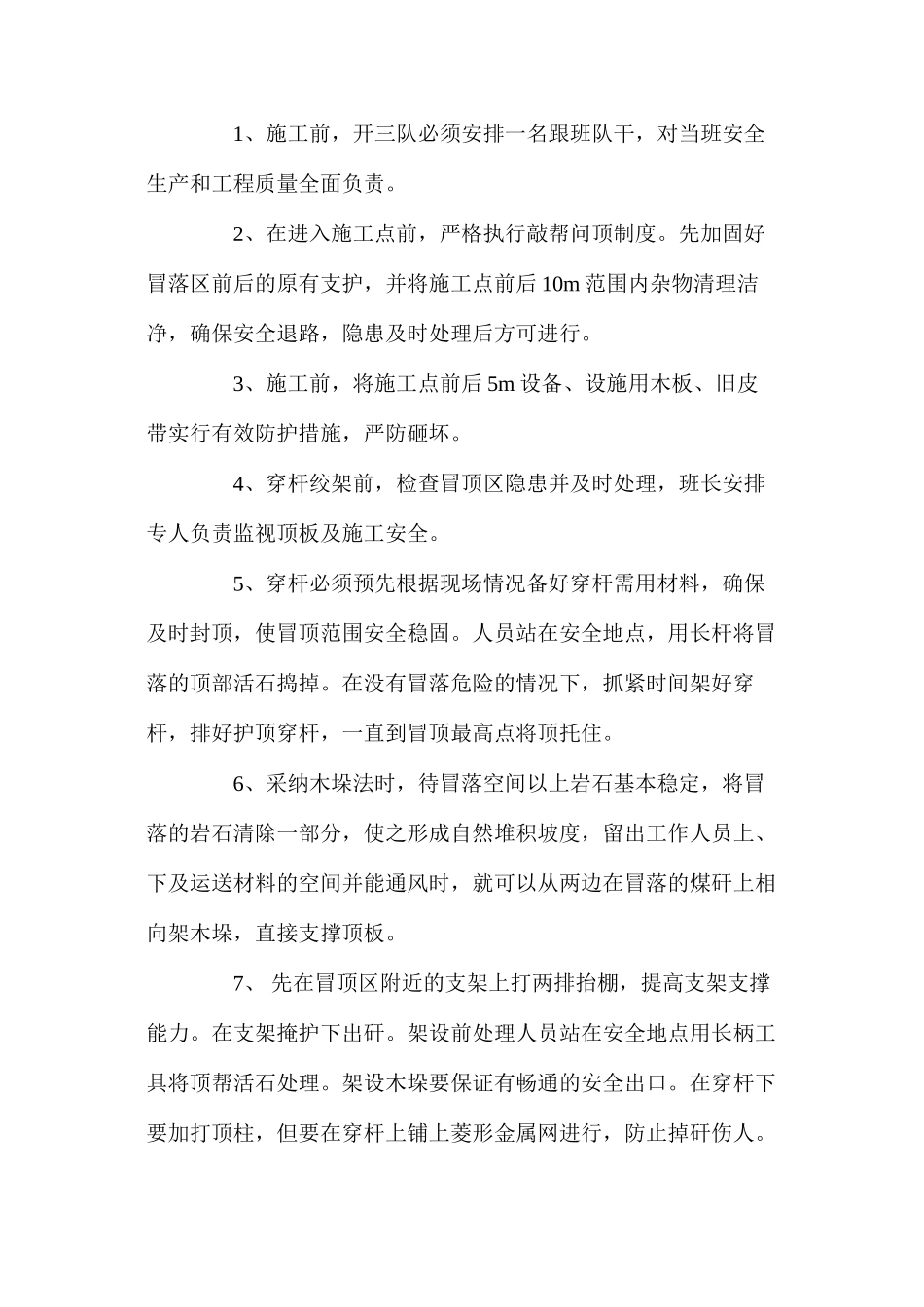

二、 安全措施: 1、施工前,开三队必须安排一名跟班队干,对当班安全生产和工程质量全面负责
2、在进入施工点前,严格执行敲帮问顶制度
先加固好冒落区前后的原有支护,并将施工点前后 10m 范围内杂物清理洁净,确保安全退路,隐患及时处理后方可进行
3、施工前,将施工点前后 5m 设备、设施用木板、旧皮带实行有效防护措施,严防砸坏
4、穿杆绞架前,检查冒顶区隐患并及时处理,班长安排专人负责监视顶板及施工安全
5、穿杆必须预先根据现场情况备好穿杆需用材料,确保及时封顶,使冒顶范围安全稳固
人员站在安全地点,用长杆将冒落的顶部活石捣掉
在没有冒落危险的情况下,抓紧时间架好穿杆,排好护顶穿杆,一直到冒顶最高点将顶托住
6、采纳木垛法时,待冒落空间以上岩石基本稳定,将冒落的岩石清除一部分,使之形成自然堆积坡度,留出工作人员上、下及运送材料的空间并能通风时,就可以从两边在冒落的煤矸上相向架木垛,直接支撑顶板

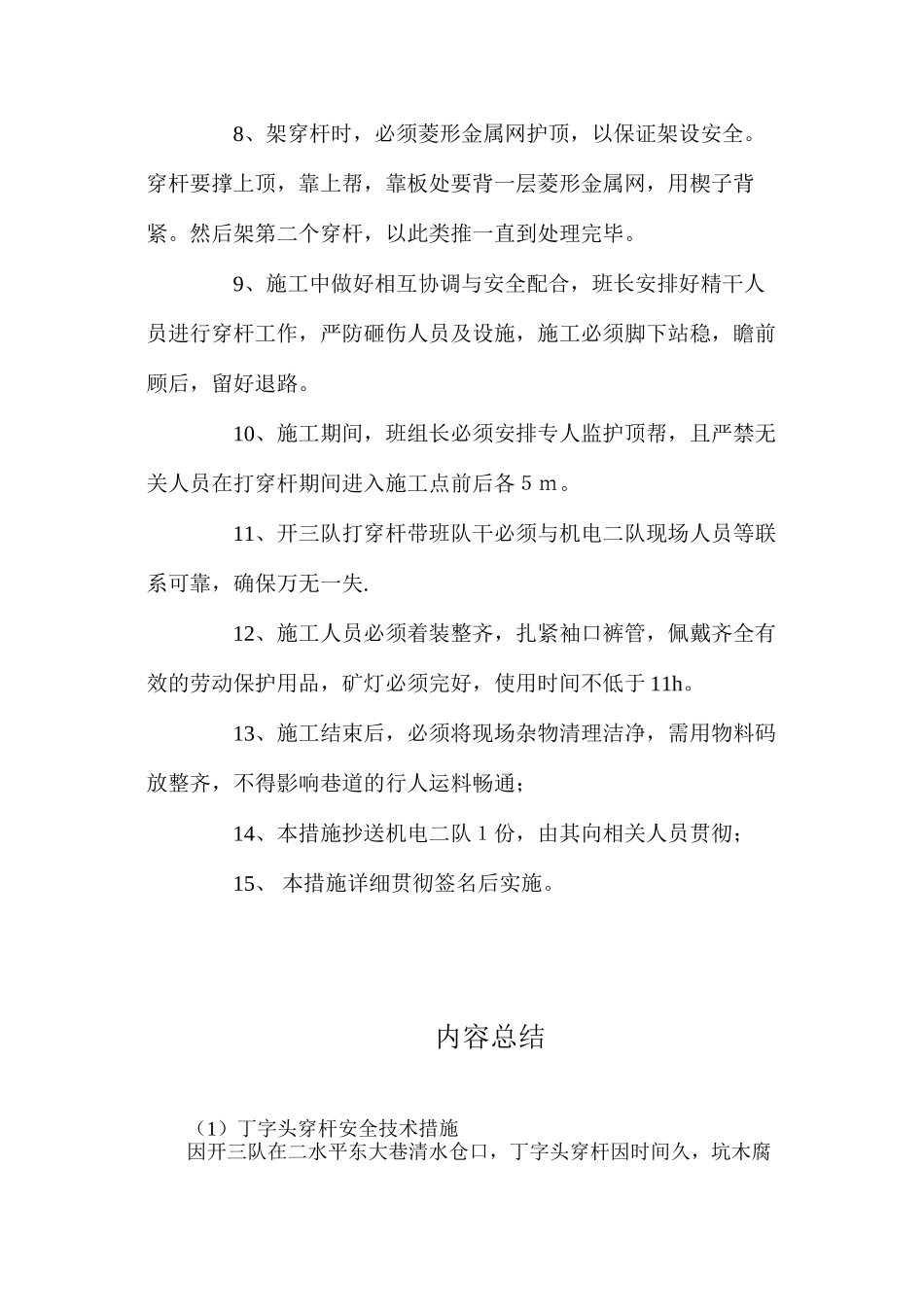

7 、 先在冒顶区附近的支架上打两排抬棚,提高支架支撑能力
