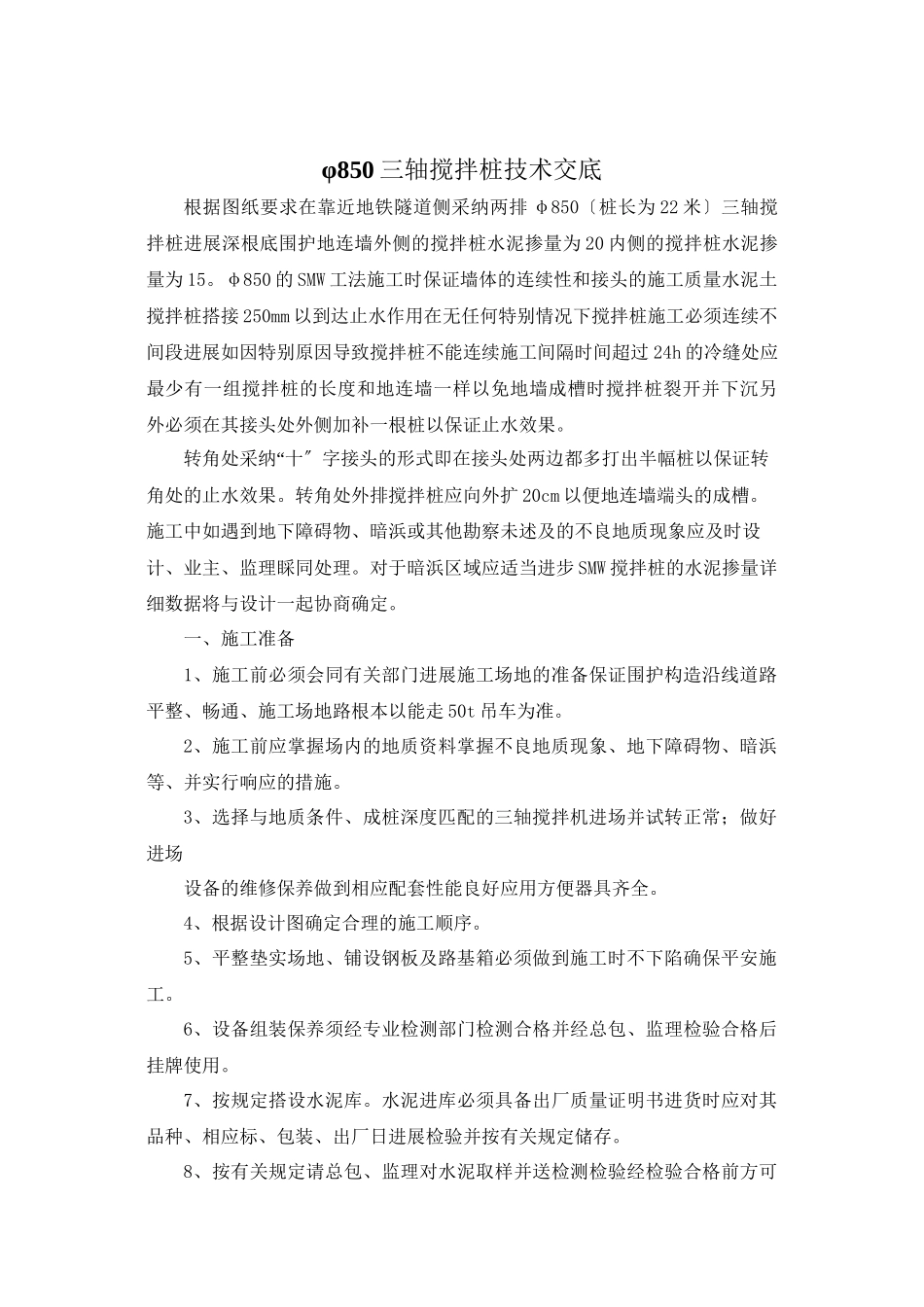

φ850 三轴搅拌桩技术交底根据图纸要求在靠近地铁隧道侧采纳两排 φ850〔桩长为 22 米〕三轴搅拌桩进展深根底围护地连墙外侧的搅拌桩水泥掺量为 20 内侧的搅拌桩水泥掺量为 15
φ850 的 SMW 工法施工时保证墙体的连续性和接头的施工质量水泥土搅拌桩搭接 250mm 以到达止水作用在无任何特别情况下搅拌桩施工必须连续不间段进展如因特别原因导致搅拌桩不能连续施工间隔时间超过 24h 的冷缝处应最少有一组搅拌桩的长度和地连墙一样以免地墙成槽时搅拌桩裂开并下沉另外必须在其接头处外侧加补一根桩以保证止水效果
“转角处采纳 十〞字接头的形式即在接头处两边都多打出半幅桩以保证转角处的止水效果
转角处外排搅拌桩应向外扩 20cm 以便地连墙端头的成槽
施工中如遇到地下障碍物、暗浜或其他勘察未述及的不良地质现象应及时设计、业主、监理睬同处理
对于暗浜区域应适当进步 SMW 搅拌桩的水泥掺量详细数据将与设计一起协商确定
一、施工准备1、施工前必须会同有关部门进展施工场地的准备保证围护构造沿线道路平整、畅通、施工场地路根本以能走 50t 吊车为准
2、施工前应掌握场内的地质资料掌握不良地质现象、地下障碍物、暗浜等、并实行响应的措施
3、选择与地质条件、成桩深度匹配的三轴搅拌机进场并试转正常;做好进场设备的维修保养做到相应配套性能良好应用方便器具齐全
4、根据设计图确定合理的施工顺序
5、平整垫实场地、铺设钢板及路基箱必须做到施工时不下陷确保平安施工
6、设备组装保养须经专业检测部门检测合格并经总包、监理检验合格后挂牌使用
7、按规定搭设水泥库
水泥进库必须具备出厂质量证明书进货时应对其品种、相应标、包装、出厂日进展检验并按有关规定储存
8、按有关规定请总包、监理对水泥取样并送检测检验经检验合格前方可使用

二、施工工艺1 、放线定位、挖槽 :根据基坑围护边线用 0
4m3挖机开挖槽沟沟
