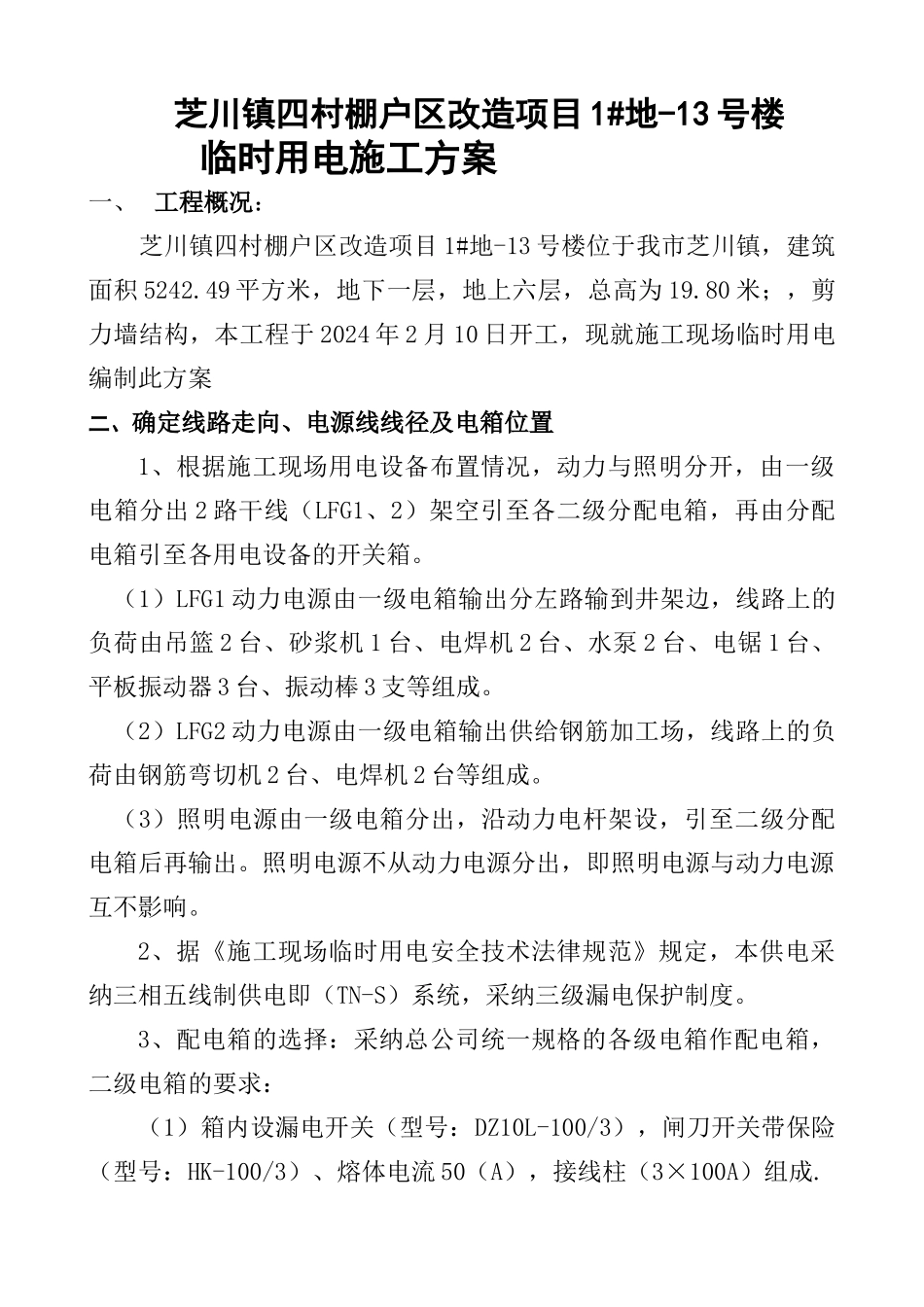

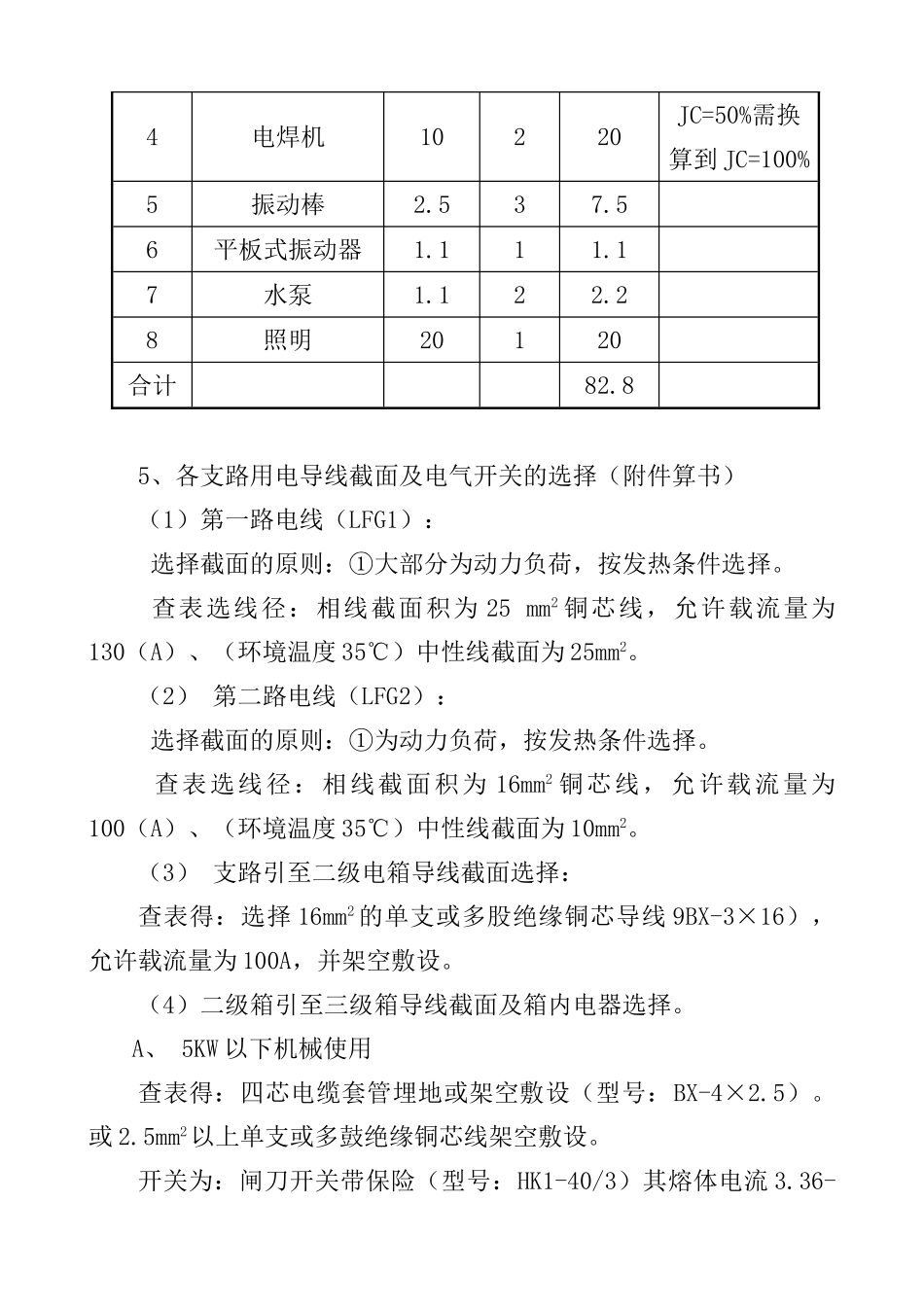

芝川镇四村棚户区改造项目 1#地-13 号楼 临时用电施工方案一、 工程概况: 芝川镇四村棚户区改造项目 1#地-13 号楼位于我市芝川镇,建筑面积 5242.49 平方米,地下一层,地上六层,总高为 19.80 米;,剪力墙结构,本工程于 2024 年 2 月 10 日开工,现就施工现场临时用电编制此方案二、确定线路走向、电源线线径及电箱位置1、根据施工现场用电设备布置情况,动力与照明分开,由一级电箱分出 2 路干线(LFG1、2)架空引至各二级分配电箱,再由分配电箱引至各用电设备的开关箱。(1)LFG1 动力电源由一级电箱输出分左路输到井架边,线路上的负荷由吊篮 2 台、砂浆机 1 台、电焊机 2 台、水泵 2 台、电锯 1 台、平板振动器 3 台、振动棒 3 支等组成。(2)LFG2 动力电源由一级电箱输出供给钢筋加工场,线路上的负荷由钢筋弯切机 2 台、电焊机 2 台等组成。(3)照明电源由一级电箱分出,沿动力电杆架设,引至二级分配电箱后再输出。照明电源不从动力电源分出,即照明电源与动力电源互不影响。2、据《施工现场临时用电安全技术法律规范》规定,本供电采纳三相五线制供电即(TN-S)系统,采纳三级漏电保护制度。3、配电箱的选择:采纳总公司统一规格的各级电箱作配电箱,二级电箱的要求:(1)箱内设漏电开关(型号:DZ10L-100/3),闸刀开关带保险(型号:HK-100/3)、熔体电流 50(A),接线柱(3×100A)组成.(2)漏电开关的动作电流及动作时间指标分别为(50mA,小于0.1S)。(3) 二级电箱外壳必须连通保护接地且重复接地。(4) 各楼层用电考虑施工及敷设方便,宜设在吊笼侧并每层设一个配电箱,由该电箱输出各个流动电箱。4、级电箱位置及布线原则:(1)井架式起重机配电箱设在笼架边,便于电源进出线。(2)砼搅拌机位于水泥库旁、笼架的一侧,其配电箱就设在水泥库旁。(3)弯切机配电箱设在机侧,采纳埋地敷线,以便材料进场。(4)振捣器配电箱应布置在使用地点附近(即流动电箱)。(5)砂浆机、灰机的配电箱设在砂场及灰池附近,导线采纳架空敷设。(6)电焊机为可移动设备,采纳回路供电,导线采纳橡皮套软电缆。(7)分配电箱距固定式用电设备距离均不超过 3 米,距沟通弧焊机距离不大于 5 米,、水泵的距离大于 1.5 米、小于 6 米。现场计划用电量统计表 (附表 1)序号名 称功 率(KW)数 量合计功率(KW)备 注1钢筋弯切机3.0262电锯3133砂浆机2124电焊机10220JC=50%需换算...
