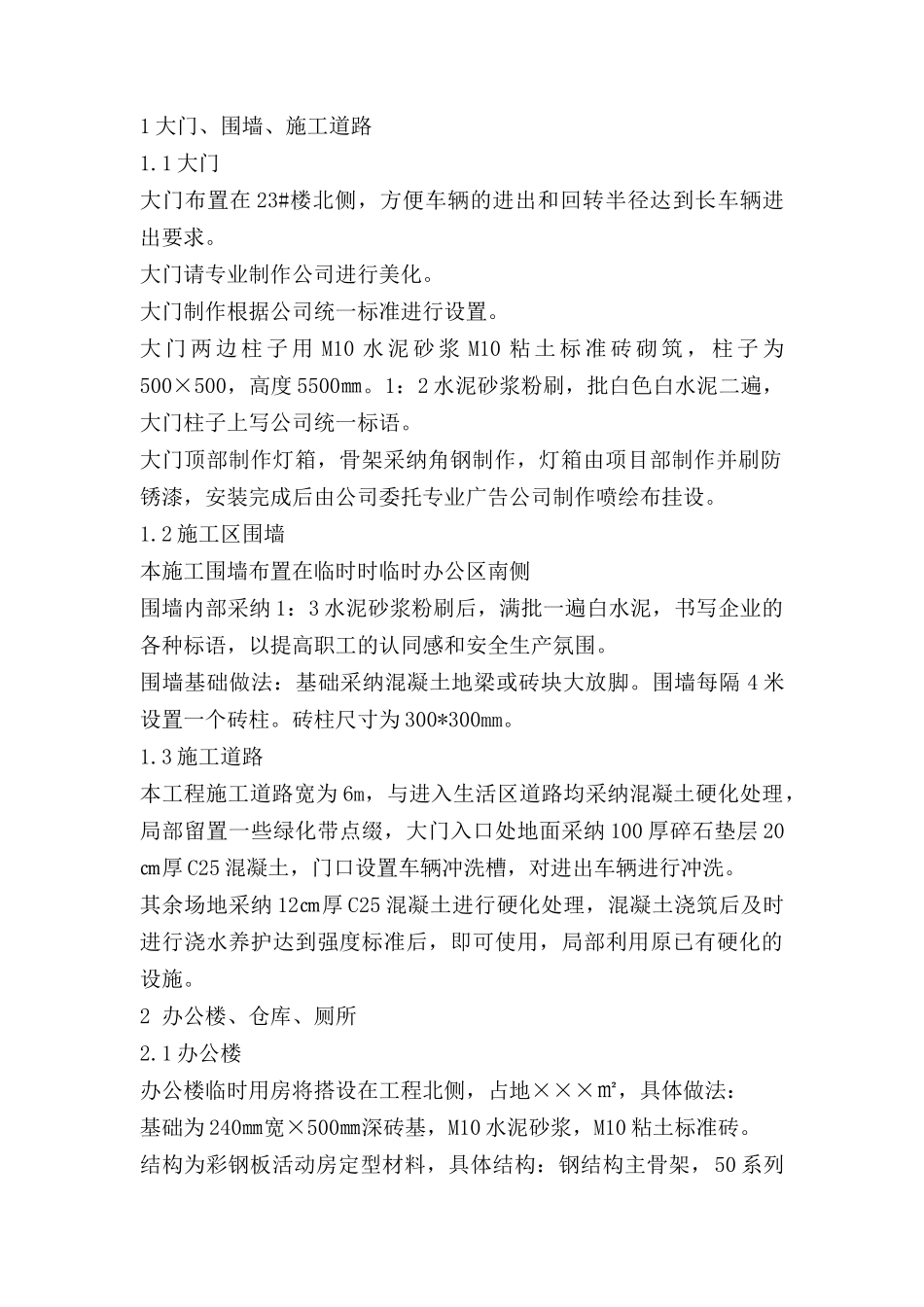

临时设施专项施工方案临时设施专项施工方案一、编制依据1 本工程施工组织设计。2 建筑地基基础工程施工质量验收法律规范 GB50202-20243 砌体工程施工质量验收法律规范 GB50203-20244 钢结构工程施工质量验收法律规范 GB50205-20245 建筑结构荷载法律规范 GB50009-20016《建筑施工安全检查标准》JGJ59-997 杭州市相关标准及文件规定二、工程概况建设单位: 代建单位: 设计单位: 监理单位: 施工单位:三、施工总体部署根据施工组织设计要求,在现场施工总平面图规划临时用房布置分三大区域——办公区用房、生活区用房。办公区不住人。根据建筑工程特点,工程需要大量的劳力和劳动量,为了科学合理地减轻劳动量和改造工人劳动强度,让职工有一个舒适的休息场所,本工程将施工区和生产区完全划分开来。根据现场实际情况,办公区和生活区设置在工程北侧,占地面积约4900㎡,将搭设 8 幢彩钢房,合计建筑面积 2000㎡,结构采纳保温彩钢房搭设,塑钢窗,一层加防盗窗,宿舍区设置食堂、浴室、民工学校等辅助设施,集工人吃、住、休息、学习为一体。四、施工区临建计划施工作业区用房设置在工程建筑物四周塔吊回转半径内,具体布置见附图1 大门、围墙、施工道路1.1 大门大门布置在 23#楼北侧,方便车辆的进出和回转半径达到长车辆进出要求。大门请专业制作公司进行美化。大门制作根据公司统一标准进行设置。大 门 两 边 柱 子 用 M10 水 泥 砂 浆 M10 粘 土 标 准 砖 砌 筑 , 柱 子 为500×500,高度 5500㎜。1:2 水泥砂浆粉刷,批白色白水泥二遍,大门柱子上写公司统一标语。大门顶部制作灯箱,骨架采纳角钢制作,灯箱由项目部制作并刷防锈漆,安装完成后由公司委托专业广告公司制作喷绘布挂设。1.2 施工区围墙本施工围墙布置在临时时临时办公区南侧围墙内部采纳 1:3 水泥砂浆粉刷后,满批一遍白水泥,书写企业的各种标语,以提高职工的认同感和安全生产氛围。围墙基础做法:基础采纳混凝土地梁或砖块大放脚。围墙每隔 4 米设置一个砖柱。砖柱尺寸为 300*300mm。1.3 施工道路本工程施工道路宽为 6m,与进入生活区道路均采纳混凝土硬化处理,局部留置一些绿化带点缀,大门入口处地面采纳 100 厚碎石垫层 20㎝厚 C25 混凝土,门口设置车辆冲洗槽,对进出车辆进行冲洗。其余场地采纳 12㎝厚 C25 混凝土进行硬化处理,混凝土浇筑后及时进行浇水养护达到强度标准后,即可使用,局部利用原已...
