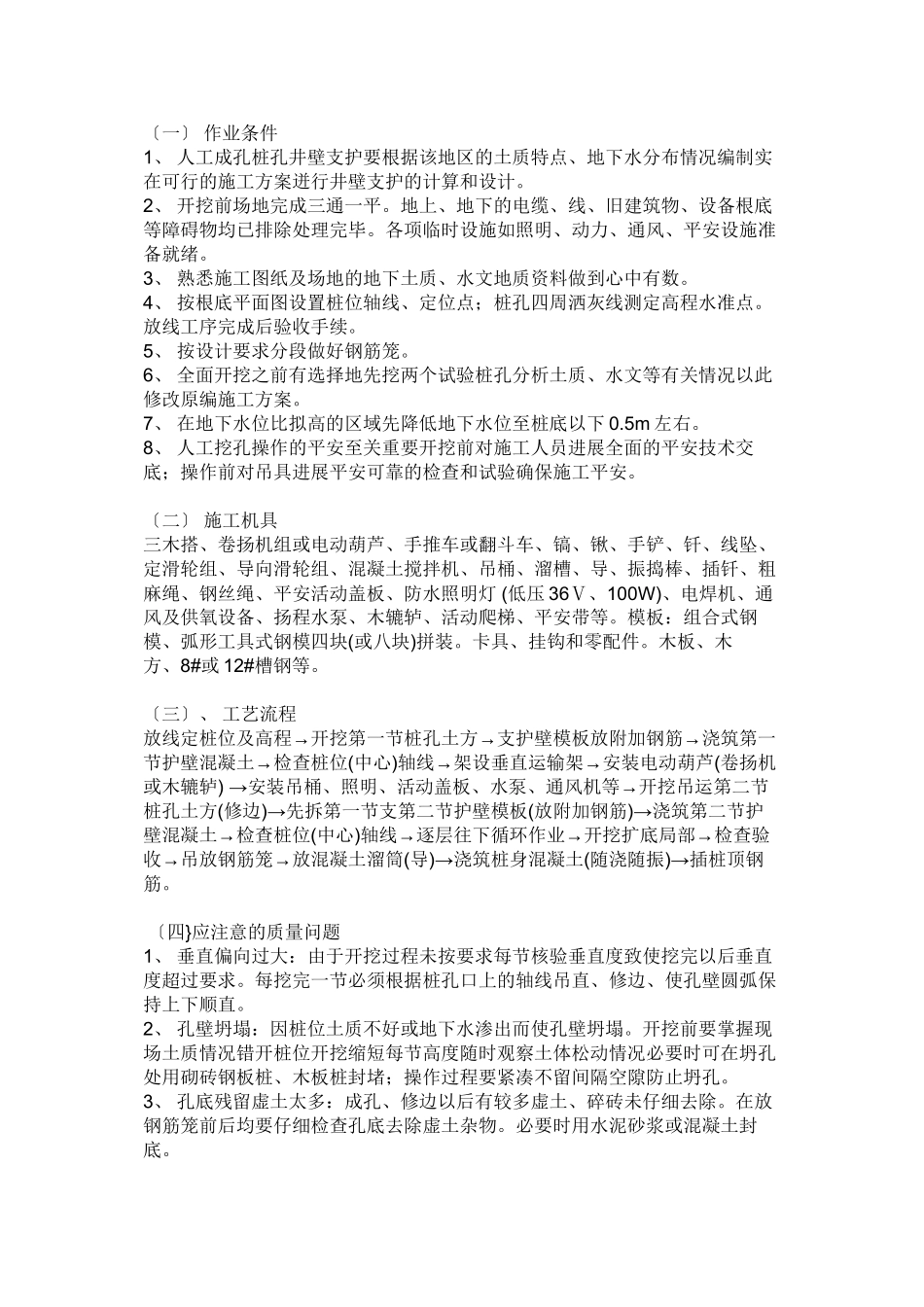

〔一〕 作业条件1 、 人工成孔桩孔井壁支护要根据该地区的土质特点、地下水分布情况编制实在可行的施工方案迸行井壁支护的计算和设计
2 、 开挖前场地完成三通一平
地上、地下的电缆、线、旧建筑物、设备根底等障碍物均已排除处理完毕
各项临时设施如照明、动力、通风、平安设施准备就绪
3 、 熟悉施工图纸及场地的地下土质、水文地质资料做到心中有数
4 、 按根底平面图设置桩位轴线、定位点;桩孔四周洒灰线测定高程水准点
放线工序完成后验收手续
5 、 按设计要求分段做好钢筋笼
6 、 全面开挖之前有选择地先挖两个试验桩孔分析土质、水文等有关情况以此修改原编施工方案
7 、 在地下水位比拟高的区域先降低地下水位至桩底以下 0
8 、 人工挖孔操作的平安至关重要开挖前对施工人员进展全面的平安技术交底;操作前对吊具进展平安可靠的检查和试验确保施工平安
〔二〕 施工机具三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导、振捣棒、插钎、粗 麻绳、钢丝绳、平安活动盖板、防水照明灯 (低压 36Ⅴ、100W)、电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、平安带等
模板:组合式钢模、弧形工具式钢模四块(或八块)拼装
卡具、挂钩和零配件
木板、木方、8#或 12#槽钢等
〔三〕、 工艺流程→→→放线定桩位及高程开挖第一节桩孔土方支护壁模板放附加钢筋浇筑第一→节护壁混凝土检查桩位(中心)→→轴线架设垂直运输架安装电动葫芦(卷扬机或木辘轳) →→安装吊桶、照明、活动盖板、水泵、通风机等开挖吊运第二节桩孔土方(修边)→先拆第一节支第二节护壁模板(放附加钢筋)→浇筑第二节护→壁混凝土检查桩位(中心)→→→轴线逐层往下循环作业开挖扩底局部检查验→→收吊放钢筋笼放混凝土溜筒(导)→浇筑桩身混凝土(随浇随振)→插桩顶钢筋
