人防给排水系统施工要点1、施工中应与相关专业进行交接验收,并做好隐蔽验收记录
所有外墙套管必须做好防水措施
2、管道穿过结构伸缩缝、抗震缝及沉降缝敷设时,应根据情况实行下列保护措施:a
在墙体两侧实行柔性连接
在管道或保温层外皮上、下部留有不小于 150mm 的净空
在穿墙处做成方形补偿器,水平安装
明装管道成排安装时,直线部分应互相平行
曲线部分:当管道水平或垂直并e
行时,应与直线部分保持等距;管道水平上下并行时,弯管部分的曲率半径应一致
管道支、吊、托架的安装,应符合下列规定:(a)位置正确,埋设应平整牢固
(b)固定支架与管道接触应紧密,固定应牢靠
(c)滑动支架应灵活,滑托与滑槽两侧间应留有 3~5mm 的间隙,纵向移动量应符合设计要求
(d)无热伸长管道的吊架、吊杆应垂直安装
(e)有热伸长管道的吊架、吊杆应向热膨胀的反方向偏移
(f)固定在建筑结构上的管道支、吊架不得影响结构的安全

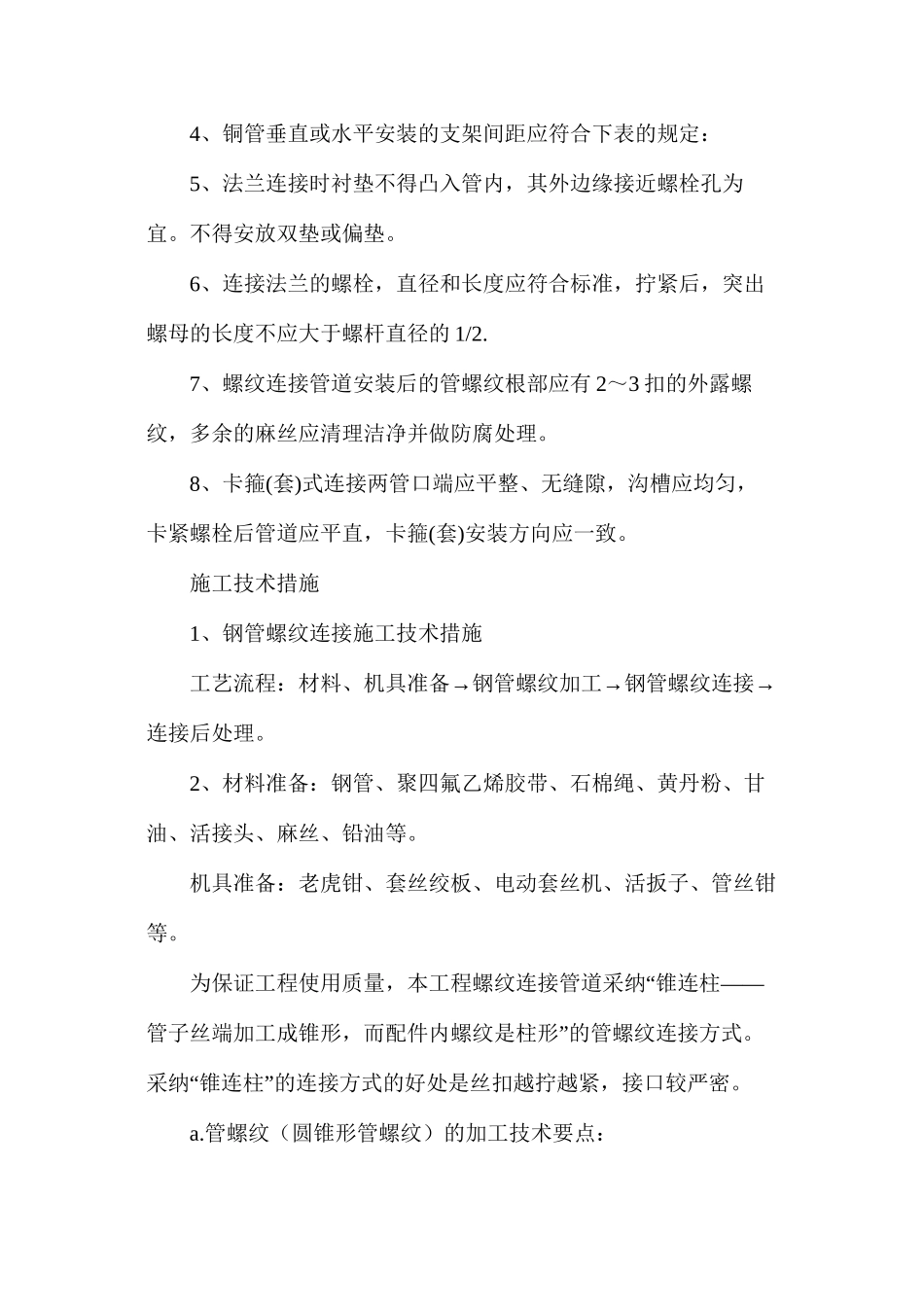

3、钢管水平安装的支、吊架间距应符合下表的规定:4、铜管垂直或水平安装的支架间距应符合下表的规定:5、法兰连接时衬垫不得凸入管内,其外边缘接近螺栓孔为宜
不得安放双垫或偏垫
6、连接法兰的螺栓,直径和长度应符合标准,拧紧后,突出螺母的长度不应大于螺杆直径的 1/2
7、螺纹连接管道安装后的管螺纹根部应有 2~3 扣的外露螺纹,多余的麻丝应清理洁净并做防腐处理
8、卡箍(套)式连接两管口端应平整、无缝隙,沟槽应均匀,卡紧螺栓后管道应平直,卡箍(套)安装方向应一致
施工技术措施1、钢管螺纹连接施工技术措施→→→工艺流程:材料、机具准备钢管螺纹加工钢管螺纹连接连接后处理
2、材料准备:钢管、聚四氟乙烯胶带、石棉绳、黄丹粉、甘油、活接头、麻丝、铅油等
机具准备:老虎钳、套丝绞板、电动套丝机、活扳子、管丝钳等
“——为保证工程使用质量,本工程螺纹连接管道采纳 锥连柱”管子丝端
