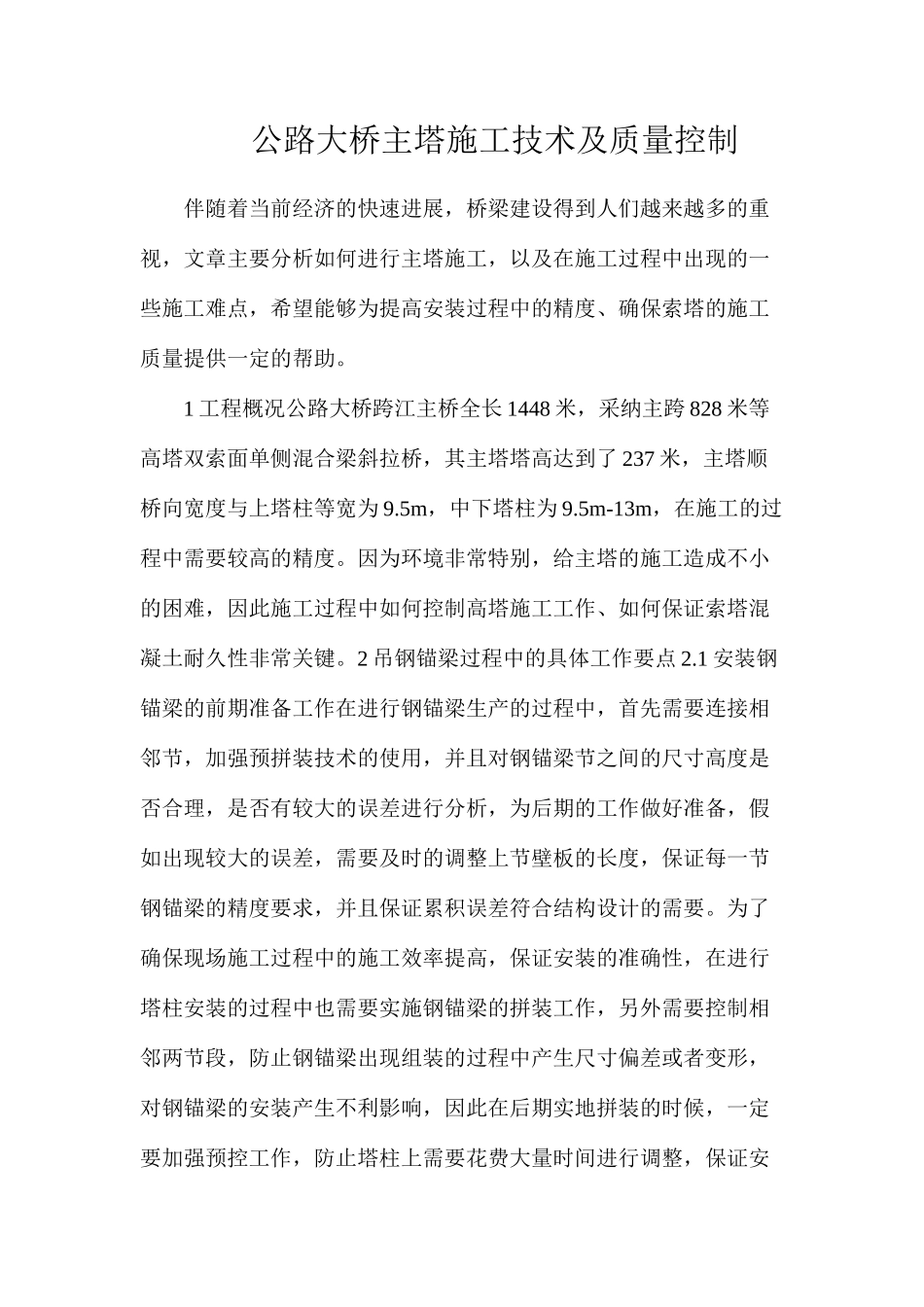

公路大桥主塔施工技术及质量控制伴随着当前经济的快速进展,桥梁建设得到人们越来越多的重视,文章主要分析如何进行主塔施工,以及在施工过程中出现的一些施工难点,希望能够为提高安装过程中的精度、确保索塔的施工质量提供一定的帮助
1 工程概况公路大桥跨江主桥全长 1448 米,采纳主跨 828 米等高塔双索面单侧混合梁斜拉桥,其主塔塔高达到了 237 米,主塔顺桥向宽度与上塔柱等宽为 9
5m,中下塔柱为 9
5m-13m,在施工的过程中需要较高的精度
因为环境非常特别,给主塔的施工造成不小的困难,因此施工过程中如何控制高塔施工工作、如何保证索塔混凝土耐久性非常关键
2 吊钢锚梁过程中的具体工作要点 2
1 安装钢锚梁的前期准备工作在进行钢锚梁生产的过程中,首先需要连接相邻节,加强预拼装技术的使用,并且对钢锚梁节之间的尺寸高度是否合理,是否有较大的误差进行分析,为后期的工作做好准备,假如出现较大的误差,需要及时的调整上节壁板的长度,保证每一节钢锚梁的精度要求,并且保证累积误差符合结构设计的需要
为了确保现场施工过程中的施工效率提高,保证安装的准确性,在进行塔柱安装的过程中也需要实施钢锚梁的拼装工作,另外需要控制相邻两节段,防止钢锚梁出现组装的过程中产生尺寸偏差或者变形,对钢锚梁的安装产生不利影响,因此在后期实地拼装的时候,一定要加强预控工作,防止塔柱上需要花费大量时间进行调整,保证安装效果的高效和连续性

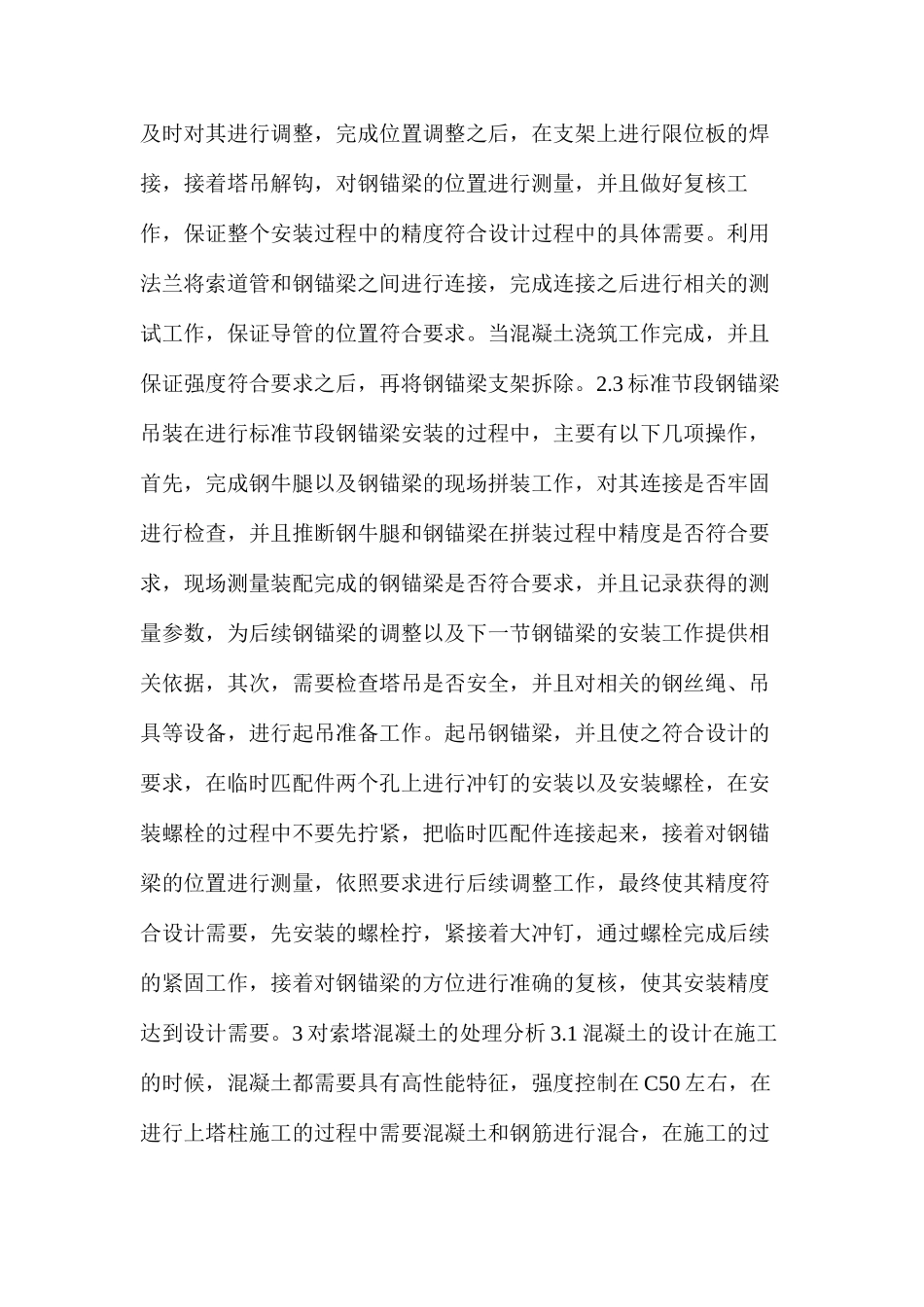

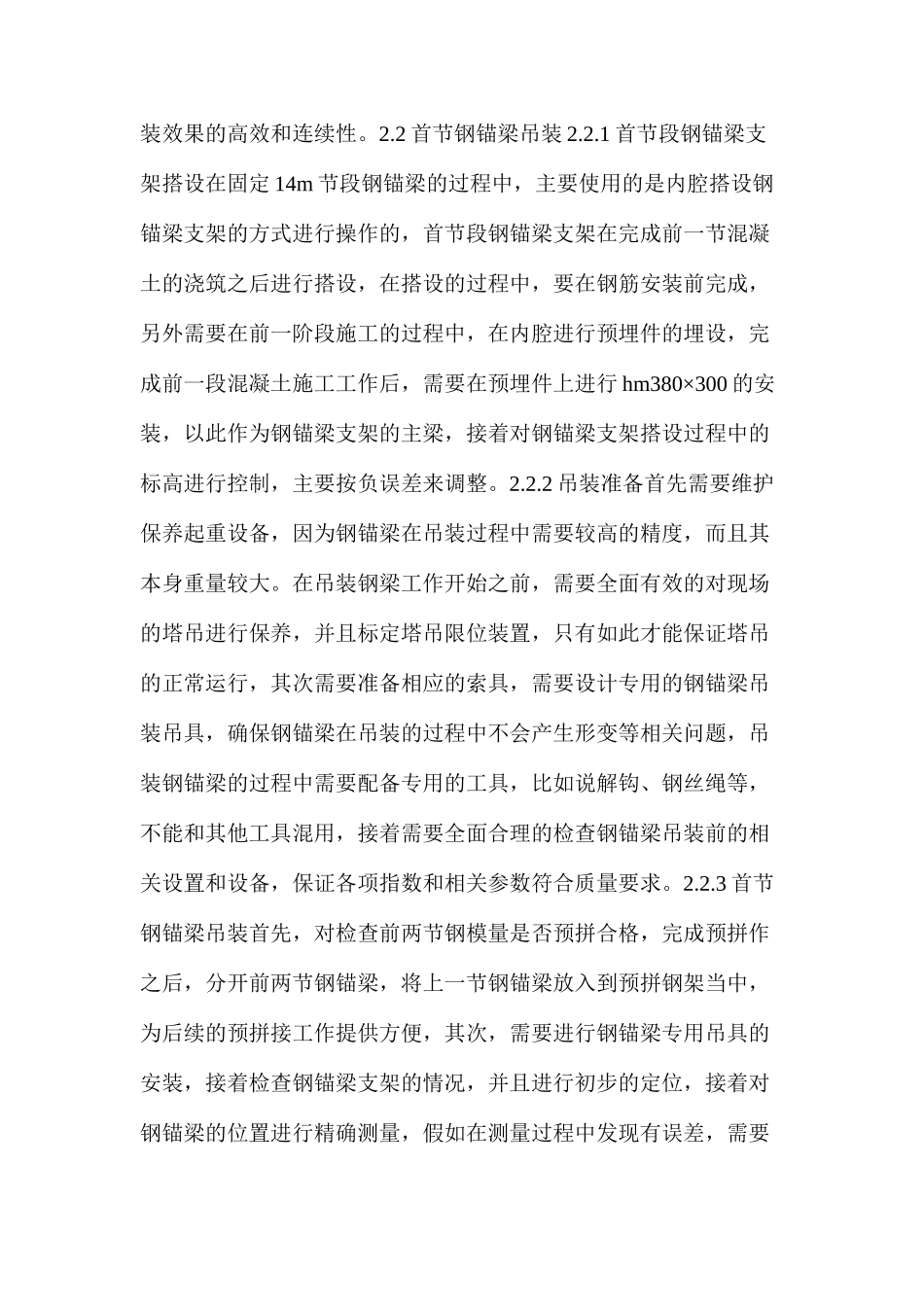

2 首节钢锚梁吊装 2
1 首节段钢锚梁支架搭设在固定 14m 节段钢锚梁的过程中,主要使用的是内腔搭设钢锚梁支架的方式进行操作的,首节段钢锚梁支架在完成前一节混凝土的浇筑之后进行搭设,在搭设的过程中,要在钢筋安装前完成,另外需要在前一阶段施工的过程中,在内腔进行预埋件的埋设,完成前一段混凝土施工工作后,需要在预埋件上进行 hm380×300 的安装,以此作为钢锚梁支架的主梁
