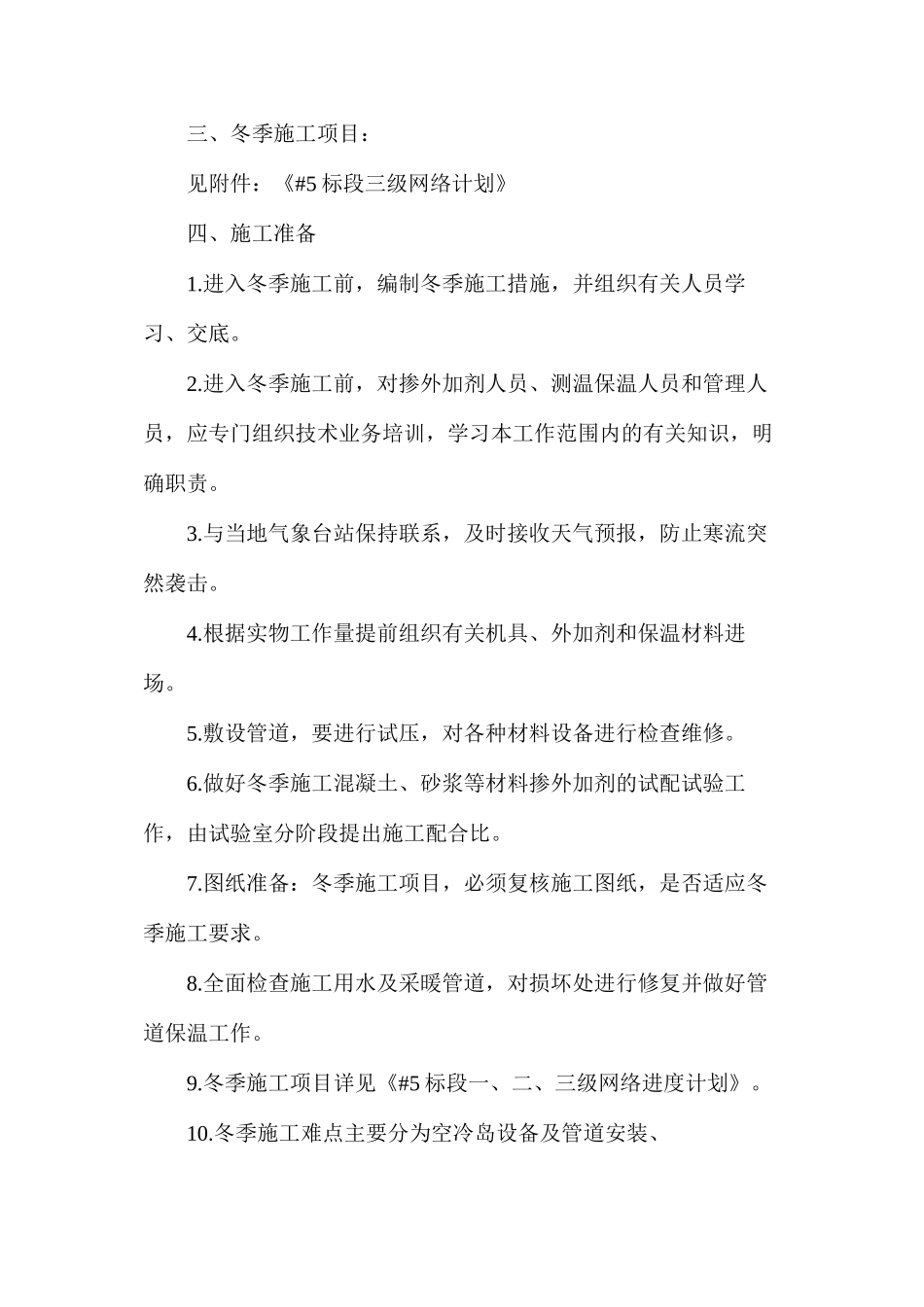

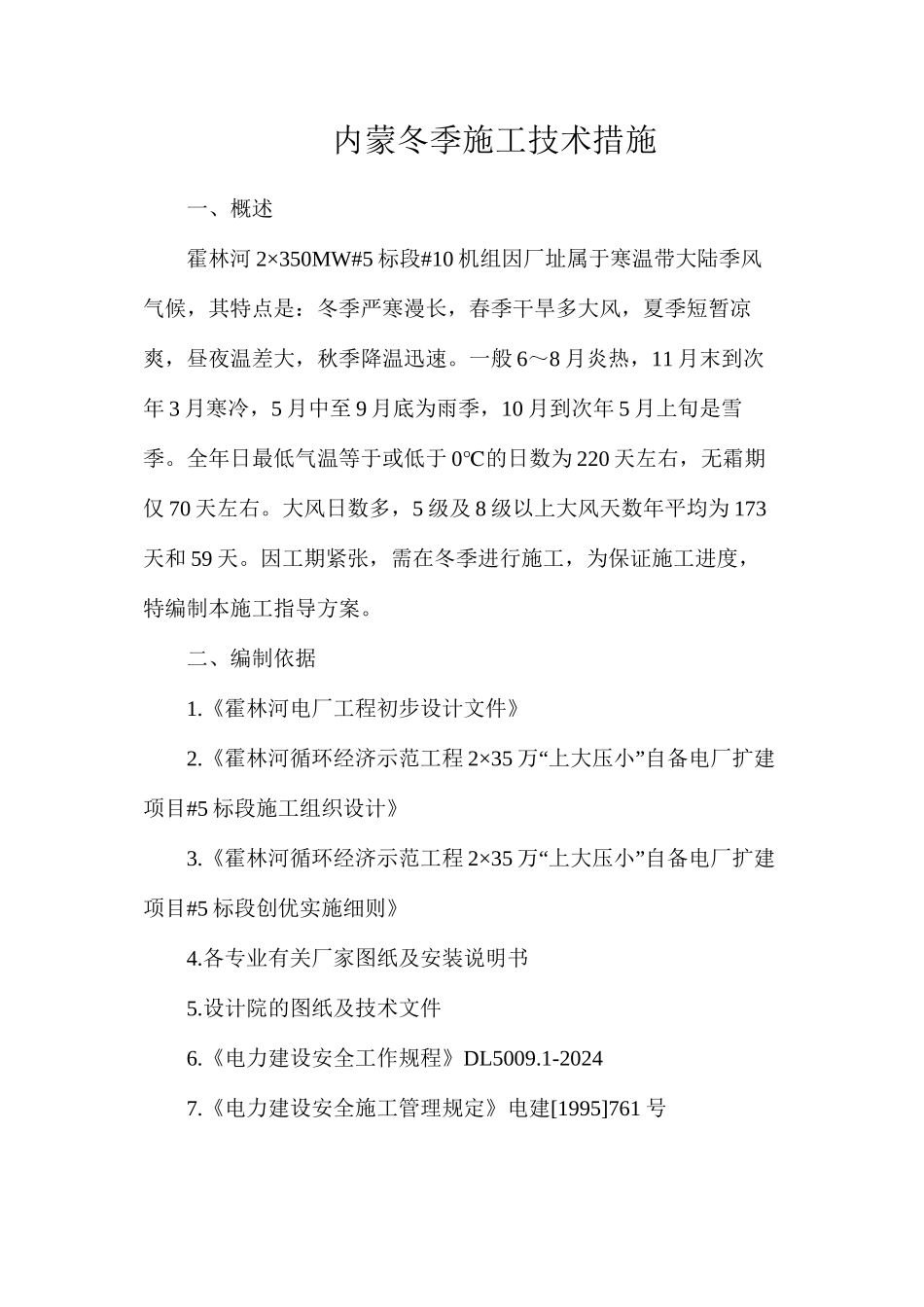

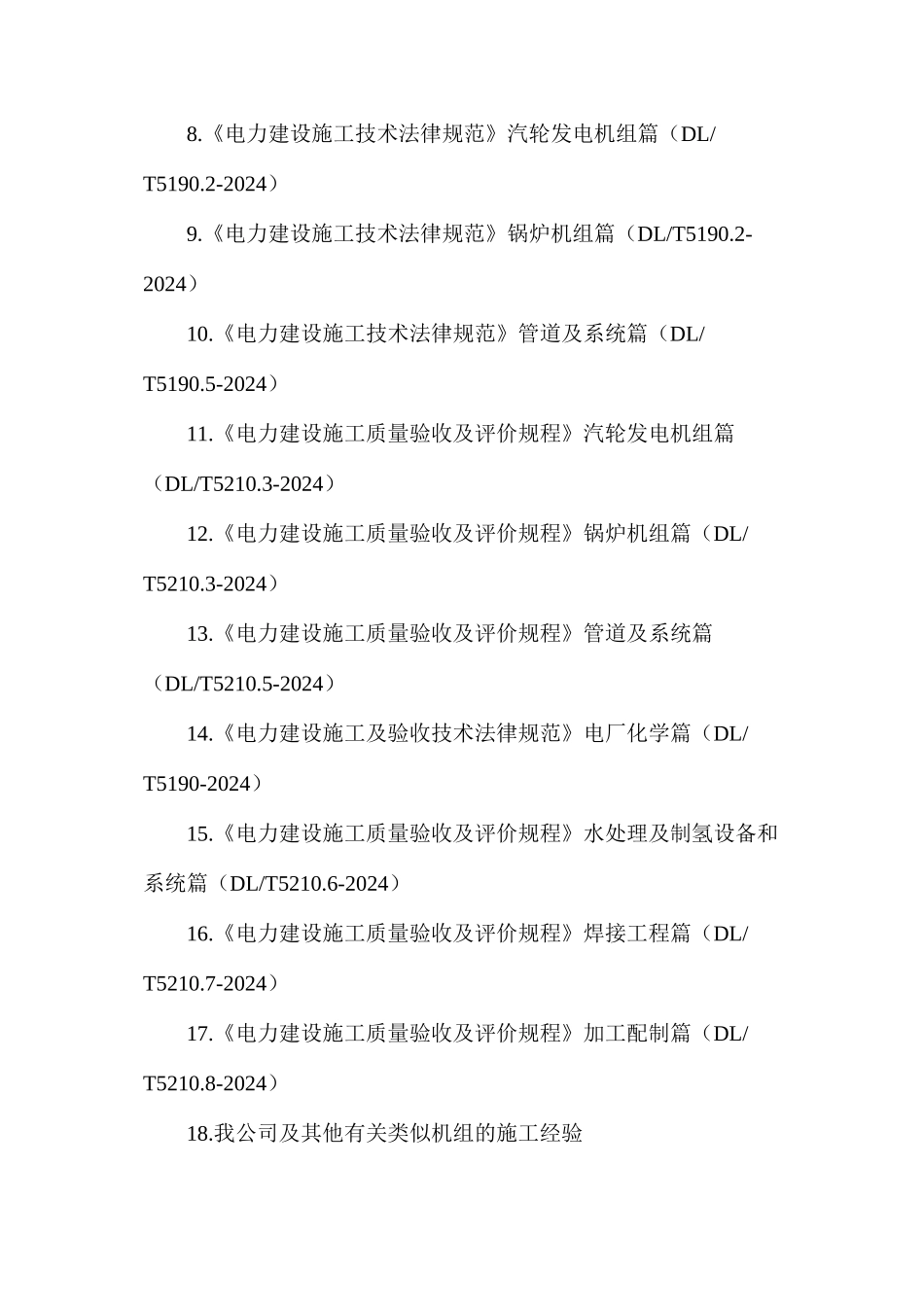

内蒙冬季施工技术措施一、概述霍林河 2×350MW#5 标段#10 机组因厂址属于寒温带大陆季风气候,其特点是:冬季严寒漫长,春季干旱多大风,夏季短暂凉爽,昼夜温差大,秋季降温迅速。一般 6~8 月炎热,11 月末到次年 3 月寒冷,5 月中至 9 月底为雨季,10 月到次年 5 月上旬是雪季。全年日最低气温等于或低于 0℃的日数为 220 天左右,无霜期仅 70 天左右。大风日数多,5 级及 8 级以上大风天数年平均为 173天和 59 天。因工期紧张,需在冬季进行施工,为保证施工进度,特编制本施工指导方案。二、编制依据1.《霍林河电厂工程初步设计文件》2.《霍林河循环经济示范工程 2×35“”万 上大压小 自备电厂扩建项目#5 标段施工组织设计》3.《霍林河循环经济示范工程 2×35“”万 上大压小 自备电厂扩建项目#5 标段创优实施细则》4.各专业有关厂家图纸及安装说明书5.设计院的图纸及技术文件6.《电力建设安全工作规程》DL5009.1-20247.《电力建设安全施工管理规定》电建[1995]761 号8.《电力建设施工技术法律规范》汽轮发电机组篇(DL/T5190.2-2024)9.《电力建设施工技术法律规范》锅炉机组篇(DL/T5190.2-2024)10.《电力建设施工技术法律规范》管道及系统篇(DL/T5190.5-2024)11.《电力建设施工质量验收及评价规程》汽轮发电机组篇(DL/T5210.3-2024)12.《电力建设施工质量验收及评价规程》锅炉机组篇(DL/T5210.3-2024)13.《电力建设施工质量验收及评价规程》管道及系统篇(DL/T5210.5-2024)14.《电力建设施工及验收技术法律规范》电厂化学篇(DL/T5190-2024)15.《电力建设施工质量验收及评价规程》水处理及制氢设备和系统篇(DL/T5210.6-2024)16.《电力建设施工质量验收及评价规程》焊接工程篇(DL/T5210.7-2024)17.《电力建设施工质量验收及评价规程》加工配制篇(DL/T5210.8-2024)18.我公司及其他有关类似机组的施工经验三、冬季施工项目:见附件:《#5 标段三级网络计划》四、施工准备1.进入冬季施工前,编制冬季施工措施,并组织有关人员学习、交底。2.进入冬季施工前,对掺外加剂人员、测温保温人员和管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责。3.与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。4.根据实物工作量提前组织有关机具、外加剂和保温材料进场。5.敷设管道,要进行试压,对各种材料设备进行检查维修。6.做好冬季施工混凝土、砂浆等材料掺外...
