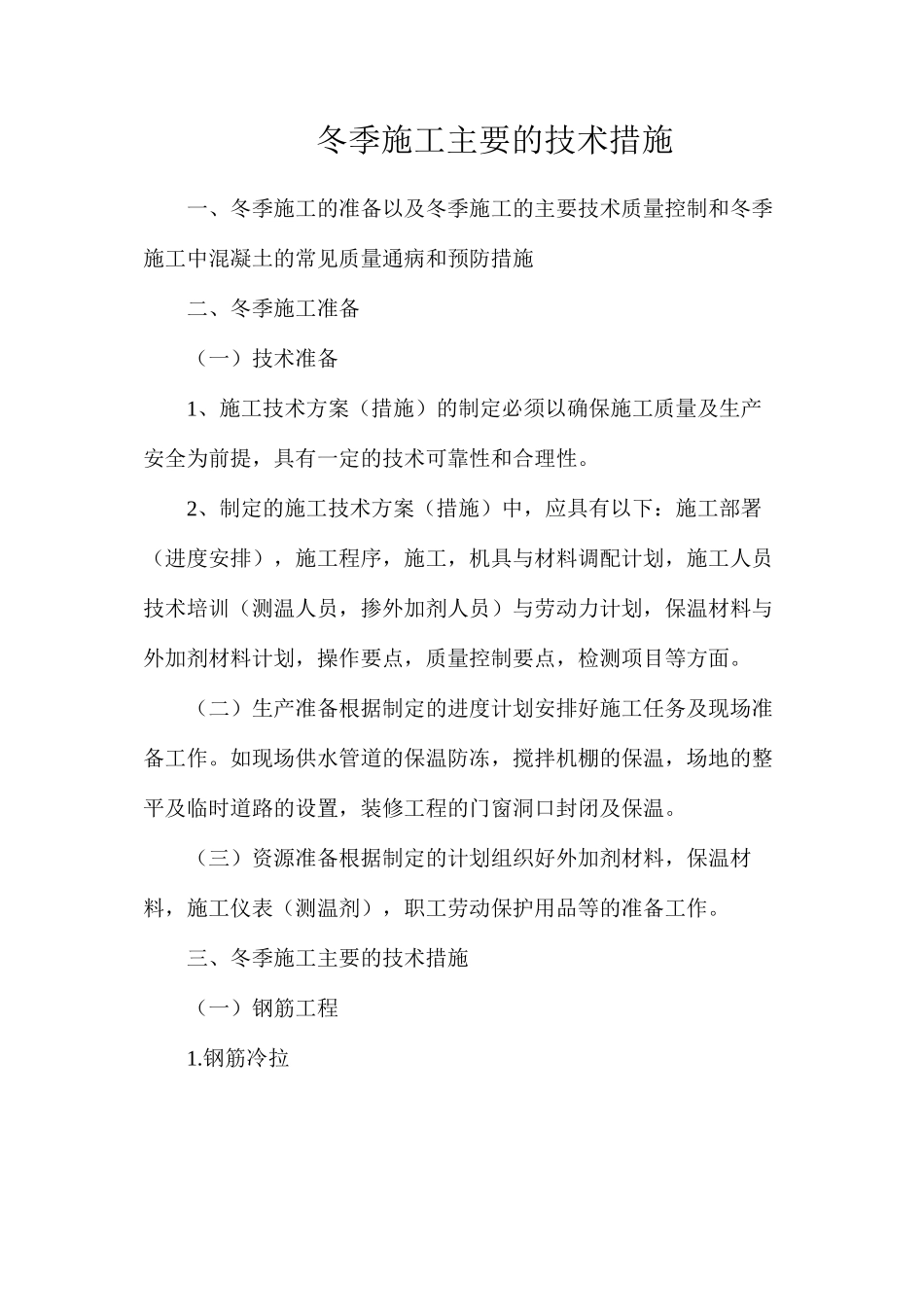

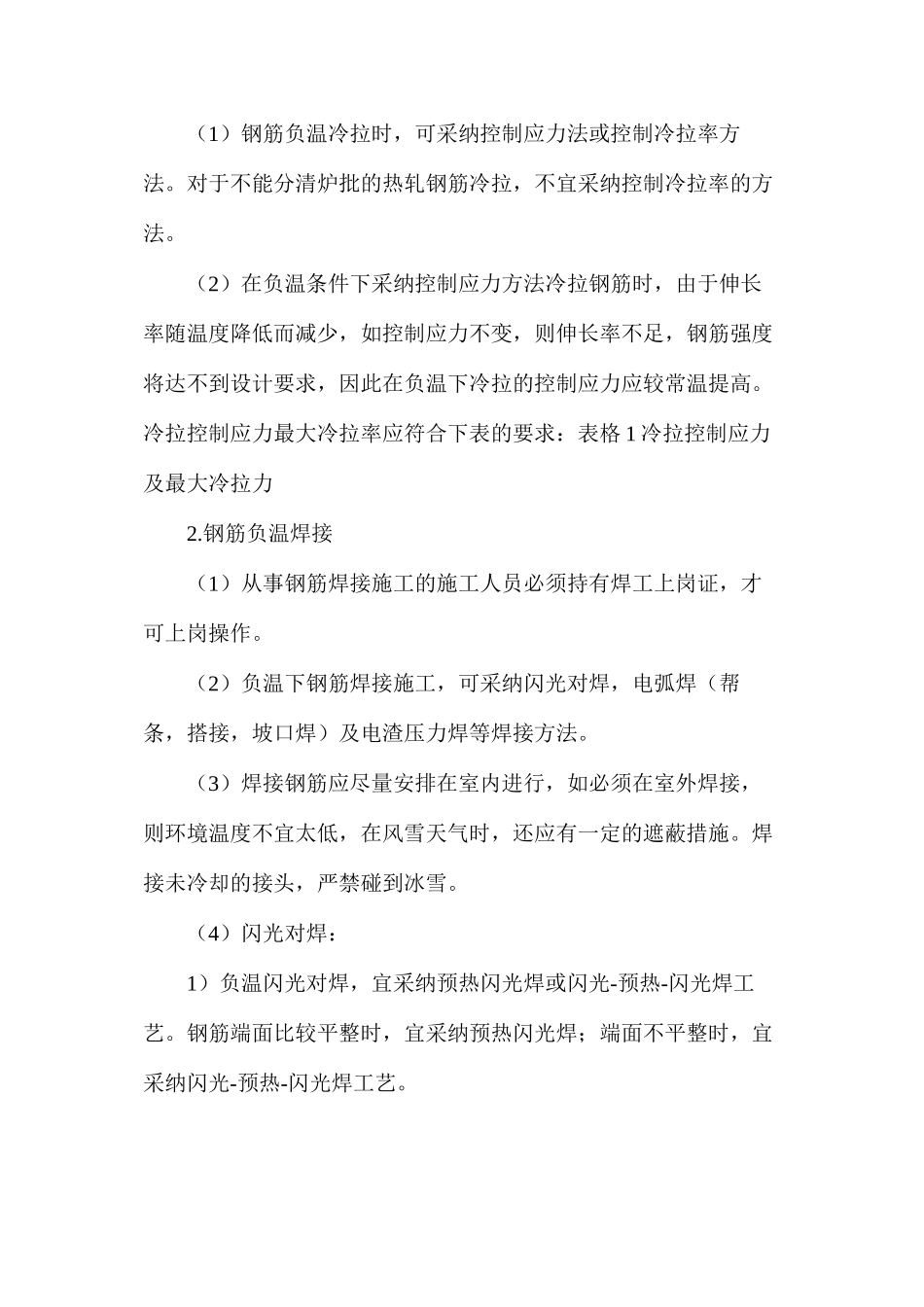

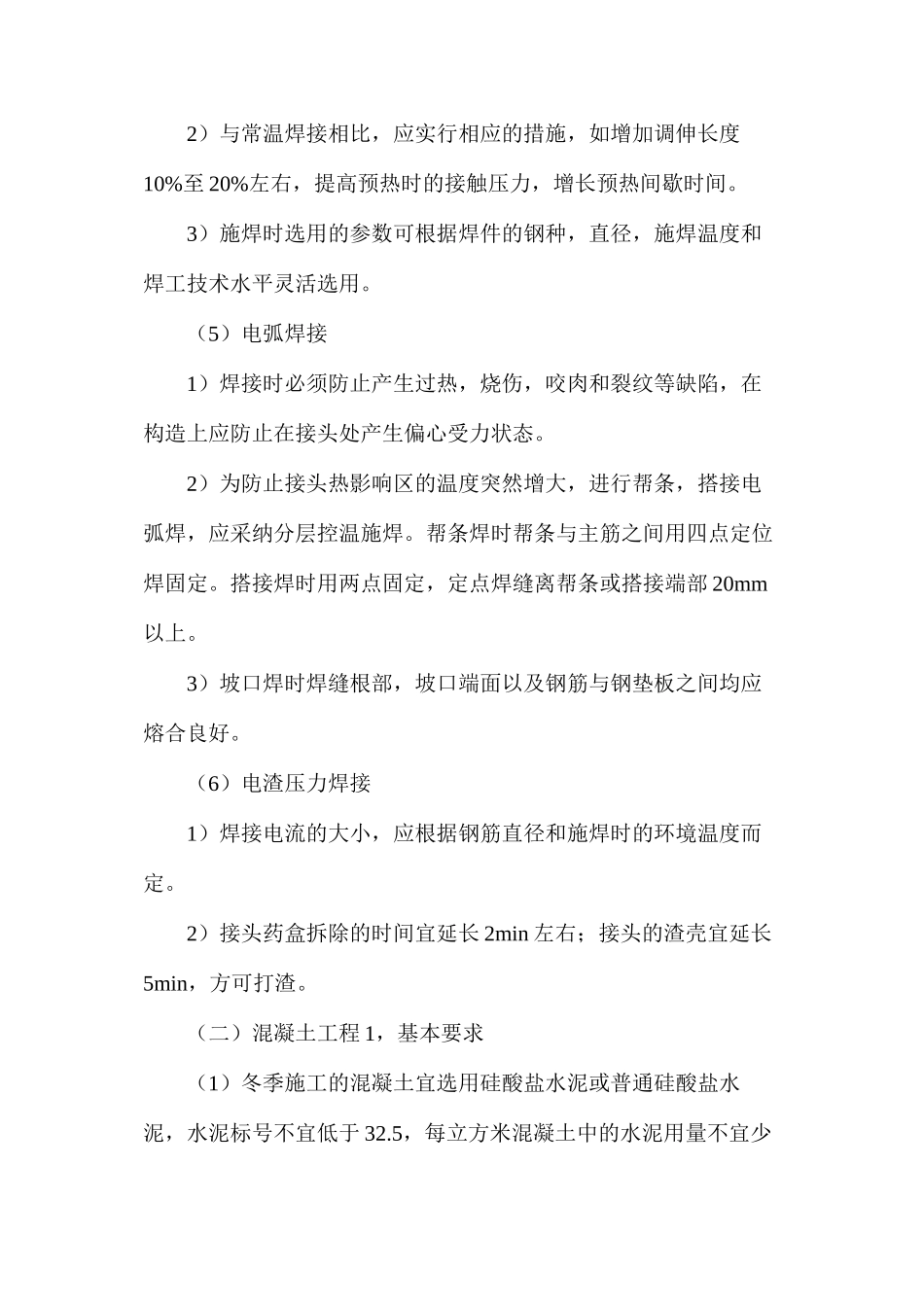

冬季施工主要的技术措施一、冬季施工的准备以及冬季施工的主要技术质量控制和冬季施工中混凝土的常见质量通病和预防措施二、冬季施工准备(一)技术准备1、施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和合理性。2、制定的施工技术方案(措施)中,应具有以下:施工部署(进度安排),施工程序,施工,机具与材料调配计划,施工人员技术培训(测温人员,掺外加剂人员)与劳动力计划,保温材料与外加剂材料计划,操作要点,质量控制要点,检测项目等方面。(二)生产准备根据制定的进度计划安排好施工任务及现场准备工作。如现场供水管道的保温防冻,搅拌机棚的保温,场地的整平及临时道路的设置,装修工程的门窗洞口封闭及保温。(三)资源准备根据制定的计划组织好外加剂材料,保温材料,施工仪表(测温剂),职工劳动保护用品等的准备工作。三、冬季施工主要的技术措施(一)钢筋工程1.钢筋冷拉(1)钢筋负温冷拉时,可采纳控制应力法或控制冷拉率方法。对于不能分清炉批的热轧钢筋冷拉,不宜采纳控制冷拉率的方法。(2)在负温条件下采纳控制应力方法冷拉钢筋时,由于伸长率随温度降低而减少,如控制应力不变,则伸长率不足,钢筋强度将达不到设计要求,因此在负温下冷拉的控制应力应较常温提高。冷拉控制应力最大冷拉率应符合下表的要求:表格 1 冷拉控制应力及最大冷拉力2.钢筋负温焊接(1)从事钢筋焊接施工的施工人员必须持有焊工上岗证,才可上岗操作。(2)负温下钢筋焊接施工,可采纳闪光对焊,电弧焊(帮条,搭接,坡口焊)及电渣压力焊等焊接方法。(3)焊接钢筋应尽量安排在室内进行,如必须在室外焊接,则环境温度不宜太低,在风雪天气时,还应有一定的遮蔽措施。焊接未冷却的接头,严禁碰到冰雪。(4)闪光对焊:1)负温闪光对焊,宜采纳预热闪光焊或闪光-预热-闪光焊工艺。钢筋端面比较平整时,宜采纳预热闪光焊;端面不平整时,宜采纳闪光-预热-闪光焊工艺。2)与常温焊接相比,应实行相应的措施,如增加调伸长度10%至 20%左右,提高预热时的接触压力,增长预热间歇时间。3)施焊时选用的参数可根据焊件的钢种,直径,施焊温度和焊工技术水平灵活选用。(5)电弧焊接1)焊接时必须防止产生过热,烧伤,咬肉和裂纹等缺陷,在构造上应防止在接头处产生偏心受力状态。2)为防止接头热影响区的温度突然增大,进行帮条,搭接电弧焊,应采纳分层控温施焊。帮条焊时帮条与主筋之间用四点定位...
