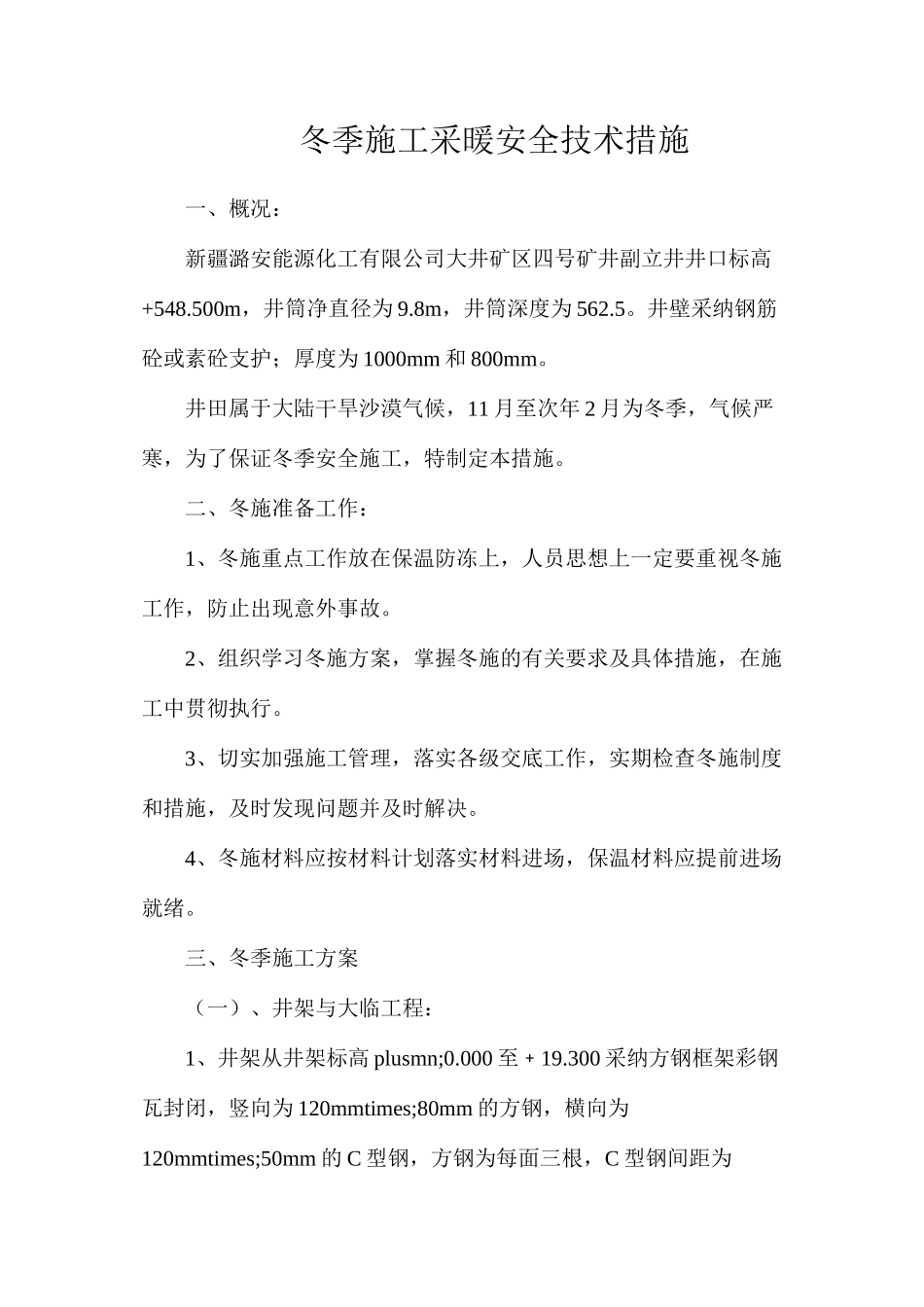

冬季施工采暖安全技术措施一、概况:新疆潞安能源化工有限公司大井矿区四号矿井副立井井口标高+548
500m,井筒净直径为 9
8m,井筒深度为 562
井壁采纳钢筋砼或素砼支护;厚度为 1000mm 和 800mm
井田属于大陆干旱沙漠气候,11 月至次年 2 月为冬季,气候严寒,为了保证冬季安全施工,特制定本措施
二、冬施准备工作:1、冬施重点工作放在保温防冻上,人员思想上一定要重视冬施工作,防止出现意外事故
2、组织学习冬施方案,掌握冬施的有关要求及具体措施,在施工中贯彻执行
3、切实加强施工管理,落实各级交底工作,实期检查冬施制度和措施,及时发现问题并及时解决
4、冬施材料应按材料计划落实材料进场,保温材料应提前进场就绪
三、冬季施工方案(一)、井架与大临工程:1、井架从井架标高 plusmn;0
000 至﹢19
300 采纳方钢框架彩钢瓦封闭,竖向为 120mmtimes;80mm 的方钢,横向为120mmtimes;50mm 的 C 型钢,方钢为每面三根,C 型钢间距为800mm,方钢上每隔 800mm 焊接 80mm 长的 40mm 角铁一根,方钢与 C 型钢交叉搭接处再次焊接,彩钢瓦厚度为 1
井架南北留出翻矸仓口其余全封闭,井架西面下口设置高 4mtimes;宽 4
2m 的推拉门便于设备进出井口,南侧推拉门上开 1mtimes;1
8m 的小门便于进出人员,井架东面一直封至搅拌机及上料斗上面,料斗边上支起4
2m 方钢架子做料斗棚,料斗在外面其余全封在井内
井口井架内围两圈 Phi;108 暖气管
2、暖料房分别设置砂子堆放室与石子堆放室,均铺设地暖,暖气管为 2 寸镀锌钢管,混凝土注实,上面再敷设 6mm 厚的钢板,水池上由 Phi;108 钢管及 35mm 槽钢为架子,上面敷设 6mm 厚的钢板
由暖料房内的锅炉、蓄水池及地炉为地暖供热及
