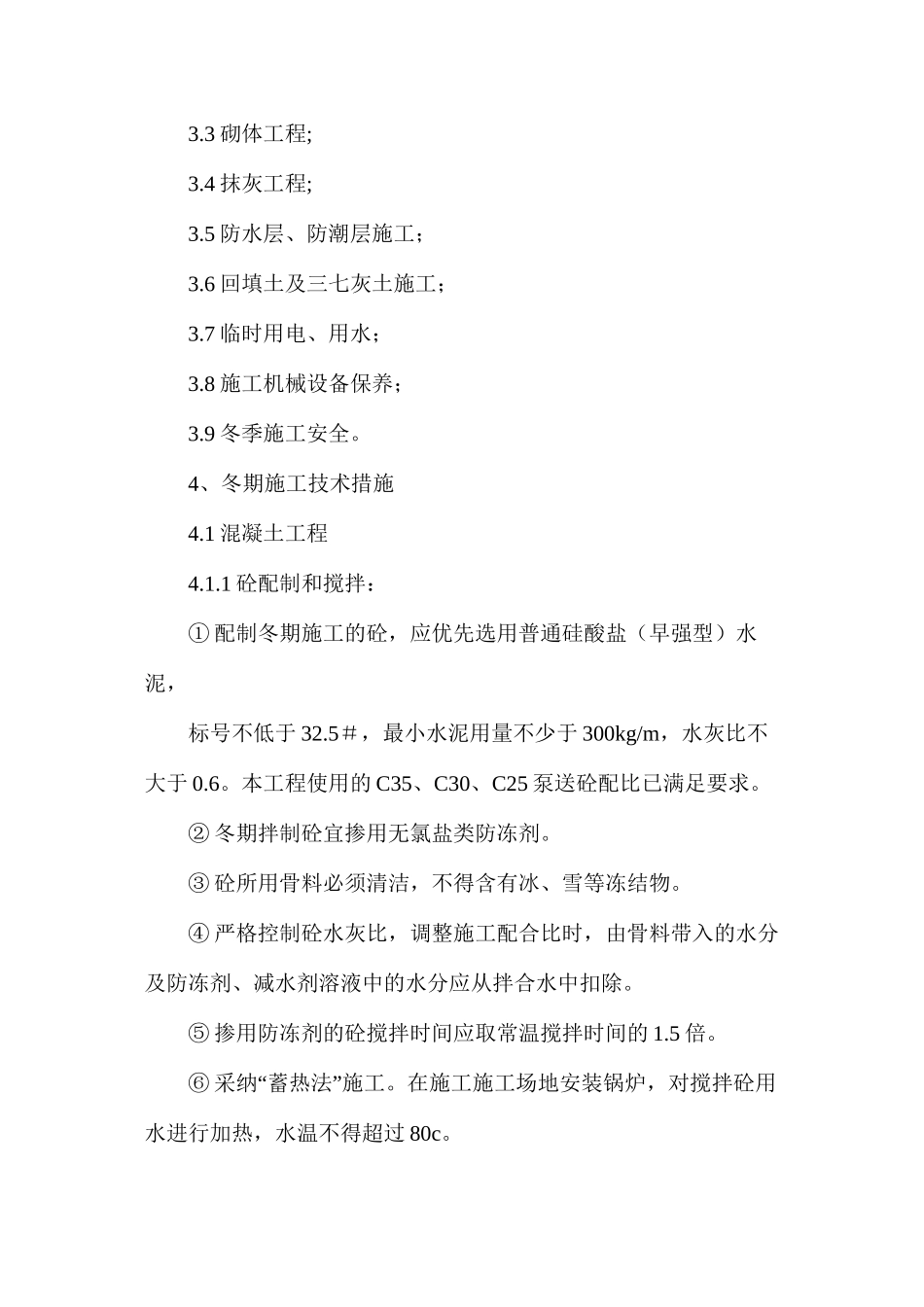

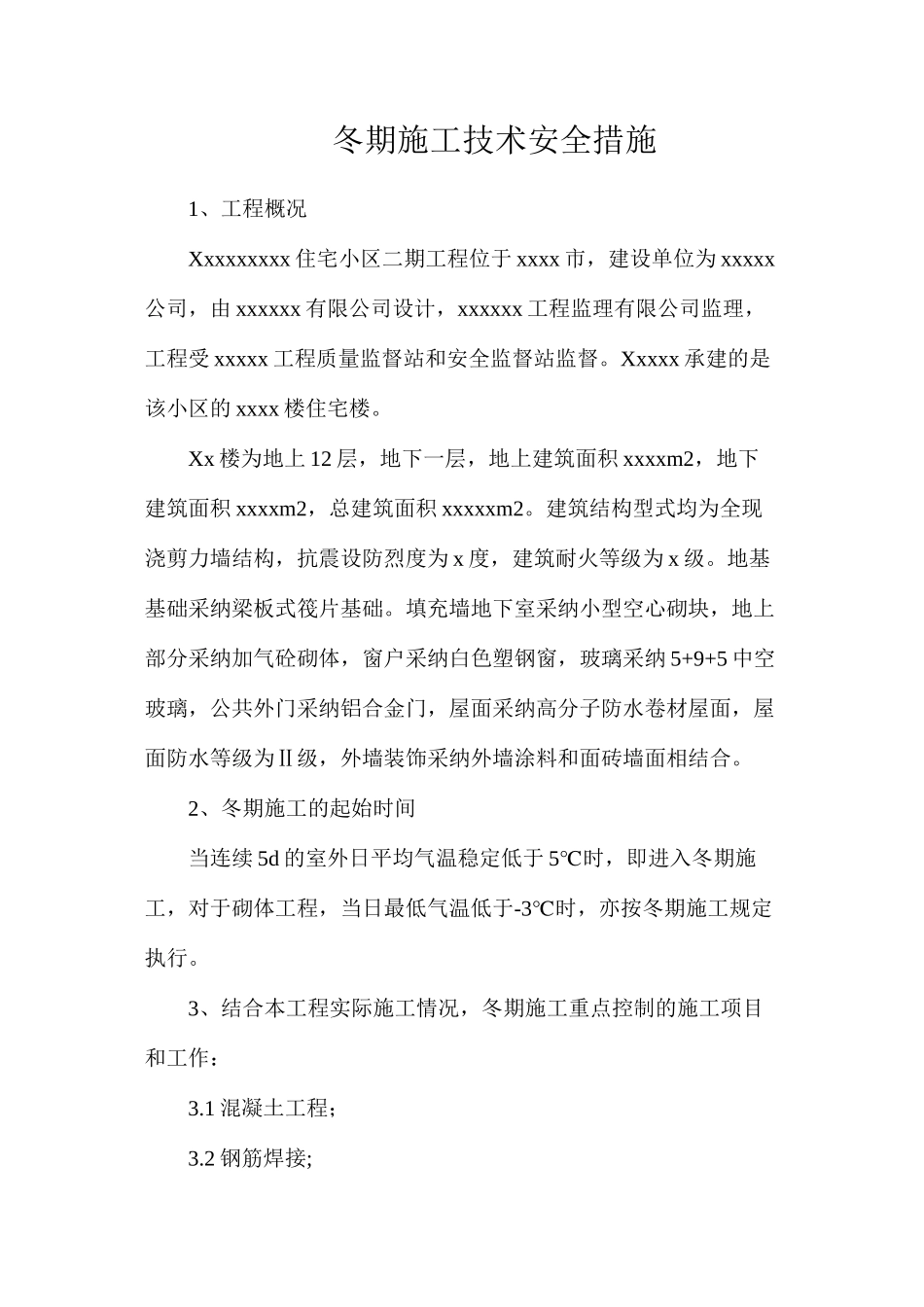

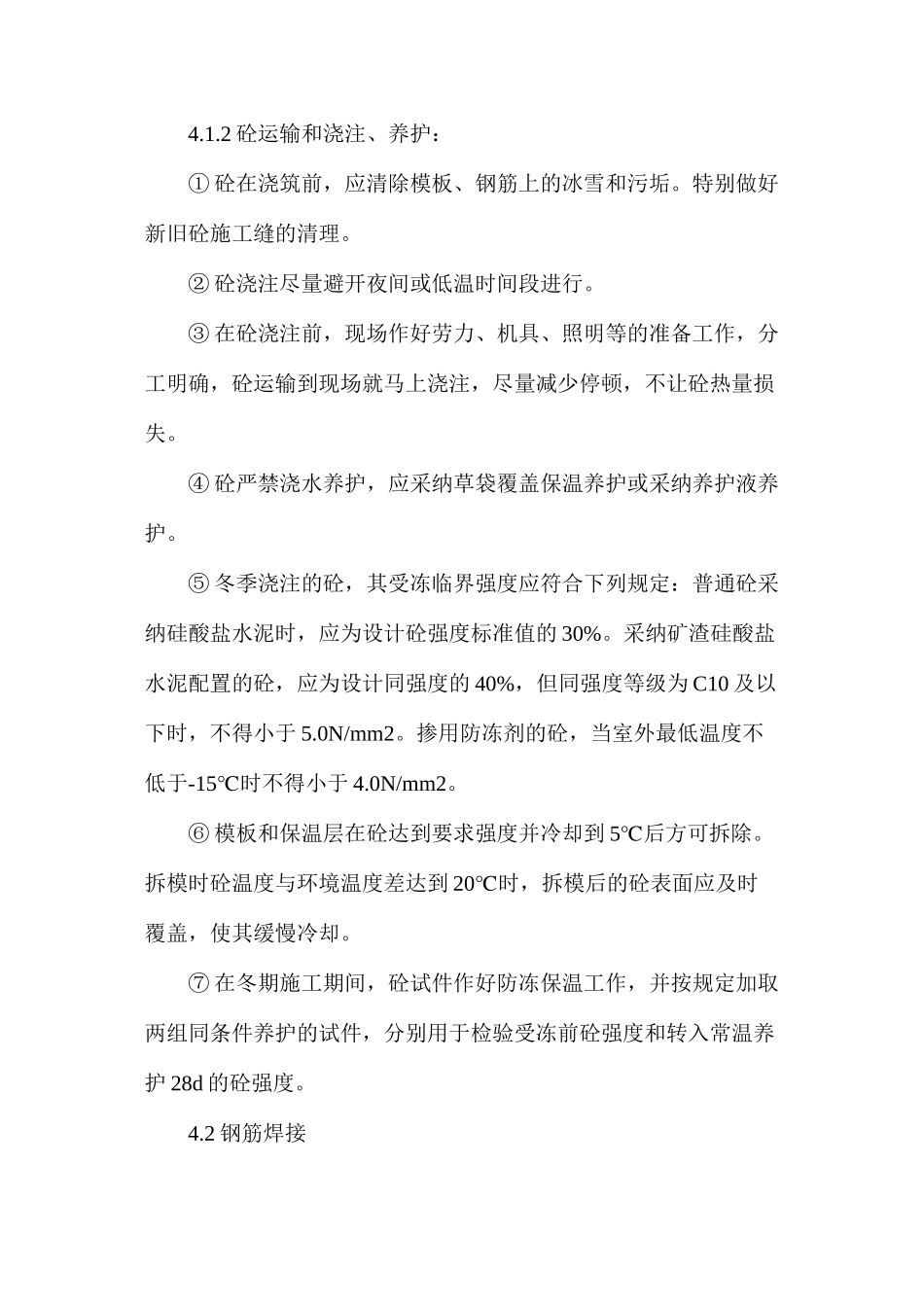

冬期施工技术安全措施1、工程概况Xxxxxxxxx 住宅小区二期工程位于 xxxx 市,建设单位为 xxxxx公司,由 xxxxxx 有限公司设计,xxxxxx 工程监理有限公司监理,工程受 xxxxx 工程质量监督站和安全监督站监督。Xxxxx 承建的是该小区的 xxxx 楼住宅楼。Xx 楼为地上 12 层,地下一层,地上建筑面积 xxxxm2,地下建筑面积 xxxxm2,总建筑面积 xxxxxm2。建筑结构型式均为全现浇剪力墙结构,抗震设防烈度为 x 度,建筑耐火等级为 x 级。地基基础采纳梁板式筏片基础。填充墙地下室采纳小型空心砌块,地上部分采纳加气砼砌体,窗户采纳白色塑钢窗,玻璃采纳 5+9+5 中空玻璃,公共外门采纳铝合金门,屋面采纳高分子防水卷材屋面,屋面防水等级为Ⅱ级,外墙装饰采纳外墙涂料和面砖墙面相结合。2、冬期施工的起始时间当连续 5d 的室外日平均气温稳定低于 5℃时,即进入冬期施工,对于砌体工程,当日最低气温低于-3℃时,亦按冬期施工规定执行。3、结合本工程实际施工情况,冬期施工重点控制的施工项目和工作:3.1 混凝土工程;3.2 钢筋焊接;3.3 砌体工程;3.4 抹灰工程;3.5 防水层、防潮层施工;3.6 回填土及三七灰土施工;3.7 临时用电、用水;3.8 施工机械设备保养;3.9 冬季施工安全。4、冬期施工技术措施4.1 混凝土工程4.1.1 砼配制和搅拌:① 配制冬期施工的砼,应优先选用普通硅酸盐(早强型)水泥,标号不低于 32.5#,最小水泥用量不少于 300kg/m,水灰比不大于 0.6。本工程使用的 C35、C30、C25 泵送砼配比已满足要求。② 冬期拌制砼宜掺用无氯盐类防冻剂。③ 砼所用骨料必须清洁,不得含有冰、雪等冻结物。④ 严格控制砼水灰比,调整施工配合比时,由骨料带入的水分及防冻剂、减水剂溶液中的水分应从拌合水中扣除。⑤ 掺用防冻剂的砼搅拌时间应取常温搅拌时间的 1.5 倍。⑥“”采纳 蓄热法 施工。在施工施工场地安装锅炉,对搅拌砼用水进行加热,水温不得超过 80c。4.1.2 砼运输和浇注、养护:① 砼在浇筑前,应清除模板、钢筋上的冰雪和污垢。特别做好新旧砼施工缝的清理。② 砼浇注尽量避开夜间或低温时间段进行。③ 在砼浇注前,现场作好劳力、机具、照明等的准备工作,分工明确,砼运输到现场就马上浇注,尽量减少停顿,不让砼热量损失。④ 砼严禁浇水养护,应采纳草袋覆盖保温养护或采纳养护液养护。⑤ 冬季浇注的砼,其受冻临界强度应符合下列规定:普通砼采纳硅酸盐水泥时,应为设计...
