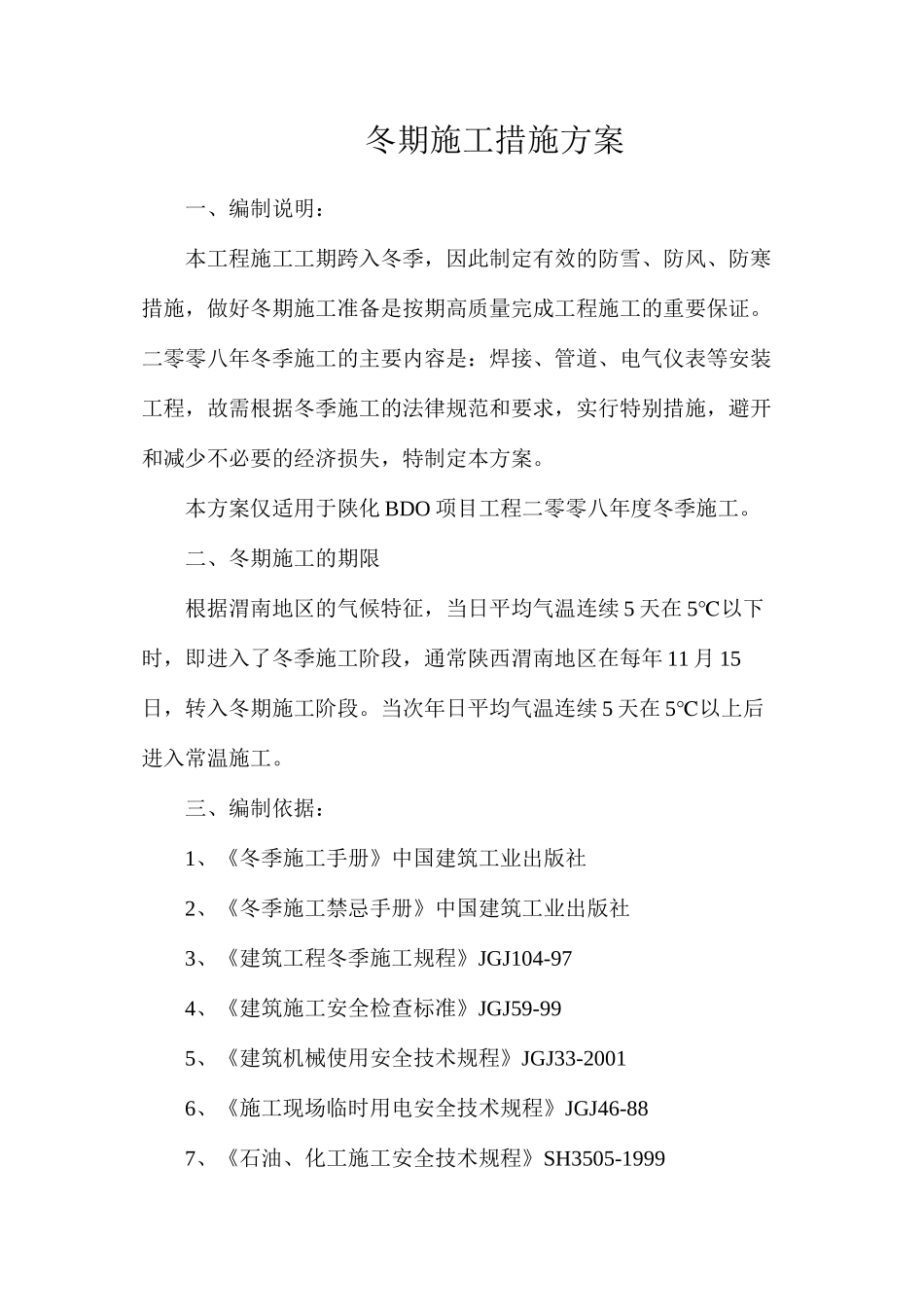

冬期施工措施方案一、编制说明:本工程施工工期跨入冬季,因此制定有效的防雪、防风、防寒措施,做好冬期施工准备是按期高质量完成工程施工的重要保证
二零零八年冬季施工的主要内容是:焊接、管道、电气仪表等安装工程,故需根据冬季施工的法律规范和要求,实行特别措施,避开和减少不必要的经济损失,特制定本方案
本方案仅适用于陕化 BDO 项目工程二零零八年度冬季施工
二、冬期施工的期限根据渭南地区的气候特征,当日平均气温连续 5 天在 5℃以下时,即进入了冬季施工阶段,通常陕西渭南地区在每年 11 月 15日,转入冬期施工阶段
当次年日平均气温连续 5 天在 5℃以上后进入常温施工

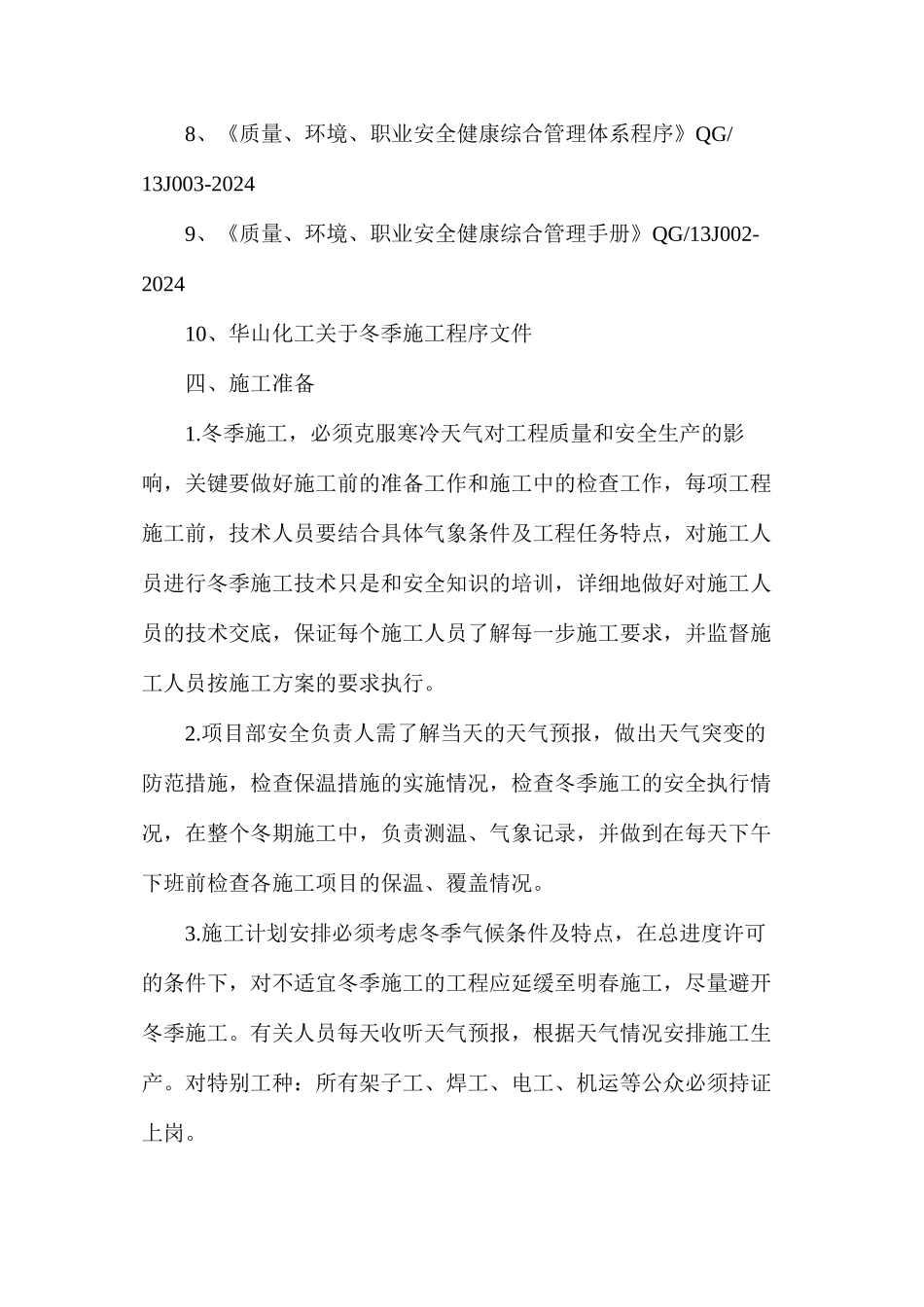

三、编制依据:1、《冬季施工手册》中国建筑工业出版社2、《冬季施工禁忌手册》中国建筑工业出版社3、《建筑工程冬季施工规程》JGJ104-974、《建筑施工安全检查标准》JGJ59-995、《建筑机械使用安全技术规程》JGJ33-20016、《施工现场临时用电安全技术规程》JGJ46-887、《石油、化工施工安全技术规程》SH3505-19998、《质量、环境、职业安全健康综合管理体系程序》QG/13J003-20249、《质量、环境、职业安全健康综合管理手册》QG/13J002-202410、华山化工关于冬季施工程序文件四、施工准备1
冬季施工,必须克服寒冷天气对工程质量和安全生产的影响,关键要做好施工前的准备工作和施工中的检查工作,每项工程施工前,技术人员要结合具体气象条件及工程任务特点,对施工人员进行冬季施工技术只是和安全知识的培训,详细地做好对施工人员的技术交底,保证每个施工人员了解每一步施工要求,并监督施工人员按施工方案的要求执行
项目部安全负责人需了解当天的天气预报,做出天气突变的防范措施,检查保温措施的实施情况,检查冬季施工的安全执行情况,在整个冬期施工中,负责测温、气象记录,并做到在每天下午下
