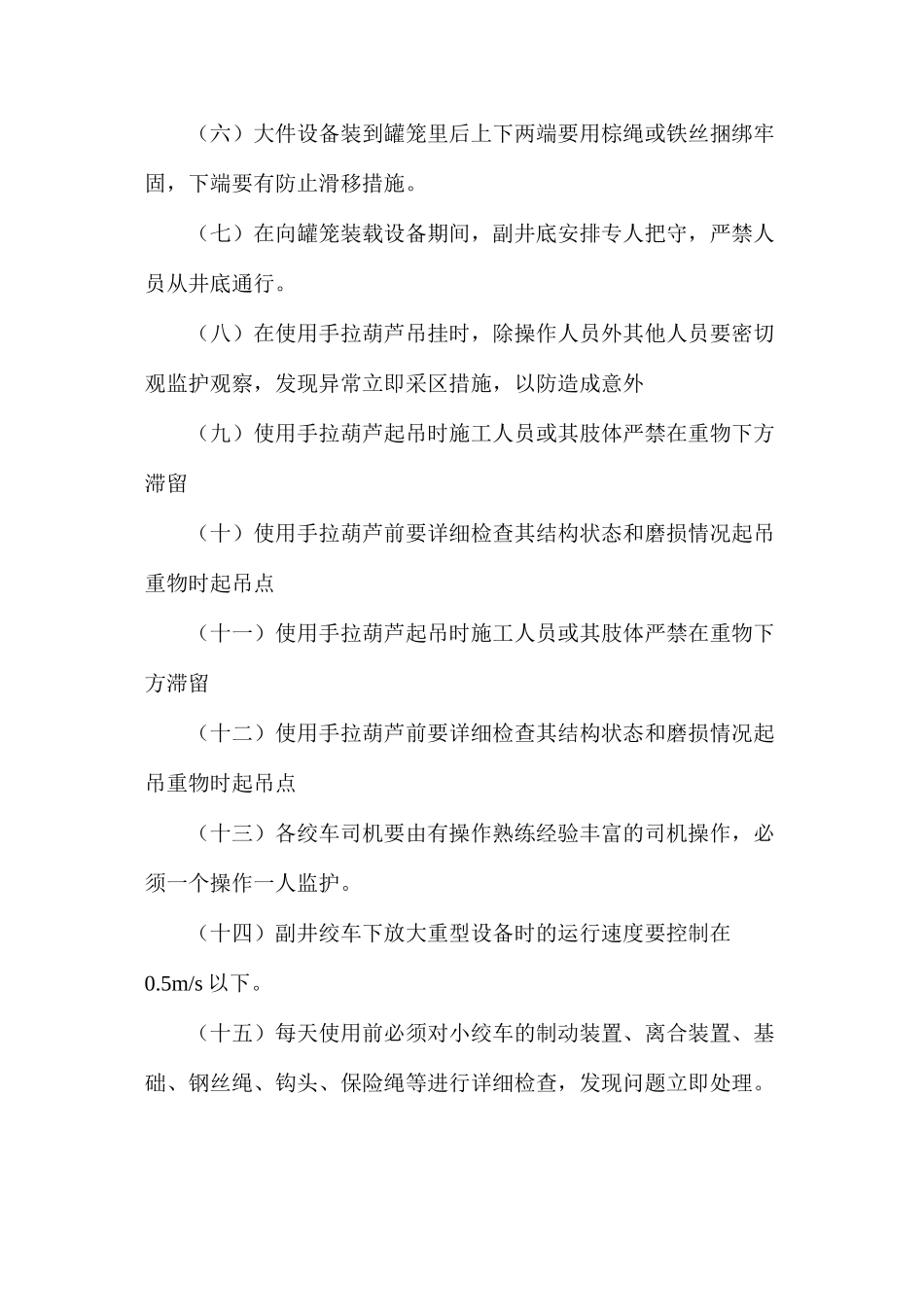

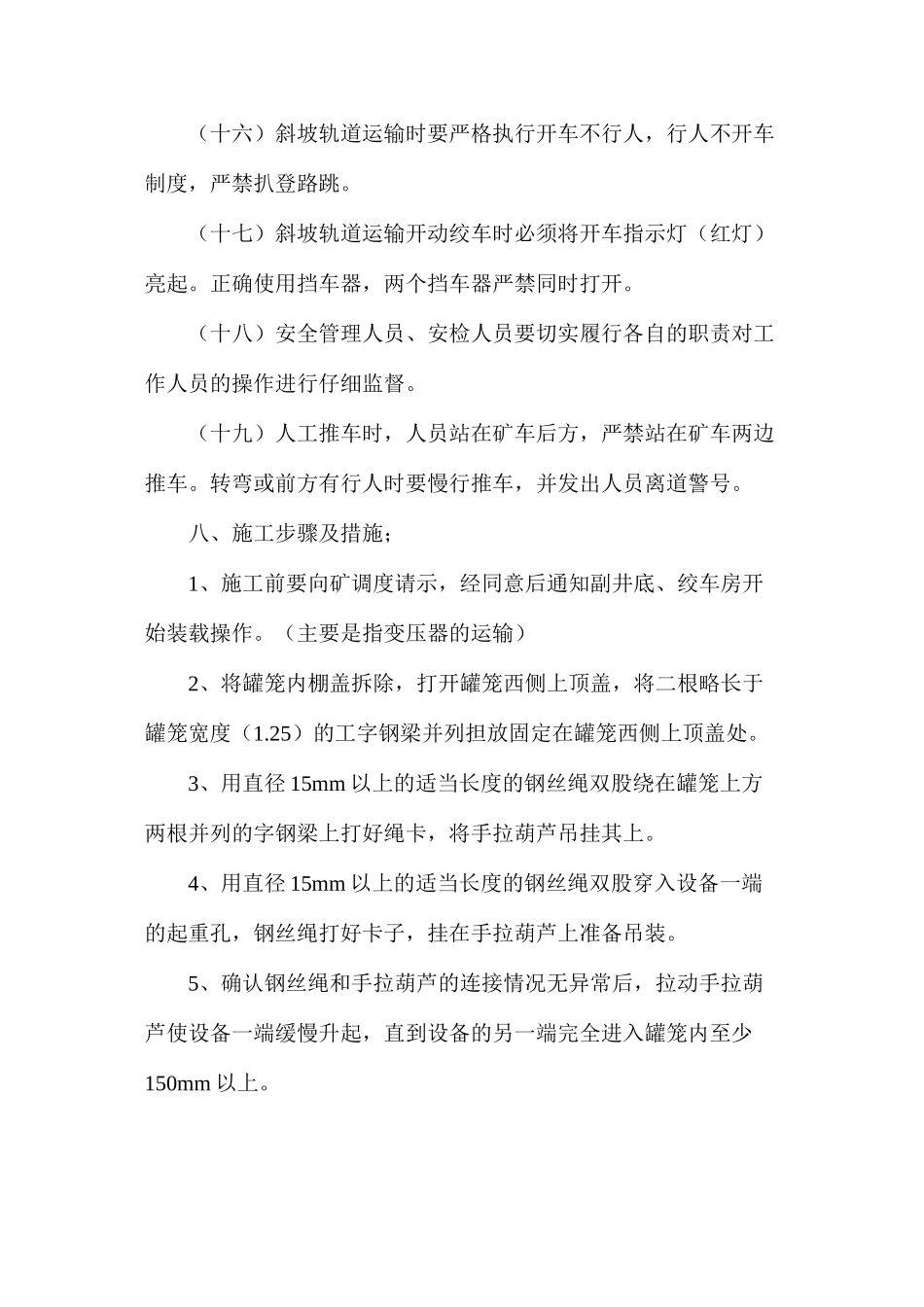

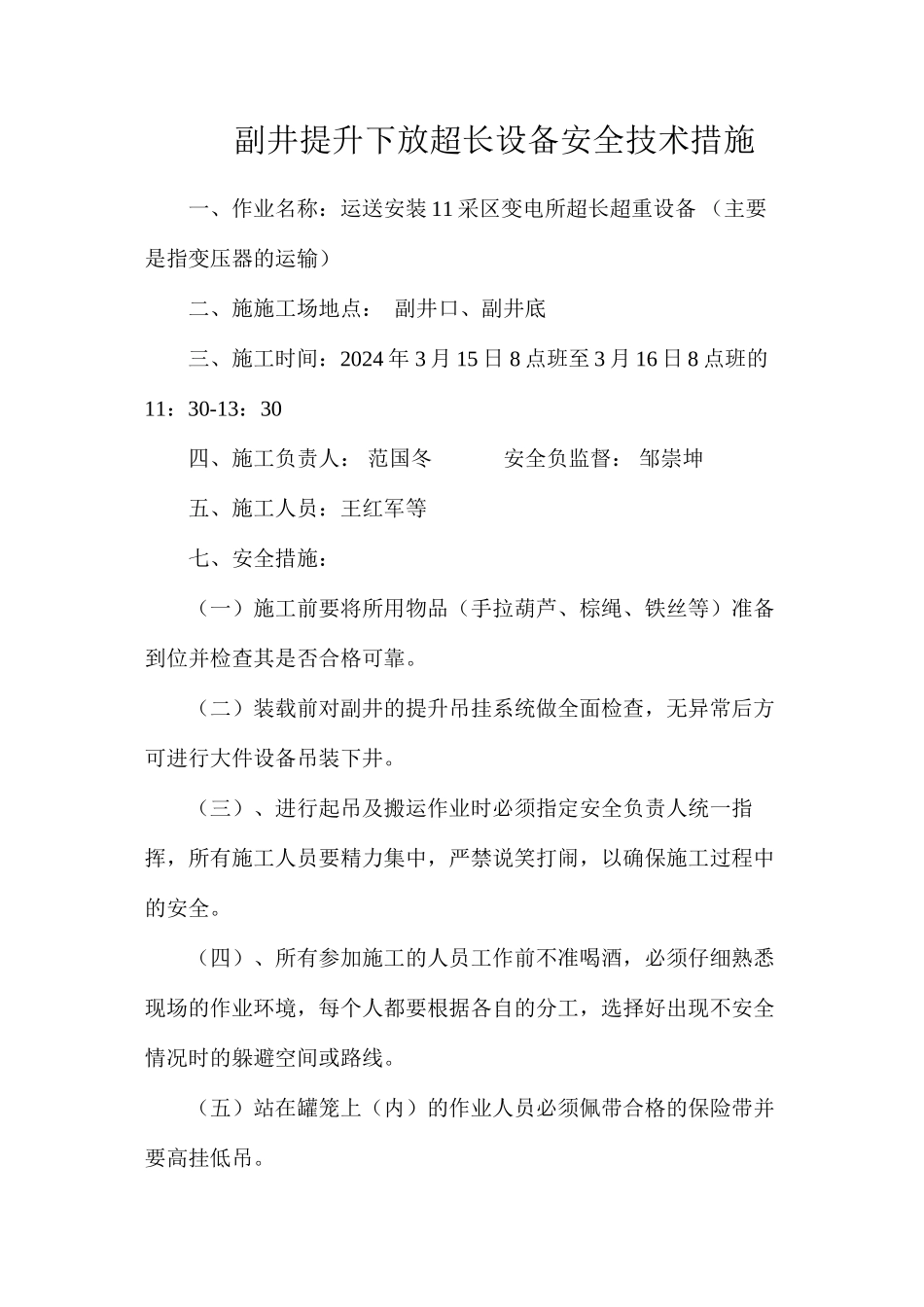

副井提升下放超长设备安全技术措施一、作业名称:运送安装 11 采区变电所超长超重设备 (主要是指变压器的运输) 二、施施工场地点: 副井口、副井底三、施工时间:2024 年 3 月 15 日 8 点班至 3 月 16 日 8 点班的11:30-13:30 四、施工负责人: 范国冬安全负监督: 邹崇坤五、施工人员:王红军等七、安全措施:(一)施工前要将所用物品(手拉葫芦、棕绳、铁丝等)准备到位并检查其是否合格可靠。(二)装载前对副井的提升吊挂系统做全面检查,无异常后方可进行大件设备吊装下井。(三)、进行起吊及搬运作业时必须指定安全负责人统一指挥,所有施工人员要精力集中,严禁说笑打闹,以确保施工过程中的安全。(四)、所有参加施工的人员工作前不准喝酒,必须仔细熟悉现场的作业环境,每个人都要根据各自的分工,选择好出现不安全情况时的躲避空间或路线。(五)站在罐笼上(内)的作业人员必须佩带合格的保险带并要高挂低吊。(六)大件设备装到罐笼里后上下两端要用棕绳或铁丝捆绑牢固,下端要有防止滑移措施。(七)在向罐笼装载设备期间,副井底安排专人把守,严禁人员从井底通行。(八)在使用手拉葫芦吊挂时,除操作人员外其他人员要密切观监护观察,发现异常立即采区措施,以防造成意外(九)使用手拉葫芦起吊时施工人员或其肢体严禁在重物下方滞留(十)使用手拉葫芦前要详细检查其结构状态和磨损情况起吊重物时起吊点(十一)使用手拉葫芦起吊时施工人员或其肢体严禁在重物下方滞留(十二)使用手拉葫芦前要详细检查其结构状态和磨损情况起吊重物时起吊点(十三)各绞车司机要由有操作熟练经验丰富的司机操作,必须一个操作一人监护。(十四)副井绞车下放大重型设备时的运行速度要控制在0.5m/s 以下。(十五)每天使用前必须对小绞车的制动装置、离合装置、基础、钢丝绳、钩头、保险绳等进行详细检查,发现问题立即处理。(十六)斜坡轨道运输时要严格执行开车不行人,行人不开车制度,严禁扒登路跳。(十七)斜坡轨道运输开动绞车时必须将开车指示灯(红灯)亮起。正确使用挡车器,两个挡车器严禁同时打开。(十八)安全管理人员、安检人员要切实履行各自的职责对工作人员的操作进行仔细监督。(十九)人工推车时,人员站在矿车后方,严禁站在矿车两边推车。转弯或前方有行人时要慢行推车,并发出人员离道警号。八、施工步骤及措施;1、施工前要向矿调度请示,经同意后通知副井底、绞车房开始装载操作。(主要...
