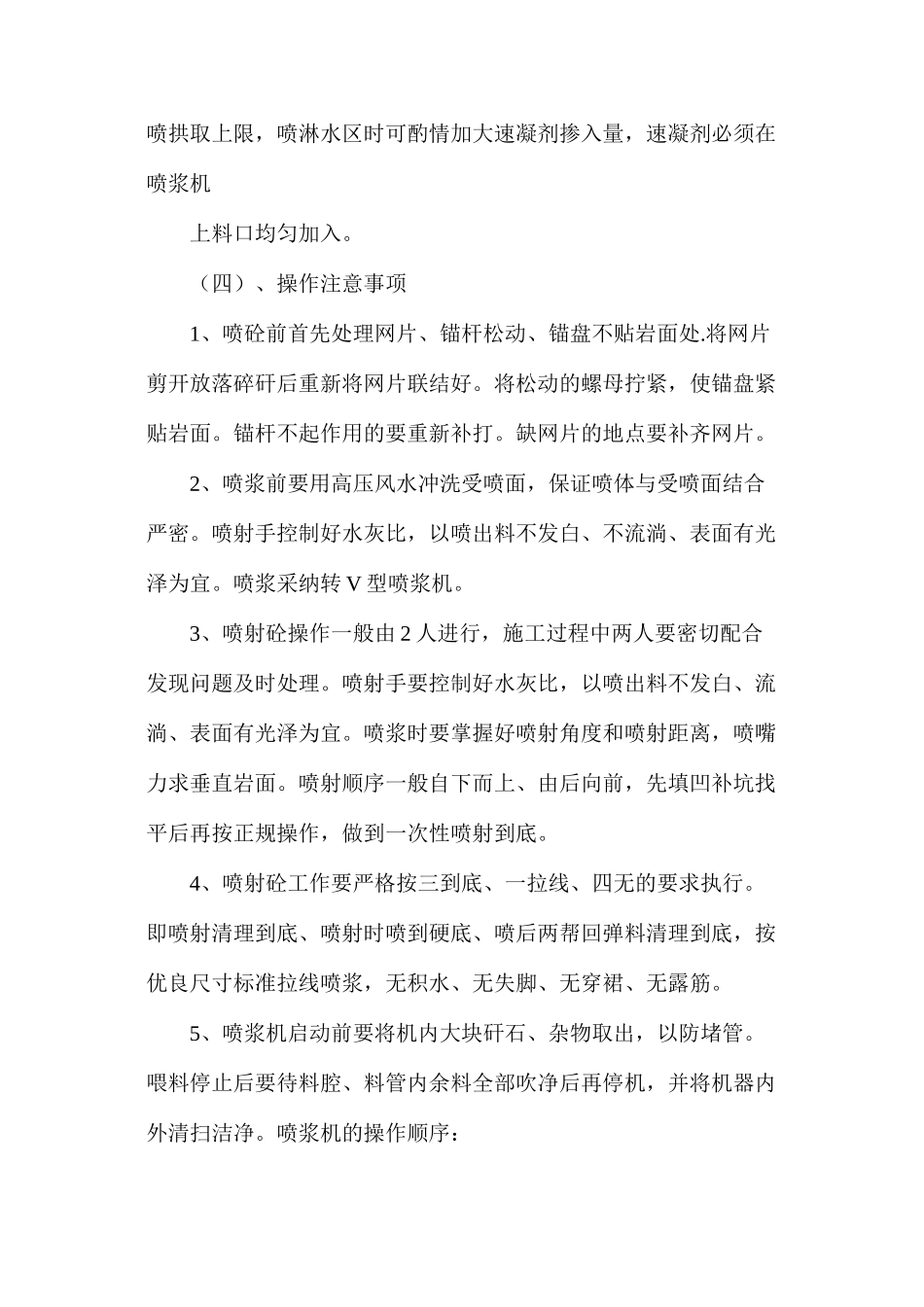

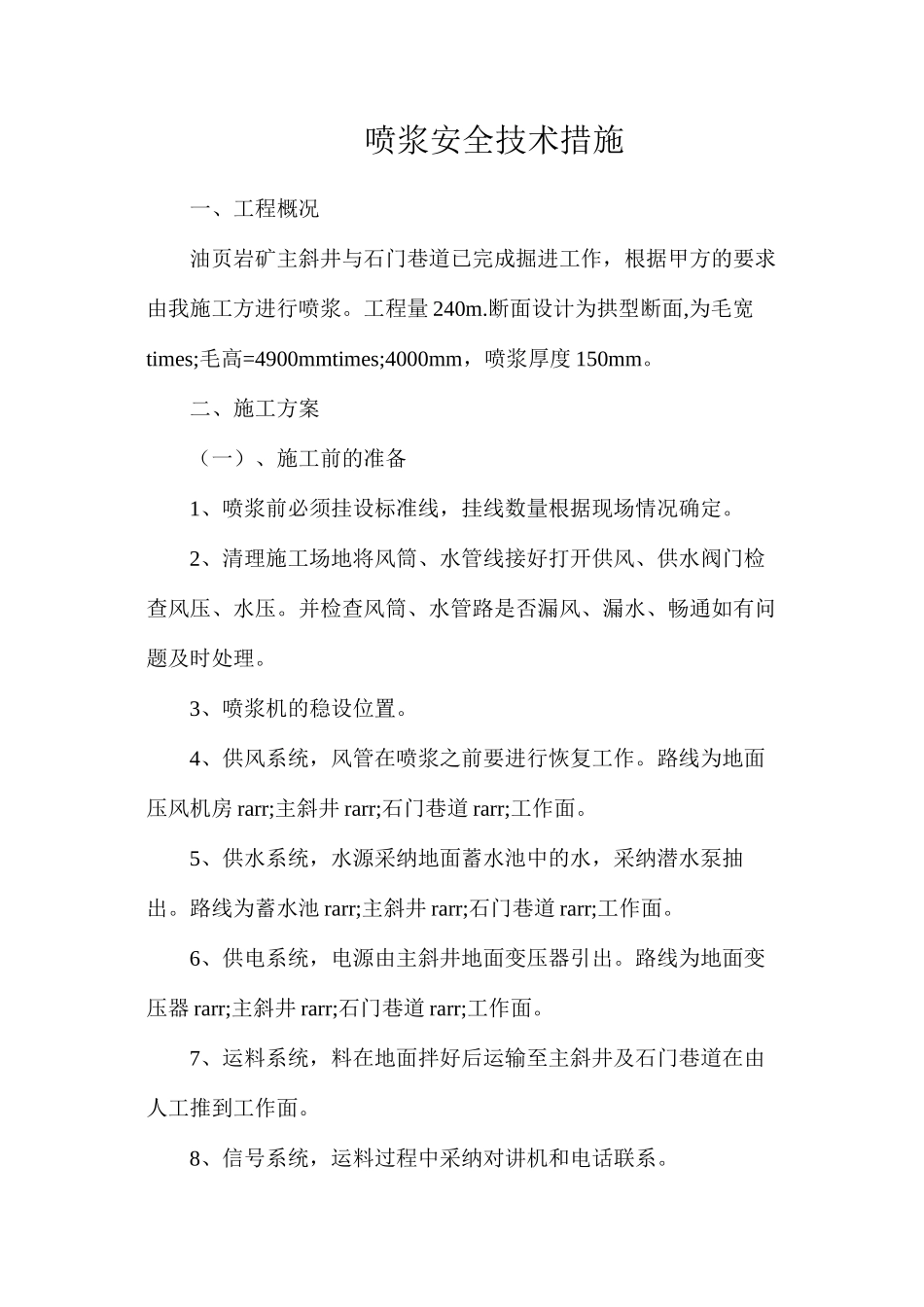

喷浆安全技术措施一、工程概况油页岩矿主斜井与石门巷道已完成掘进工作,根据甲方的要求由我施工方进行喷浆
工程量 240m
断面设计为拱型断面,为毛宽times;毛高=4900mmtimes;4000mm,喷浆厚度 150mm
二、施工方案(一)、施工前的准备1、喷浆前必须挂设标准线,挂线数量根据现场情况确定
2、清理施工场地将风筒、水管线接好打开供风、供水阀门检查风压、水压
并检查风筒、水管路是否漏风、漏水、畅通如有问题及时处理
3、喷浆机的稳设位置
4、供风系统,风管在喷浆之前要进行恢复工作
路线为地面压风机房 rarr;主斜井 rarr;石门巷道 rarr;工作面
5、供水系统,水源采纳地面蓄水池中的水,采纳潜水泵抽出
路线为蓄水池 rarr;主斜井 rarr;石门巷道 rarr;工作面
6、供电系统,电源由主斜井地面变压器引出
路线为地面变压器 rarr;主斜井 rarr;石门巷道 rarr;工作面
7、运料系统,料在地面拌好后运输至主斜井及石门巷道在由人工推到工作面
8、信号系统,运料过程中采纳对讲机和电话联系

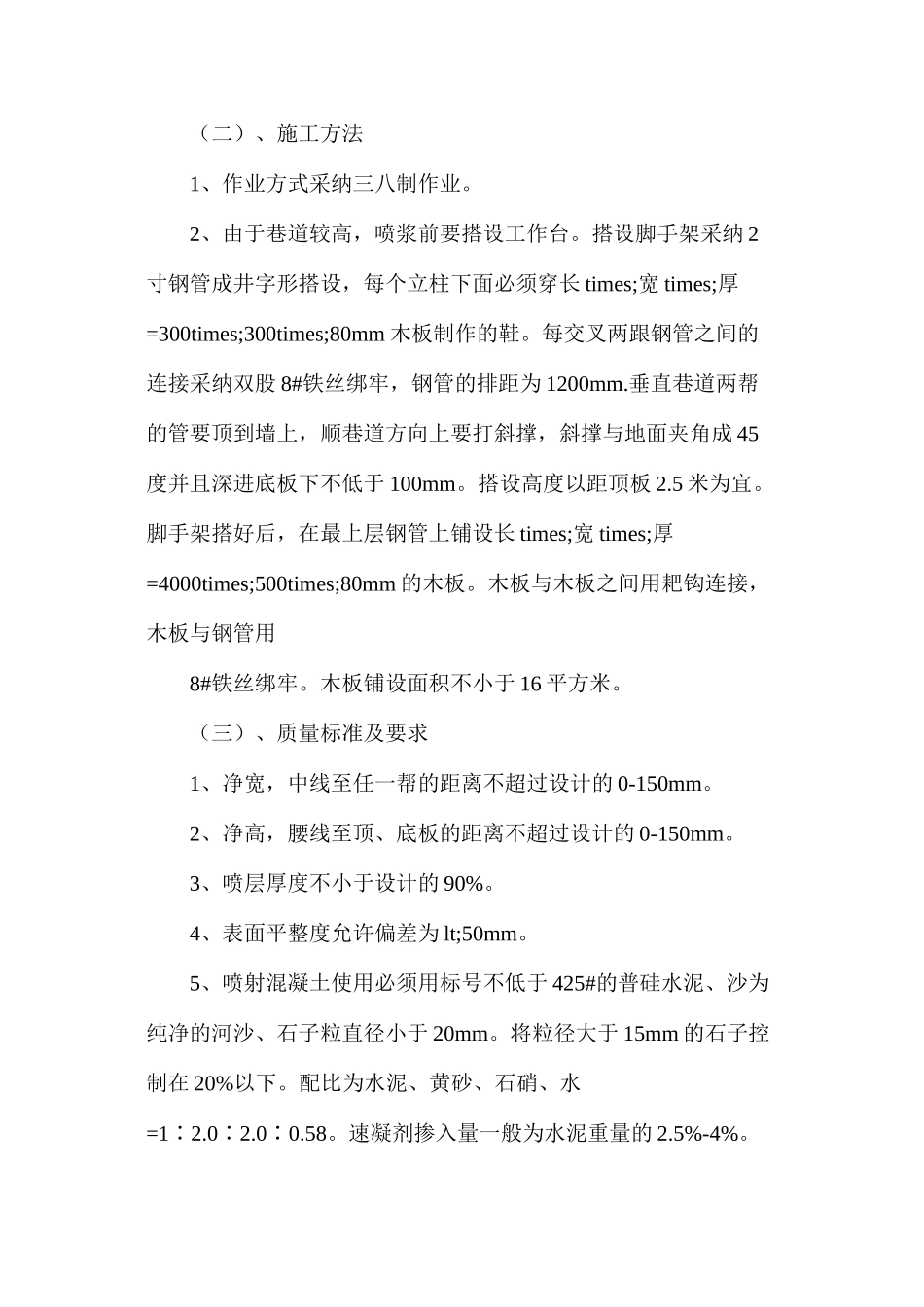

(二)、施工方法1、作业方式采纳三八制作业
2、由于巷道较高,喷浆前要搭设工作台
搭设脚手架采纳 2寸钢管成井字形搭设,每个立柱下面必须穿长 times;宽 times;厚=300times;300times;80mm 木板制作的鞋
每交叉两跟钢管之间的连接采纳双股 8#铁丝绑牢,钢管的排距为 1200mm
垂直巷道两帮的管要顶到墙上,顺巷道方向上要打斜撑,斜撑与地面夹角成 45度并且深进底板下不低于 100mm
搭设高度以距顶板 2
脚手架搭好后,在最上层钢管上铺设长 times;宽 times;厚=4000times;500times;80mm 的木板
木板与木板之间用耙钩连接,木板与钢管用8#铁丝绑牢
木板铺设面积不小于 16 平方米
