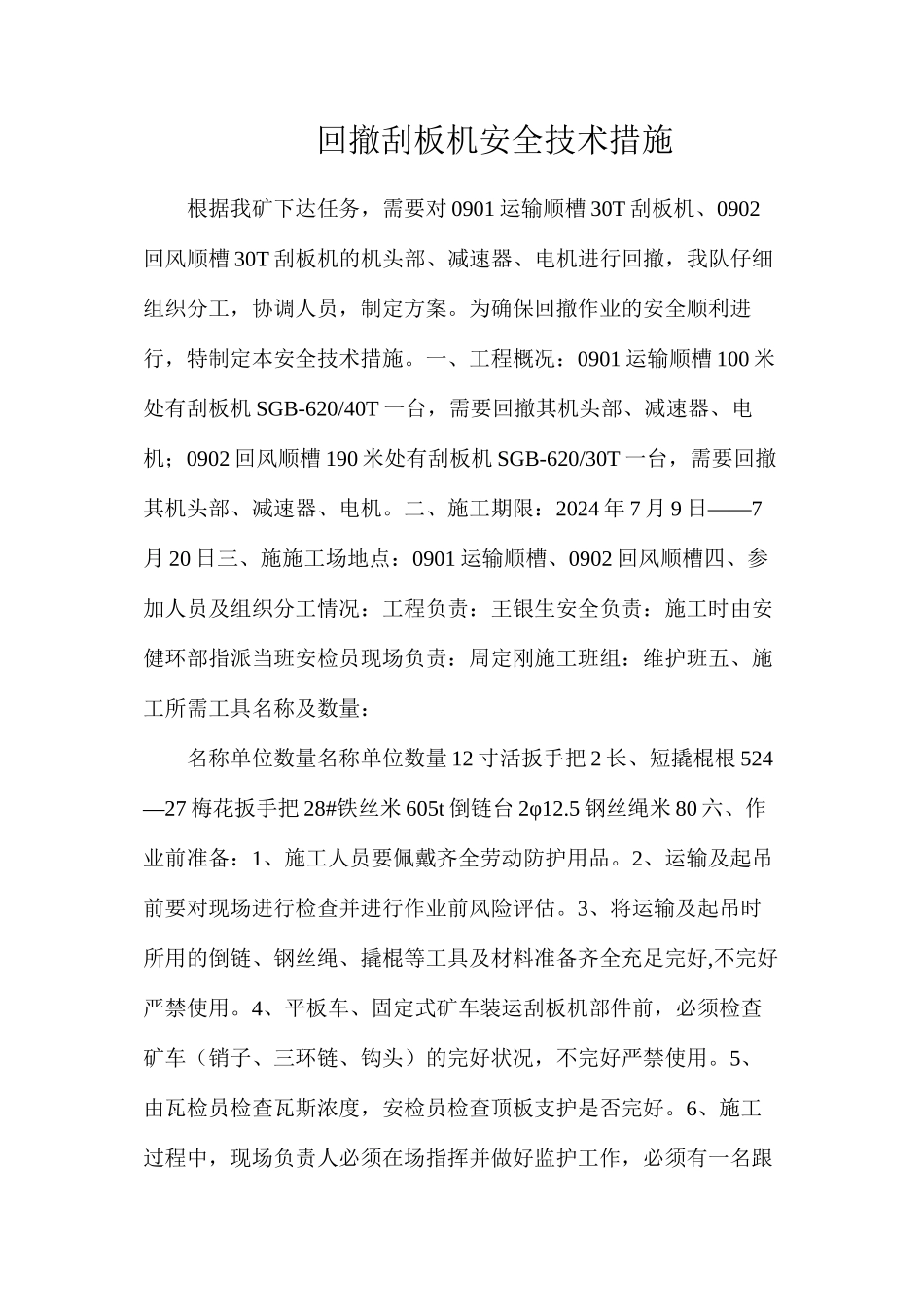

回撤刮板机安全技术措施根据我矿下达任务,需要对 0901 运输顺槽 30T 刮板机、0902回风顺槽 30T 刮板机的机头部、减速器、电机进行回撤,我队仔细组织分工,协调人员,制定方案
为确保回撤作业的安全顺利进行,特制定本安全技术措施
一、工程概况:0901 运输顺槽 100 米处有刮板机 SGB-620/40T 一台,需要回撤其机头部、减速器、电机;0902 回风顺槽 190 米处有刮板机 SGB-620/30T 一台,需要回撤其机头部、减速器、电机
二、施工期限:2024 年 7 月 9——日7月 20 日三、施施工场地点:0901 运输顺槽、0902 回风顺槽四、参加人员及组织分工情况:工程负责:王银生安全负责:施工时由安健环部指派当班安检员现场负责:周定刚施工班组:维护班五、施工所需工具名称及数量:名称单位数量名称单位数量 12 寸活扳手把 2 长、短撬棍根 524—27 梅花扳手把 28#铁丝米 605t 倒链台 2φ12
5 钢丝绳米 80 六、作业前准备:1、施工人员要佩戴齐全劳动防护用品
2、运输及起吊前要对现场进行检查并进行作业前风险评估
3、将运输及起吊时所用的倒链、钢丝绳、撬棍等工具及材料准备齐全充足完好,不完好严禁使用
4、平板车、固定式矿车装运刮板机部件前,必须检查矿车(销子、三环链、钩头)的完好状况,不完好严禁使用
5、由瓦检员检查瓦斯浓度,安检员检查顶板支护是否完好
6、施工过程中,现场负责人必须在场指挥并做好监护工作,必须有一名跟班副队长现场跟班作业

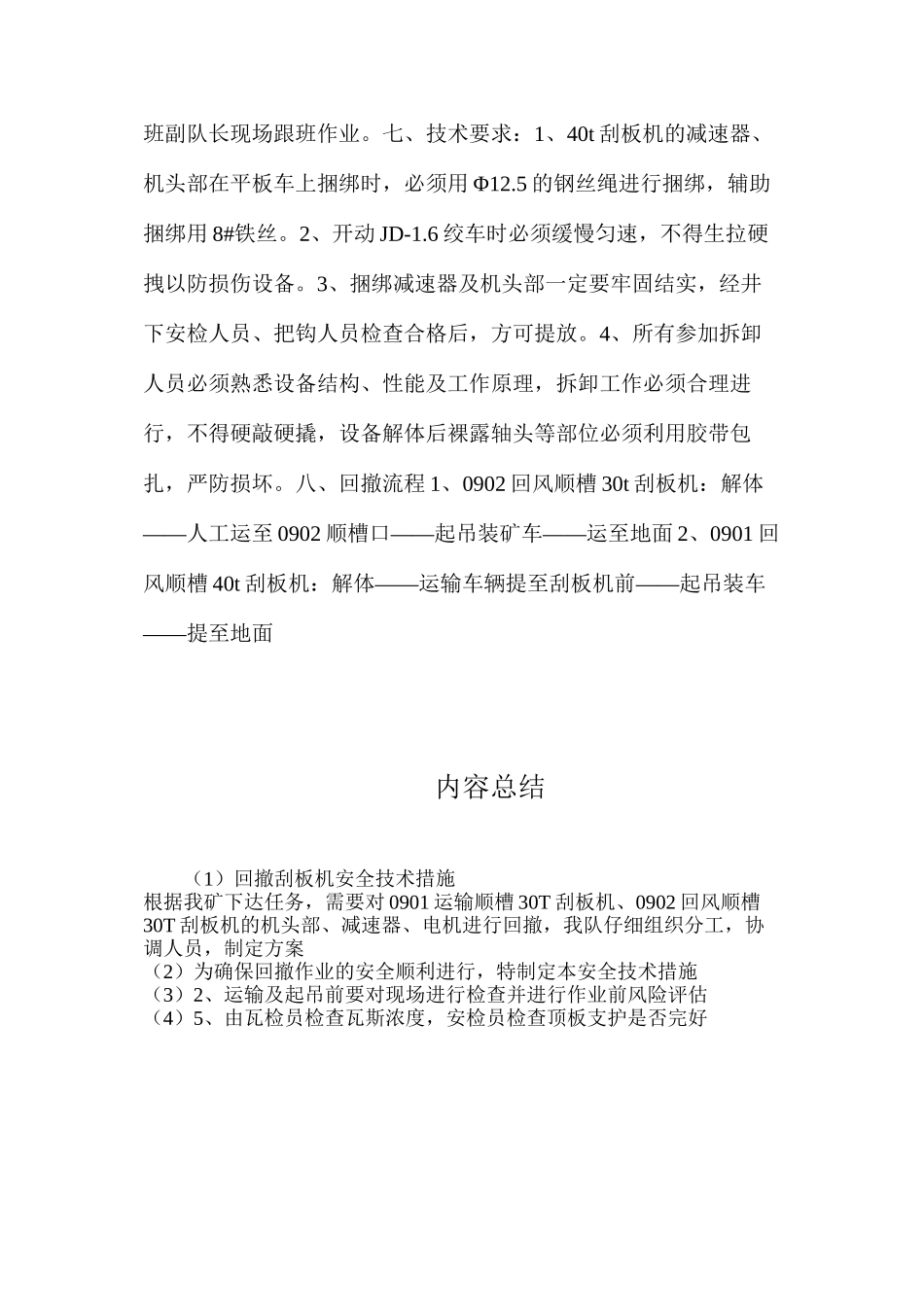

七、技术要求:1、40t 刮板机的减速器、机头部在平板车上捆绑时,必须用 Φ12
5 的钢丝绳进行捆绑,辅助捆绑用 8#铁丝
2、开动 JD-1
6 绞车时必须缓慢匀速,不得生拉硬拽以防损伤设备
3、捆绑减速器及机头部一定要牢固结实,经井下安检人员、把钩人员检查合格后,方可提放
4、所有参加拆
