回顺与轨道大巷交叉处加强支护 U 型棚架棚安全技术措施一、技术要求:1、架棚采纳 11#矿用工字钢加工制作,棚子形式:半圆拱
2、棚子净宽 3
80m,净高 3
5m,分三次加工,工程量为 14架,位置已标好,向两头各加两架棚
3、棚子内周长 9
366m,外周长 9
4、棚腿从 1
7m 处拿弯,详见示意图

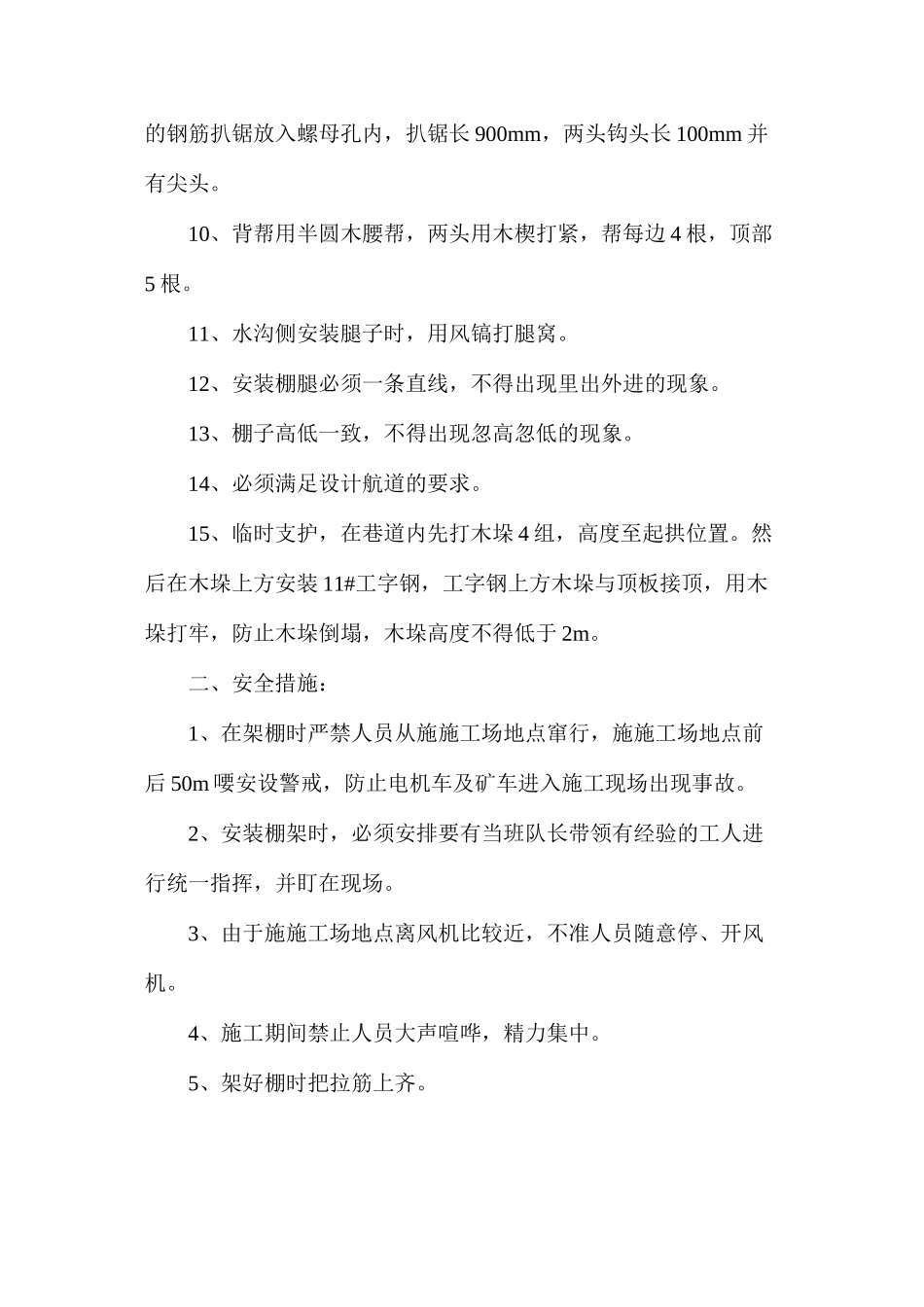

5、节头处焊接直径 15mm 的钢板,长 200mm,宽 160mm,并在钢板四个角打孔,孔径 18mm,每孔离钢板边 50mm 为孔中
节头钢板孔必须统一尺寸,螺丝采纳直径 16*60mm,安装时必须上紧,螺丝扭矩力必须达到 120N
m,螺丝必须每班紧固一次,连紧固三次
6、架棚时必须垂直巷道,不得出现扭斜,间距相同
7、架棚前先挖好棚腿窝,在硬底下 100mm,先固定棚腿,后上顶梁,施工时需搭设平台,并牢固可靠
8、上完棚梁,先放钢筋网,网下用木头接顶并连好网,每200mm 一道,用 12#铁丝绑牢,并用木楔打紧
9、棚腿与棚腿之间焊接直径 20mm 的螺母,安装位置:上1
6m 处,下离底板 0
6m,每棚两边各焊两个螺母,安装直径 18mm的钢筋扒锯放入螺母孔内,扒锯长 900mm,两头钩头长 100mm 并有尖头
10、背帮用半圆木腰帮,两头用木楔打紧,帮每边 4 根,顶部5 根
11、水沟侧安装腿子时,用风镐打腿窝
12、安装棚腿必须一条直线,不得出现里出外进的现象
13、棚子高低一致,不得出现忽高忽低的现象
14、必须满足设计航道的要求
15、临时支护,在巷道内先打木垛 4 组,高度至起拱位置
然后在木垛上方安装 11#工字钢,工字钢上方木垛与顶板接顶,用木垛打牢,防止木垛倒塌,木垛高度不得低于 2m
二、安全措施:1、在架棚时严禁人员从施施工场地点窜行,施施工场地点前后 50m 喓安设警戒,防止电机车及矿车进入施工现场出现事故

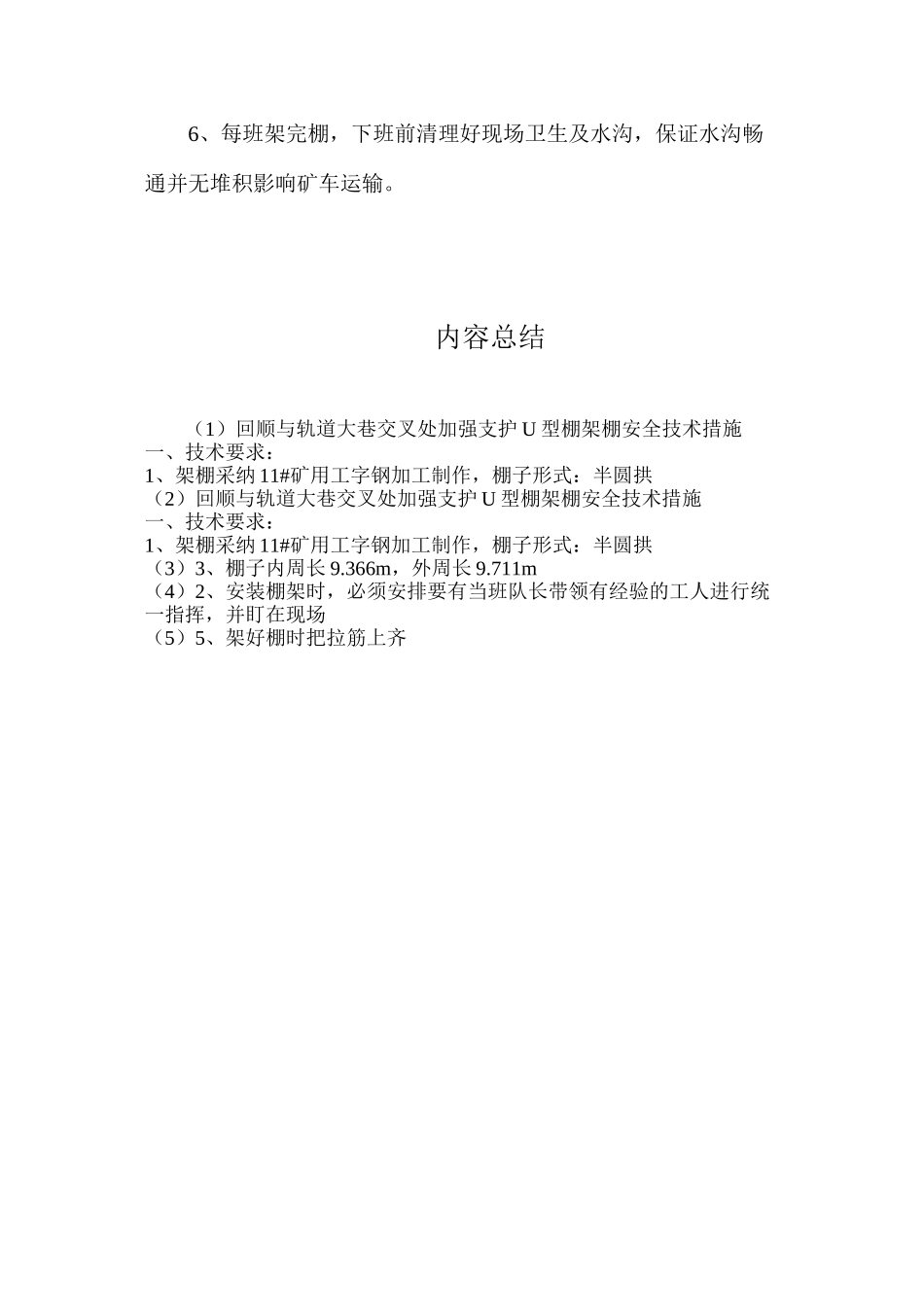

2、安装棚架
