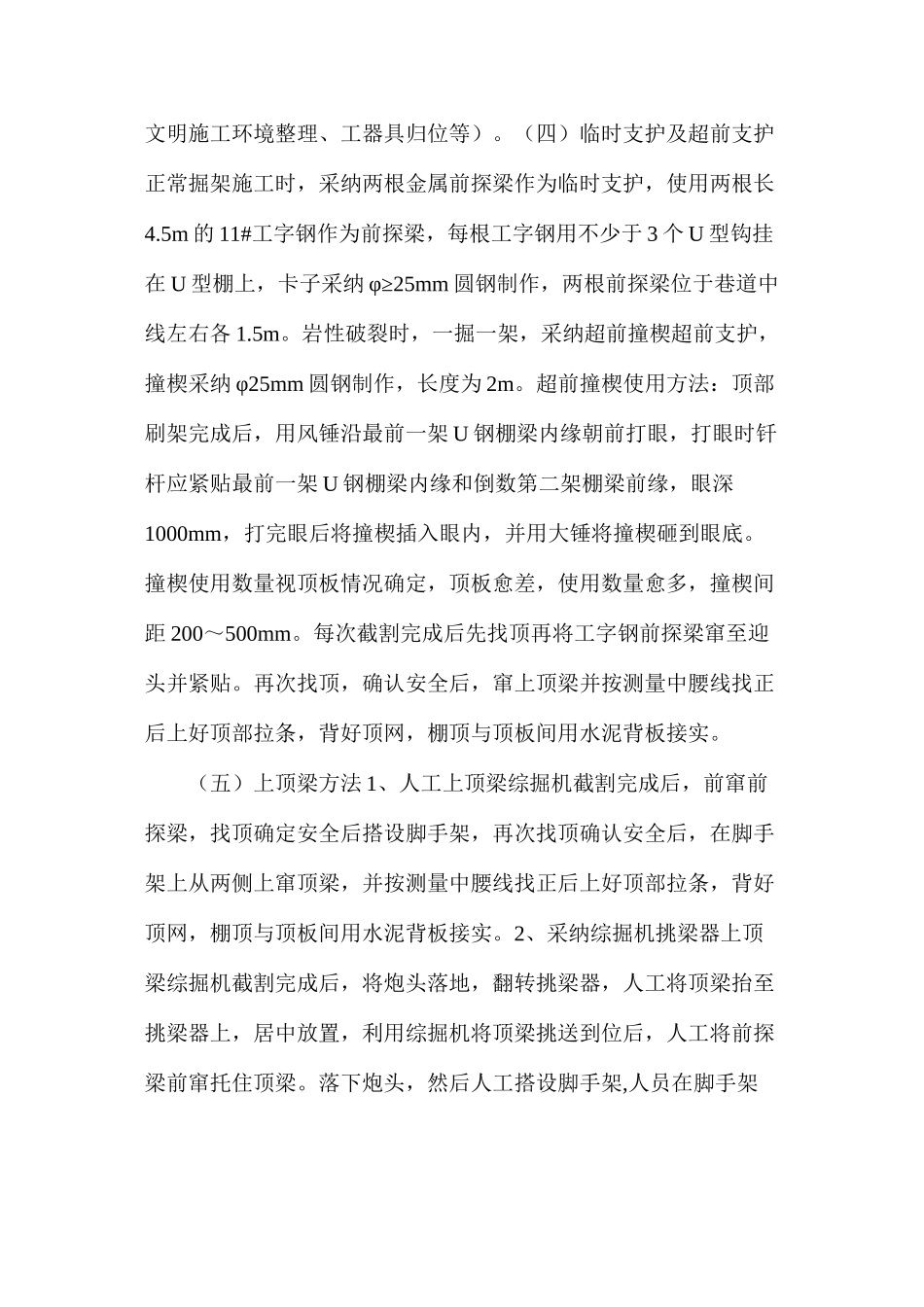

回风巷架棚施工安全技术措施一、工程概况 1 号回风巷设计长度 222.68m,已施工 109m,巷道设计坡度为 3‰和 5°上山,上山施工时迎头出现裂隙和小断层发育或过煤施工顶板难以管理,锚网喷支护难以满足支护需要时,支护形式改为架 29U 型棚支护,增加支护强度。为保证安全施工,特制定本安全技术措施。二、施工技术参数巷道掘进宽度 5300mm、掘进高度 4650mm,净宽度 5000mm、净高度 4300mm。采纳 29U 型棚,棚子规格为净宽×净高=5000×4300mm,棚距 700mm,梁腿搭接长度 500mm,每处搭接使用 2 副卡缆,卡缆间距 300mm,每棚8#槽钢拉条四组。棚腿左侧腿窝深 500mm,右侧腿窝 300mm。(附支护断面图)钢筋笆片规格:850mm(φ10mm)×550mm(φ6.5mm)。。三、施工方法(一)施工方案采纳 EBZ230 综掘机掘进,在岩性不好时开始改架棚支护,从架棚位置开始处退后 2m,套棚支护 4 棚,再往前进行正常的掘架施工。(二)施工方法套棚施工前,在巷道中心线左右 1.5m 处分别打两组 φ22×2500mm 锚杆,每组间距 2.5m,然后用 4 个卡缆作为悬吊点将两根长 4.5m 的 11#工字钢托住作为前探梁,之后利用前探梁先上好顶梁,再将棚腿栽上,找好规格尺寸后腰背密实。以后再借用 U 型钩挂在已架好的顶梁上向前窜前探梁,利用前探梁循环向前掘架施工。(三)施工工艺 1、顶板破裂时:掘一架一,循环进尺0.7m,最大控顶距 1.0m。综掘机切割并出货后,敲帮问顶,伸前探梁做好超前临时支护。将棚梁架到前探梁上,铺好顶部钢筋笆片后,班组长负责看好中线,找准巷中,拉好吊斜,调整棚距,上好拱部两组拉条,再用矸石背实顶部。顶部支护好后,开始切割帮部和腿窝,然后再次敲帮问顶,找净顶板、山墙和帮部的活矸危岩后刷齐帮部栽棚腿,棚腿栽好后上好帮部拉条,然后铺钢筋笆片,用水泥背板腰实帮部,最后将余货出尽。顶板破裂的情况下工艺流→程:交接班安全检查(顶板、帮部、迎脸、瓦斯、工程质量、探头位置等)→切割拱部(出货)→→敲帮问顶临时支护(挪移前探梁)→→→架棚梁、上拉条背顶(打撞楔)切割底部(出货)→栽棚腿、上→→棚卡及帮部拉条腰帮收尾检查(质量检查、文明施工环境整理、工器具归位等)。2、顶板稳定时:掘二架二,循环进尺1.4m,最大控顶距 1.7m。综掘机全断面切割并出货后,敲帮问顶,伸前探梁做好超前临时支护。将棚梁架到前探梁上,铺好顶部钢筋笆片后,班组长负责看好中线,找准巷中,拉好吊斜,调整棚...
