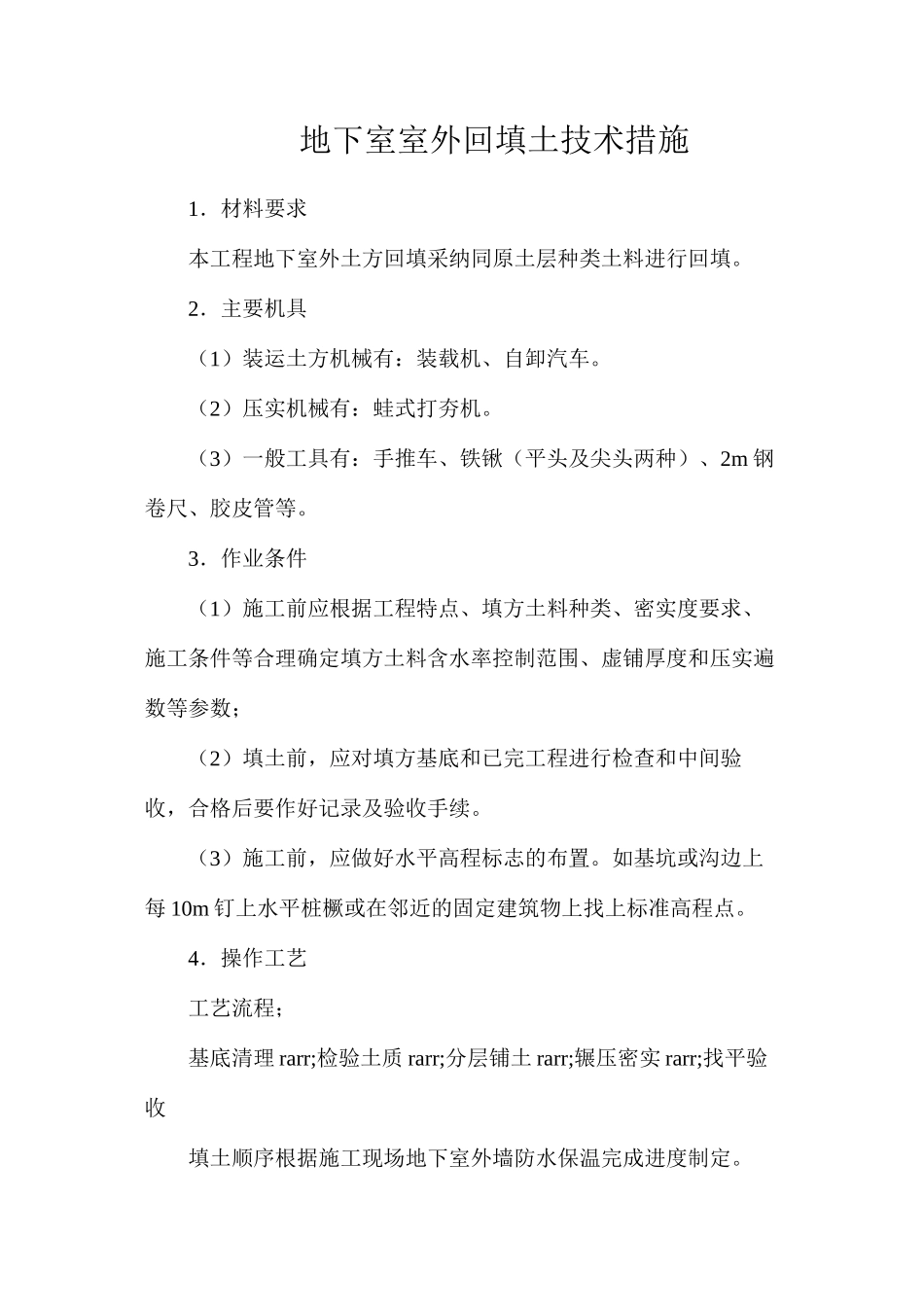

地下室室外回填土技术措施1.材料要求本工程地下室外土方回填采纳同原土层种类土料进行回填
2.主要机具(1)装运土方机械有:装载机、自卸汽车
(2)压实机械有:蛙式打夯机
(3)一般工具有:手推车、铁锹(平头及尖头两种)、2m 钢卷尺、胶皮管等
3.作业条件(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;(2)填土前,应对填方基底和已完工程进行检查和中间验收,合格后要作好记录及验收手续
(3)施工前,应做好水平高程标志的布置
如基坑或沟边上每 10m 钉上水平桩橛或在邻近的固定建筑物上找上标准高程点
4.操作工艺工艺流程;基底清理 rarr;检验土质 rarr;分层铺土 rarr;辗压密实 rarr;找平验收填土顺序根据施工现场地下室外墙防水保温完成进度制定

(1)填土前,应将基底表面上的垃圾或树根等杂物、洞穴都处理完,清理洁净
(2)检验土质:检验各种土料的含水率是否在控制范围内
如含水率偏高可采纳翻松、凉晒等措施;如含水率偏低,可采纳预先浇水润湿等措施
(3)填土应分层铺摊
每层铺土的厚度应根据土质、密实度要求和机具性能确定
辗压时,轮(夯)迹应互相搭接,防止漏压、漏夯

填土每层的铺土厚度和压实遍数压实机具每层铺土厚度(mm)每层压实遍数(遍)平辗250~3006~8振动压实机250~3503~4蛙式、柴油式打夯机200~2503~4人工打夯小于 2003~4(4)辗压机械压实填方时,应控制行驶速度,一般不应超过下列规定:平辗:2km/h 振动辗:2km/h(5)本工程由于填土区域长宽比较大,填土应分段进行;每层接缝处应作成斜坡形,辗迹重迭 0.5~1.0m
上下层错缝距离不应小于 1m
(6)填方高于基底表面时,应保证边缘部位的压实质量
填土后,如设计不要求边坡修整,宜将填方边缘宽填 0.5m;如
