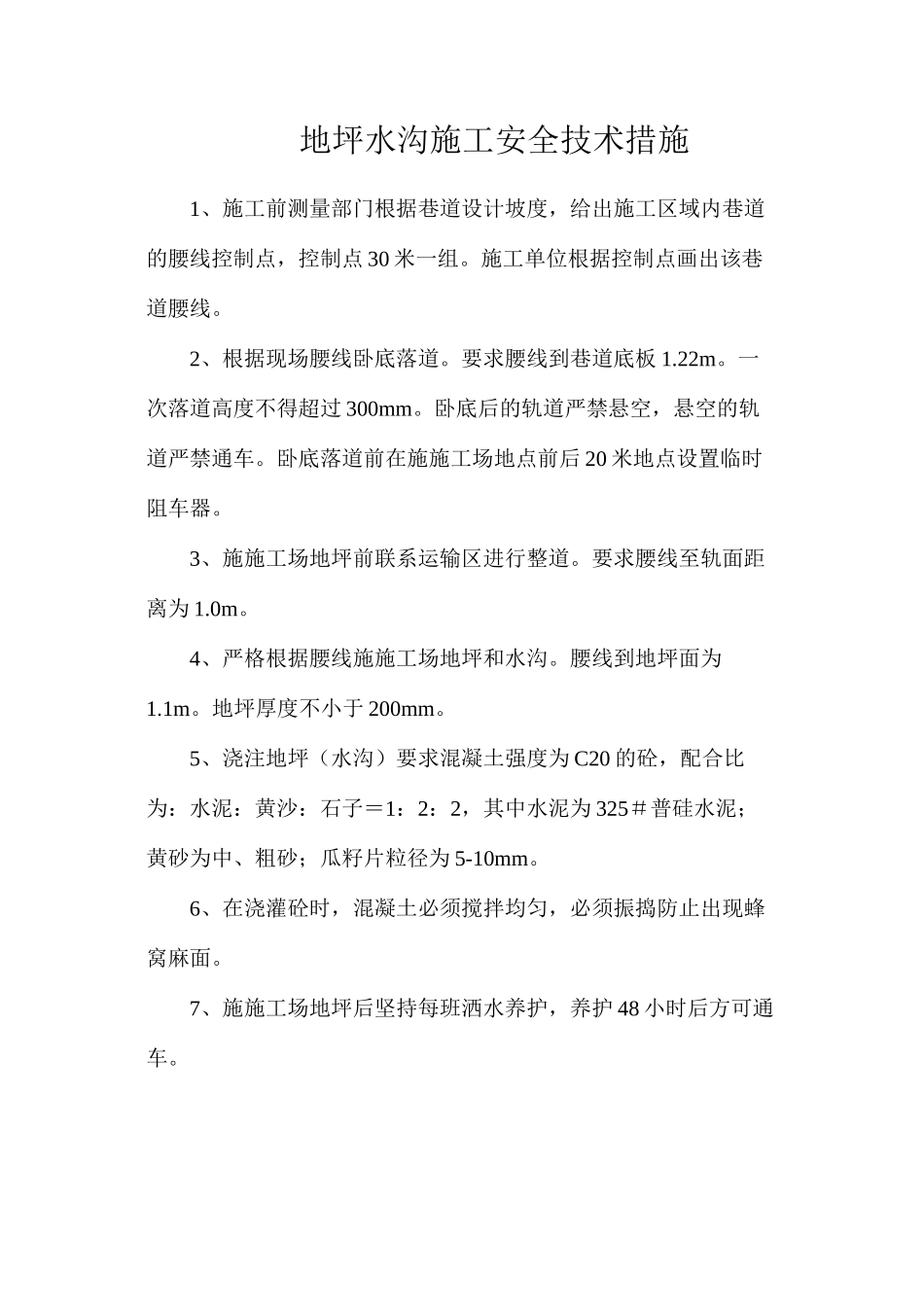

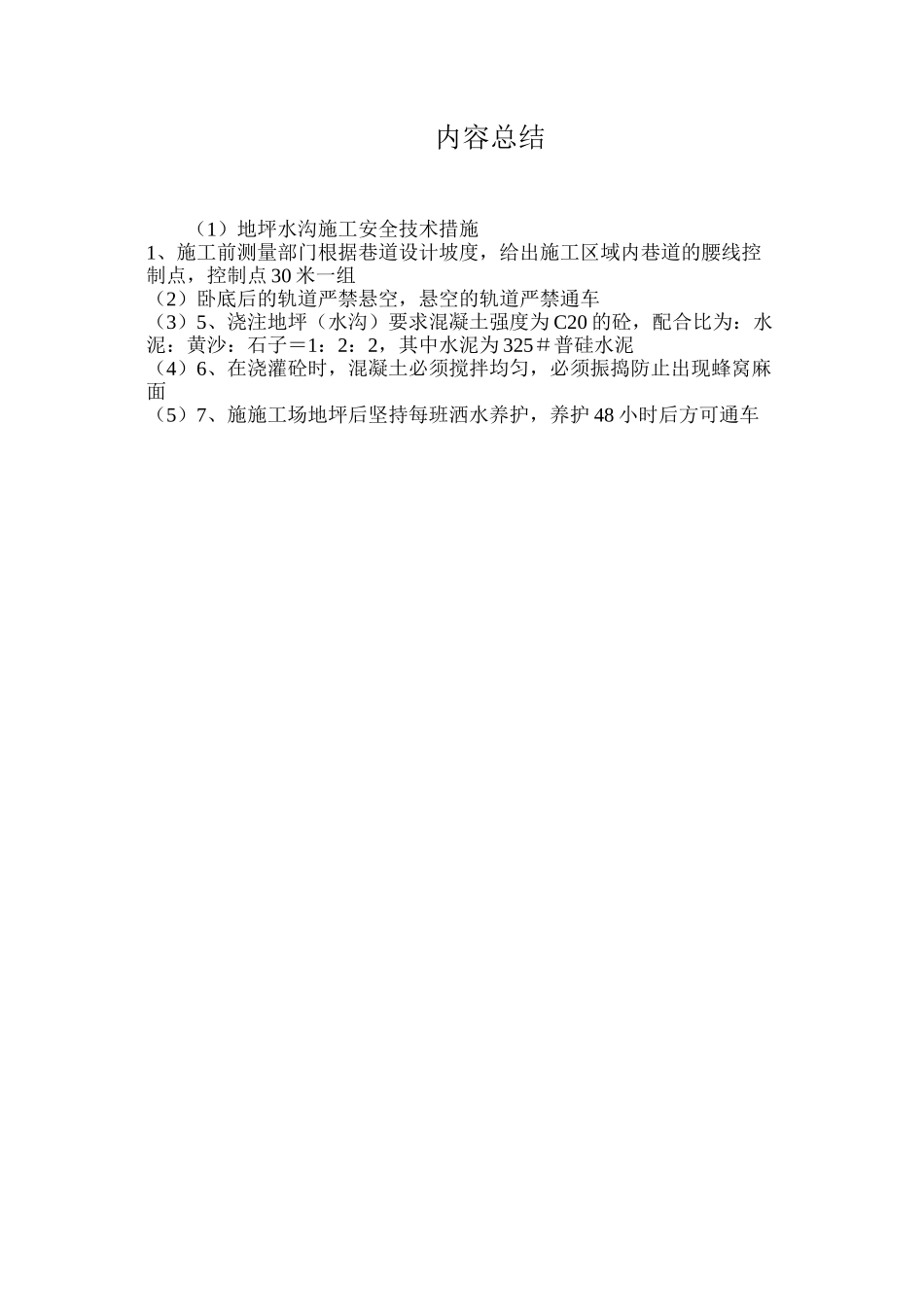

地坪水沟施工安全技术措施1、施工前测量部门根据巷道设计坡度,给出施工区域内巷道的腰线控制点,控制点 30 米一组。施工单位根据控制点画出该巷道腰线。2、根据现场腰线卧底落道。要求腰线到巷道底板 1.22m。一次落道高度不得超过 300mm。卧底后的轨道严禁悬空,悬空的轨道严禁通车。卧底落道前在施施工场地点前后 20 米地点设置临时阻车器。3、施施工场地坪前联系运输区进行整道。要求腰线至轨面距离为 1.0m。4、严格根据腰线施施工场地坪和水沟。腰线到地坪面为1.1m。地坪厚度不小于 200mm。5、浇注地坪(水沟)要求混凝土强度为 C20 的砼,配合比为:水泥:黄沙:石子=1:2:2,其中水泥为 325#普硅水泥;黄砂为中、粗砂;瓜籽片粒径为 5-10mm。6、在浇灌砼时,混凝土必须搅拌均匀,必须振捣防止出现蜂窝麻面。7、施施工场地坪后坚持每班洒水养护,养护 48 小时后方可通车。内容总结(1)地坪水沟施工安全技术措施1、施工前测量部门根据巷道设计坡度,给出施工区域内巷道的腰线控制点,控制点 30 米一组(2)卧底后的轨道严禁悬空,悬空的轨道严禁通车(3)5、浇注地坪(水沟)要求混凝土强度为 C20 的砼,配合比为:水泥:黄沙:石子=1:2:2,其中水泥为 325#普硅水泥(4)6、在浇灌砼时,混凝土必须搅拌均匀,必须振捣防止出现蜂窝麻面(5)7、施施工场地坪后坚持每班洒水养护,养护 48 小时后方可通车
