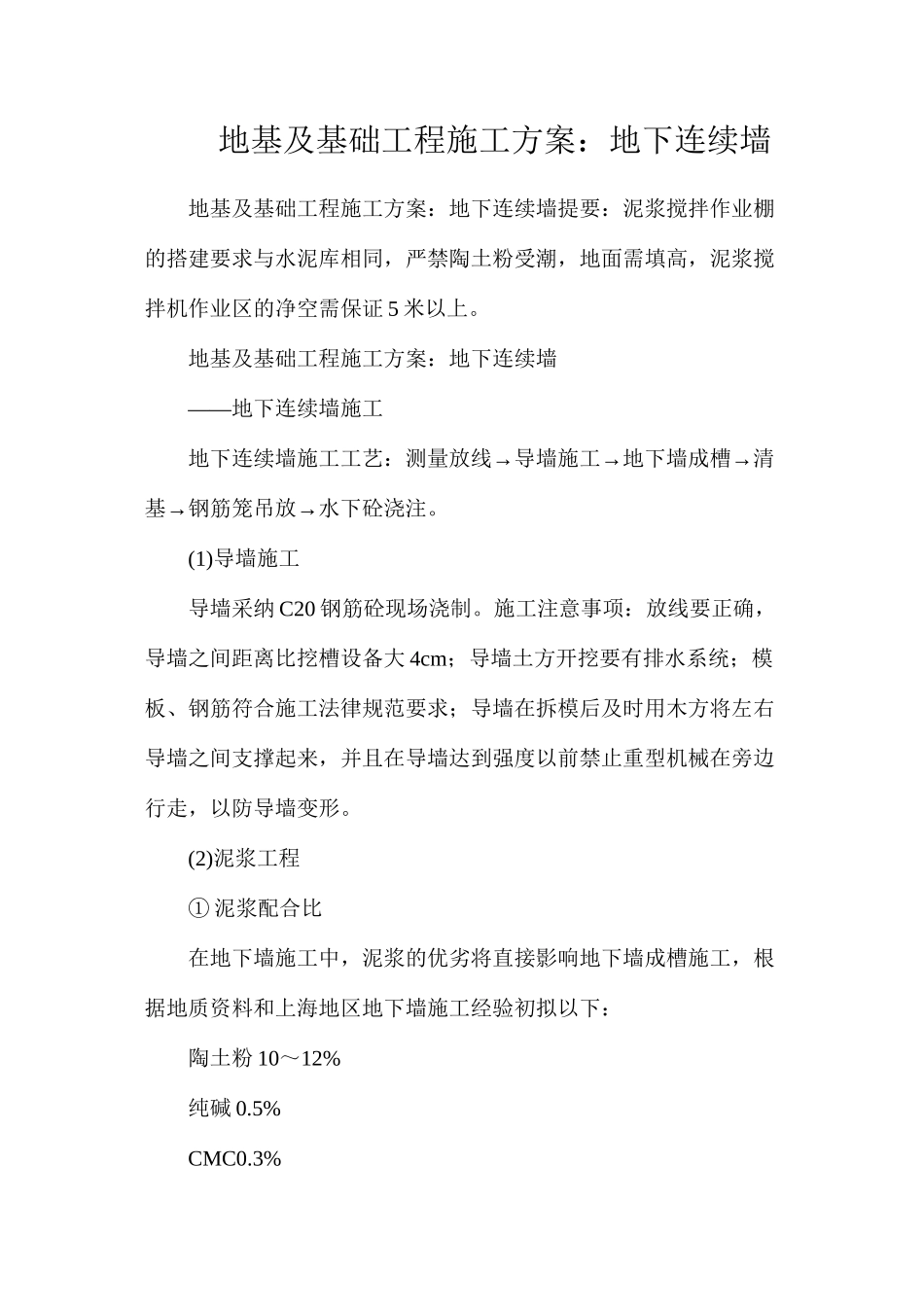

地基及基础工程施工方案:地下连续墙地基及基础工程施工方案:地下连续墙提要:泥浆搅拌作业棚的搭建要求与水泥库相同,严禁陶土粉受潮,地面需填高,泥浆搅拌机作业区的净空需保证 5 米以上
地基及基础工程施工方案:地下连续墙——地下连续墙施工→→→地下连续墙施工工艺:测量放线导墙施工地下墙成槽清→→基钢筋笼吊放水下砼浇注
(1)导墙施工导墙采纳 C20 钢筋砼现场浇制
施工注意事项:放线要正确,导墙之间距离比挖槽设备大 4cm;导墙土方开挖要有排水系统;模板、钢筋符合施工法律规范要求;导墙在拆模后及时用木方将左右导墙之间支撑起来,并且在导墙达到强度以前禁止重型机械在旁边行走,以防导墙变形
(2)泥浆工程① 泥浆配合比在地下墙施工中,泥浆的优劣将直接影响地下墙成槽施工,根据地质资料和上海地区地下墙施工经验初拟以下:陶土粉 10~12%纯碱 0

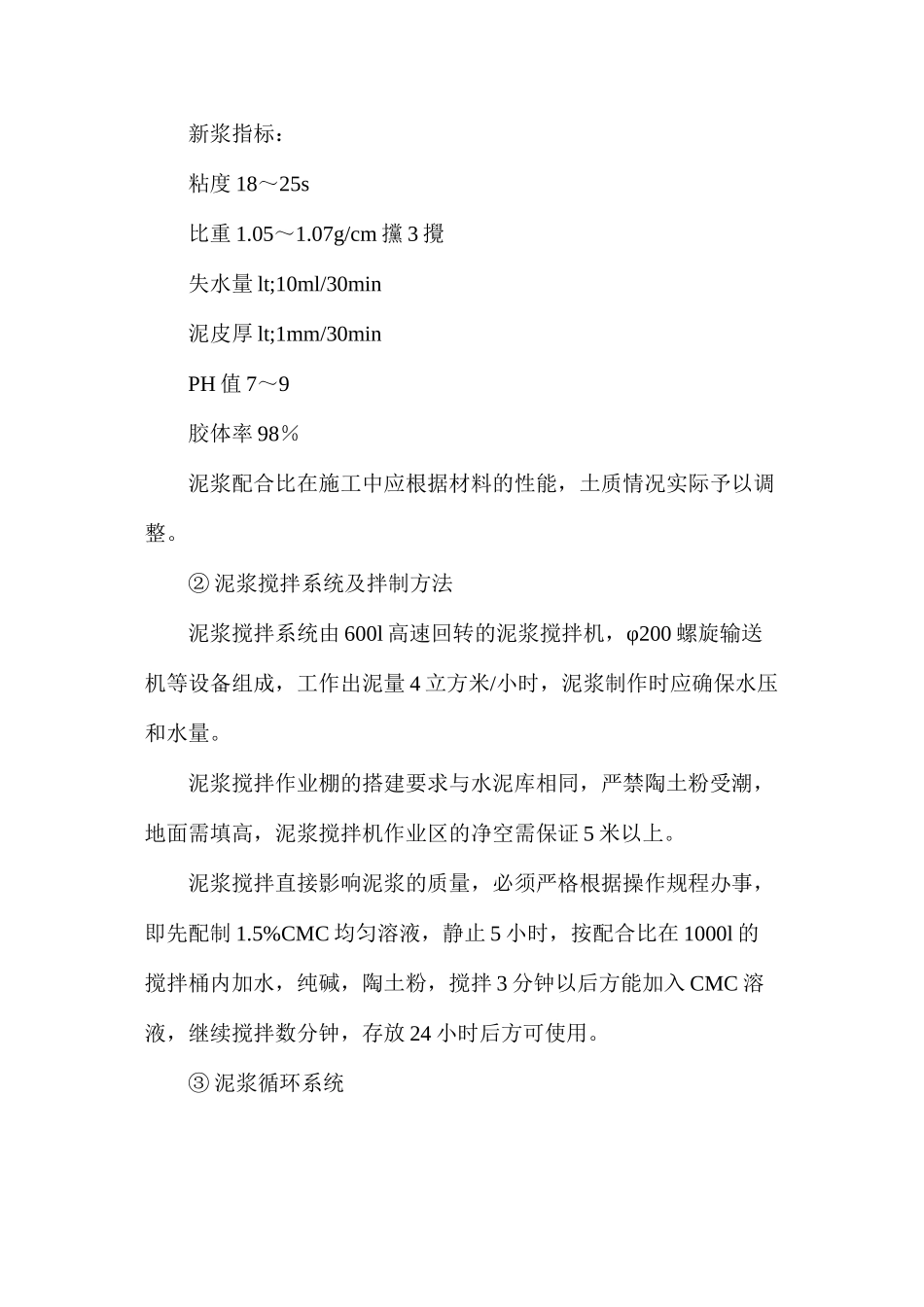

5%CMC0
3%新浆指标:粘度 18~25s比重 1
07g/cm 攩 3 攪失水量 lt;10ml/30min泥皮厚 lt;1mm/30minPH 值 7~9胶体率 98%泥浆配合比在施工中应根据材料的性能,土质情况实际予以调整
② 泥浆搅拌系统及拌制方法泥浆搅拌系统由 600l 高速回转的泥浆搅拌机,φ200 螺旋输送机等设备组成,工作出泥量 4 立方米/小时,泥浆制作时应确保水压和水量
泥浆搅拌作业棚的搭建要求与水泥库相同,严禁陶土粉受潮,地面需填高,泥浆搅拌机作业区的净空需保证 5 米以上
泥浆搅拌直接影响泥浆的质量,必须严格根据操作规程办事,即先配制 1
5%CMC 均匀溶液,静止 5 小时,按配合比在 1000l 的搅拌桶内加水,纯碱,陶土粉,搅拌 3 分钟以后方能加入 CMC 溶液,继续搅拌数分钟,存放 24 小时后方可使用

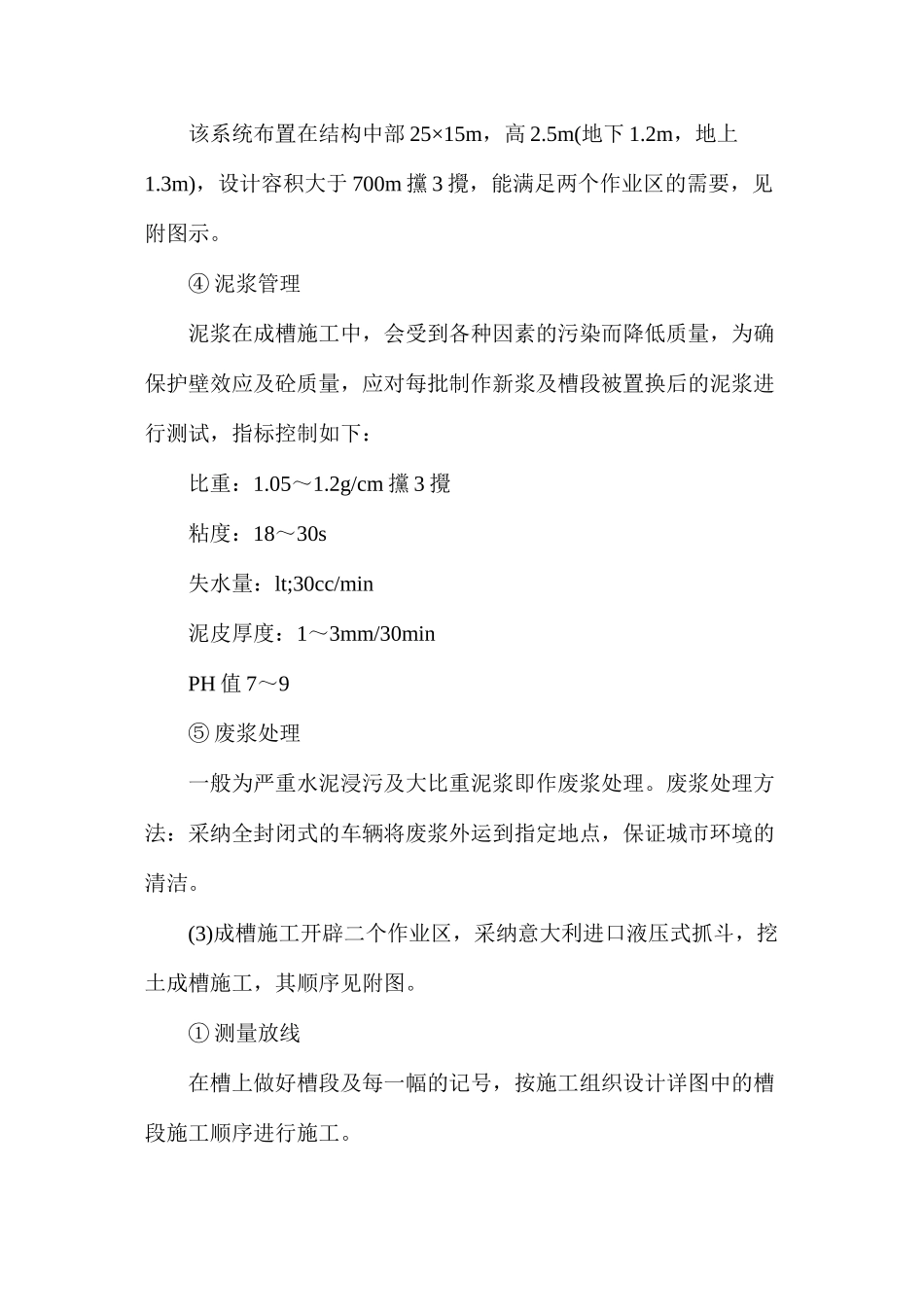

③ 泥浆循环系统该系统布置在结构中部 25×15m,高 2
5m(地下 1
2m,地上1
