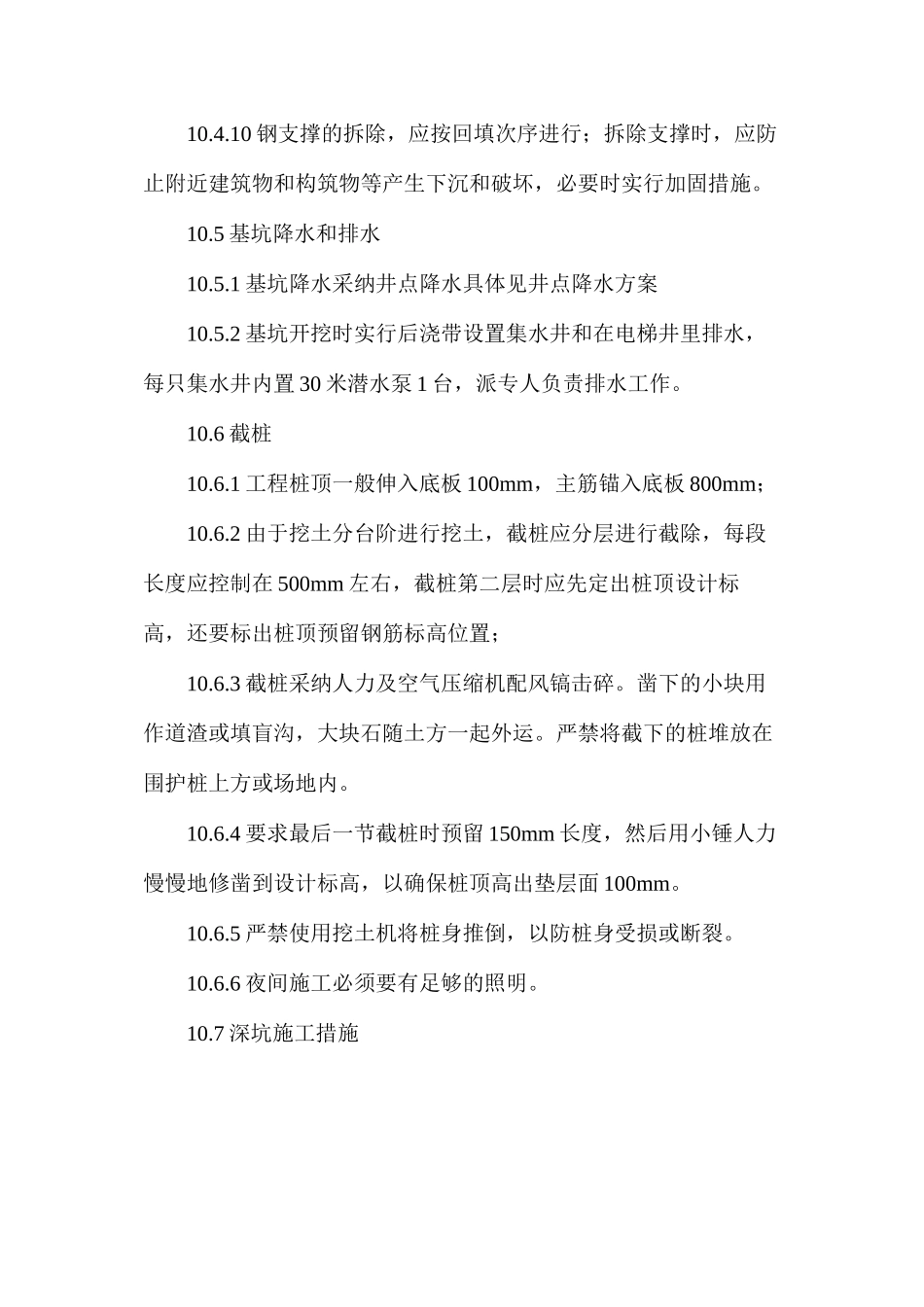

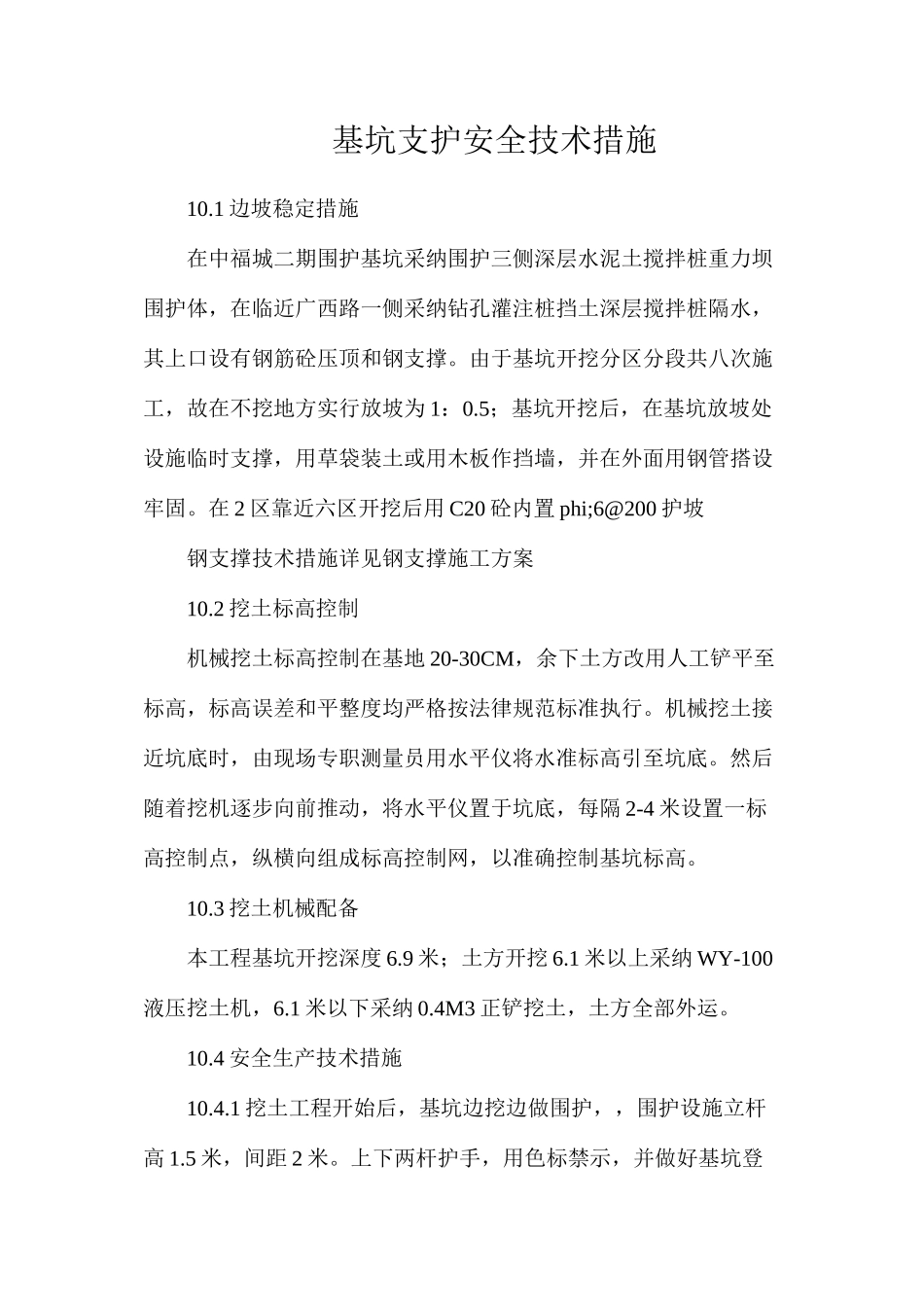

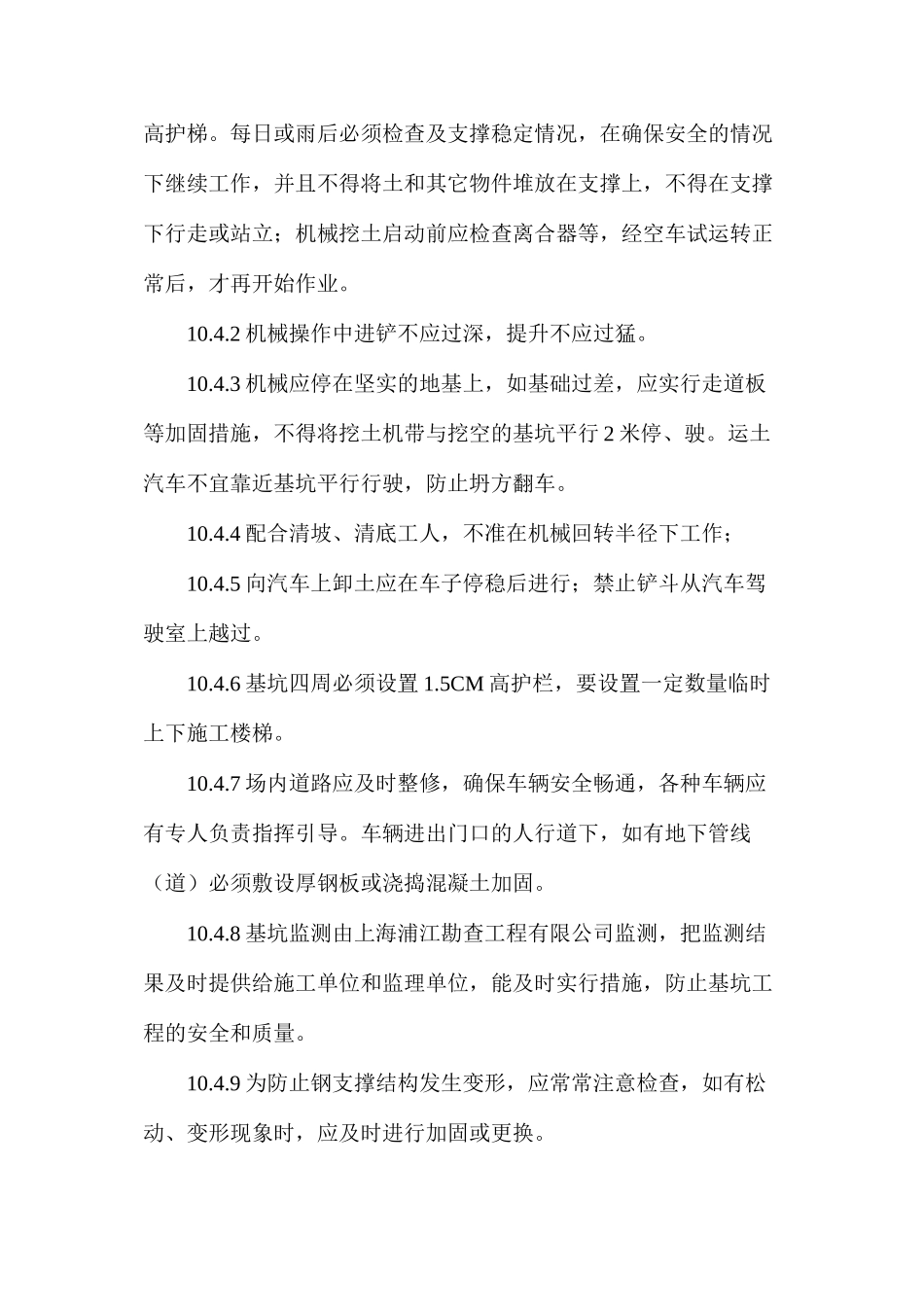

基坑支护安全技术措施10.1 边坡稳定措施在中福城二期围护基坑采纳围护三侧深层水泥土搅拌桩重力坝围护体,在临近广西路一侧采纳钻孔灌注桩挡土深层搅拌桩隔水,其上口设有钢筋砼压顶和钢支撑。由于基坑开挖分区分段共八次施工,故在不挖地方实行放坡为 1:0.5;基坑开挖后,在基坑放坡处设施临时支撑,用草袋装土或用木板作挡墙,并在外面用钢管搭设牢固。在 2 区靠近六区开挖后用 C20 砼内置 phi;6@200 护坡钢支撑技术措施详见钢支撑施工方案10.2 挖土标高控制机械挖土标高控制在基地 20-30CM,余下土方改用人工铲平至标高,标高误差和平整度均严格按法律规范标准执行。机械挖土接近坑底时,由现场专职测量员用水平仪将水准标高引至坑底。然后随着挖机逐步向前推动,将水平仪置于坑底,每隔 2-4 米设置一标高控制点,纵横向组成标高控制网,以准确控制基坑标高。10.3 挖土机械配备本工程基坑开挖深度 6.9 米;土方开挖 6.1 米以上采纳 WY-100液压挖土机,6.1 米以下采纳 0.4M3 正铲挖土,土方全部外运。10.4 安全生产技术措施10.4.1 挖土工程开始后,基坑边挖边做围护,,围护设施立杆高 1.5 米,间距 2 米。上下两杆护手,用色标禁示,并做好基坑登高护梯。每日或雨后必须检查及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其它物件堆放在支撑上,不得在支撑下行走或站立;机械挖土启动前应检查离合器等,经空车试运转正常后,才再开始作业。10.4.2 机械操作中进铲不应过深,提升不应过猛。10.4.3 机械应停在坚实的地基上,如基础过差,应实行走道板等加固措施,不得将挖土机带与挖空的基坑平行 2 米停、驶。运土汽车不宜靠近基坑平行行驶,防止坍方翻车。10.4.4 配合清坡、清底工人,不准在机械回转半径下工作;10.4.5 向汽车上卸土应在车子停稳后进行;禁止铲斗从汽车驾驶室上越过。10.4.6 基坑四周必须设置 1.5CM 高护栏,要设置一定数量临时上下施工楼梯。10.4.7 场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。车辆进出门口的人行道下,如有地下管线(道)必须敷设厚钢板或浇捣混凝土加固。10.4.8 基坑监测由上海浦江勘查工程有限公司监测,把监测结果及时提供给施工单位和监理单位,能及时实行措施,防止基坑工程的安全和质量。10.4.9 为防止钢支撑结构发生变形,应常常注意检查,如有松动、变形现象时,应及时进行加固或更换。10.4.10 钢支撑的拆除,应按...
