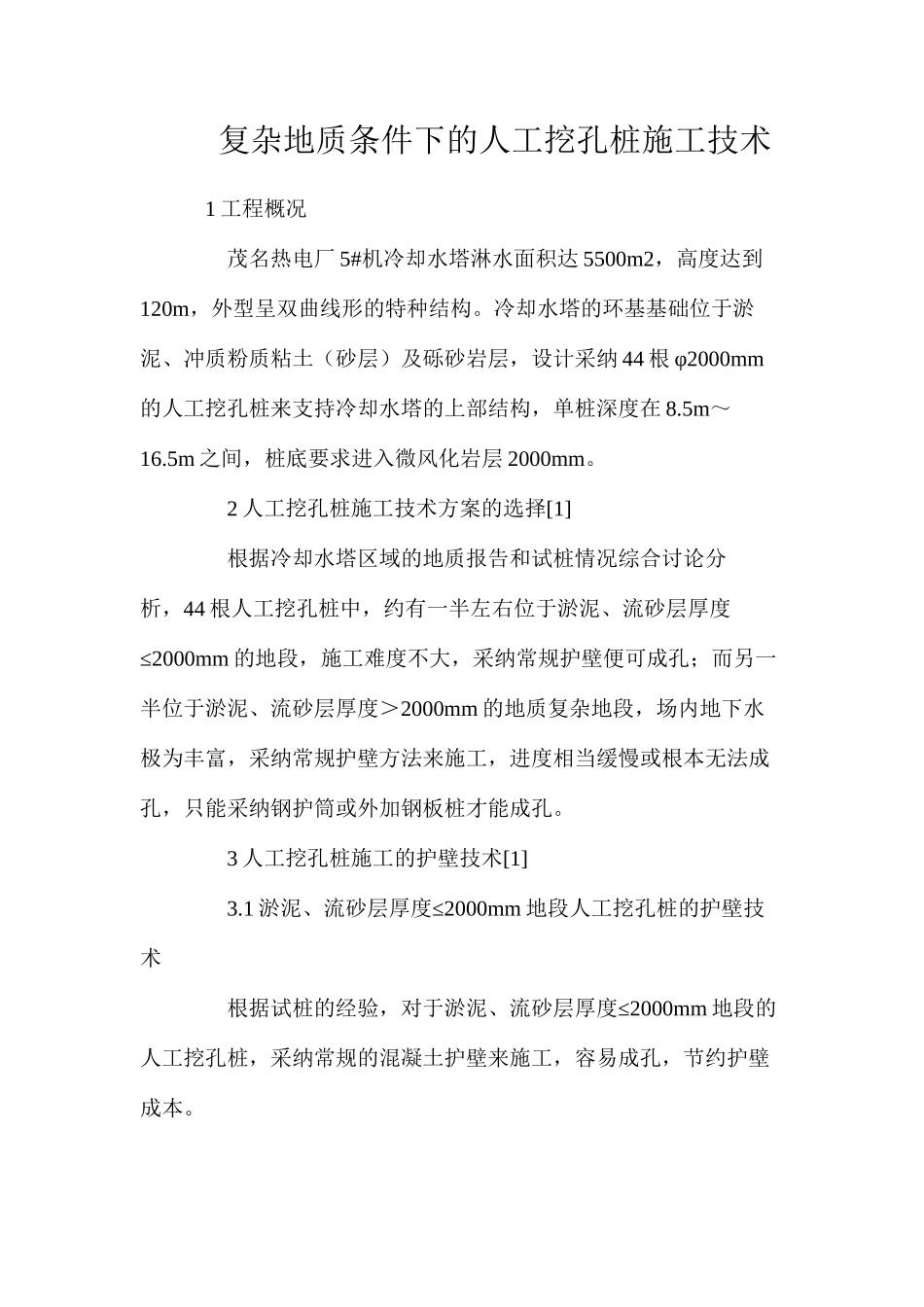

复杂地质条件下的人工挖孔桩施工技术 1 工程概况 茂名热电厂 5#机冷却水塔淋水面积达 5500m2,高度达到120m,外型呈双曲线形的特种结构
冷却水塔的环基基础位于淤泥、冲质粉质粘土(砂层)及砾砂岩层,设计采纳 44 根 φ2000mm的人工挖孔桩来支持冷却水塔的上部结构,单桩深度在 8
5m 之间,桩底要求进入微风化岩层 2000mm
2 人工挖孔桩施工技术方案的选择[1] 根据冷却水塔区域的地质报告和试桩情况综合讨论分析,44 根人工挖孔桩中,约有一半左右位于淤泥、流砂层厚度≤2000mm 的地段,施工难度不大,采纳常规护壁便可成孔;而另一半位于淤泥、流砂层厚度>2000mm 的地质复杂地段,场内地下水极为丰富,采纳常规护壁方法来施工,进度相当缓慢或根本无法成孔,只能采纳钢护筒或外加钢板桩才能成孔
3 人工挖孔桩施工的护壁技术[1] 3

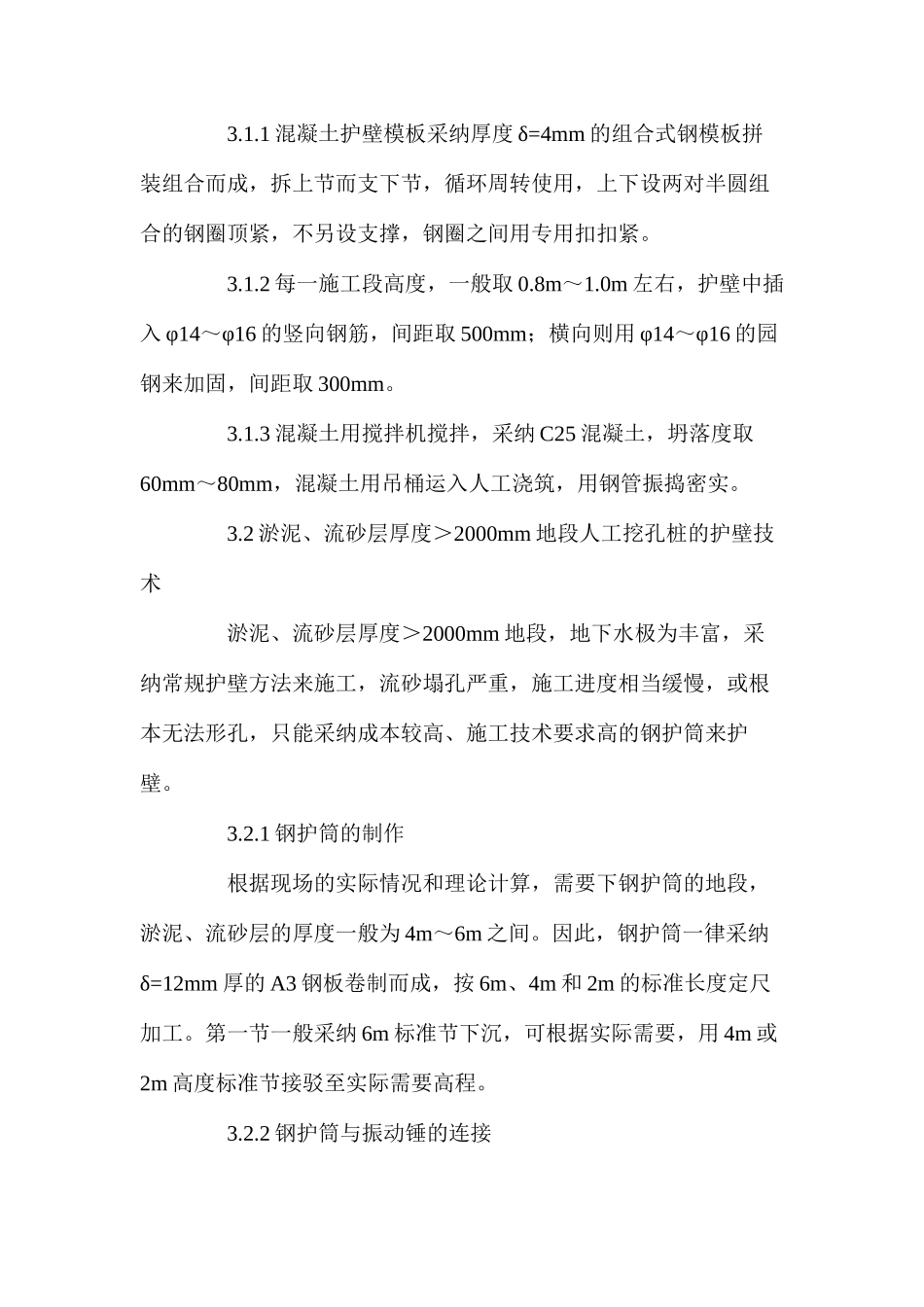

1≤淤泥、流砂层厚度 2000mm 地段人工挖孔桩的护壁技术 ≤根据试桩的经验,对于淤泥、流砂层厚度 2000mm 地段的人工挖孔桩,采纳常规的混凝土护壁来施工,容易成孔,节约护壁成本
1 混凝土护壁模板采纳厚度 δ=4mm 的组合式钢模板拼装组合而成,拆上节而支下节,循环周转使用,上下设两对半圆组合的钢圈顶紧,不另设支撑,钢圈之间用专用扣扣紧
2 每一施工段高度,一般取 0
0m 左右,护壁中插入 φ14~φ16 的竖向钢筋,间距取 500mm;横向则用 φ14~φ16 的园钢来加固,间距取 300mm
3 混凝土用搅拌机搅拌,采纳 C25 混凝土,坍落度取60mm~80mm,混凝土用吊桶运入人工浇筑,用钢管振捣密实
2 淤泥、流砂层厚度>2000mm 地段人工挖孔桩的护壁技术 淤泥、流砂层厚度>2000mm 地段,地下水极为丰富,采纳常规护壁方法来施工,流砂塌孔严重,
