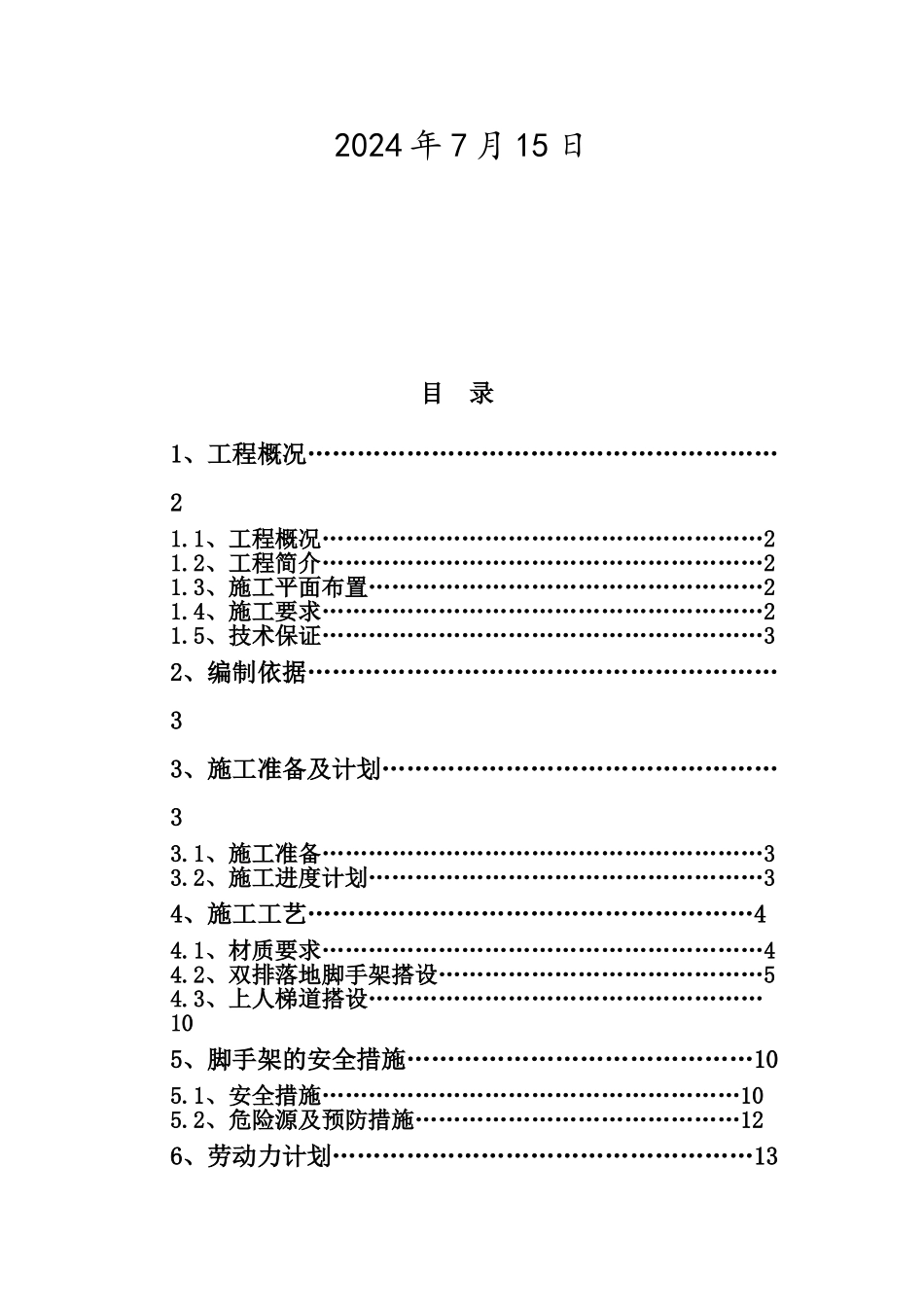

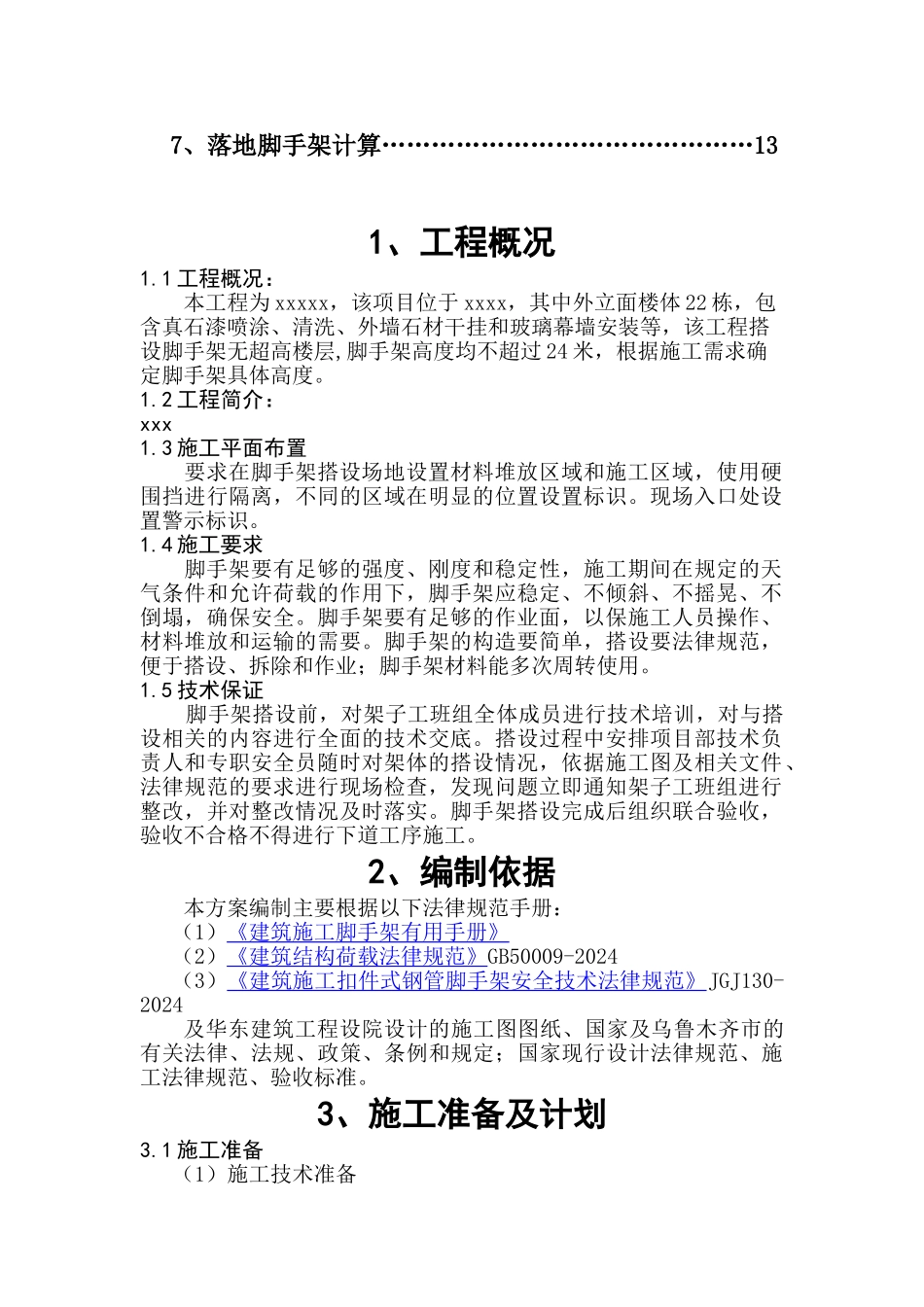

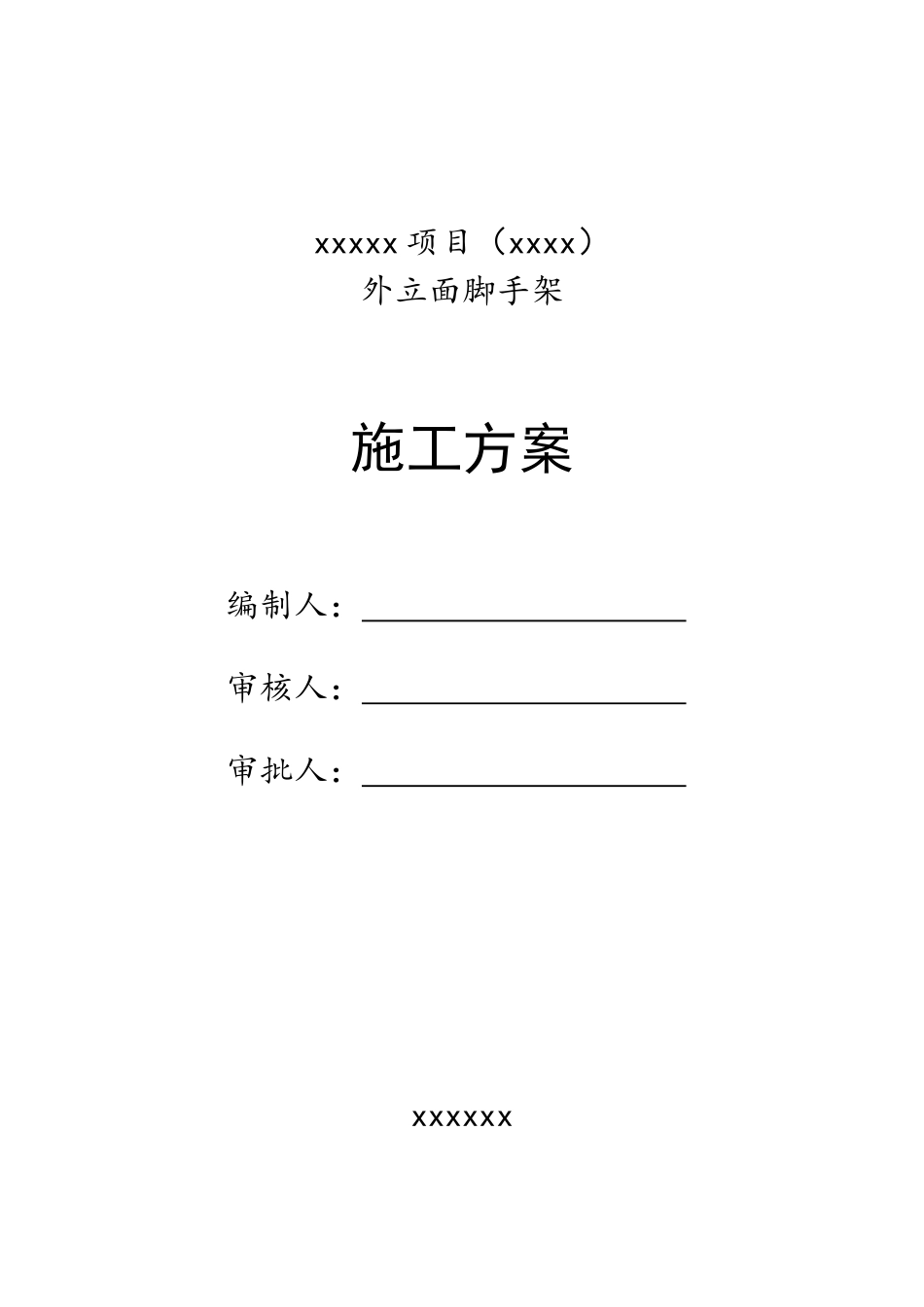

xxxxx 项目(xxxx)外立面脚手架施工方案编制人: 审核人: 审批人: xxxxxx2024 年 7 月 15 日目 录1、工程概况…………………………………………………21.1、工程概况…………………………………………………21.2、工程简介…………………………………………………21.3、施工平面布置……………………………………………21.4、施工要求…………………………………………………21.5、技术保证…………………………………………………32、编制依据…………………………………………………33、施工准备及计划…………………………………………33.1、施工准备…………………………………………………33.2、施工进度计划……………………………………………34、施工工艺………………………………………………44.1、材质要求…………………………………………………44.2、双排落地脚手架搭设……………………………………54.3、上人梯道搭设……………………………………………105、脚手架的安全措施……………………………………105.1、安全措施………………………………………………105.2、危险源及预防措施……………………………………126、劳动力计划……………………………………………137、落地脚手架计算………………………………………131、工程概况1.1 工程概况:本工程为 xxxxx,该项目位于 xxxx,其中外立面楼体 22 栋,包含真石漆喷涂、清洗、外墙石材干挂和玻璃幕墙安装等,该工程搭设脚手架无超高楼层,脚手架高度均不超过 24 米,根据施工需求确定脚手架具体高度。1.2 工程简介:xxx1.3 施工平面布置要求在脚手架搭设场地设置材料堆放区域和施工区域,使用硬围挡进行隔离,不同的区域在明显的位置设置标识。现场入口处设置警示标识。1.4 施工要求脚手架要有足够的强度、刚度和稳定性,施工期间在规定的天气条件和允许荷载的作用下,脚手架应稳定、不倾斜、不摇晃、不倒塌,确保安全。脚手架要有足够的作业面,以保施工人员操作、材料堆放和运输的需要。脚手架的构造要简单,搭设要法律规范,便于搭设、拆除和作业;脚手架材料能多次周转使用。1.5 技术保证 脚手架搭设前,对架子工班组全体成员进行技术培训,对与搭设相关的内容进行全面的技术交底。搭设过程中安排项目部技术负责人和专职安全员随时对架体的搭设情况,依据施工图及相关文件、法律规范的要求进行现场检查,发现问题立即通知架子工班组进行整改,并...
