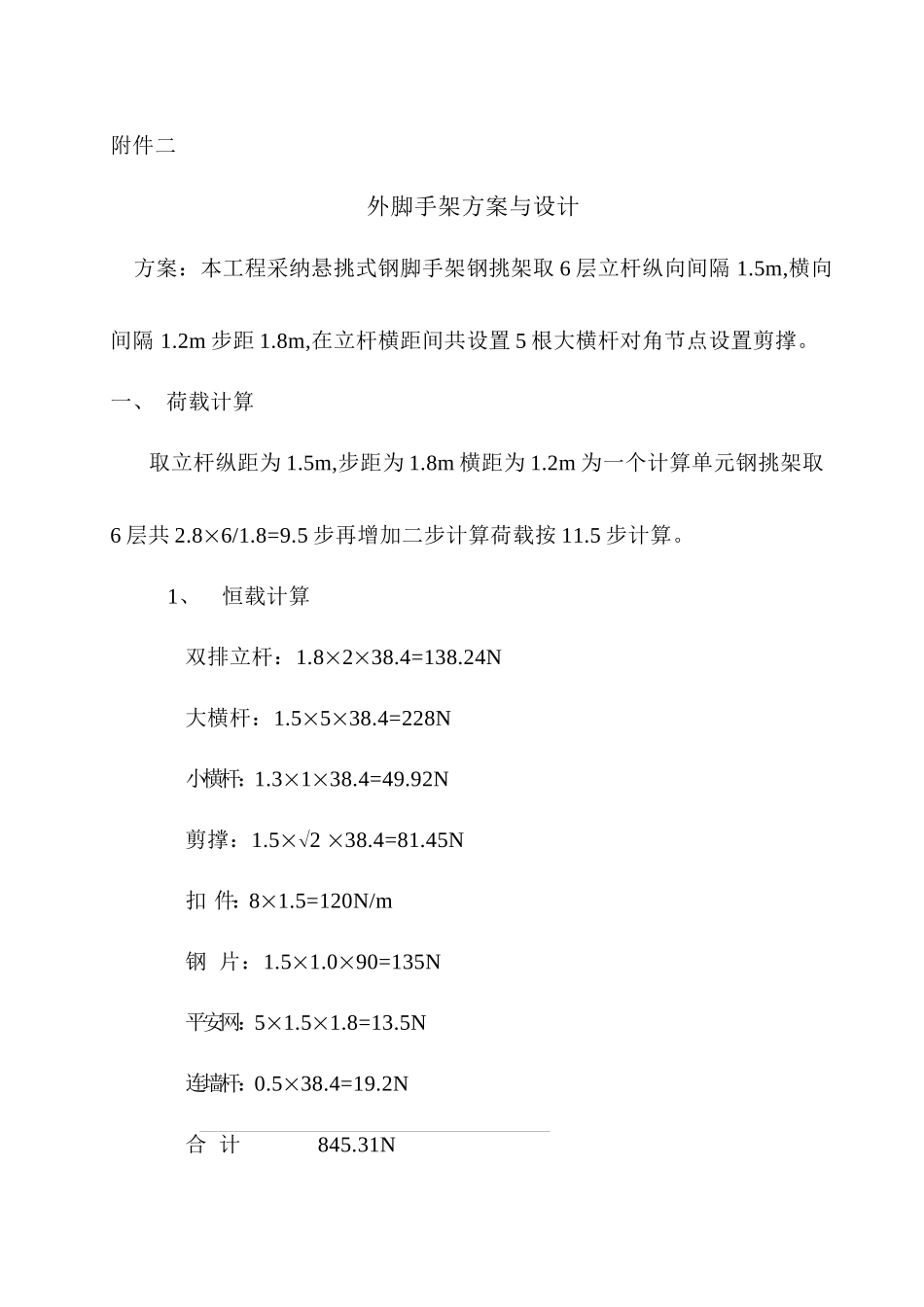

附件二外脚手架方案与设计 方案:本工程采纳悬挑式钢脚手架钢挑架取 6 层立杆纵向间隔 1
5m,横向 间隔 1
2m 步距 1
8m,在立杆横距间共设置 5 根大横杆对角节点设置剪撑
一、 荷载计算 取立杆纵距为 1
5m,步距为 1
8m 横距为 1
2m 为一个计算单元钢挑架取6 层共 2

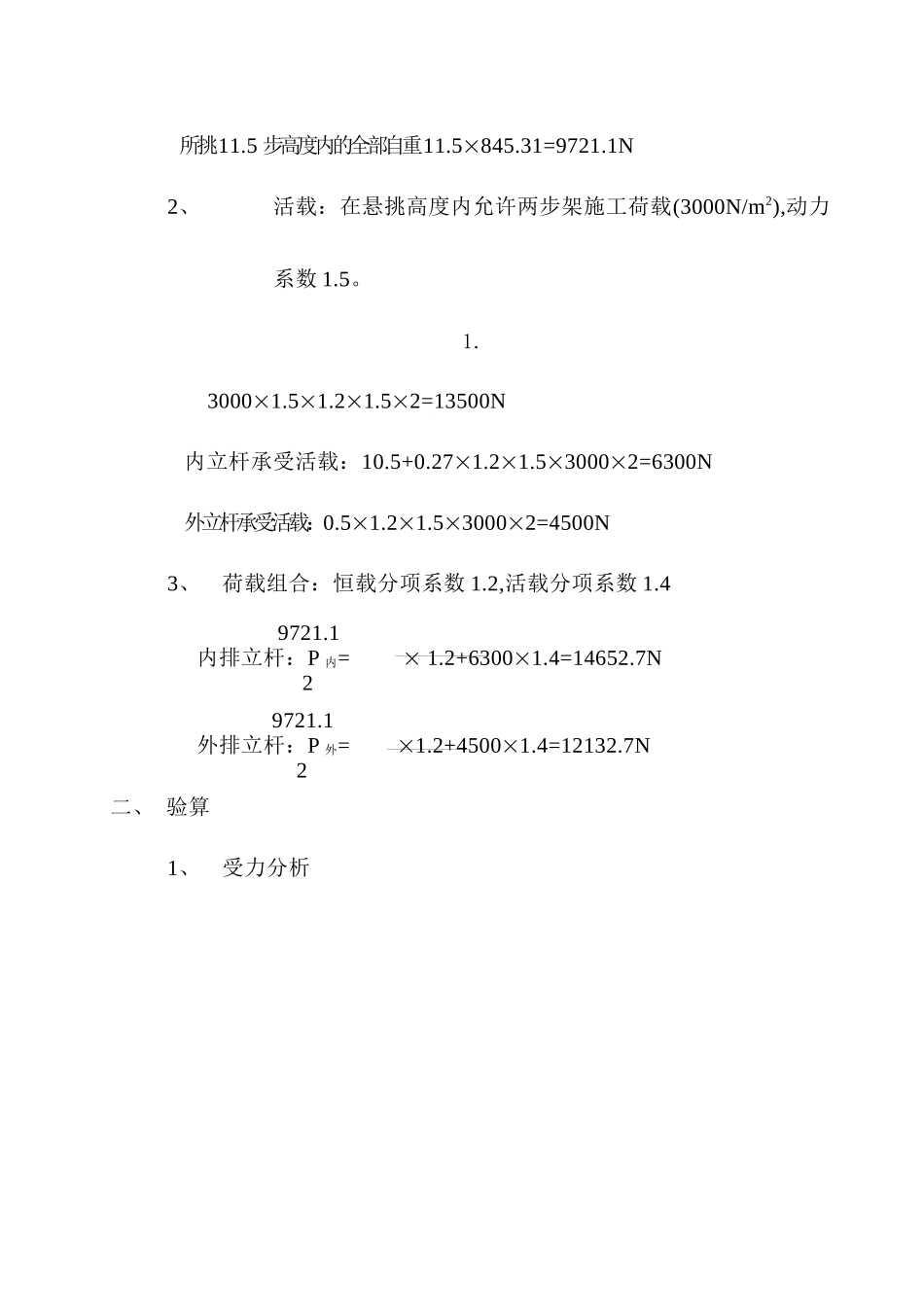

5 步再增加二步计算荷载按 11
1、恒载计算 双排立杆:1
8238
24N 大横杆:1
5538
4=228N 小横杆:1
3138
92N 剪撑:1
52 38
45N 扣 件:81
5=120N/m 钢 片:1
090=135N 平安网:51
5N 连墙杆:0
2N 合 计845
31N 所挑11
5 步高度内的全部自重11
31=9721
1N2、活载:在悬挑高度内允许两步架施工荷载(3000N/m2),动力系数 1
30001
52=13500N 内立杆承受活载:10
530002=6300N 外立杆承受活载:0
530002=4500N3、荷载组合:恒载分项系数 1
2,活载分项系数 1
4 9721
1 内排立杆:P 内= 1
2+63001
4=14652
7N 2 9721
1 外排立杆:P 外= 1
2+45001
4=12132

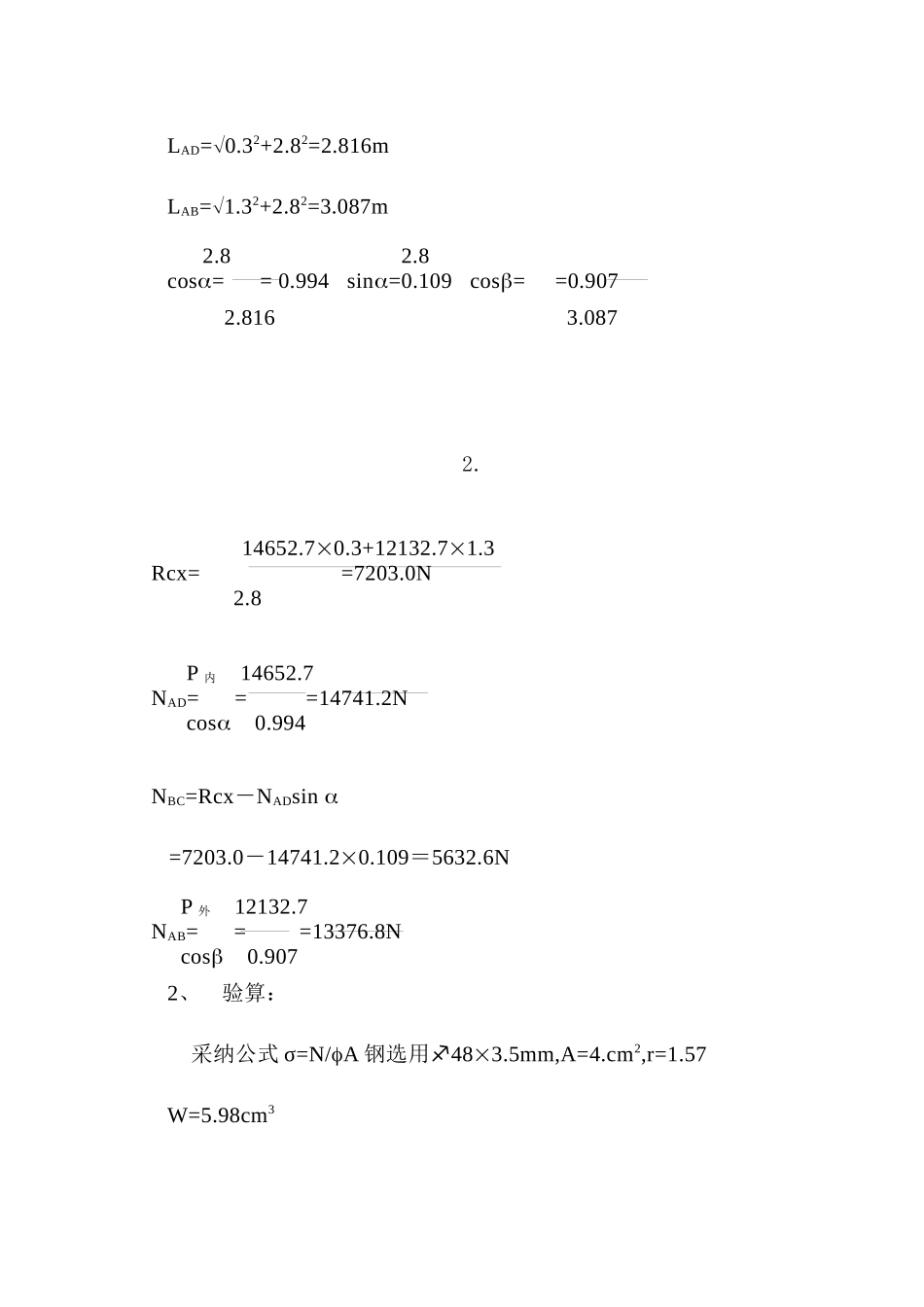

7N 2二、 验算1、受力分析LAD=0
816mLAB=1
087m 2
8cos= = 0
994 sin=0
109 cos= =0
3+12132
3 Rcx= =7203
