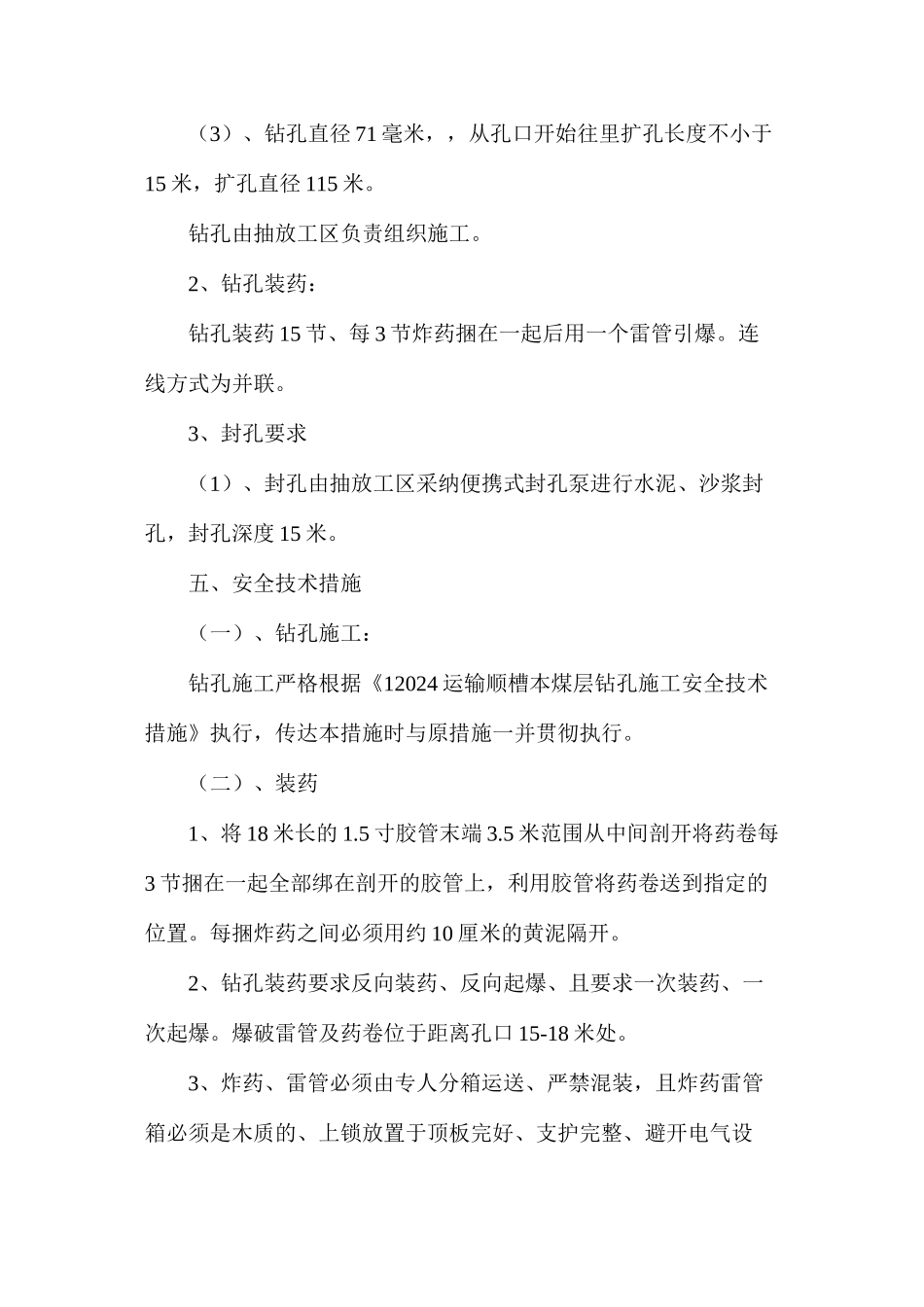

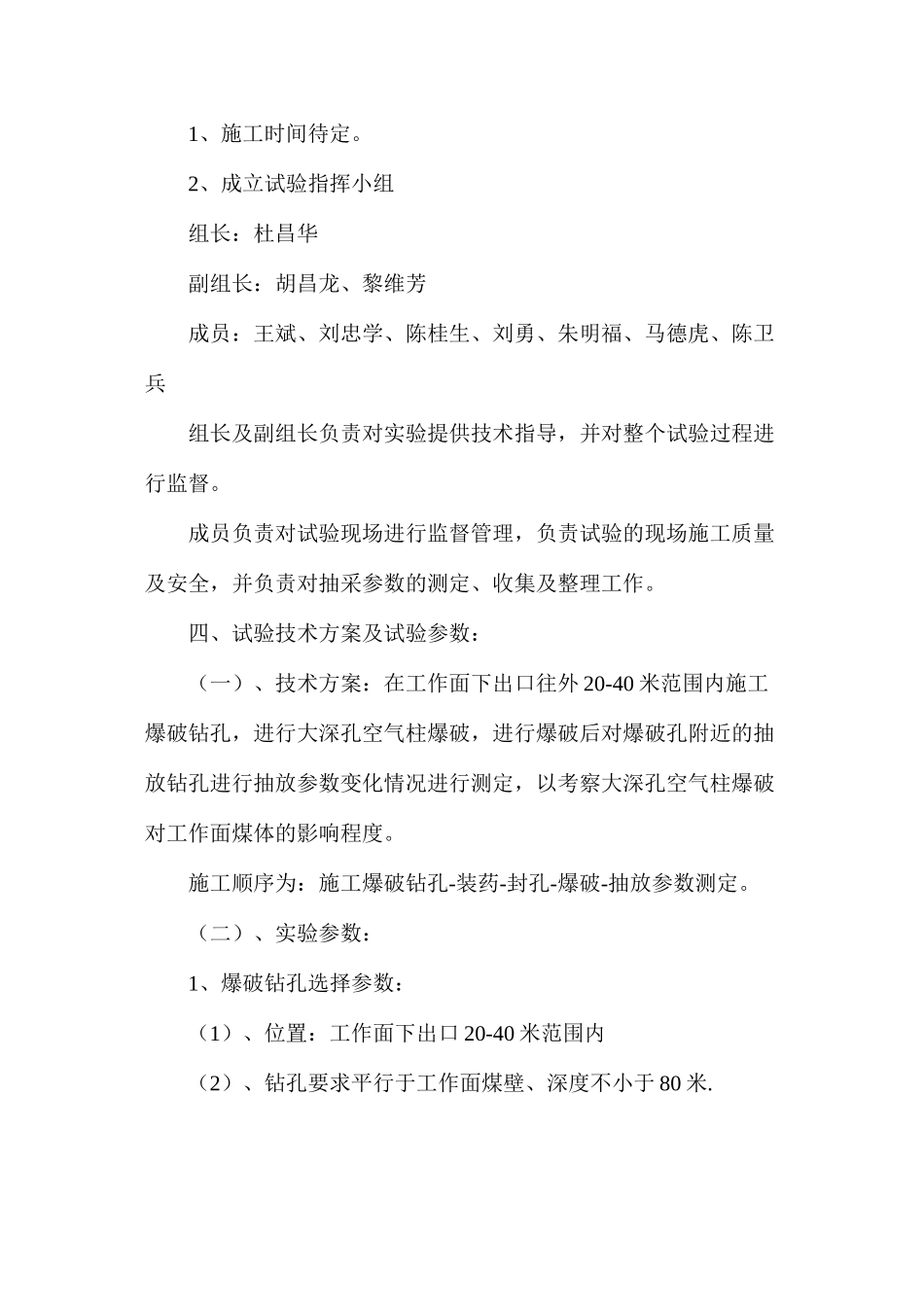

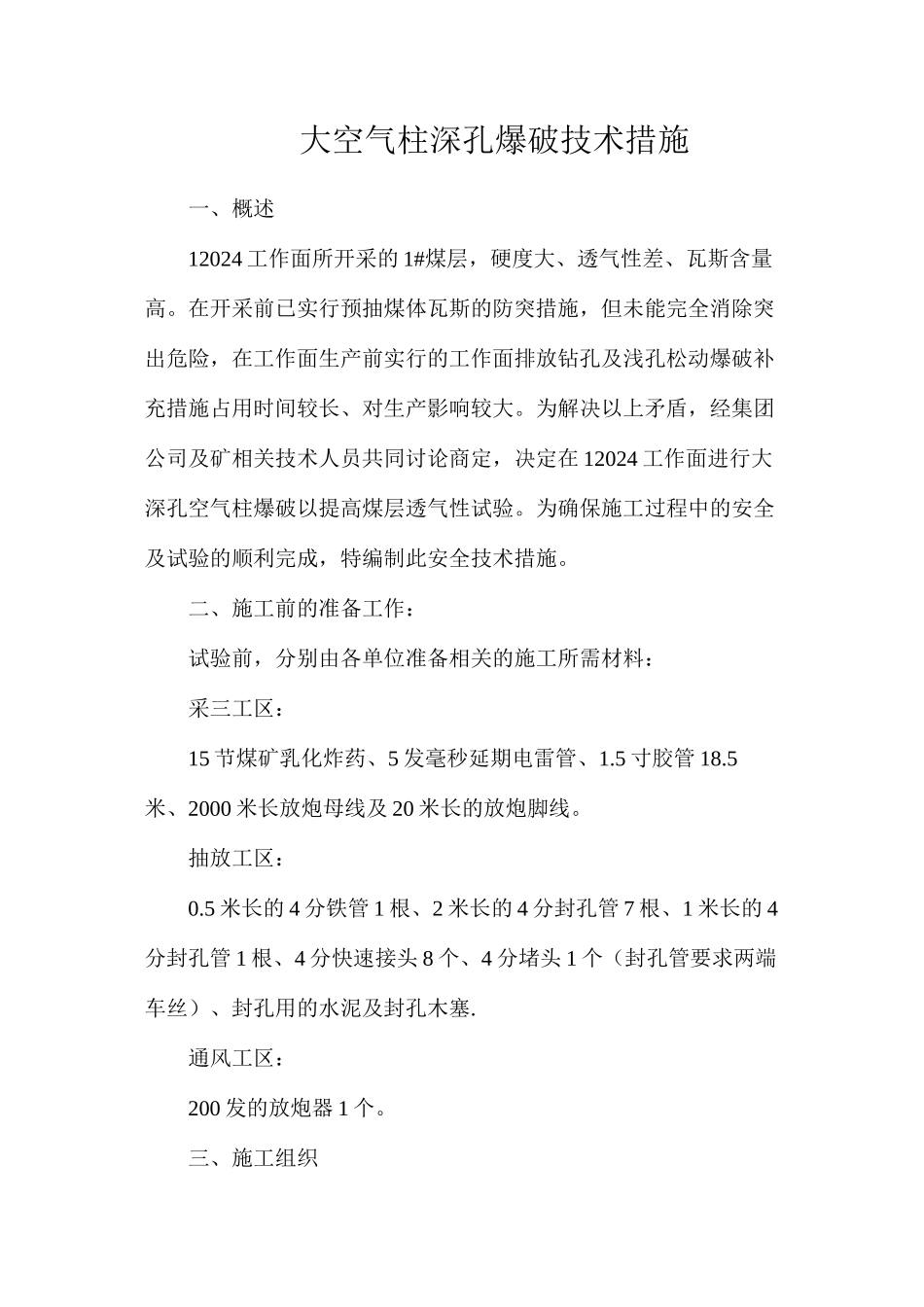

大空气柱深孔爆破技术措施一、概述12024 工作面所开采的 1#煤层,硬度大、透气性差、瓦斯含量高。在开采前已实行预抽煤体瓦斯的防突措施,但未能完全消除突出危险,在工作面生产前实行的工作面排放钻孔及浅孔松动爆破补充措施占用时间较长、对生产影响较大。为解决以上矛盾,经集团公司及矿相关技术人员共同讨论商定,决定在 12024 工作面进行大深孔空气柱爆破以提高煤层透气性试验。为确保施工过程中的安全及试验的顺利完成,特编制此安全技术措施。二、施工前的准备工作:试验前,分别由各单位准备相关的施工所需材料:采三工区:15 节煤矿乳化炸药、5 发毫秒延期电雷管、1.5 寸胶管 18.5米、2000 米长放炮母线及 20 米长的放炮脚线。抽放工区:0.5 米长的 4 分铁管 1 根、2 米长的 4 分封孔管 7 根、1 米长的 4分封孔管 1 根、4 分快速接头 8 个、4 分堵头 1 个(封孔管要求两端车丝)、封孔用的水泥及封孔木塞.通风工区:200 发的放炮器 1 个。三、施工组织1、施工时间待定。2、成立试验指挥小组组长:杜昌华副组长:胡昌龙、黎维芳成员:王斌、刘忠学、陈桂生、刘勇、朱明福、马德虎、陈卫兵组长及副组长负责对实验提供技术指导,并对整个试验过程进行监督。成员负责对试验现场进行监督管理,负责试验的现场施工质量及安全,并负责对抽采参数的测定、收集及整理工作。四、试验技术方案及试验参数:(一)、技术方案:在工作面下出口往外 20-40 米范围内施工爆破钻孔,进行大深孔空气柱爆破,进行爆破后对爆破孔附近的抽放钻孔进行抽放参数变化情况进行测定,以考察大深孔空气柱爆破对工作面煤体的影响程度。施工顺序为:施工爆破钻孔-装药-封孔-爆破-抽放参数测定。(二)、实验参数:1、爆破钻孔选择参数:(1)、位置:工作面下出口 20-40 米范围内(2)、钻孔要求平行于工作面煤壁、深度不小于 80 米.(3)、钻孔直径 71 毫米,,从孔口开始往里扩孔长度不小于15 米,扩孔直径 115 米。钻孔由抽放工区负责组织施工。2、钻孔装药:钻孔装药 15 节、每 3 节炸药捆在一起后用一个雷管引爆。连线方式为并联。3、封孔要求(1)、封孔由抽放工区采纳便携式封孔泵进行水泥、沙浆封孔,封孔深度 15 米。五、安全技术措施(一)、钻孔施工:钻孔施工严格根据《12024 运输顺槽本煤层钻孔施工安全技术措施》执行,传达本措施时与原措施一并贯彻执行。(二)、装药1、将 18 米长的 1.5 寸胶管...
