室内蒸汽道及附属装置安装工艺〔110—1998〕 11 范围 本工艺适用于民用及一般工业建筑蒸汽压力不大于 0
8MPa 道及附属装置安装工程
22 施工准备 2
1 材料设备要求材:碳素钢、无缝钢、材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平现象
件:无偏扣、方扣、乱扣、断丝和角度不等缺陷
阀门:铸造规矩无毛刺、裂纹开并灵敏严丝扣无损伤直度和角度正确强度符合要求手轮无损伤
附属装置:减压器、疏水器、过滤器、补偿器等应符合设计要求并有出厂合格证和说明书
其它材料:型钢、圆钢、卡子、螺栓、螺母、衬垫、电气焊条等选用符合要求
2 主要机具:机具:砂轮锯、套丝机、电锤、台钻、电焊机、煨弯器、千斤顶
工具:钳、压力案、台虎钳、气焊工具、手锯、手锤、活扳子、倒链
3 其它:程度尺、錾子、钢卷尺、线坠、小线等
3 作业条件:位于地沟内的干安装应在清理好地沟安装好托吊卡架未盖沟盖板前安装
架空的干安装应在支托架稳固定后搭好脚手架再进展安装
架空的干安装应在支托架稳固定后搭好脚手架再进展安装
3 操作工艺3
1 工艺流程: → → → →安装准备预制加工卡架安装道安装 → → → 附属装置安装试压冲洗防腐保温调试验收 3
2 安装准备:仔细熟悉图纸根据土建施工进度预留槽洞及预埋件
按设计图纸画出路的位置、径、变径、预留口、坡向、卡架位置画出施工昌图
把干起点、末端和拐弯、节点、预留口、坐标位置等找好
3 蒸汽道安装:程度安装的道要有适当的坡度当坡向与蒸汽流动方向一致时应采纳 I=0
003 的坡度当坡向与蒸汽流动方向相反时坡度应加大到 I=0

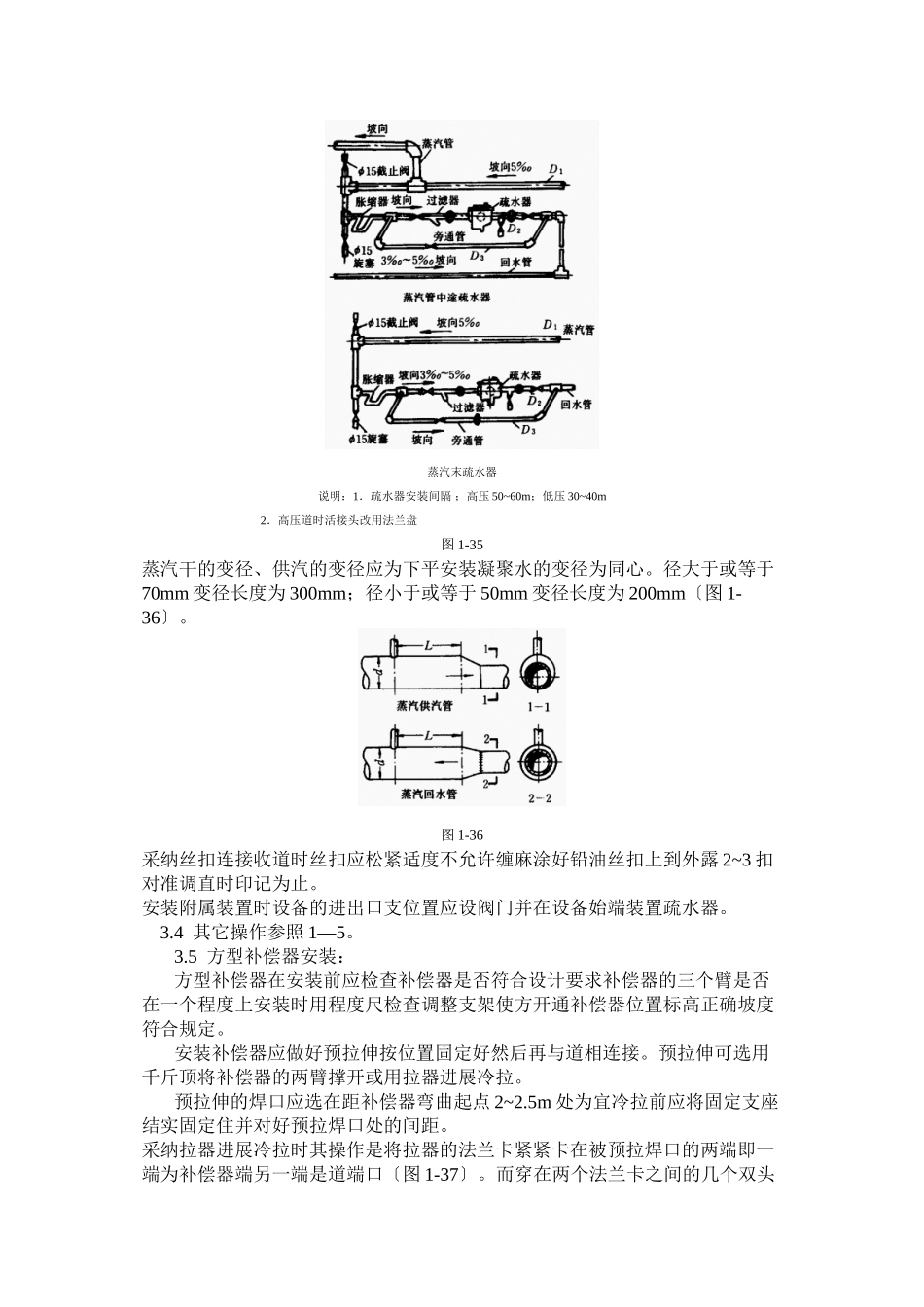

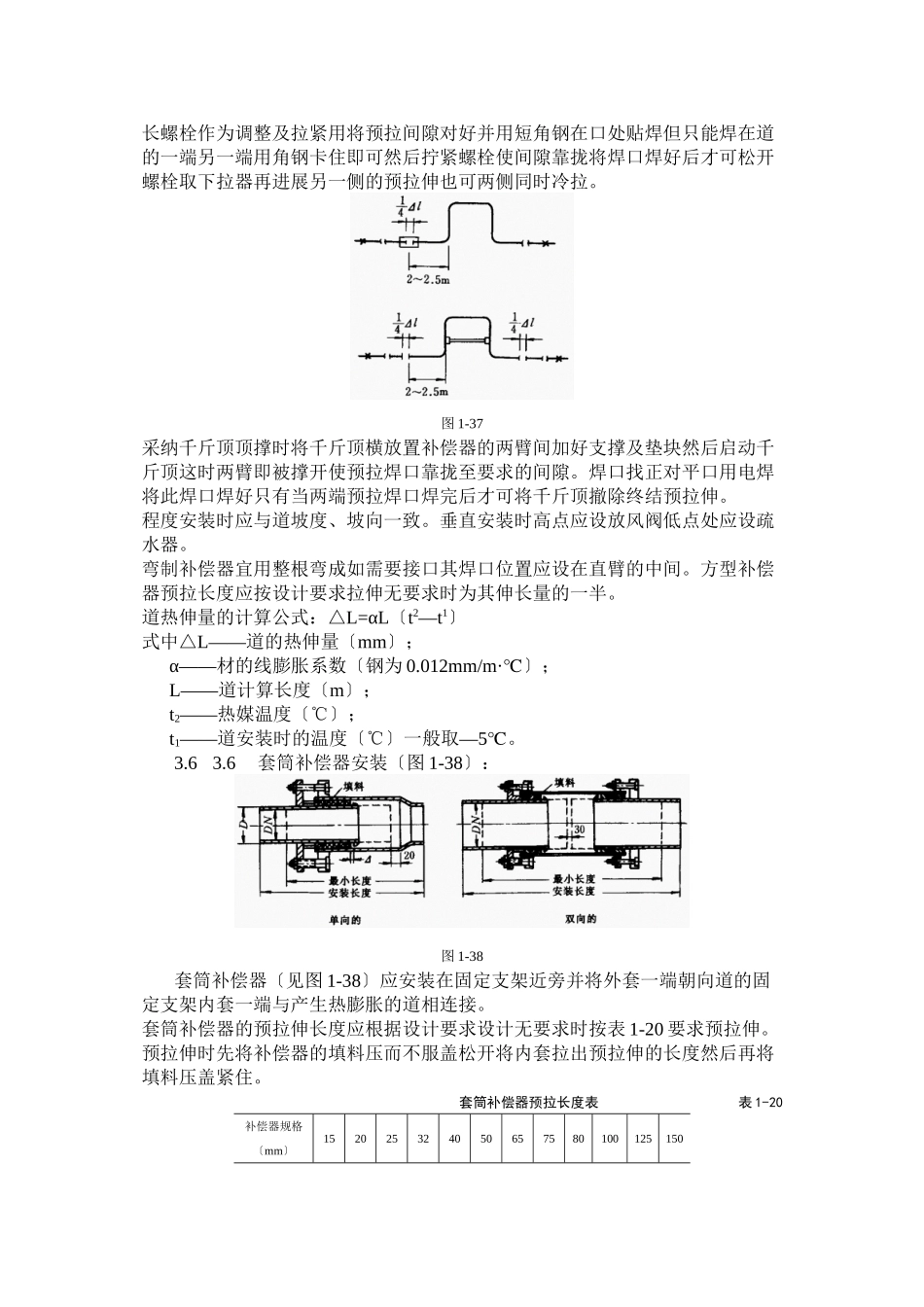

干的处及末端应设置疏水器〔图 1-35〕
蒸汽末疏水器说明:1 .疏水器安装间隔 ;高压 50~60m;低压 30~40m2.高压道时活接头改用法兰盘图 1-35蒸汽干的变径、供汽的变径应为下平安装凝
