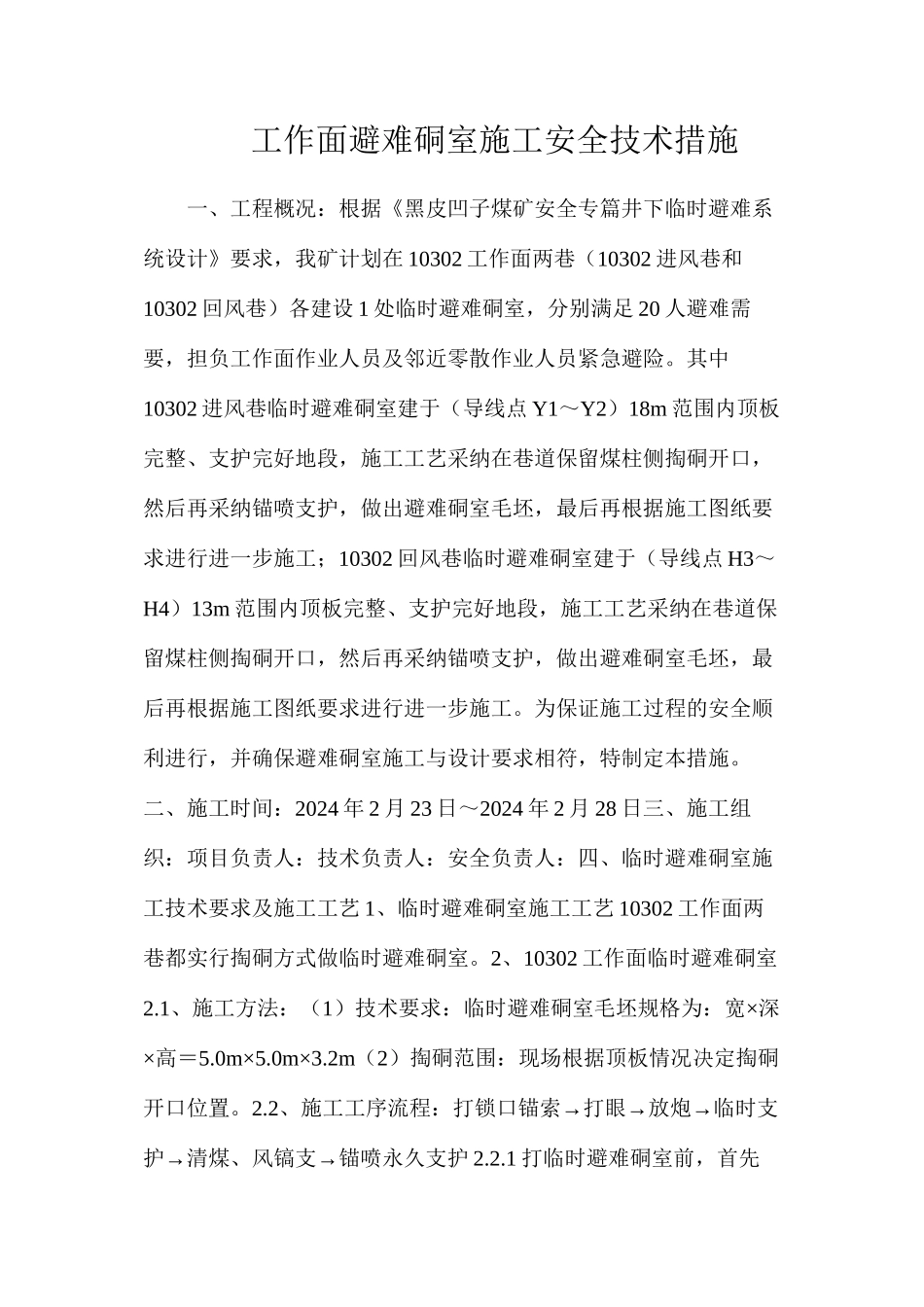

工作面避难硐室施工安全技术措施一、工程概况:根据《黑皮凹子煤矿安全专篇井下临时避难系统设计》要求,我矿计划在 10302 工作面两巷(10302 进风巷和10302 回风巷)各建设 1 处临时避难硐室,分别满足 20 人避难需要,担负工作面作业人员及邻近零散作业人员紧急避险。其中10302 进风巷临时避难硐室建于(导线点 Y1~Y2)18m 范围内顶板完整、支护完好地段,施工工艺采纳在巷道保留煤柱侧掏硐开口,然后再采纳锚喷支护,做出避难硐室毛坯,最后再根据施工图纸要求进行进一步施工;10302 回风巷临时避难硐室建于(导线点 H3~H4)13m 范围内顶板完整、支护完好地段,施工工艺采纳在巷道保留煤柱侧掏硐开口,然后再采纳锚喷支护,做出避难硐室毛坯,最后再根据施工图纸要求进行进一步施工。为保证施工过程的安全顺利进行,并确保避难硐室施工与设计要求相符,特制定本措施。二、施工时间:2024 年 2 月 23 日~2024 年 2 月 28 日三、施工组织:项目负责人:技术负责人:安全负责人:四、临时避难硐室施工技术要求及施工工艺 1、临时避难硐室施工工艺 10302 工作面两巷都实行掏硐方式做临时避难硐室。2、10302 工作面临时避难硐室2.1、施工方法:(1)技术要求:临时避难硐室毛坯规格为:宽×深×高=5.0m×5.0m×3.2m(2)掏硐范围:现场根据顶板情况决定掏硐开口位置。2.2→→→、施工工序流程:打锁口锚索打眼放炮临时支→→护清煤、风镐支锚喷永久支护 2.2.1 打临时避难硐室前,首先在所打临时避难硐室口平行于巷道掘进方向打一排锁口锚索,锁口锚索超出避难硐室两帮均不小于 1 米,锚索间距为 1.5 米,锚索参数同硐室顶锚索。其次对煤柱开口断面由外向里进行掏硐。掏硐采纳人工用风镐支和放炮的方式进行,每次掏硐:宽×深×高为5.0m×1.6m×3.2m。2.2.2 打眼机具:使用 MQS-35/1.6 型风钻湿式打眼,配备 1.5 米、2.0 米、2.4 米长的中空六棱风钻杆或麻花钻杆。2.2.3 使用炸药、雷管种类:炸药:煤矿许用三级乳化炸药,规格 φ35×200mm,重量 200g/卷;雷管:采纳毫秒延期电雷管,最后一段爆炸延期时间不大于 130ms。2.2.4 联线及放炮方法:采纳楔形掏槽,正向起爆,串联爆破,按爆破联线网络图打眼、装药、放炮,使用专用起爆器起爆。2.2.5 掏槽眼每眼装药量 3 卷,掏槽眼眼深 1.8m,辅助眼每眼装药量 2 卷,辅助眼眼深 1.5m,周边眼每眼装药量 1 卷,周边眼眼深 1.5m,最小抵抗线不...
