工字钢回撤安全技术措施一、概况为确保矿井通风系统可靠、稳定,现需对一采区 1900m 水平K6 南运输巷进行密闭,密闭前需要对一采区 1900m 水平 K6 煤运输巷的工字钢进行回撤
为确保回撤工作安全,根据现场实际情况,特编制本措施,所有现场管理人员及施工人员必须仔细贯彻执行
二、回撤条件1、电缆、监控线、风水管路、轨道等设备全部回撤

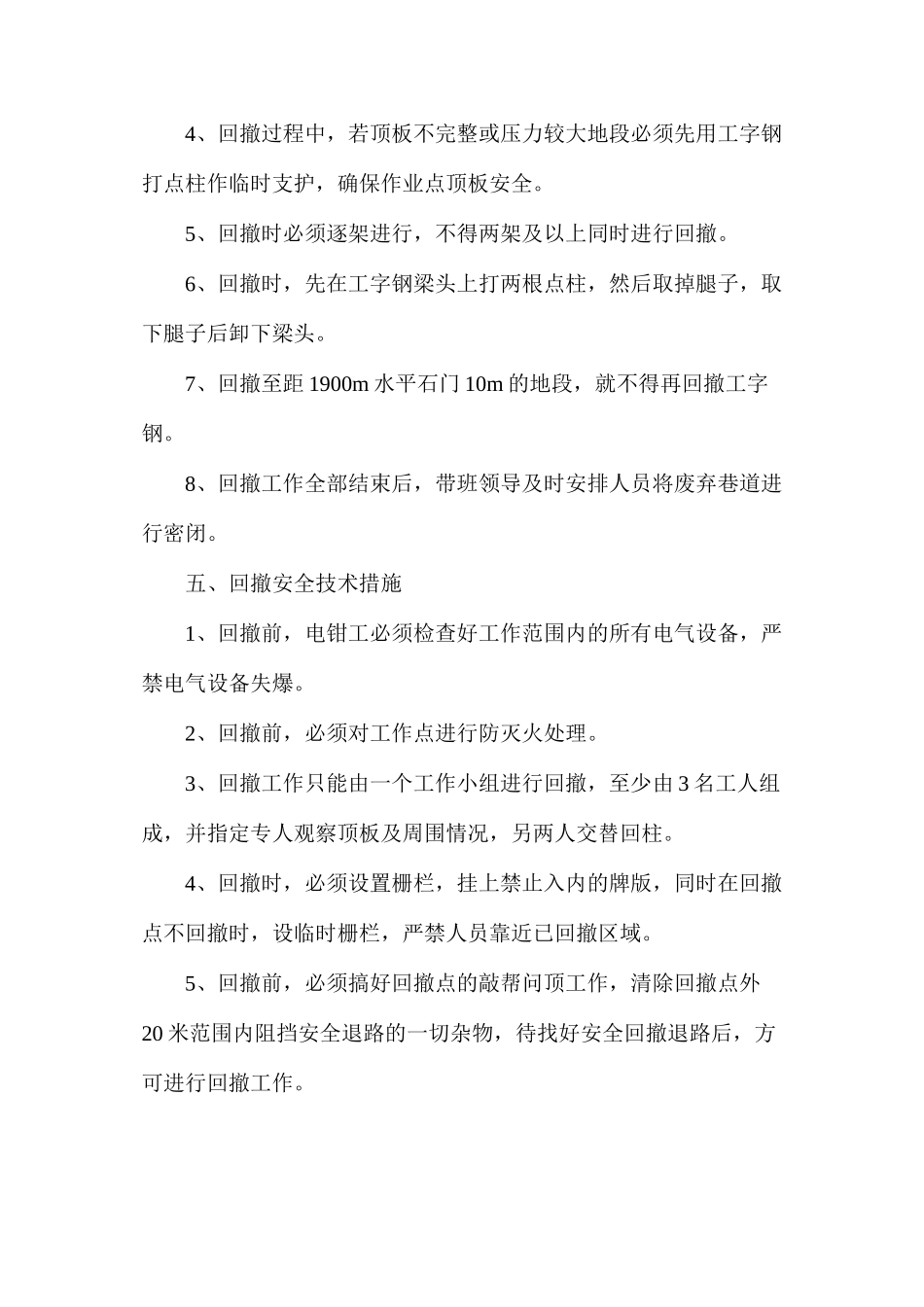

2、需要的各种回撤工字钢工具及相关材料准备齐全
3、回撤点的风量符合要求
4、瓦斯浓度低于 0
5、工字钢等设备回撤到指定地点后,必须立即进行密闭
三、回撤主要工作及计划回撤时间主要工作:所有需要回撤的工字钢和轨道
回撤时间:2024 年 8 月 29 日开始至 9 月 8 日
四、回撤技术措施1、采纳人工进行回撤
2、回撤顺序:从里到外
3、回撤工字钢堆放:回撤的工字钢回撤后运到一采区 1900m水平石门内进行清点,并堆放整齐
4、回撤过程中,若顶板不完整或压力较大地段必须先用工字钢打点柱作临时支护,确保作业点顶板安全
5、回撤时必须逐架进行,不得两架及以上同时进行回撤
6、回撤时,先在工字钢梁头上打两根点柱,然后取掉腿子,取下腿子后卸下梁头
7、回撤至距 1900m 水平石门 10m 的地段,就不得再回撤工字钢
8、回撤工作全部结束后,带班领导及时安排人员将废弃巷道进行密闭
五、回撤安全技术措施1、回撤前,电钳工必须检查好工作范围内的所有电气设备,严禁电气设备失爆
2、回撤前,必须对工作点进行防灭火处理
3、回撤工作只能由一个工作小组进行回撤,至少由 3 名工人组成,并指定专人观察顶板及周围情况,另两人交替回柱
4、回撤时,必须设置栅栏,挂上禁止入内的牌版,同时在回撤点不回撤时,设临时栅栏,严禁人员靠近已回撤区域
5、回撤前,必须搞好回撤点的敲帮问顶工作,清除回撤点外20 米范围内阻挡安全退路的一切杂物,待找好安全回撤退路后,方可
