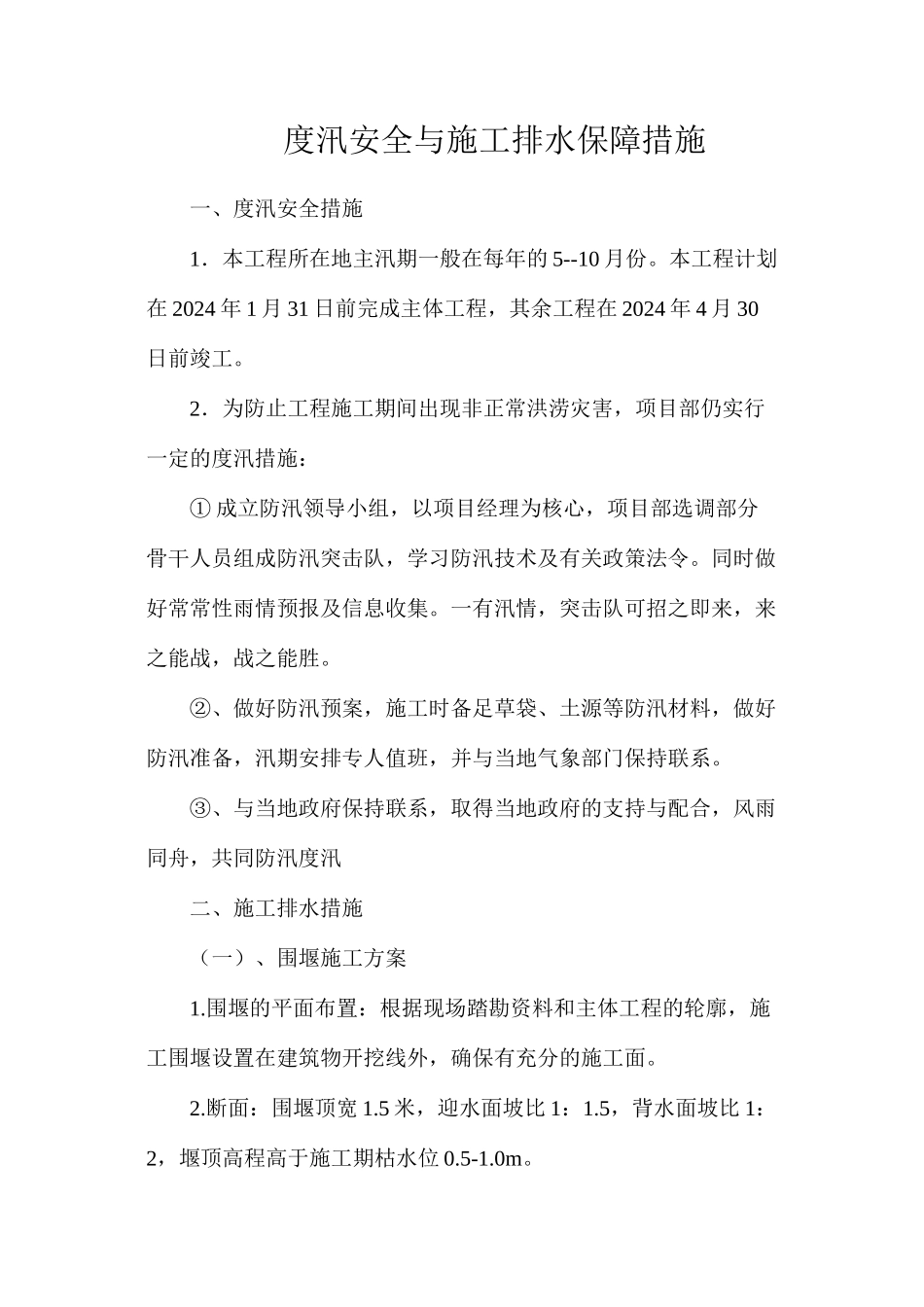

度汛安全与施工排水保障措施一、度汛安全措施1.本工程所在地主汛期一般在每年的 5--10 月份
本工程计划在 2024 年 1 月 31 日前完成主体工程,其余工程在 2024 年 4 月 30日前竣工
2.为防止工程施工期间出现非正常洪涝灾害,项目部仍实行一定的度汛措施:① 成立防汛领导小组,以项目经理为核心,项目部选调部分骨干人员组成防汛突击队,学习防汛技术及有关政策法令
同时做好常常性雨情预报及信息收集
一有汛情,突击队可招之即来,来之能战,战之能胜
②、做好防汛预案,施工时备足草袋、土源等防汛材料,做好防汛准备,汛期安排专人值班,并与当地气象部门保持联系
③、与当地政府保持联系,取得当地政府的支持与配合,风雨同舟,共同防汛度汛二、施工排水措施(一)、围堰施工方案1
围堰的平面布置:根据现场踏勘资料和主体工程的轮廓,施工围堰设置在建筑物开挖线外,确保有充分的施工面
断面:围堰顶宽 1
5 米,迎水面坡比 1:1
5,背水面坡比 1:2,堰顶高程高于施工期枯水位 0

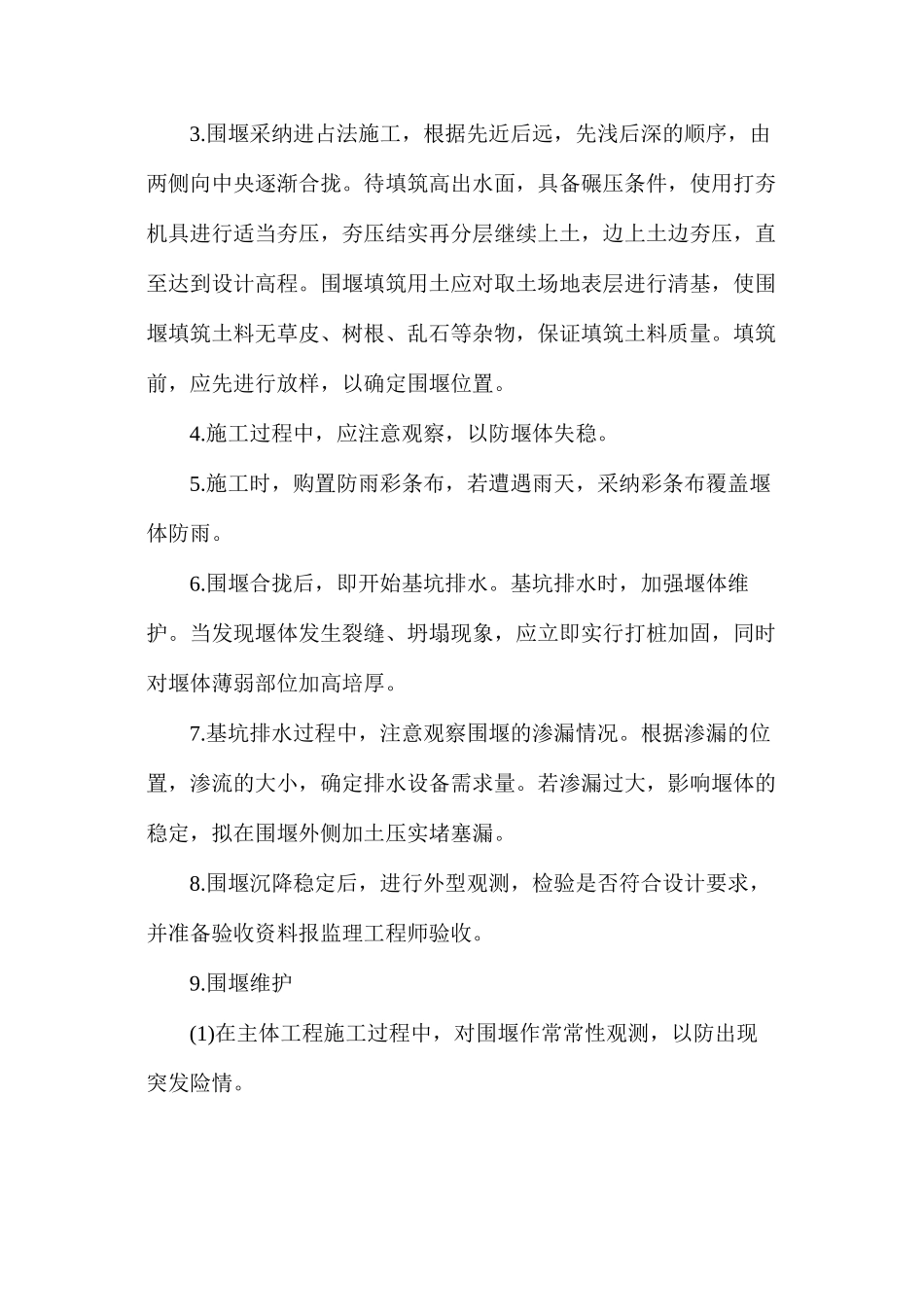

围堰采纳进占法施工,根据先近后远,先浅后深的顺序,由两侧向中央逐渐合拢
待填筑高出水面,具备碾压条件,使用打夯机具进行适当夯压,夯压结实再分层继续上土,边上土边夯压,直至达到设计高程
围堰填筑用土应对取土场地表层进行清基,使围堰填筑土料无草皮、树根、乱石等杂物,保证填筑土料质量
填筑前,应先进行放样,以确定围堰位置
施工过程中,应注意观察,以防堰体失稳
施工时,购置防雨彩条布,若遭遇雨天,采纳彩条布覆盖堰体防雨
围堰合拢后,即开始基坑排水
基坑排水时,加强堰体维护
当发现堰体发生裂缝、坍塌现象,应立即实行打桩加固,同时对堰体薄弱部位加高培厚
基坑排水过程中,注意观察围堰的渗漏情况
根据渗漏的位置,渗流的大小,确定排水设备需求量
若渗漏过大,影响堰体的稳定,拟在围堰外侧加
