建筑安装工人操作规程 土木建筑 钢筋工 第一节 制作、绑扎第 1 条 钢材、半成品等应按规格、品种分别堆放整齐,制作场地要平整,工作台要稳固,照明 灯具必须加网罩
第 2 条 拉直钢筋,卡头要卡牢,地锚要结实牢固,拉筋沿线 2 米区域内禁止行人
人工绞磨拉直,不准用胸、肚 接触推杠,并缓慢松解,不得一次松开
第 3 条 展开盘圆钢筋要 一头卡牢防止回弹,切断时要先用脚踩紧
第 4 条 人工断料,工具必须牢固
掌克子和打锤要站成斜角,注意扔锤区域内的人和物体
切断小于 30 厘米的短钢筋,应用钳子夹牢,禁止用手把扶,并 在外侧设置防护箱笼罩
第 5 条 多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一垂直线上
钢筋堆放要分 散、稳当,防止倾倒和塌落

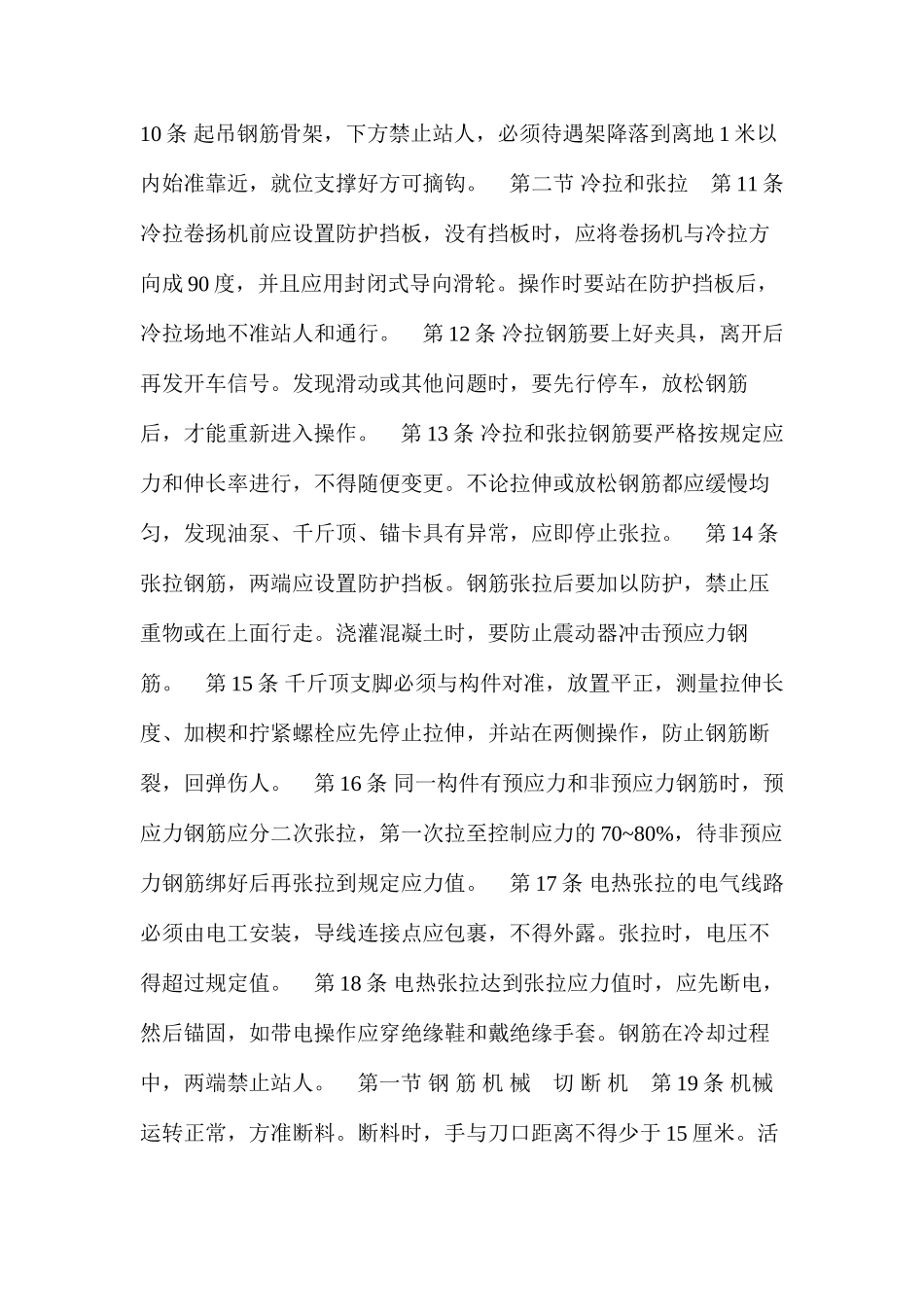

第 6 条 在高空、深坑绑扎钢筋和安 装骨架,须搭设脚手架和马道
第 7 条 绑扎立柱、墙体钢筋,不得站在钢筋滑架上和攀登骨架上下
柱筋在 4 米以内,重量不大,可在地面或楼面上绑扎,整体竖起;柱筋在 4 米以上,应搭设工作 台
柱梁骨架,应用临时支撑拉牢,以防倾倒
第 8 条 绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或马凳架起上部钢筋,不 得任意减少支架或马凳
第 9 条 绑扎高层建筑的圈梁、挑檐、外 墙、边柱钢筋,应搭设外挂架或安全网
绑扎时挂好安全带
第10 条 起吊钢筋骨架,下方禁止站人,必须待遇架降落到离地 1 米以 内始准靠近,就位支撑好方可摘钩
第二节 冷拉和张拉第 11 条 冷拉卷扬机前应设置防护挡板,没有挡板时,应将卷扬机与冷拉方向成 90 度,并且应用封闭式导向滑轮

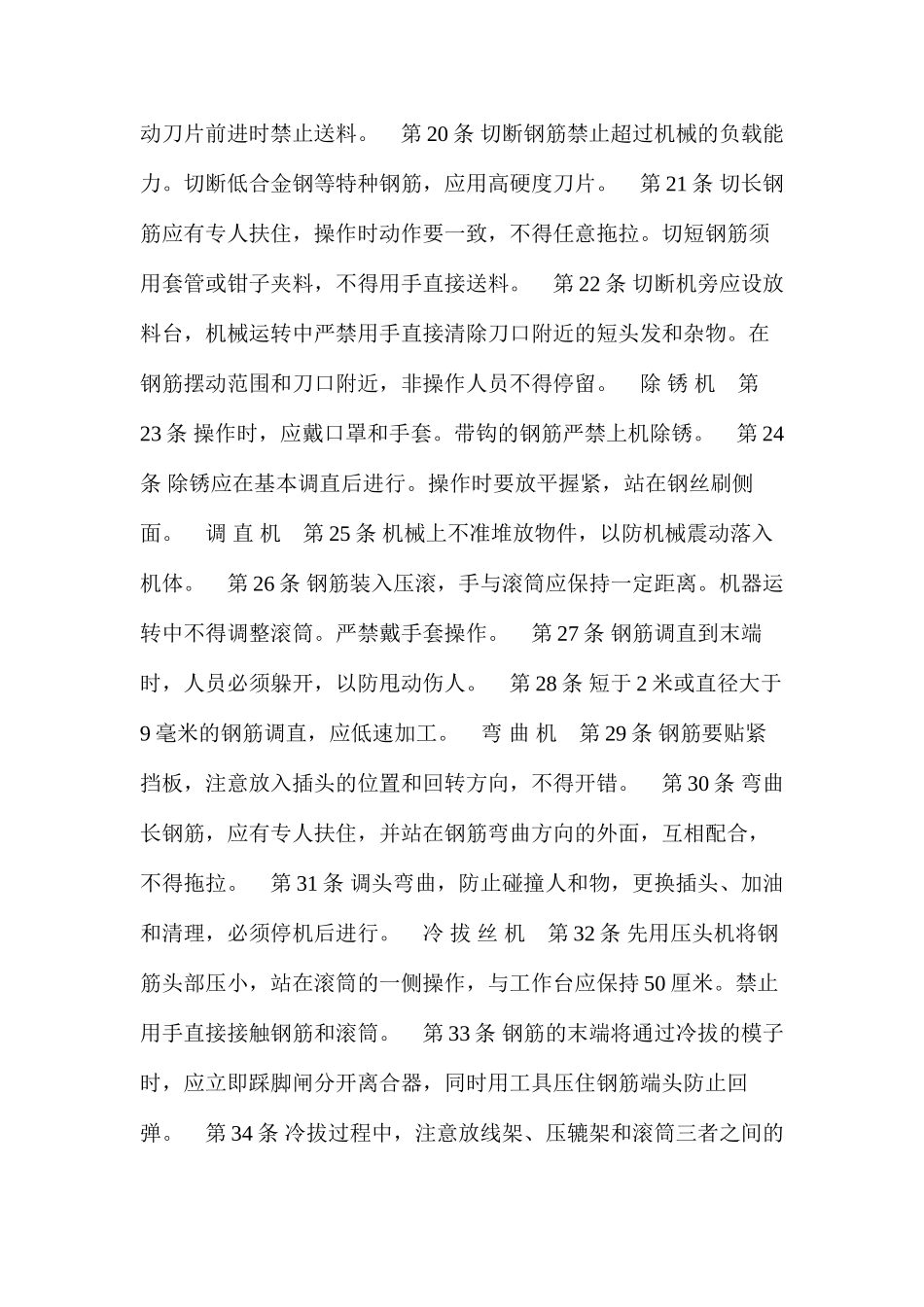

操作时要站在防护挡板后, 冷拉场地不准站人和通行
第 12 条 冷拉钢筋要上好夹具,离开后再发开车信号
发现滑动或其他问题时,要先行停车,放松钢筋 后,才能重新进入操作
第 13 条 冷拉和张拉钢筋要严格按规定应力和伸长率进行,不
