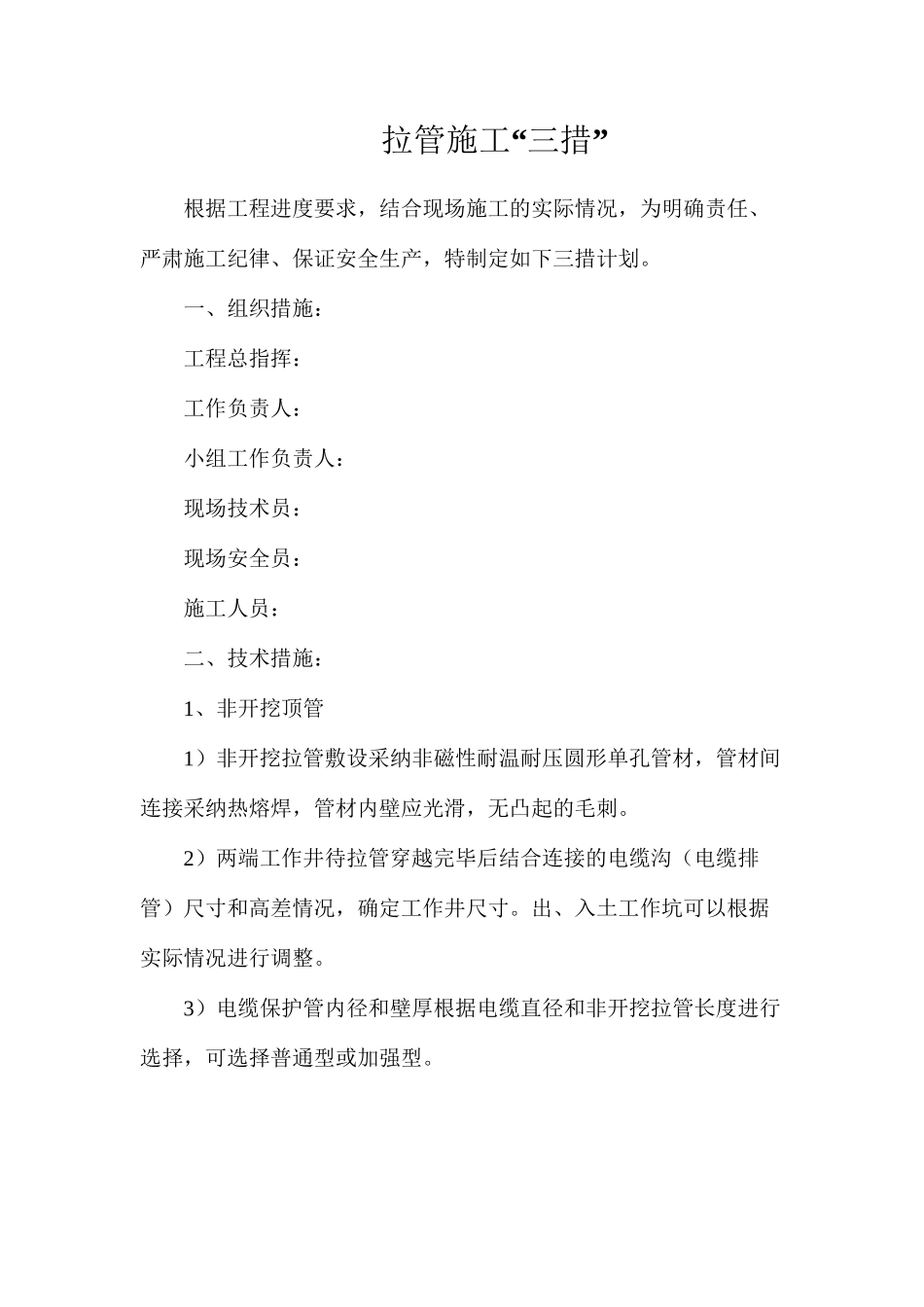

“”拉管施工 三措根据工程进度要求,结合现场施工的实际情况,为明确责任、严肃施工纪律、保证安全生产,特制定如下三措计划
一、组织措施:工程总指挥:工作负责人:小组工作负责人:现场技术员:现场安全员:施工人员:二、技术措施:1、非开挖顶管1)非开挖拉管敷设采纳非磁性耐温耐压圆形单孔管材,管材间连接采纳热熔焊,管材内壁应光滑,无凸起的毛刺
2)两端工作井待拉管穿越完毕后结合连接的电缆沟(电缆排管)尺寸和高差情况,确定工作井尺寸
出、入土工作坑可以根据实际情况进行调整
3)电缆保护管内径和壁厚根据电缆直径和非开挖拉管长度进行选择,可选择普通型或加强型
4)每次拉管数量根据会扩孔大小和单根电缆保护管直径大小确定,推举保护管直径取 2 倍电缆外径,拉管数量根据工程需要进行选择,并根据电网远景规划适当预留
5)施工前应对电缆路径两侧 10 米范围内进行详细地质和障碍物勘探,根据实际情况制定详细施工方案和安全措施
拉管出入土角不宜太大,宜控制在 8 度~~20 度左右,管材任意点的弧度应不大于 8 度
6)穿越完成后管孔内应物积水、石子等其他杂物,并预留绳索用于电缆敷设,绳索两端应一一对应,并作好标记
两端工作井待拉管穿越完毕后结合连接的电缆沟(电缆排管)尺寸和高差情况确定
7)在满足覆土要求和管线交叉保护距离的要求下,非开挖埋深应尽可能浅,但不得低于规划部门要求
8)A-根据拉管最低点与出入土点高差确定的出入土水平最小距离 B、与河床底部最小保护距离,一般大于 3 米,通航河道要求大于 5 米
C、与其它市政管线的最小距离,根据法律规范规程确定
D、回扩孔直径,推举 800000mm
E、非开挖拉管水平距离推举不宜超过 200 米
9)施工注意基面沉降
根据需要,管隙压力注浆密实处理

三、安全措施1、按《安规》要求做好保证安全的组织措施和技术措施,严格执行工作票,履行工作许可手续,实施
