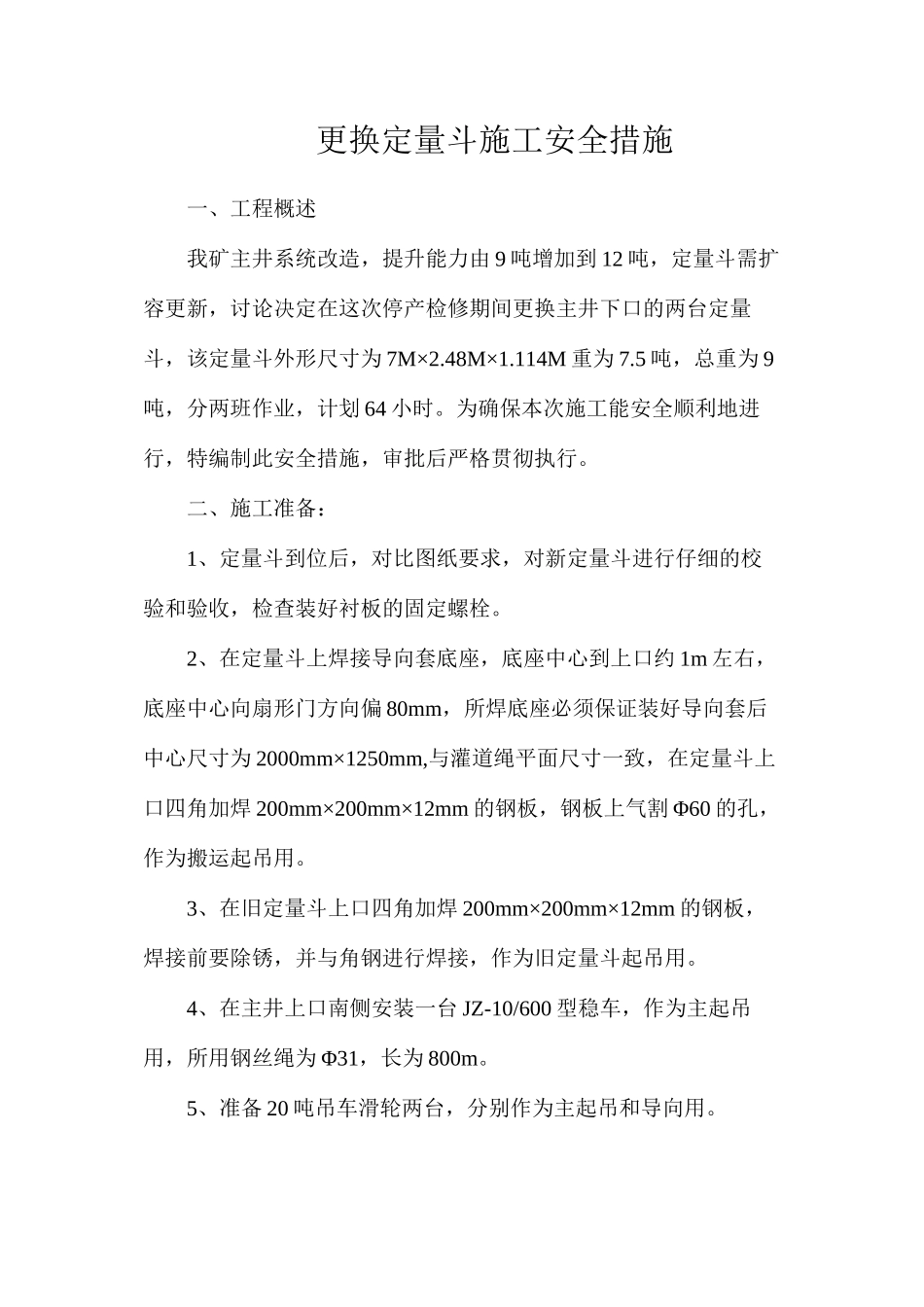

更换定量斗施工安全措施一、工程概述我矿主井系统改造,提升能力由 9 吨增加到 12 吨,定量斗需扩容更新,讨论决定在这次停产检修期间更换主井下口的两台定量斗,该定量斗外形尺寸为 7M×2
114M 重为 7
5 吨,总重为 9吨,分两班作业,计划 64 小时
为确保本次施工能安全顺利地进行,特编制此安全措施,审批后严格贯彻执行
二、施工准备:1、定量斗到位后,对比图纸要求,对新定量斗进行仔细的校验和验收,检查装好衬板的固定螺栓
2、在定量斗上焊接导向套底座,底座中心到上口约 1m 左右,底座中心向扇形门方向偏 80mm,所焊底座必须保证装好导向套后中心尺寸为 2000mm×1250mm,与灌道绳平面尺寸一致,在定量斗上口四角加焊 200mm×200mm×12mm 的钢板,钢板上气割 Φ60 的孔,作为搬运起吊用
3、在旧定量斗上口四角加焊 200mm×200mm×12mm 的钢板,焊接前要除锈,并与角钢进行焊接,作为旧定量斗起吊用
4、在主井上口南侧安装一台 JZ-10/600 型稳车,作为主起吊用,所用钢丝绳为 Φ31,长为 800m
5、准备 20 吨吊车滑轮两台,分别作为主起吊和导向用
6、准备 10 吨拉子一台、5 吨拉子 2 台,2 吨马镫 4 件,5 吨马镫 4 件,10 吨马镫 1 件,Φ21
5 绳头 3 根,Φ21
5 的短绳头 3 根,长度分别为 10m、5m、3m,Φ21
5 的绳卡 12 只,Φ31 的绳卡 12 只,箕斗导绳套 6 副
7、准备一辆 25 吨的吊车,配合稳车牵引定量斗进出井筒
8、准备氧气、乙炔、电焊机各两套,一套提前一天利用检修时间运至下口装载硐室,另一套放置在井口
9、联系安全信息中心在主井上口安装电话机一部,准备对讲机一副、8 吨液压千斤顶 4 台
10、留尾声用专用板卡 2 套,配用的螺栓提前更换保证其灵活,准备
