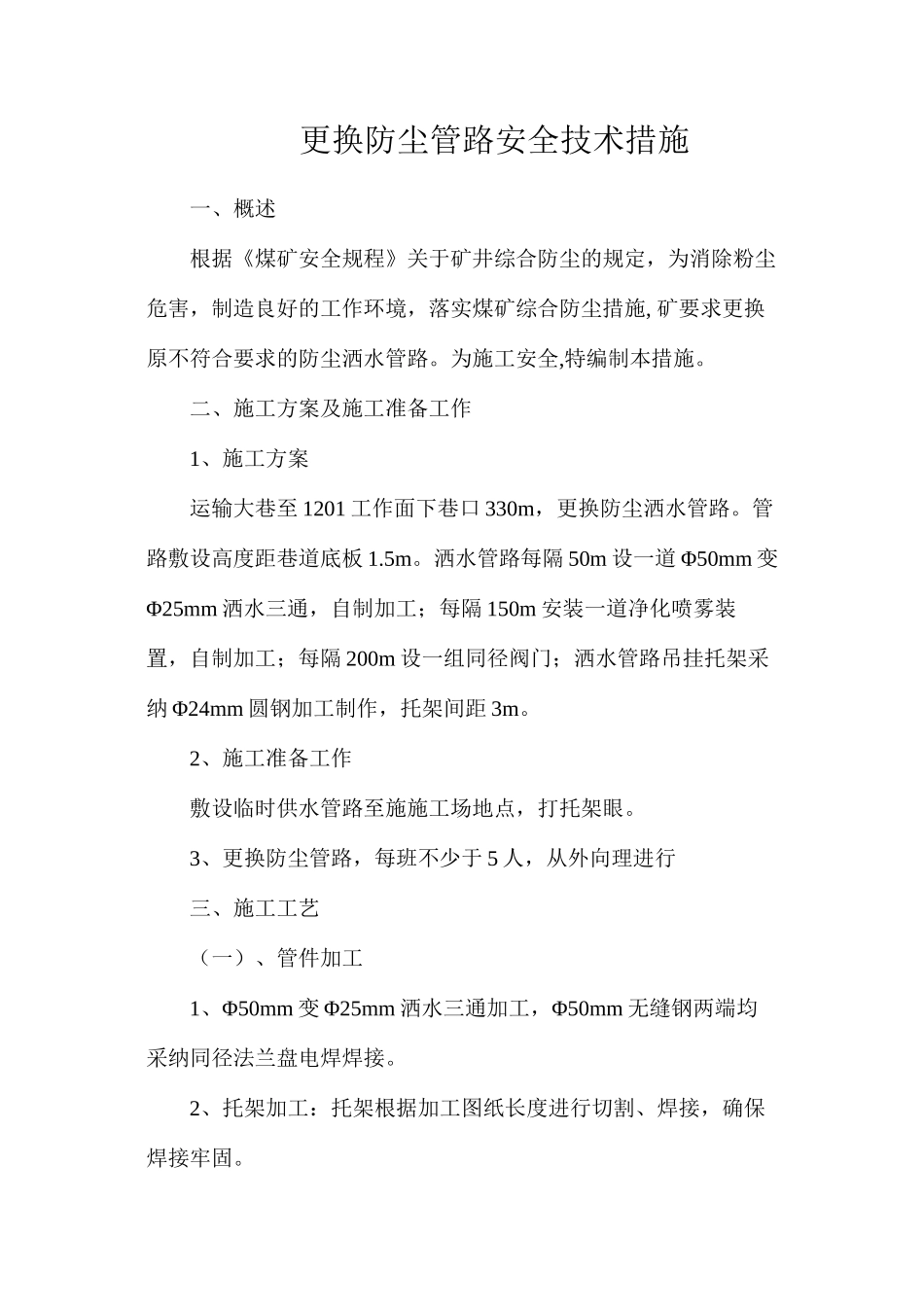

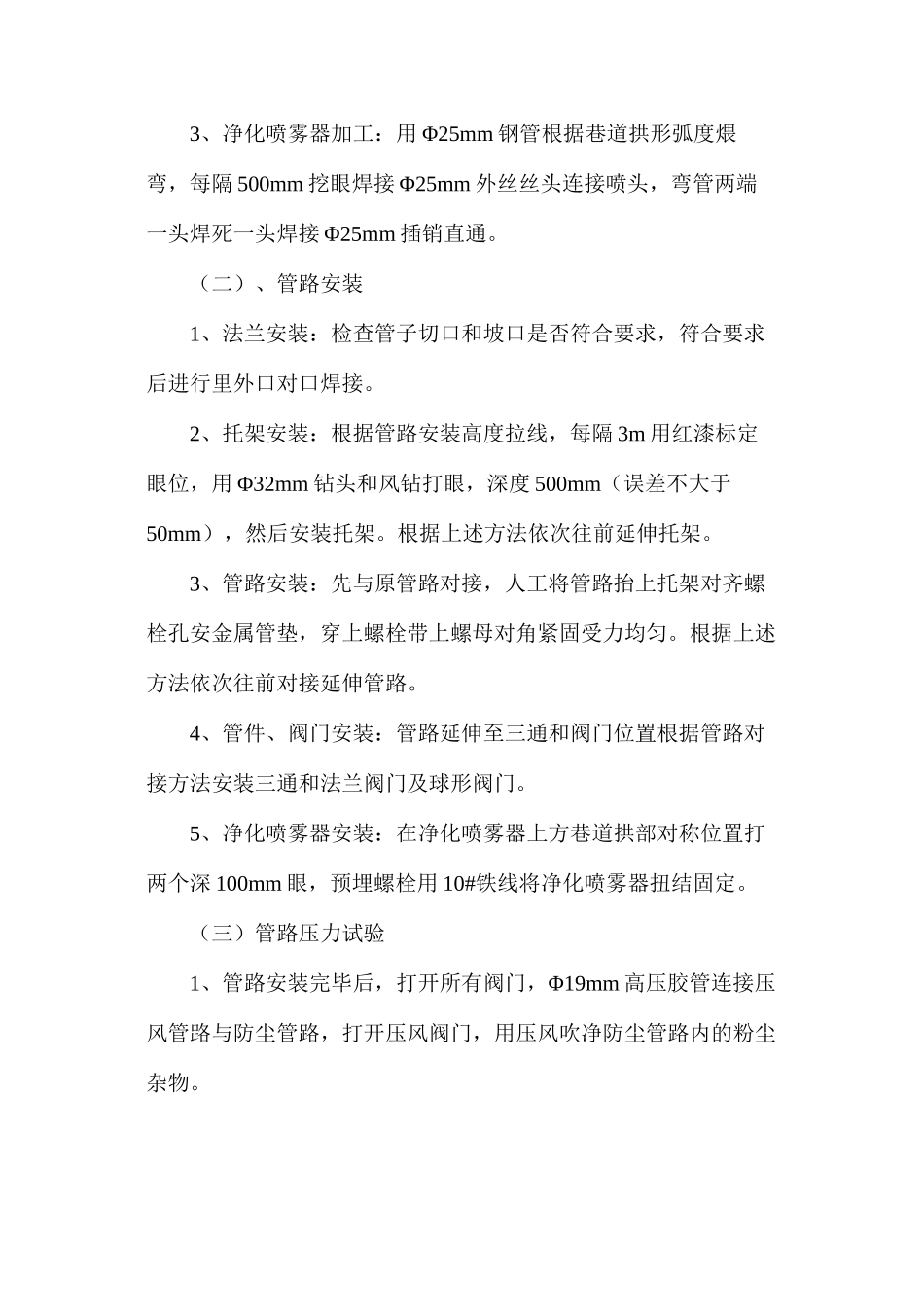

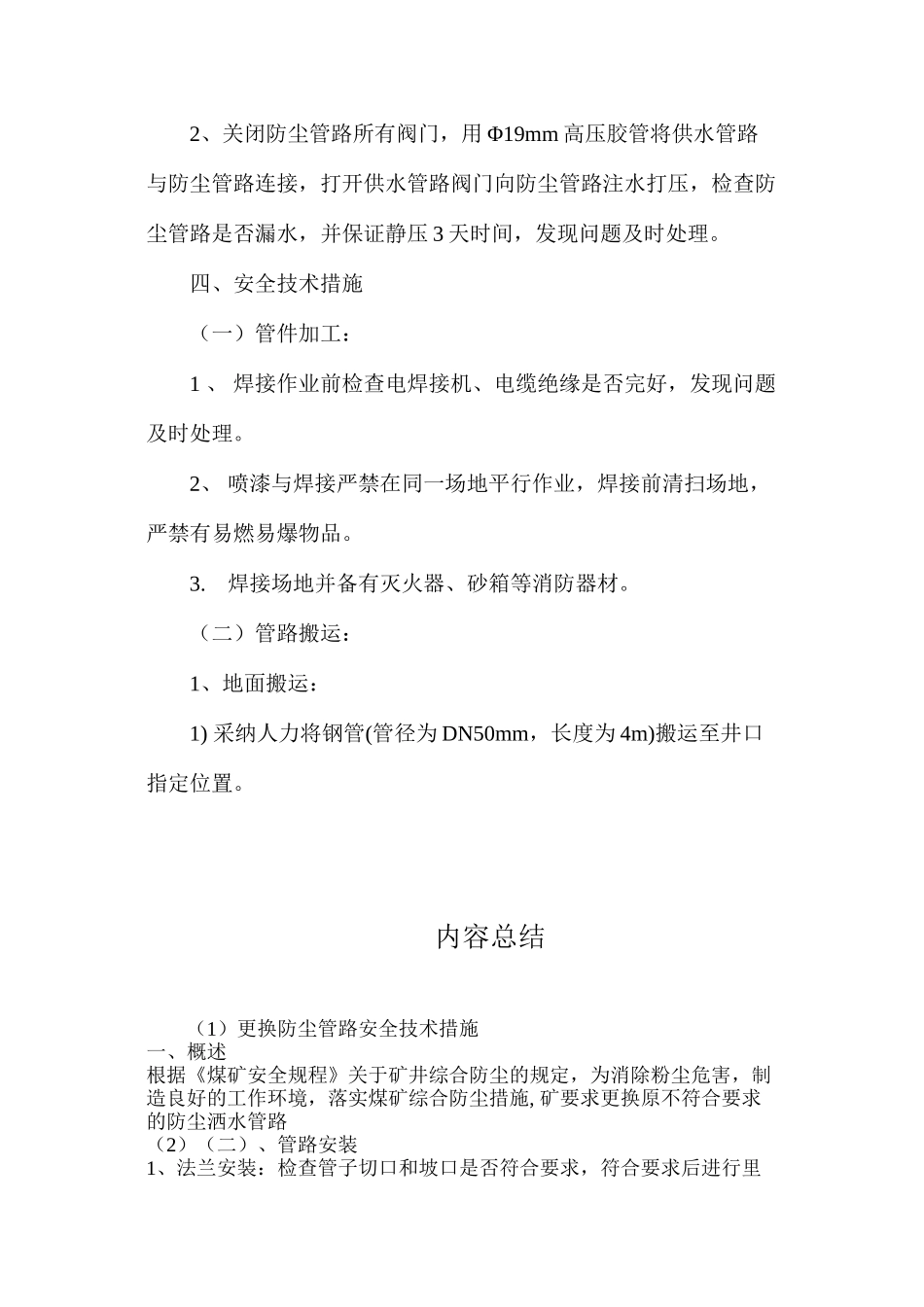

更换防尘管路安全技术措施一、概述根据《煤矿安全规程》关于矿井综合防尘的规定,为消除粉尘危害,制造良好的工作环境,落实煤矿综合防尘措施, 矿要求更换原不符合要求的防尘洒水管路。为施工安全,特编制本措施。二、施工方案及施工准备工作1、施工方案运输大巷至 1201 工作面下巷口 330m,更换防尘洒水管路。管路敷设高度距巷道底板 1.5m。洒水管路每隔 50m 设一道 Φ50mm 变Φ25mm 洒水三通,自制加工;每隔 150m 安装一道净化喷雾装置,自制加工;每隔 200m 设一组同径阀门;洒水管路吊挂托架采纳 Φ24mm 圆钢加工制作,托架间距 3m。2、施工准备工作敷设临时供水管路至施施工场地点,打托架眼。3、更换防尘管路,每班不少于 5 人,从外向理进行三、施工工艺(一)、管件加工1、Φ50mm 变 Φ25mm 洒水三通加工,Φ50mm 无缝钢两端均采纳同径法兰盘电焊焊接。2、托架加工:托架根据加工图纸长度进行切割、焊接,确保焊接牢固。3、净化喷雾器加工:用 Φ25mm 钢管根据巷道拱形弧度煨弯,每隔 500mm 挖眼焊接 Φ25mm 外丝丝头连接喷头,弯管两端一头焊死一头焊接 Φ25mm 插销直通。(二)、管路安装1、法兰安装:检查管子切口和坡口是否符合要求,符合要求后进行里外口对口焊接。2、托架安装:根据管路安装高度拉线,每隔 3m 用红漆标定眼位,用 Φ32mm 钻头和风钻打眼,深度 500mm(误差不大于50mm),然后安装托架。根据上述方法依次往前延伸托架。3、管路安装:先与原管路对接,人工将管路抬上托架对齐螺栓孔安金属管垫,穿上螺栓带上螺母对角紧固受力均匀。根据上述方法依次往前对接延伸管路。4、管件、阀门安装:管路延伸至三通和阀门位置根据管路对接方法安装三通和法兰阀门及球形阀门。5、净化喷雾器安装:在净化喷雾器上方巷道拱部对称位置打两个深 100mm 眼,预埋螺栓用 10#铁线将净化喷雾器扭结固定。(三)管路压力试验1、管路安装完毕后,打开所有阀门,Φ19mm 高压胶管连接压风管路与防尘管路,打开压风阀门,用压风吹净防尘管路内的粉尘杂物。2、关闭防尘管路所有阀门,用 Φ19mm 高压胶管将供水管路与防尘管路连接,打开供水管路阀门向防尘管路注水打压,检查防尘管路是否漏水,并保证静压 3 天时间,发现问题及时处理。四、安全技术措施(一)管件加工:1 、 焊接作业前检查电焊接机、电缆绝缘是否完好,发现问题及时处理。2 、 喷漆与焊接严禁在同一场地平行作业,焊接前清扫场...
