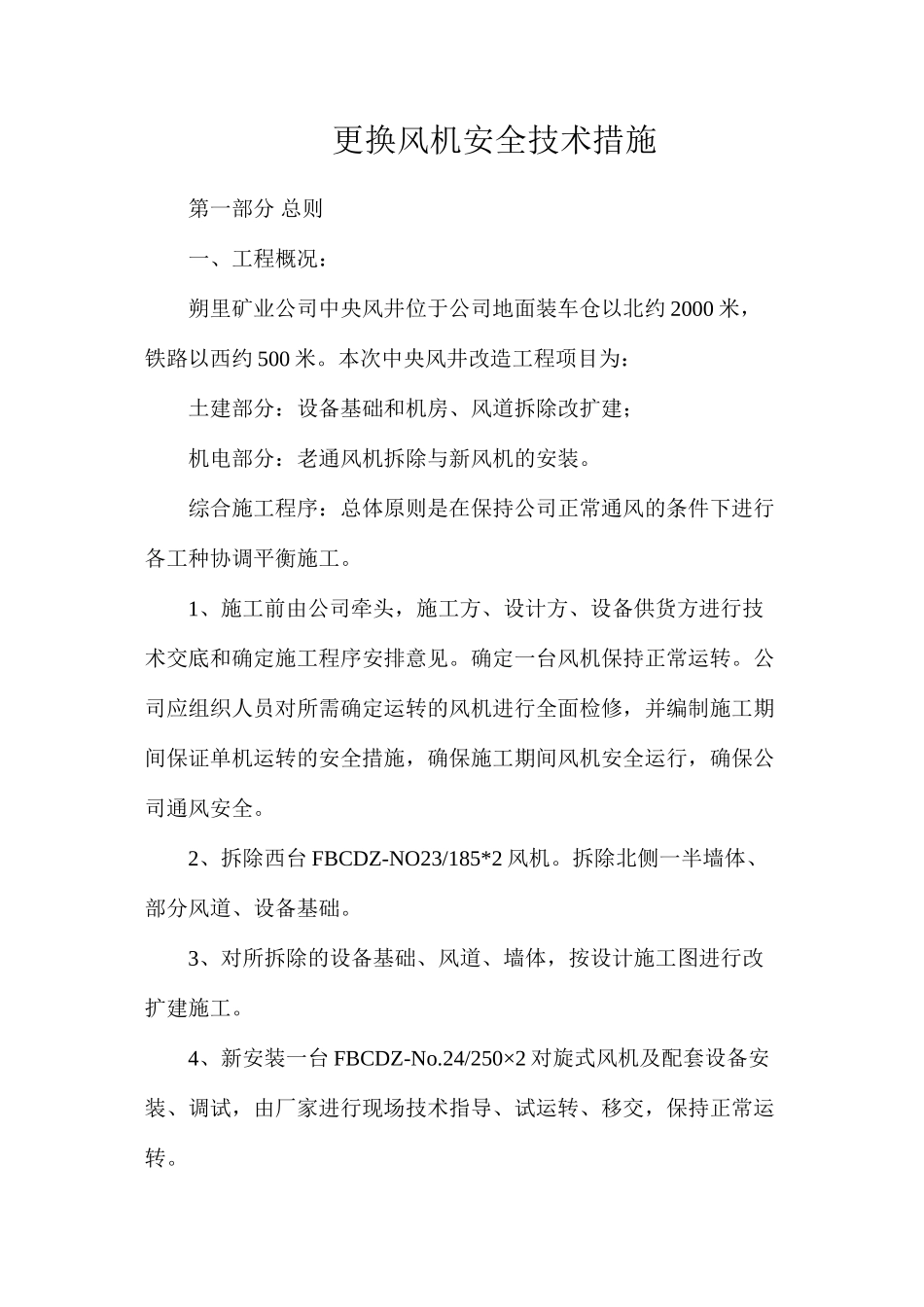

更换风机安全技术措施 第一部分 总则一、工程概况:朔里矿业公司中央风井位于公司地面装车仓以北约 2000 米,铁路以西约 500 米
本次中央风井改造工程项目为:土建部分:设备基础和机房、风道拆除改扩建;机电部分:老通风机拆除与新风机的安装
综合施工程序:总体原则是在保持公司正常通风的条件下进行各工种协调平衡施工
1、施工前由公司牵头,施工方、设计方、设备供货方进行技术交底和确定施工程序安排意见
确定一台风机保持正常运转
公司应组织人员对所需确定运转的风机进行全面检修,并编制施工期间保证单机运转的安全措施,确保施工期间风机安全运行,确保公司通风安全
2、拆除西台 FBCDZ-NO23/185*2 风机
拆除北侧一半墙体、部分风道、设备基础
3、对所拆除的设备基础、风道、墙体,按设计施工图进行改扩建施工
4、新安装一台 FBCDZ-No
24/250×2 对旋式风机及配套设备安装、调试,由厂家进行现场技术指导、试运转、移交,保持正常运转

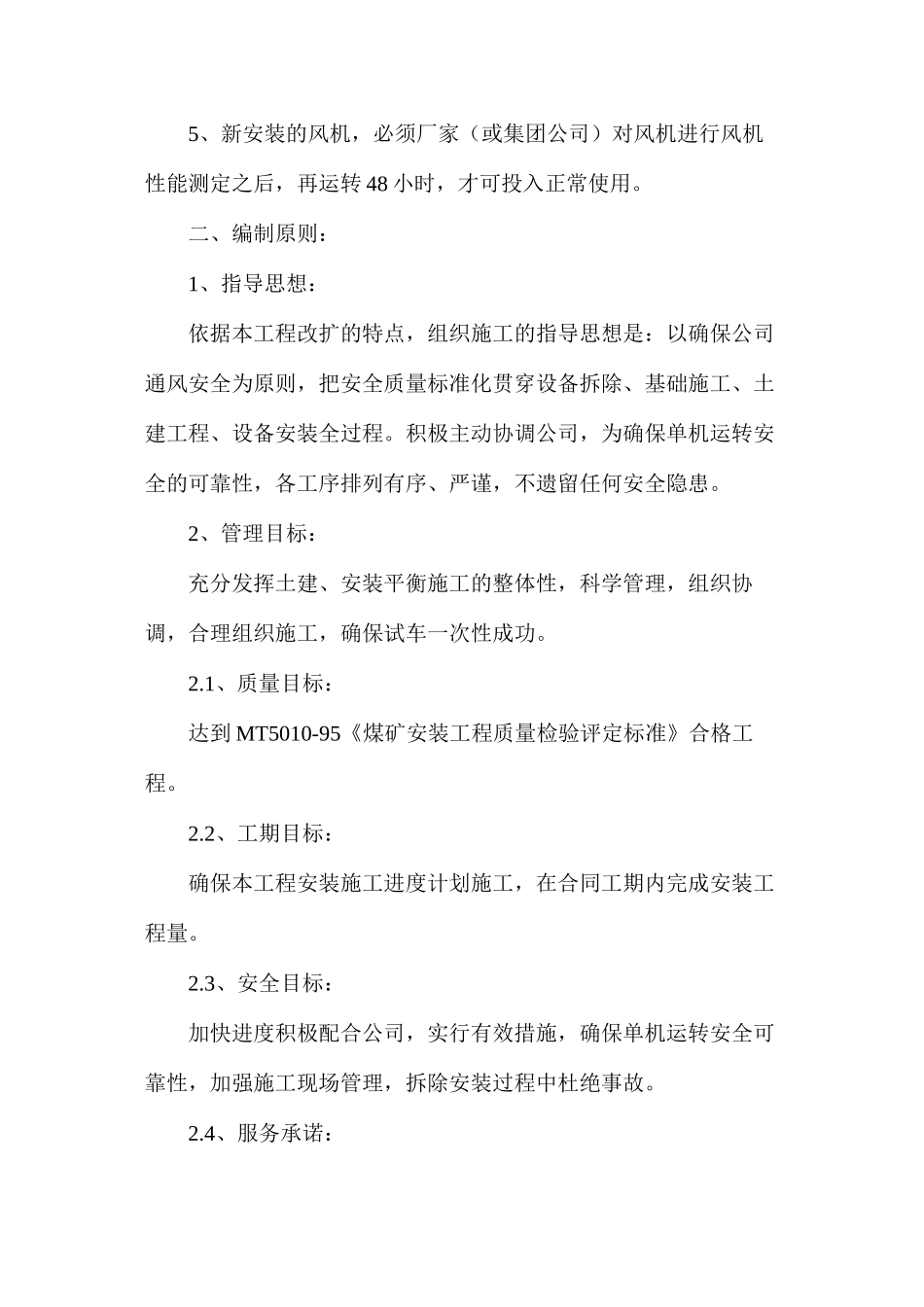

5、新安装的风机,必须厂家(或集团公司)对风机进行风机性能测定之后,再运转 48 小时,才可投入正常使用
二、编制原则:1、指导思想:依据本工程改扩的特点,组织施工的指导思想是:以确保公司通风安全为原则,把安全质量标准化贯穿设备拆除、基础施工、土建工程、设备安装全过程
积极主动协调公司,为确保单机运转安全的可靠性,各工序排列有序、严谨,不遗留任何安全隐患
2、管理目标:充分发挥土建、安装平衡施工的整体性,科学管理,组织协调,合理组织施工,确保试车一次性成功
1、质量目标:达到 MT5010-95《煤矿安装工程质量检验评定标准》合格工程
2、工期目标:确保本工程安装施工进度计划施工,在合同工期内完成安装工程量
3、安全目标:加快进度积极配合公司,实行有效措施,确保单机运转安全可靠性,加强施工现场管理,拆除安装过程中杜绝事故
