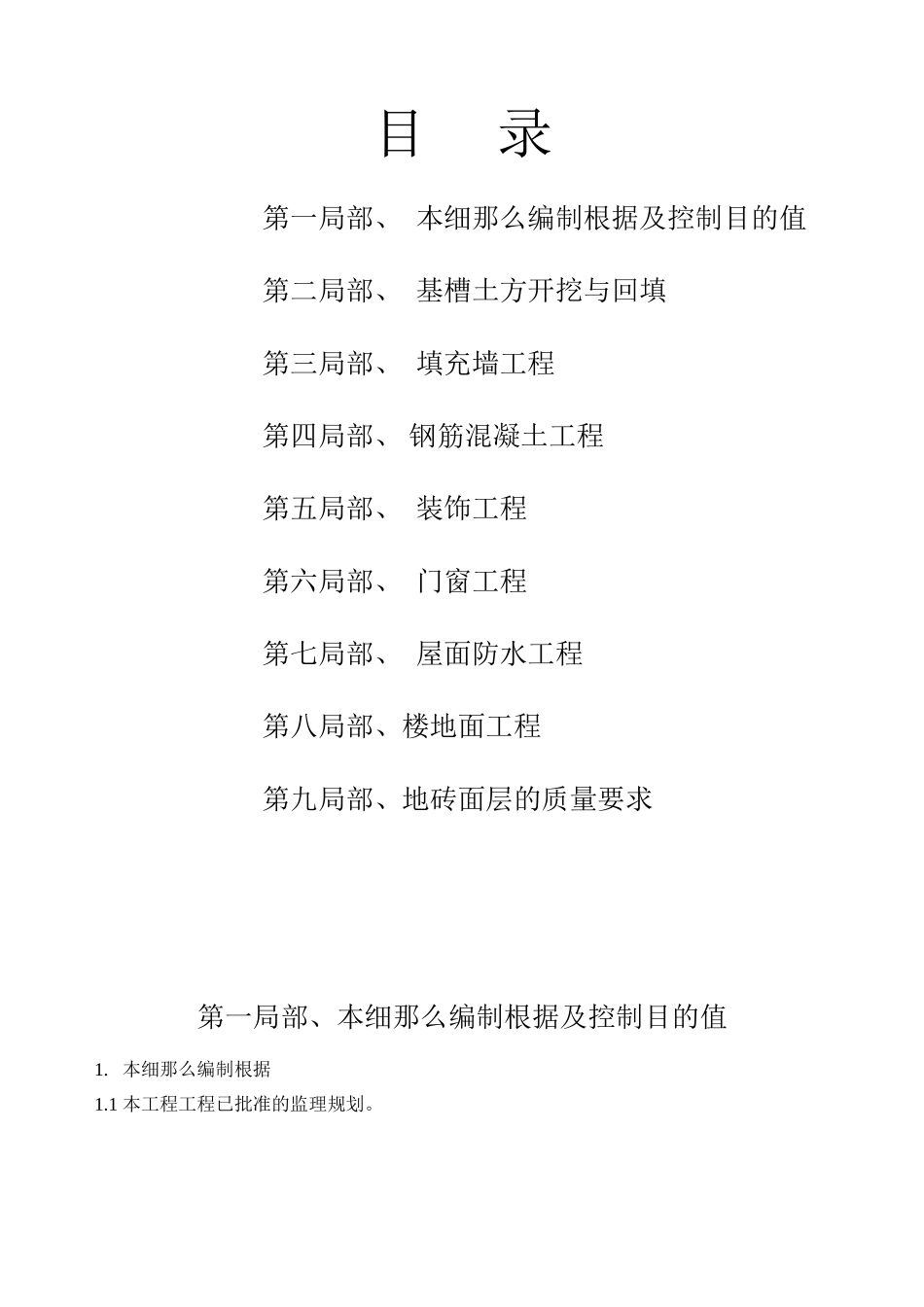

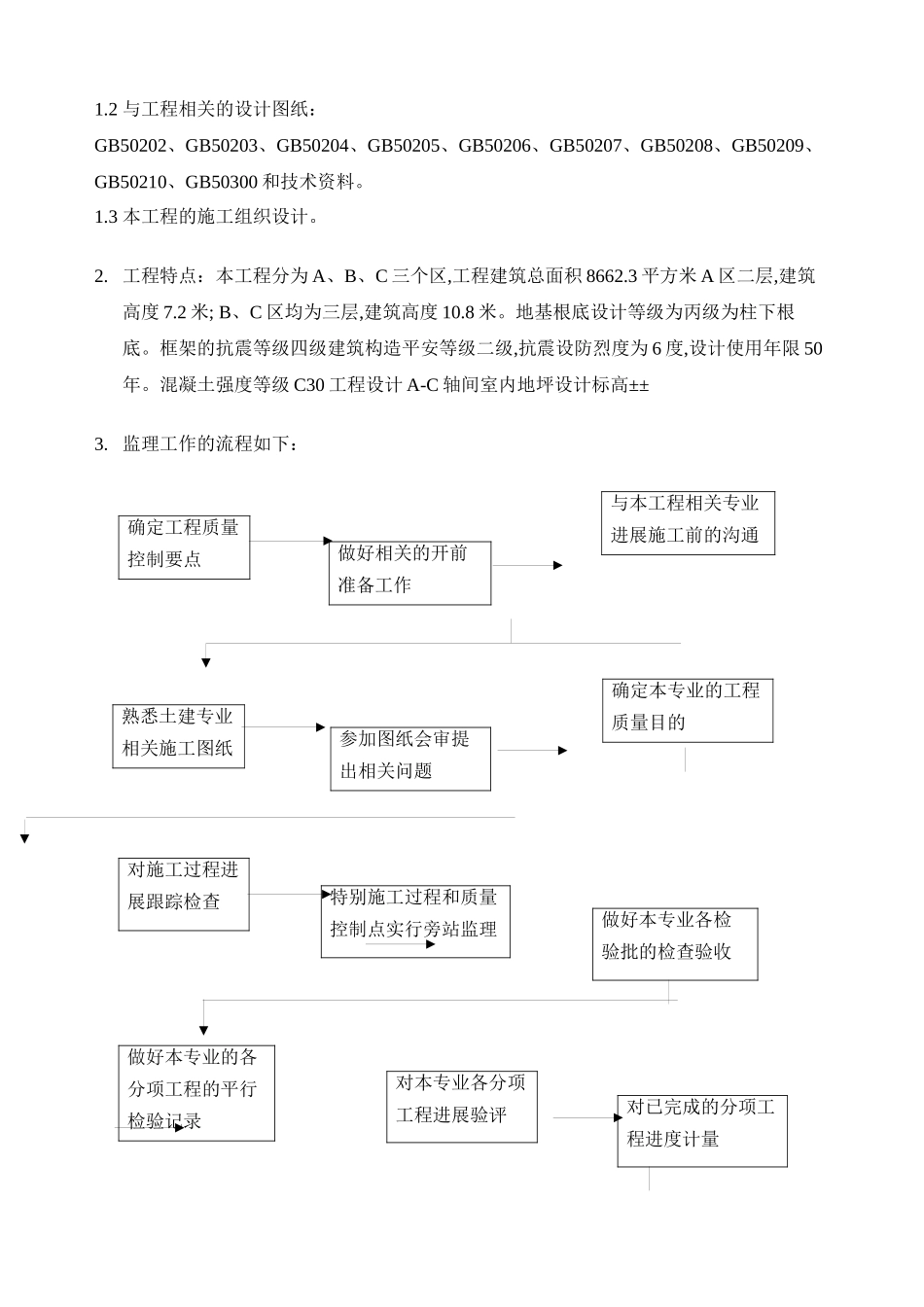

C13C13木渎高级中学新校区行政楼工程监理细那么监理细那么〔土建局部〕内容提要:监理目的关键控制点监理措施其它 工程监理部〔章〕: 专业监理工程师: 总监理工程师: 日 : 江苏建立建立监理处监制 目录 第一局部、 本细那么编制根据及控制目的值 第二局部、 基槽土方开挖与回填 第三局部、 填充墙工程 第四局部、 钢筋混凝土工程 第五局部、 装饰工程 第六局部、 门窗工程 第七局部、 屋面防水工程第八局部、楼地面工程第九局部、地砖面层的质量要求第一局部、本细那么编制根据及控制目的值1. 本细那么编制根据1.1 本工程工程已批准的监理规划。1.2 与工程相关的设计图纸:GB50202、GB50203、GB50204、GB50205、GB50206、GB50207、GB50208、GB50209、GB50210、GB50300 和技术资料。1.3 本工程的施工组织设计。2. 工程特点:本工程分为 A、B、C 三个区,工程建筑总面积 8662.3 平方米 A 区二层,建筑高度 7.2 米; B、C 区均为三层,建筑高度 10.8 米。地基根底设计等级为丙级为柱下根底。框架的抗震等级四级建筑构造平安等级二级,抗震设防烈度为 6 度,设计使用年限 50年。混凝土强度等级 C30 工程设计 A-C 轴间室内地坪设计标高±±3. 监理工作的流程如下:与本工程相关专业进展施工前的沟通确定工程质量控制要点做好相关的开前准备工作确定本专业的工程质量目的熟悉土建专业相关施工图纸参加图纸会审提出相关问题对施工过程进展跟踪检查特别施工过程和质量控制点实行旁站监理做好本专业各检验批的检查验收做好本专业的各分项工程的平行检验记录对本专业各分项工程进展验评对已完成的分项工程进度计量4.监理土建局部控制目的值本工程土建各分项、分部工程质量控制目的值为全部合格。第二局部、基槽土方开挖与回填一、土方开挖质量要求控制1.审批施工土方开挖的施工方案。2.土方开挖前应对测量放线进展检查测量和校核其平面位置程度标高是否符合设计要求检查各主轴线桩和水准点设置部位用钢卷尺量测线锤水准仪抄平相配合。3. 在开挖过程 中应注意和防止附近已有建筑物道路、线等发生下沉和变形必要时应与设计或建立协商实行防范措施并在施工过程中进展沉降和位移观测。4.开挖时遵守由上至下的开挖顺序采纳机械挖土时可在设计基底标高以上予留 10 至30cm 厚度的留层用人工清理以防原土松动;基槽的底部开挖宽度除根底底部完成外应根据施工需要增加工作面和支撑构造的宽度地下水位较高时还应实行...
