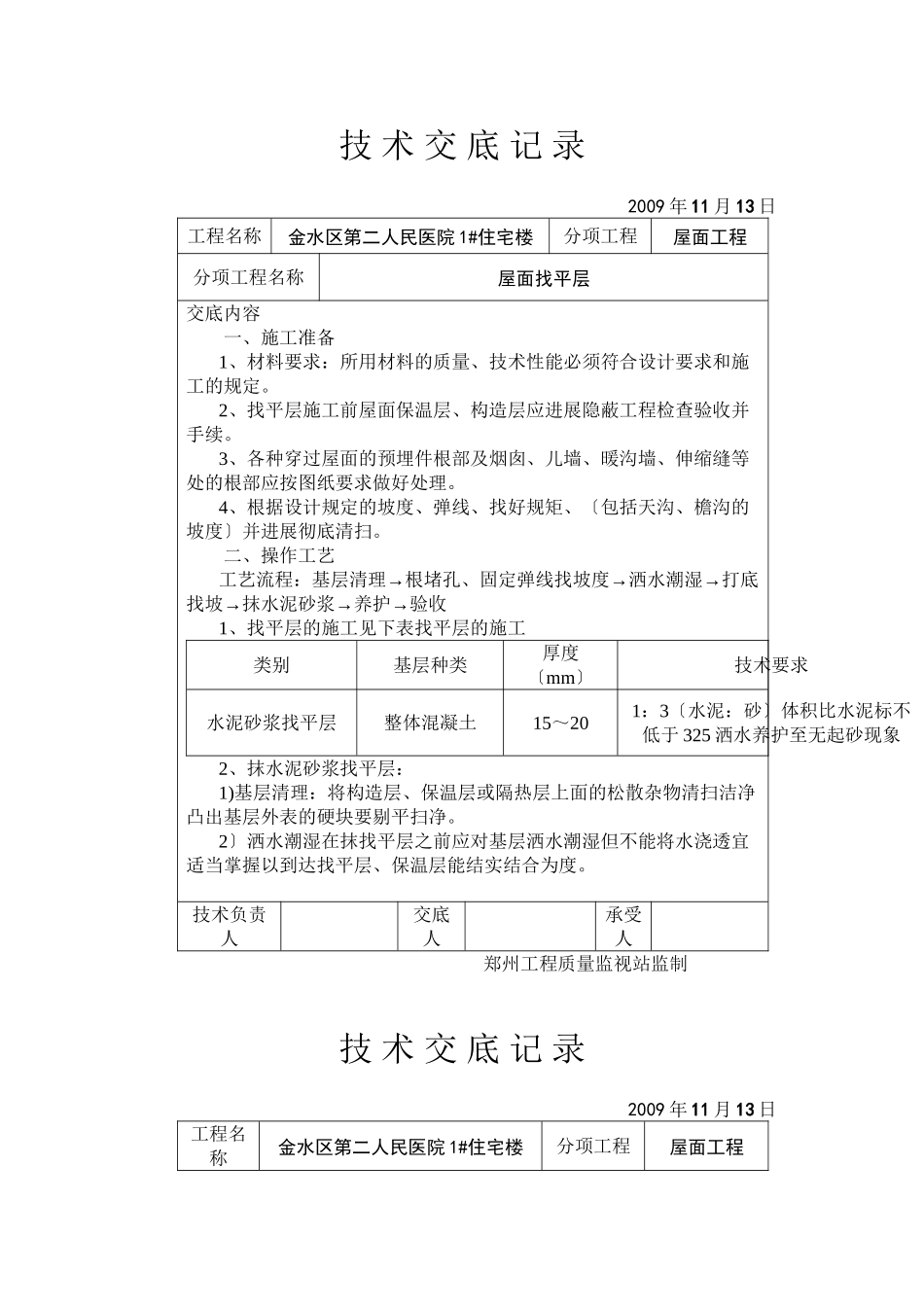

技 术 交 底 记 录 2009 年 11 月 13 日工程名称金水区第二人民医院 1#住宅楼分项工程屋面工程分项工程名称屋面找平层交底内容一、施工准备1、材料要求:所用材料的质量、技术性能必须符合设计要求和施工的规定
2、找平层施工前屋面保温层、构造层应进展隐蔽工程检查验收并手续
3、各种穿过屋面的预埋件根部及烟囱、儿墙、暖沟墙、伸缩缝等处的根部应按图纸要求做好处理
4、根据设计规定的坡度、弹线、找好规矩、〔包括天沟、檐沟的坡度〕并进展彻底清扫
二、操作工艺→→→工艺流程:基层清理根堵孔、固定弹线找坡度洒水潮湿打底→→→找坡抹水泥砂浆养护验收1、找平层的施工见下表找平层的施工类别基层种类厚度〔mm〕技术要求水泥砂浆找平层整体混凝土15~201:3〔水泥:砂〕体积比水泥标不低于 325 洒水养护至无起砂现象2、抹水泥砂浆找平层:1)基层清理:将构造层、保温层或隔热层上面的松散杂物清扫洁净凸出基层外表的硬块要剔平扫净
2〕洒水潮湿在抹找平层之前应对基层洒水潮湿但不能将水浇透宜适当掌握以到达找平层、保温层能结实结合为度
技术负责人交底人承受人 郑州工程质量监视站监制 技 术 交 底 记 录 2009 年 11 月 13 日工程名称金水区第二人民医院 1#住宅楼分项工程屋面工程分项工程名称屋面找平层交底内容3〕冲筋贴灰饼根据坡度要求拉线找坡贴灰饼顺排水方向冲筋冲筋的间距为 1
5m 在排水沟、雨水口处找出泛水冲筋后进展找平层抹灰

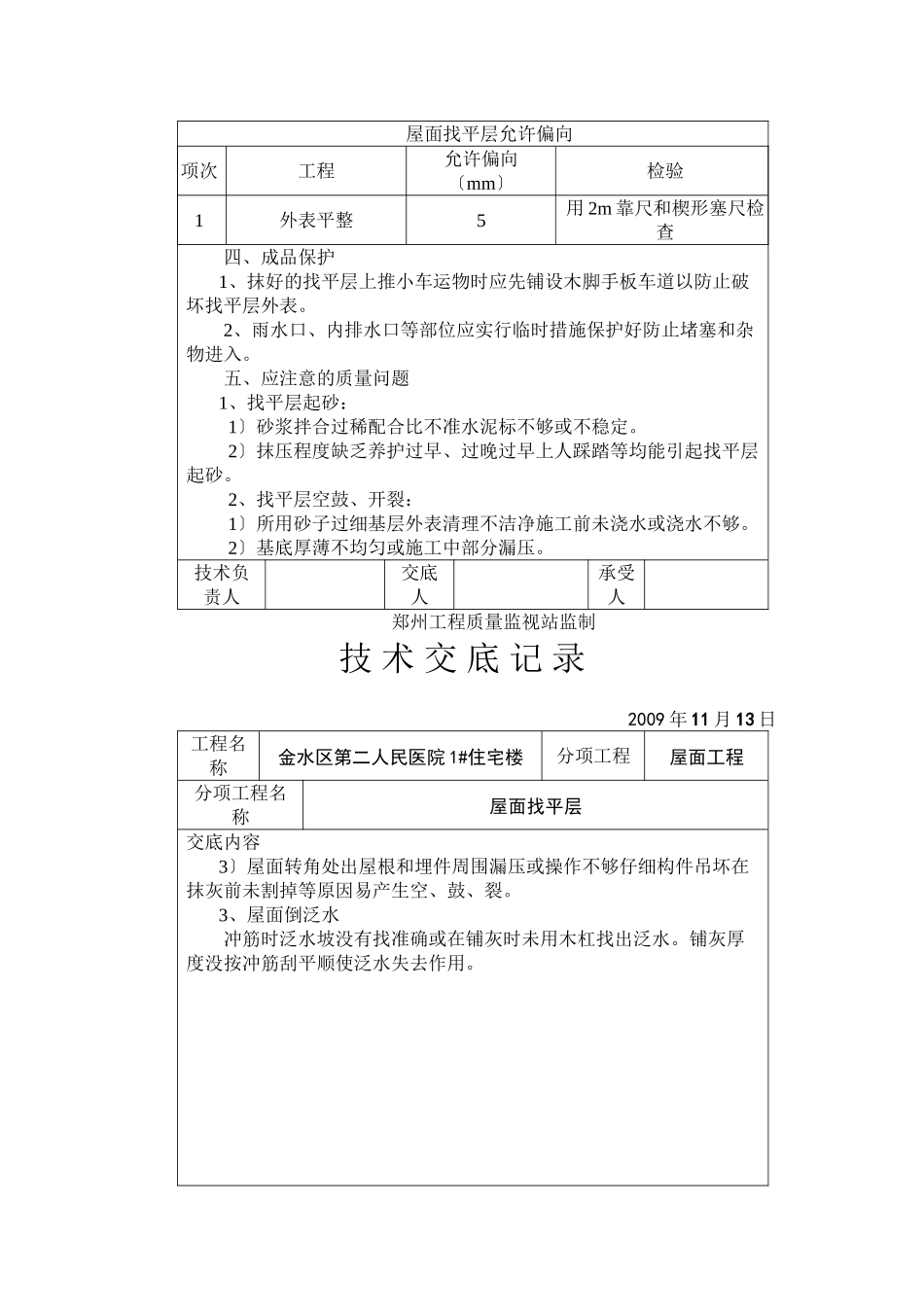

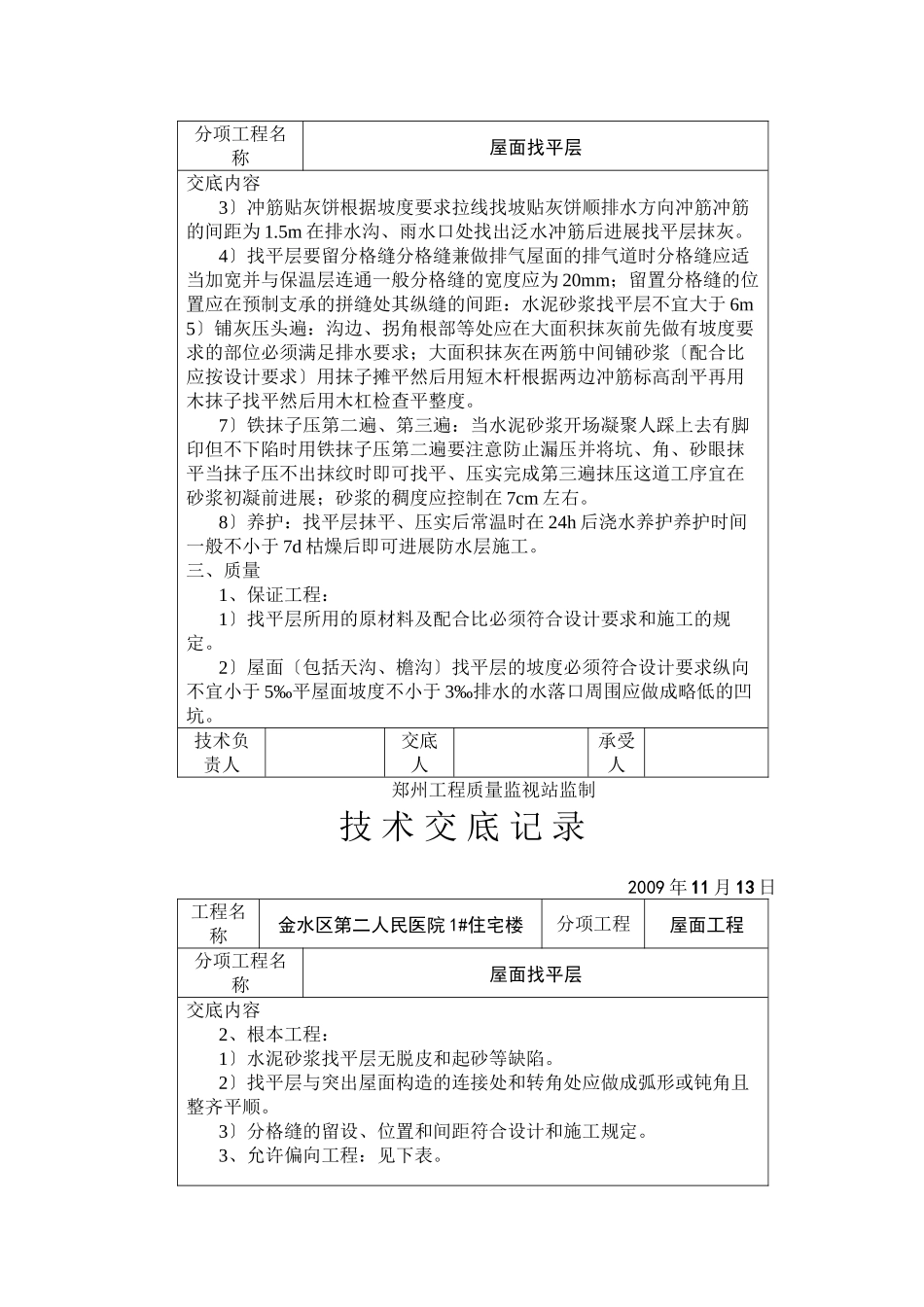

4〕找平层要留分格缝分格缝兼做排气屋面的排气道时分格缝应适当加宽并与保温层连通一般分格缝的宽度应为 20mm;留置分格缝的位置应在预制支承的拼缝处其纵缝的间距:水泥砂浆找平层不宜大于 6m5〕铺灰压头遍:沟边、拐角根部等处应在大面积抹灰前先做有坡度要求的部位必须满足排水要求;大面积抹灰在两筋中间铺砂浆〔配合比应按设计要求〕用抹子摊平然后用短木杆根据两边
