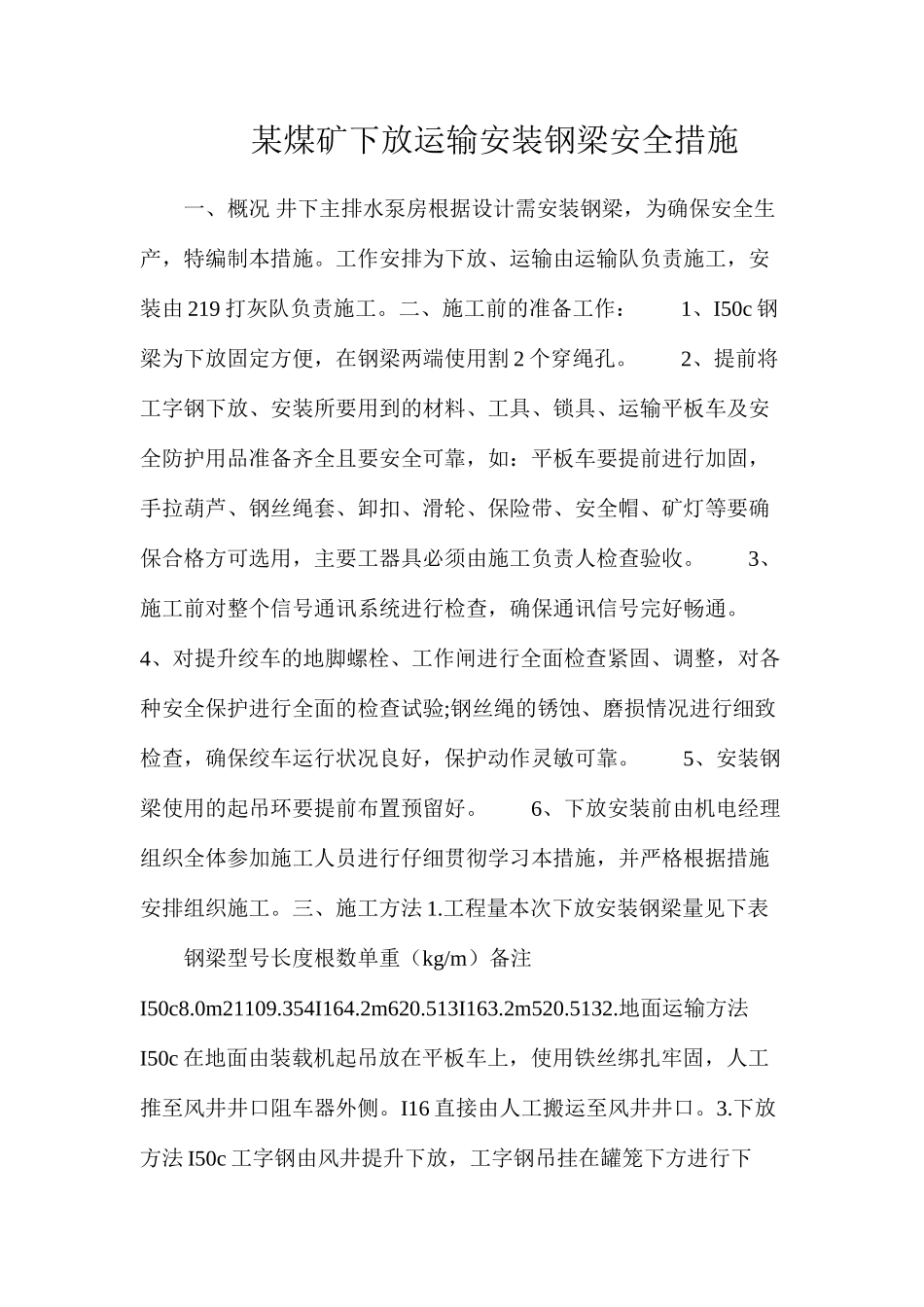

某煤矿下放运输安装钢梁安全措施 一、概况 井下主排水泵房根据设计需安装钢梁,为确保安全生产,特编制本措施
工作安排为下放、运输由运输队负责施工,安装由 219 打灰队负责施工
二、施工前的准备工作:1、I50c 钢梁为下放固定方便,在钢梁两端使用割 2 个穿绳孔
2、提前将工字钢下放、安装所要用到的材料、工具、锁具、运输平板车及安全防护用品准备齐全且要安全可靠,如:平板车要提前进行加固,手拉葫芦、钢丝绳套、卸扣、滑轮、保险带、安全帽、矿灯等要确 保合格方可选用,主要工器具必须由施工负责人检查验收
3、 施工前对整个信号通讯系统进行检查,确保通讯信号完好畅通
4、对提升绞车的地脚螺栓、工作闸进行全面检查紧固、调整,对各种安全保护进行全面的检查试验;钢丝绳的锈蚀、磨损情况进行细致 检查,确保绞车运行状况良好,保护动作灵敏可靠
5、安装钢 梁使用的起吊环要提前布置预留好
6、下放安装前由机电经理组织全体参加施工人员进行仔细贯彻学习本措施,并严格根据措施安排组织施工
三、施工方法 1
工程量本次下放安装钢梁量见下表钢梁型号长度根数单重(kg/m)备注I50c8
0m21109
354I164
513I163
地面运输方法I50c 在地面由装载机起吊放在平板车上,使用铁丝绑扎牢固,人工推至风井井口阻车器外侧
I16 直接由人工搬运至风井井口

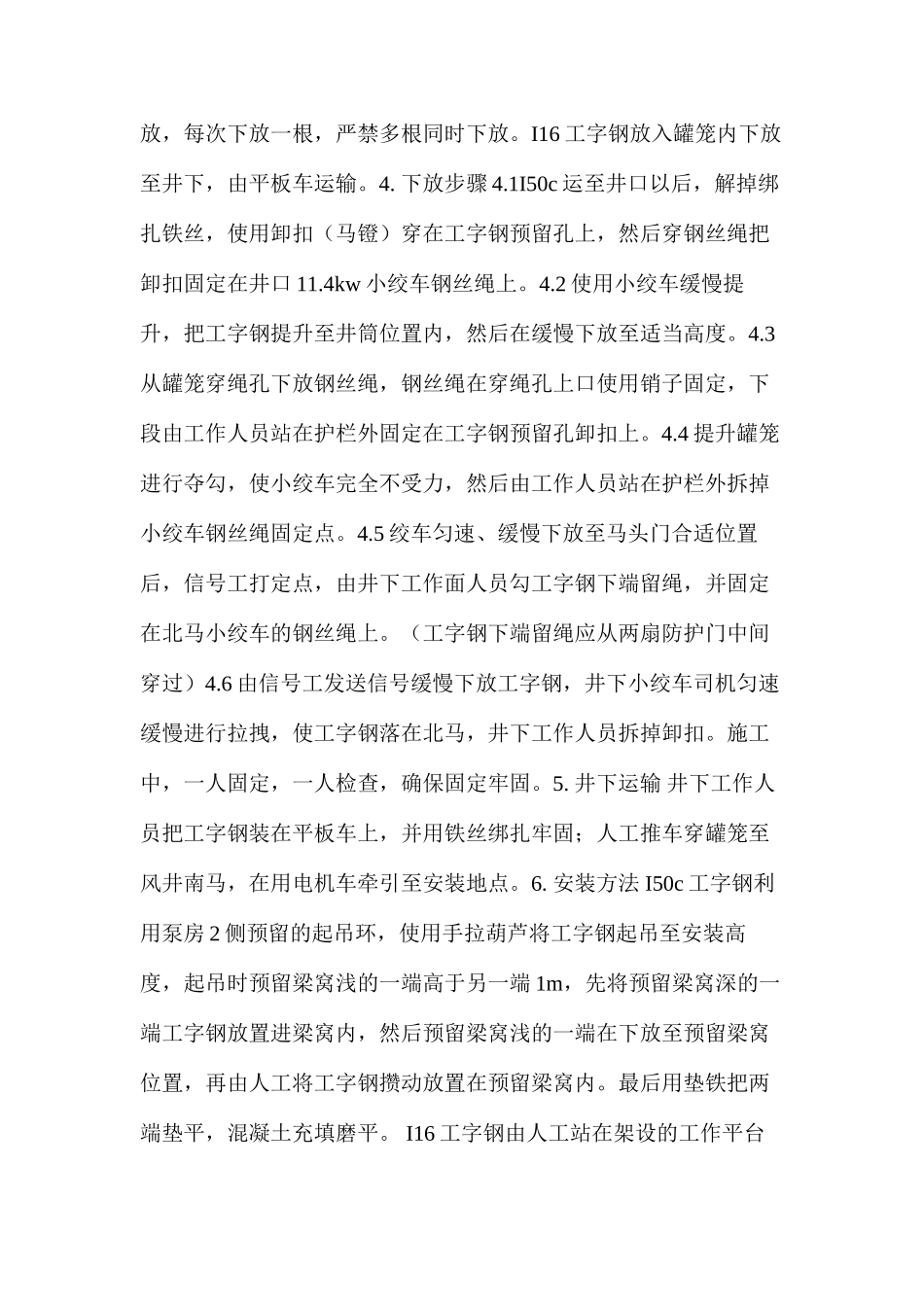

下放方法 I50c 工字钢由风井提升下放,工字钢吊挂在罐笼下方进行下放,每次下放一根,严禁多根同时下放
I16 工字钢放入罐笼内下放至井下,由平板车运输
下放步骤 4

1I50c 运至井口以后,解掉绑扎铁丝,使用卸扣(马镫)穿在工字钢预留孔上,然后穿钢丝绳把卸扣固定在井口 11
4kw 小绞车钢丝绳上
2 使用小绞车缓慢提升,把工字钢提升至井筒位置内,然后在缓慢下放至适当高度
3从罐笼穿绳孔下
