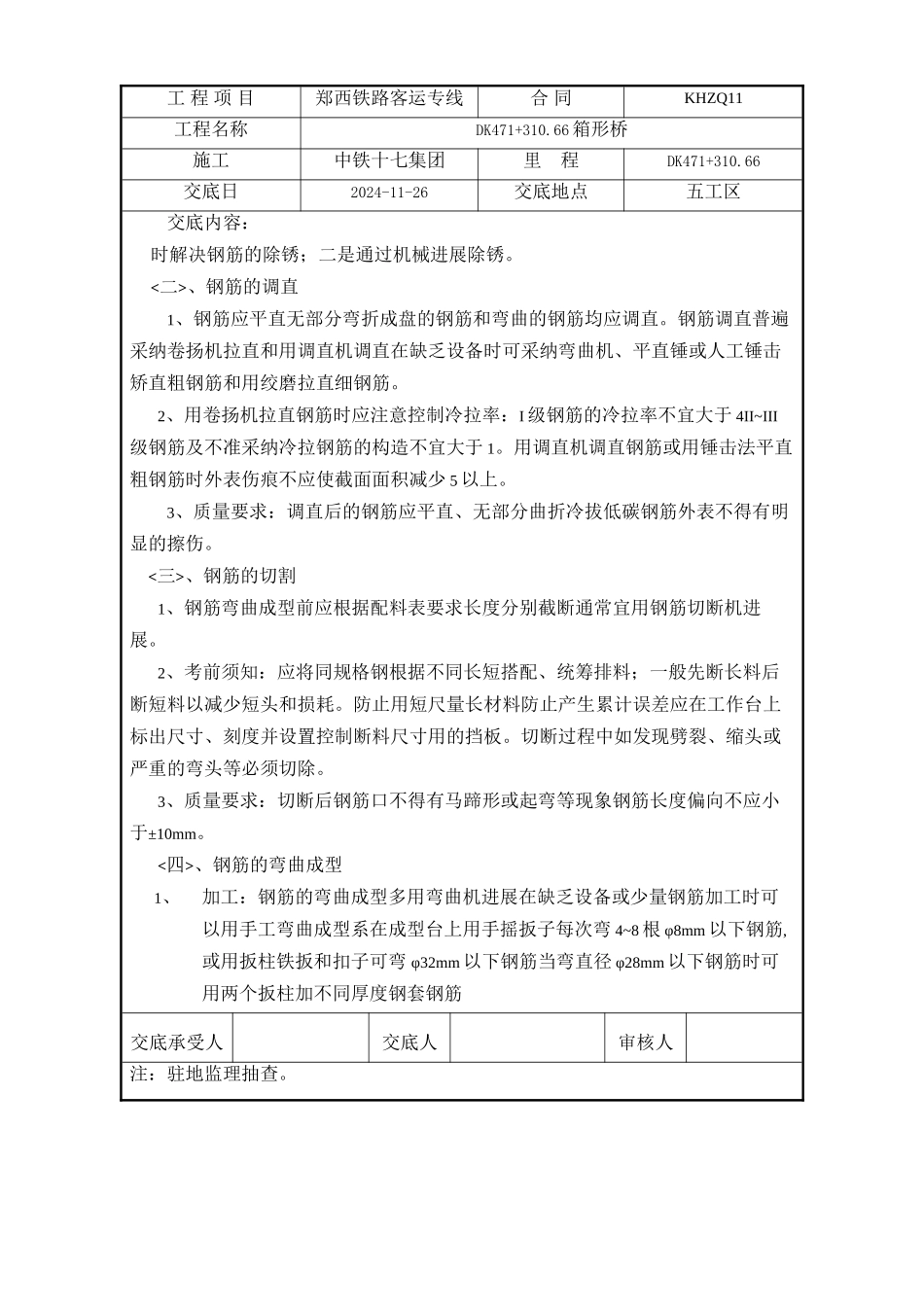

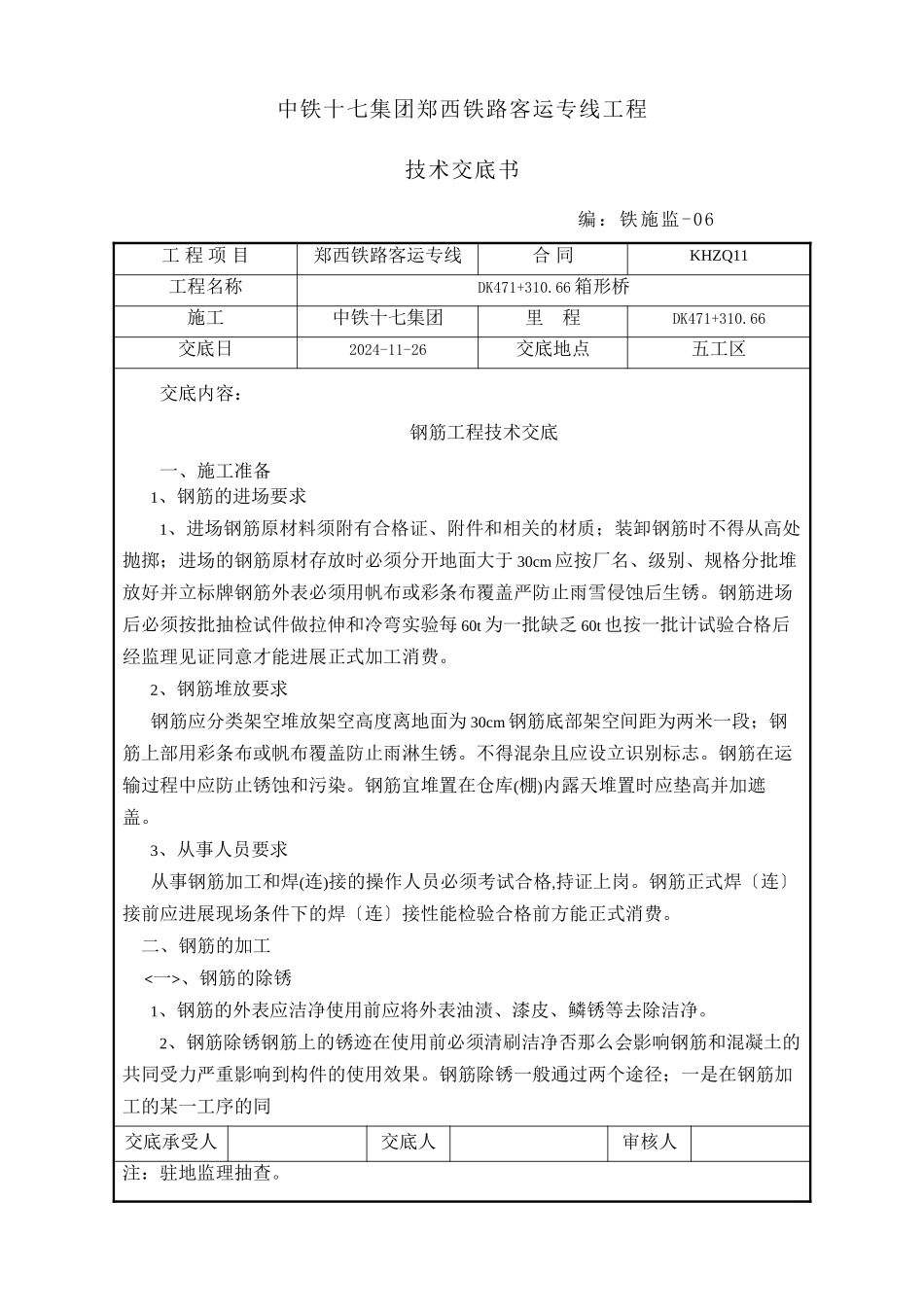

中铁十七集团郑西铁路客运专线工程技术交底书 编:铁施监-06 工 程 项 目郑西铁路客运专线 合 同KHZQ11工程名称DK471+310
66 箱形桥施工中铁十七集团 里程DK471+310
66交底日2024-11-26交底地点五工区 交底内容: 钢筋工程技术交底 一、施工准备1、钢筋的进场要求1、进场钢筋原材料须附有合格证、附件和相关的材质;装卸钢筋时不得从高处抛掷;进场的钢筋原材存放时必须分开地面大于 30cm 应按厂名、级别、规格分批堆放好并立标牌钢筋外表必须用帆布或彩条布覆盖严防止雨雪侵蚀后生锈
钢筋进场后必须按批抽检试件做拉伸和冷弯实验每 60t 为一批缺乏 60t 也按一批计试验合格后经监理见证同意才能进展正式加工消费
2、钢筋堆放要求钢筋应分类架空堆放架空高度离地面为 30cm 钢筋底部架空间距为两米一段;钢筋上部用彩条布或帆布覆盖防止雨淋生锈
不得混杂且应设立识别标志
钢筋在运输过程中应防止锈蚀和污染
钢筋宜堆置在仓库(棚)内露天堆置时应垫高并加遮盖
3、从事人员要求从事钢筋加工和焊(连)接的操作人员必须考试合格,持证上岗
钢筋正式焊〔连〕接前应进展现场条件下的焊〔连〕接性能检验合格前方能正式消费
二、钢筋的加工、钢筋的除锈1、钢筋的外表应洁净使用前应将外表油渍、漆皮、鳞锈等去除洁净
2、钢筋除锈钢筋上的锈迹在使用前必须清刷洁净否那么会影响钢筋和混凝土的共同受力严重影响到构件的使用效果
钢筋除锈一般通过两个途径;一是在钢筋加工的某一工序的同交底承受人交底人审核人注:驻地监理抽查
中铁十七集团郑西铁路客运专线工程技术交底书 编:铁施监-06 工 程 项 目郑西铁路客运专线 合 同KHZQ11工程名称DK471+310
66 箱形桥施工中铁十七集团 里程DK471+310
66交底日2024-11-26交底地点五工区 交底内容:时解决钢筋的除锈;二是通过机械
