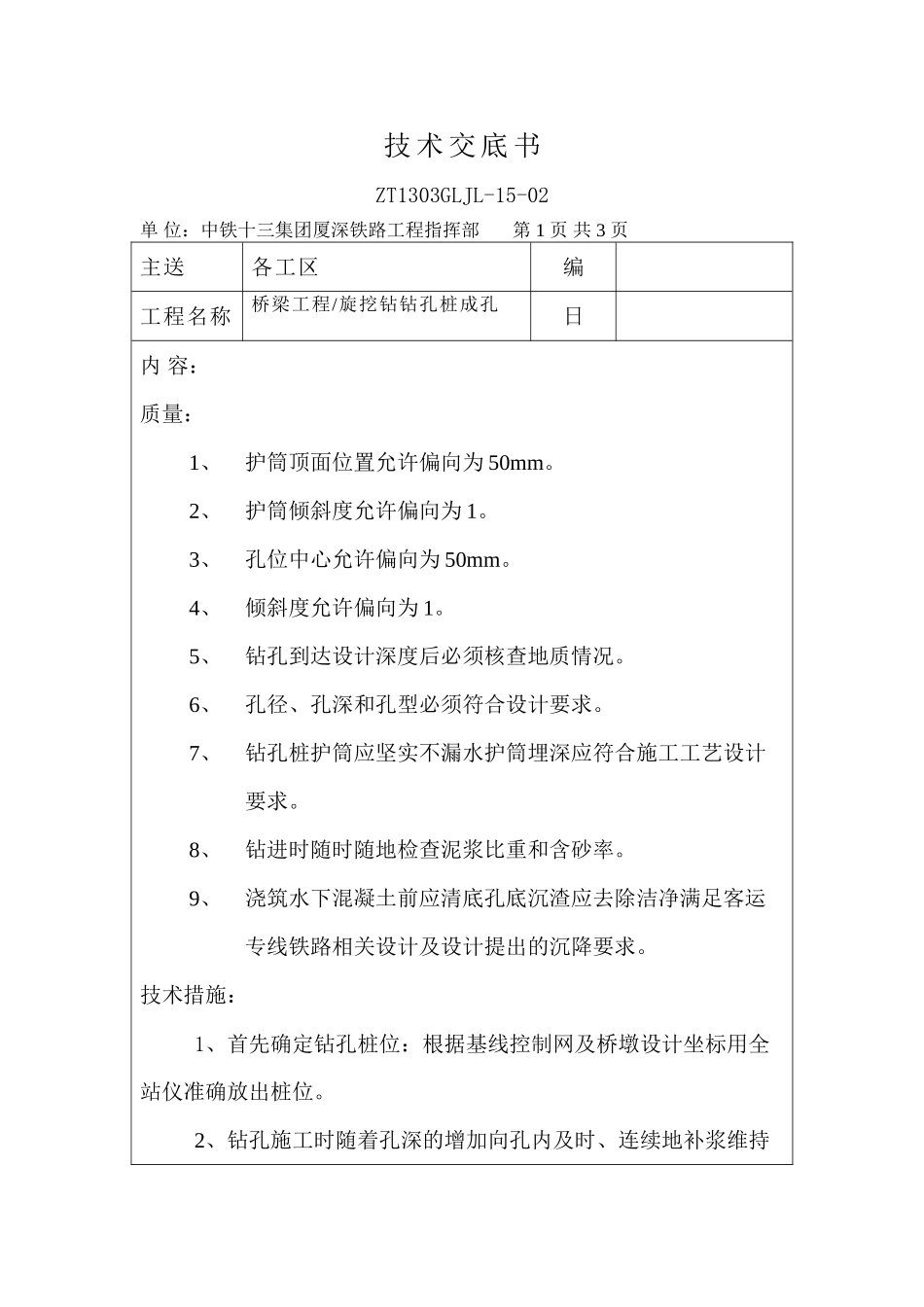

技 术 交 底 书ZT1303GLJL-15-02 单 位:中铁十三集团厦深铁路工程指挥部第 1 页 共 3 页主送各工区编工程名称桥梁工程/旋挖钻钻孔桩成孔日 内 容:质量:1、护筒顶面位置允许偏向为 50mm。2、护筒倾斜度允许偏向为 1。3、孔位中心允许偏向为 50mm。4、倾斜度允许偏向为 1。5、钻孔到达设计深度后必须核查地质情况。6、孔径、孔深和孔型必须符合设计要求。7、钻孔桩护筒应坚实不漏水护筒埋深应符合施工工艺设计要求。8、钻进时随时随地检查泥浆比重和含砂率。9、浇筑水下混凝土前应清底孔底沉渣应去除洁净满足客运专线铁路相关设计及设计提出的沉降要求。技术措施:1、首先确定钻孔桩位:根据基线控制网及桥墩设计坐标用全站仪准确放出桩位。2、钻孔施工时随着孔深的增加向孔内及时、连续地补浆维持护筒内应有的水头防止孔壁坍塌。3、钻孔前设置巩固、不漏水的孔口护筒。护筒内径大于钻头直径使用旋转钻机钻孔比钻头大约 20cm。 编 制 者:审 核 者:批 准 人: 接收:接收负责人:技 术 交 底 书ZT1303GLJL-15-02 单 位:中铁十三集团厦深铁路工程指挥部第 2 页 共 3 页主送各工区编工程名称桥梁工程/旋挖钻钻孔桩成孔日 内 容:4、钻机就位及钻孔⑴ 钻机安装后的底座和顶端应平稳在钻进中不应产生位移或 沉陷。就位完毕施工队对钻机就位自检。⑵ 针对不同地质层选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重。 ⑶ 钻孔作业应分班连续进展填写钻孔施工记录。应常常注意地层变化在地层变化处应捞取样渣保存。⑷ 当钻孔深度到达设计要求时对孔深、孔径、孔位和孔形等进展检查确认满足设计要求后立即填写终孔检查证并经驻地监理工程师认可方可进展孔底清理和灌注水下混凝土的准备工作。5、清孔⑴ 钻孔到达要求深度后采纳灌注桩孔径监测系统进展检查各项指标符合要求后立即进展清孔。⑵ 浇筑水下混凝土前应检查沉渣厚度沉渣厚度应满足设计要求;当设计无要求时:柱桩不大于 5cm;摩擦桩不大于 20cm。如沉渣厚度超出要求那么利用导进展二次清孔。平安措施:1、施工现场应有专职平安员巡检施工队应指定兼职平安员负责现场平安工作。 编 制 者:审 核 者:批 准 人: 接收:接收负责人:技 术 交 底 书ZT1303GLJL-15-02 单 位:中铁十三集团厦深铁路工程指挥部第 3 页 共 3 页主送各工区编工程名称桥梁工程/旋挖钻钻孔桩成孔日 内 容:1、进入施工现场必须正确佩戴好平安...
