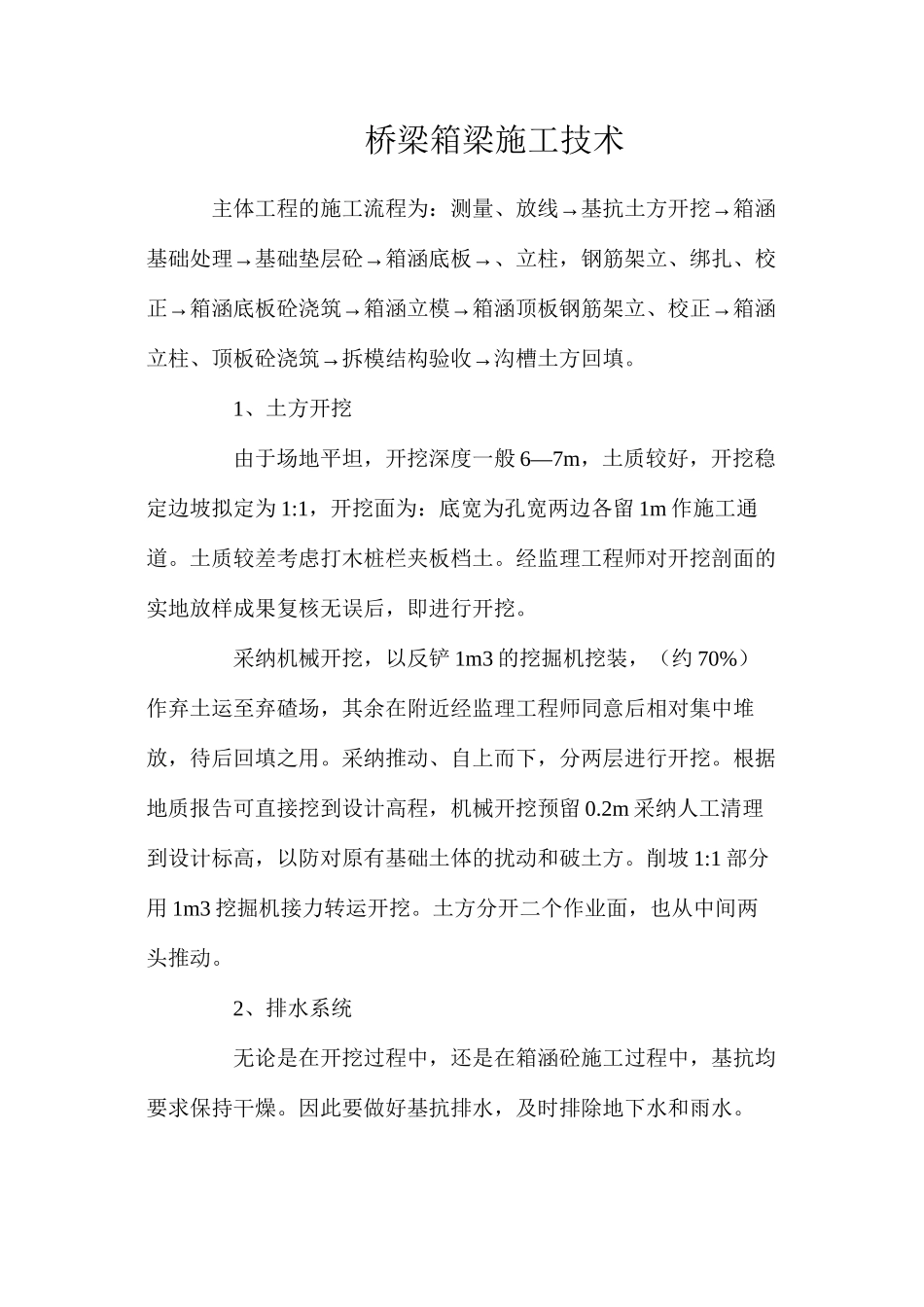

桥梁箱梁施工技术 →→主体工程的施工流程为:测量、放线基抗土方开挖箱涵→→→基础处理基础垫层砼箱涵底板、立柱,钢筋架立、绑扎、校→→→→正箱涵底板砼浇筑箱涵立模箱涵顶板钢筋架立、校正箱涵→→立柱、顶板砼浇筑拆模结构验收沟槽土方回填
1、土方开挖 由于场地平坦,开挖深度一般 6—7m,土质较好,开挖稳定边坡拟定为 1:1,开挖面为:底宽为孔宽两边各留 1m 作施工通道
土质较差考虑打木桩栏夹板档土
经监理工程师对开挖剖面的实地放样成果复核无误后,即进行开挖
采纳机械开挖,以反铲 1m3 的挖掘机挖装,(约 70%)作弃土运至弃碴场,其余在附近经监理工程师同意后相对集中堆放,待后回填之用
采纳推动、自上而下,分两层进行开挖
根据地质报告可直接挖到设计高程,机械开挖预留 0
2m 采纳人工清理到设计标高,以防对原有基础土体的扰动和破土方
削坡 1:1 部分用 1m3 挖掘机接力转运开挖
土方分开二个作业面,也从中间两头推动
2、排水系统 无论是在开挖过程中,还是在箱涵砼施工过程中,基抗均要求保持干燥
因此要做好基抗排水,及时排除地下水和雨水
排水系统由基坑集水、抽水和上部排水沟组成
若在开挖时地下水出位较高,可在开挖时逐层先在基坑四周开导沟并通向每100—200m 设置的集水井,经抽水后,进入地表排水梁排入现有水沟
水泵单机流量选用 20m/s,扬程 6—7m,水泵数量由现场水量定
原则上保证基坑内无积水
3、箱涵基础施工 开挖完成后,经测量校核并经监理工程师验收达到设计承载力后,即进行砼的垫层铺筑和枕梁的浇筑
4、钢筋混凝土箱涵施工 (1)施工程序 在工作点安排上,按土方开挖的线路展开,即分两个工作面,分别由中间向两头推动
每一个箱涵单元以结构分缝分段为准,连续进行
首先实施各箱涵段两头分缝处的枕梁钢筋砼的浇筑
其次实施箱涵底板钢筋的架立及外模的固设,经验收合格
