电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

水仓施工安全技术措施

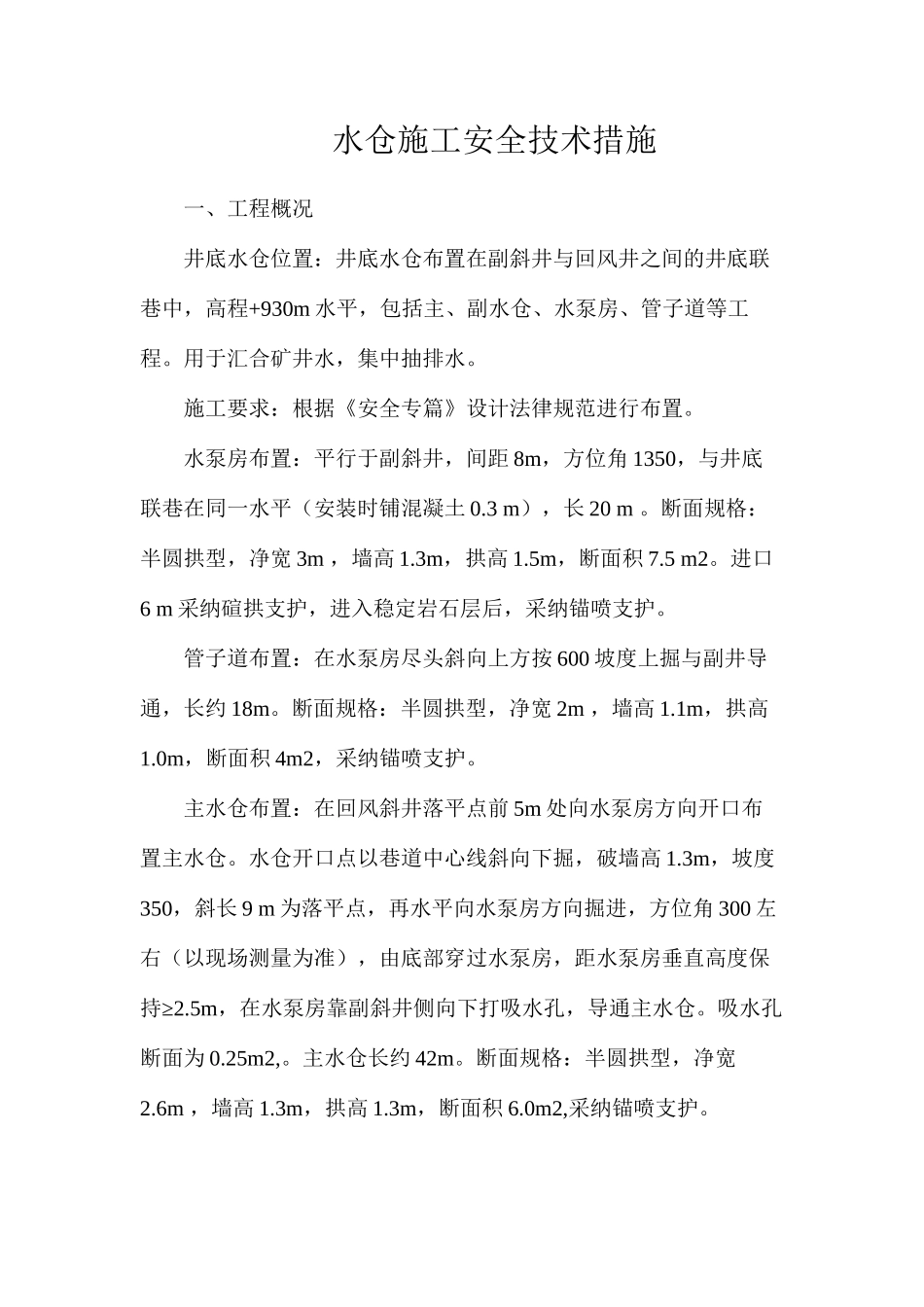

水仓施工安全技术措施_第1页
1/5

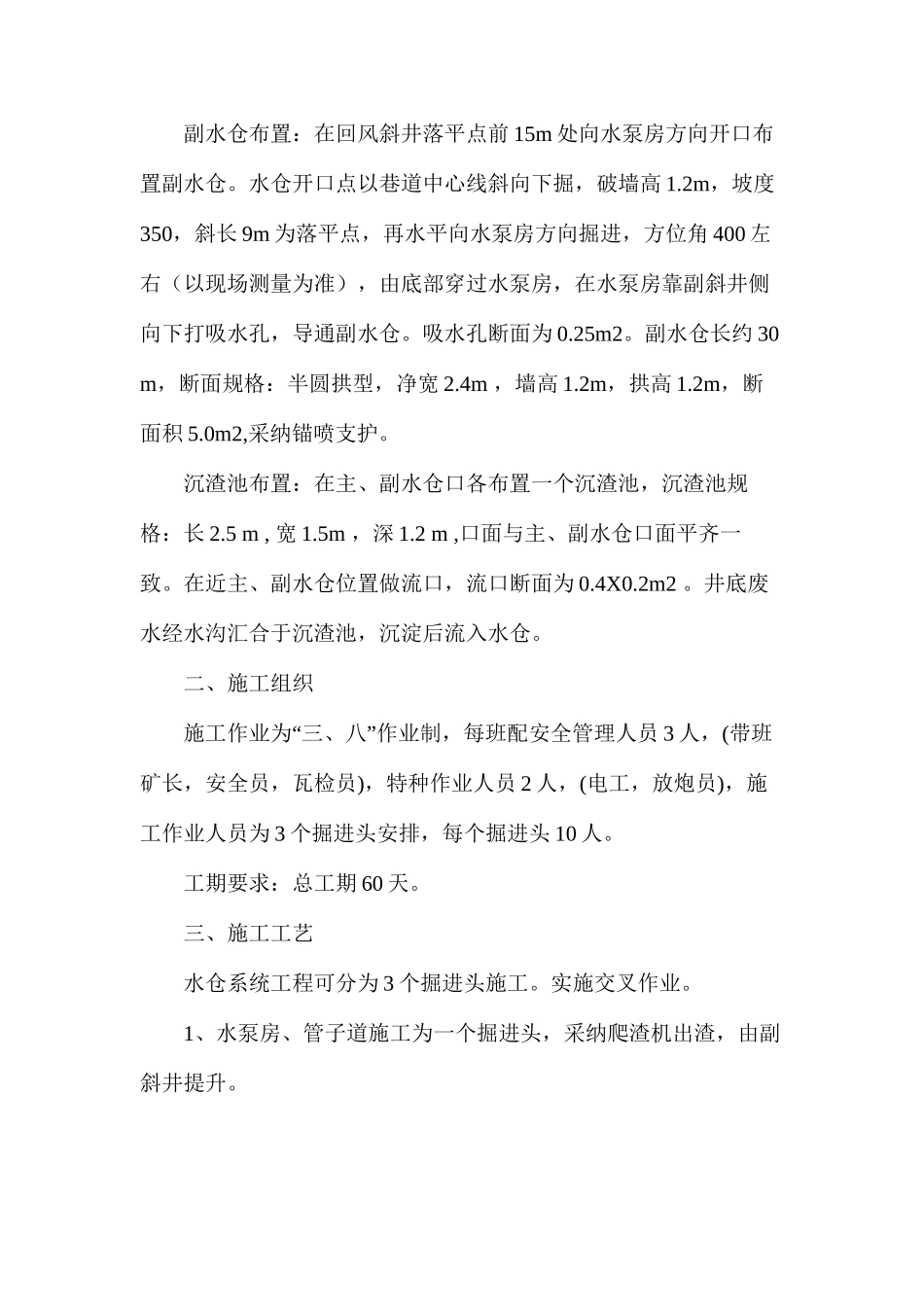

水仓施工安全技术措施_第2页
2/5

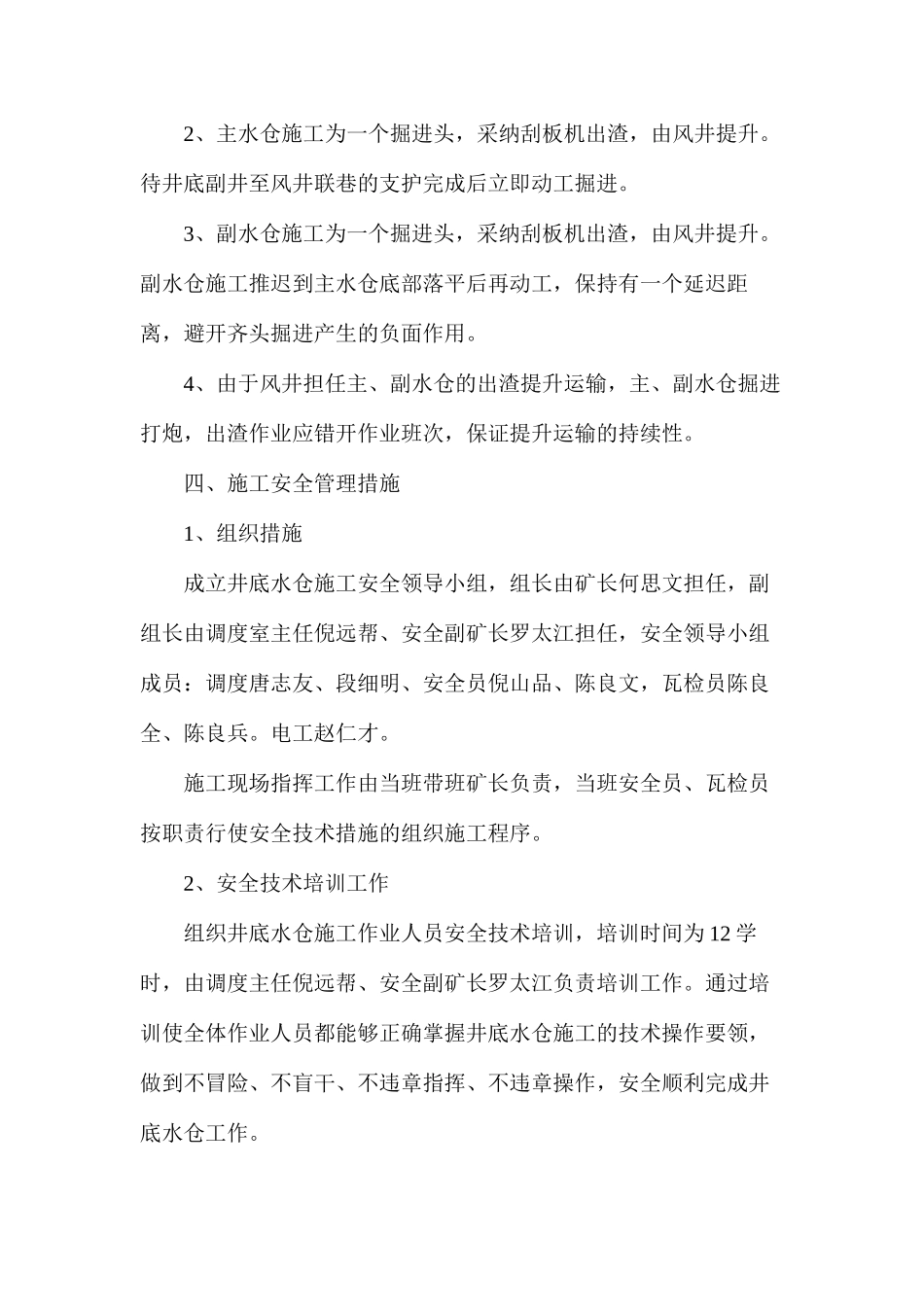

水仓施工安全技术措施_第3页
3/5
水仓施工安全技术措施一、工程概况井底水仓位置:井底水仓布置在副斜井与回风井之间的井底联巷中,高程+930m 水平,包括主、副水仓、水泵房、管子道等工程。用于汇合矿井水,集中抽排水。施工要求:根据《安全专篇》设计法律规范进行布置。水泵房布置:平行于副斜井,间距 8m,方位角 1350,与井底联巷在同一水平(安装时铺混凝土 0.3 m),长 20 m 。断面规格:半圆拱型,净宽 3m ,墙高 1.3m,拱高 1.5m,断面积 7.5 m2。进口6 m 采纳碹拱支护,进入稳定岩石层后,采纳锚喷支护。管子道布置:在水泵房尽头斜向上方按 600 坡度上掘与副井导通,长约 18m。断面规格:半圆拱型,净宽 2m ,墙高 1.1m,拱高1.0m,断面积 4m2,采纳锚喷支护。主水仓布置:在回风斜井落平点前 5m 处向水泵房方向开口布置主水仓。水仓开口点以巷道中心线斜向下掘,破墙高 1.3m,坡度350,斜长 9 m 为落平点,再水平向水泵房方向掘进,方位角 300 左右(以现场测量为准),由底部穿过水泵房,距水泵房垂直高度保≥持 2.5m,在水泵房靠副斜井侧向下打吸水孔,导通主水仓。吸水孔断面为 0.25m2,。主水仓长约 42m。断面规格:半圆拱型,净宽2.6m ,墙高 1.3m,拱高 1.3m,断面积 6.0m2,采纳锚喷支护。副水仓布置:在回风斜井落平点前 15m 处向水泵房方向开口布置副水仓。水仓开口点以巷道中心线斜向下掘,破墙高 1.2m,坡度350,斜长 9m 为落平点,再水平向水泵房方向掘进,方位角 400 左右(以现场测量为准),由底部穿过水泵房,在水泵房靠副斜井侧向下打吸水孔,导通副水仓。吸水孔断面为 0.25m2。副水仓长约 30 m,断面规格:半圆拱型,净宽 2.4m ,墙高 1.2m,拱高 1.2m,断面积 5.0m2,采纳锚喷支护。沉渣池布置:在主、副水仓口各布置一个沉渣池,沉渣池规格:长 2.5 m , 宽 1.5m ,深 1.2 m ,口面与主、副水仓口面平齐一致。在近主、副水仓位置做流口,流口断面为 0.4X0.2m2 。井底废水经水沟汇合于沉渣池,沉淀后流入水仓。二、施工组织“”施工作业为 三、八 作业制,每班配安全管理人员 3 人,(带班矿长,安全员,瓦检员),特种作业人员 2 人,(电工,放炮员),施工作业人员为 3 个掘进头安排,每个掘进头 10 人。工期要求:总工期 60 天。三、施工工艺水仓系统工程可分为 3 个掘进头施工。实施交叉作业。1、水泵房、管子道施工为一个掘进头,采纳爬渣机出渣,由副斜井提升。2、主...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水仓施工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
