水仓联巷施工安全技术措施

水仓联巷施工安全技术措施_第1页
1/6

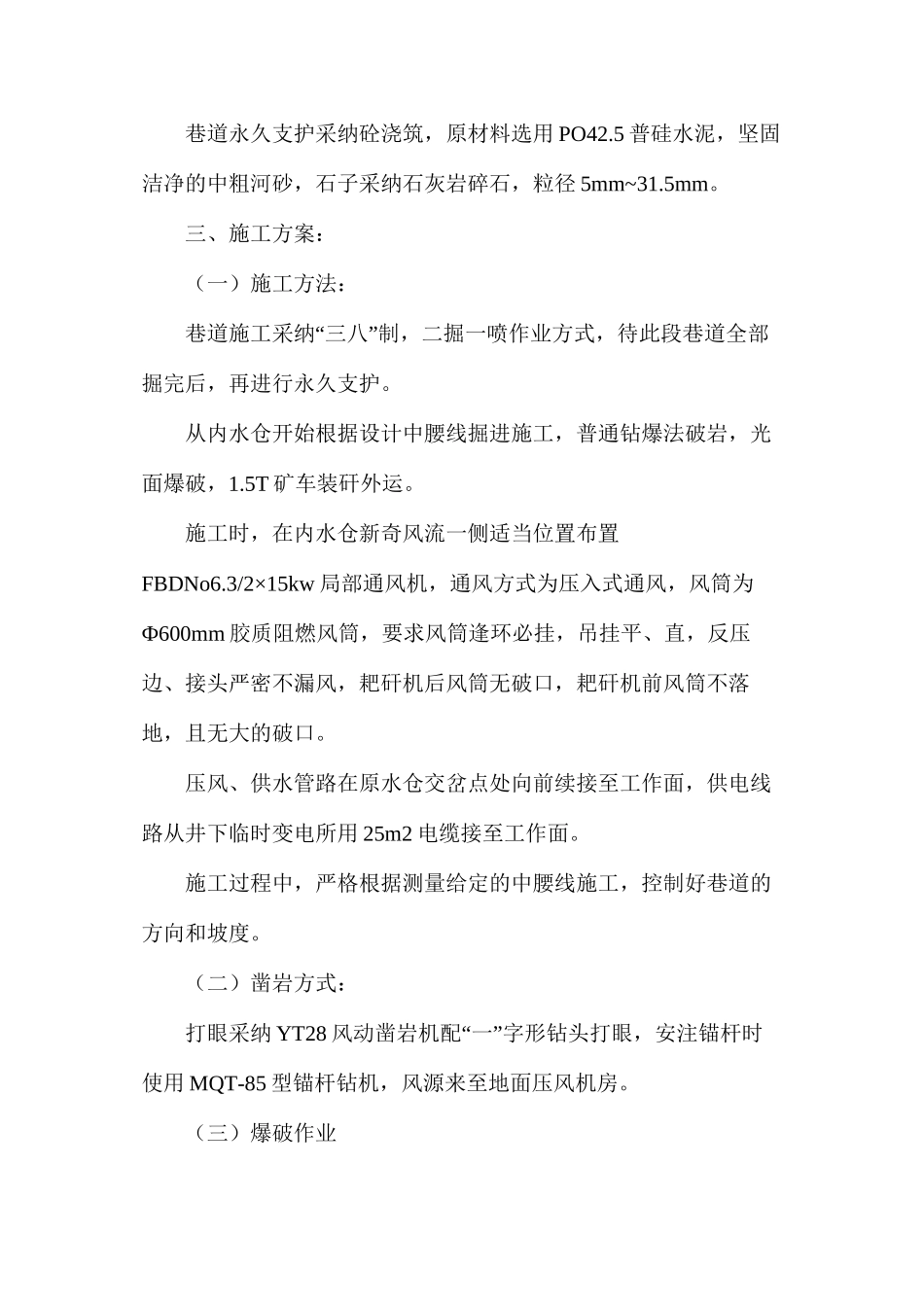

水仓联巷施工安全技术措施_第2页
2/6

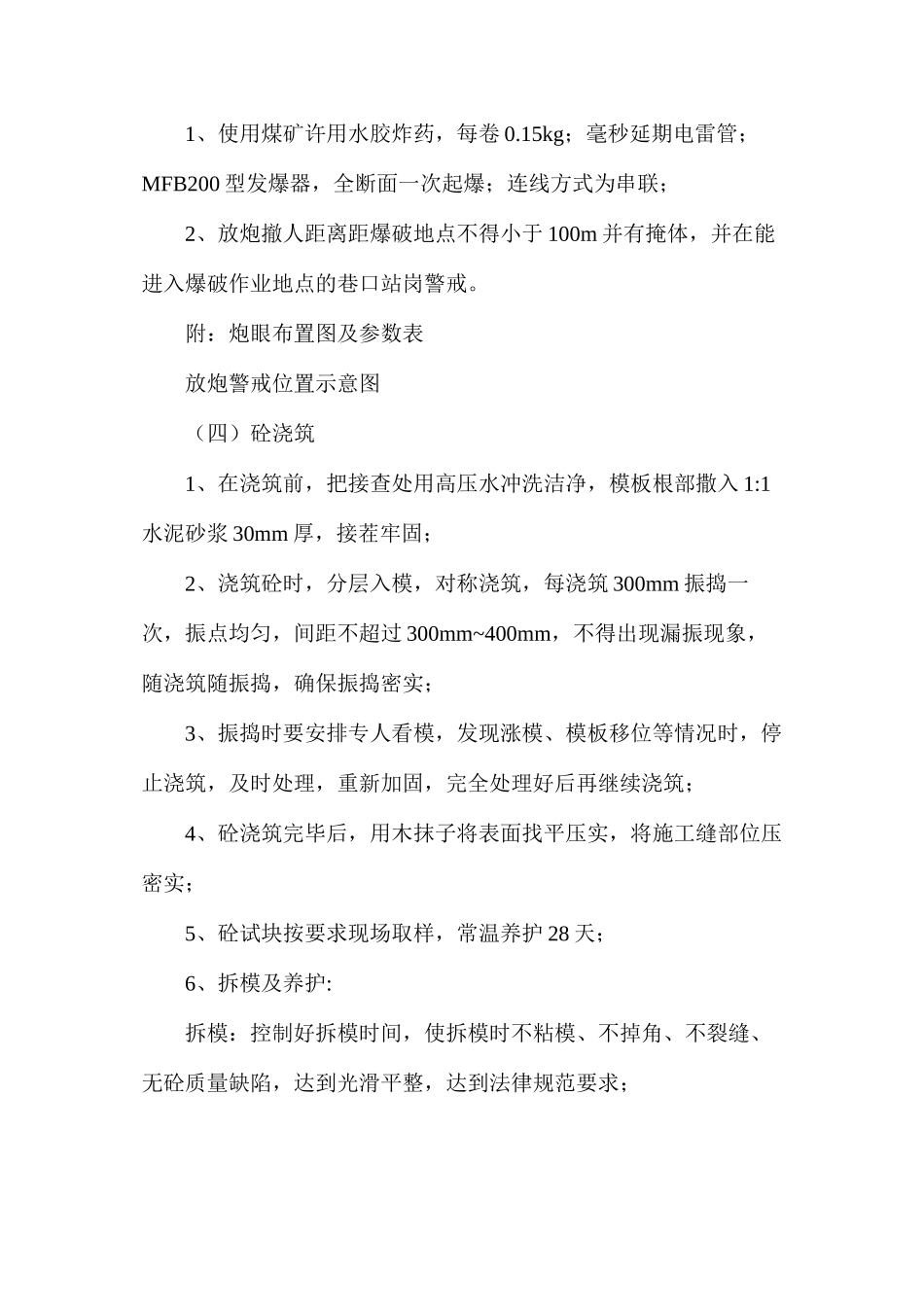

水仓联巷施工安全技术措施_第3页
3/6
水仓联巷施工安全技术措施一、概况:北阳庄矿井底水仓与潜水泵房联巷设计工程量为 26.466m(不包含穿过潜水泵房 13.4m),巷道设计为直墙半圆拱型,巷道掘进断面为 2.6m×3.1m(毛宽×毛高),掘进断面积为 7.39m2,巷道净断面为 2.0m×2.7m(净宽×净高),净断面积 4.97m2。巷道掘进过程中,穿过潜水泵房 13.4m 部分,根据联巷设计断面掘进,随后根据设计断面尺寸进行刷扩。附:巷道平面图、断面图。二、支护形式:巷道设计永久支护形式为砌碹支护,支护厚度 300mm,铺底厚度 100mm,基础深度 100mm。巷道一次支护采纳锚网喷支护。锚杆采纳 Ф18×2000mm 无纵肋螺纹钢树脂锚杆,锚杆间排距 800mm×800mm,矩形布置,锚杆托盘尺寸为 120mm×120mm×8mm 钢板,每根锚杆采纳 2 卷树脂锚固剂进行锚固,锚固剂型号为 CK2850,锚杆均使用配套标准六角加强螺母紧固,锚固力不小于 88.2KN;网片规格为Ф6.5mm×900mm×1700mm,网孔规格为 100mm×100mm,搭接长度100mm,网与网连接采纳 16#铁丝双股绑扎,每 300mm 绑扎一道,金属网用锚杆盘压紧;喷射混凝土厚度 30mm。巷道永久支护采纳砼浇筑,原材料选用 PO42.5 普硅水泥,坚固洁净的中粗河砂,石子采纳石灰岩碎石,粒径 5mm~31.5mm。三、施工方案:(一)施工方法:“”巷道施工采纳 三八 制,二掘一喷作业方式,待此段巷道全部掘完后,再进行永久支护。从内水仓开始根据设计中腰线掘进施工,普通钻爆法破岩,光面爆破,1.5T 矿车装矸外运。施工时,在内水仓新奇风流一侧适当位置布置FBDNo6.3/2×15kw 局部通风机,通风方式为压入式通风,风筒为Ф600mm 胶质阻燃风筒,要求风筒逢环必挂,吊挂平、直,反压边、接头严密不漏风,耙矸机后风筒无破口,耙矸机前风筒不落地,且无大的破口。压风、供水管路在原水仓交岔点处向前续接至工作面,供电线路从井下临时变电所用 25m2 电缆接至工作面。施工过程中,严格根据测量给定的中腰线施工,控制好巷道的方向和坡度。(二)凿岩方式:打眼采纳 YT28“”风动凿岩机配 一 字形钻头打眼,安注锚杆时使用 MQT-85 型锚杆钻机,风源来至地面压风机房。(三)爆破作业1、使用煤矿许用水胶炸药,每卷 0.15kg;毫秒延期电雷管;MFB200 型发爆器,全断面一次起爆;连线方式为串联;2、放炮撤人距离距爆破地点不得小于 100m 并有掩体,并在能进入爆破作业地点的巷口站岗警戒。附:炮眼布置图及参数表放炮警戒位置示意图(四)...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水仓联巷施工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
