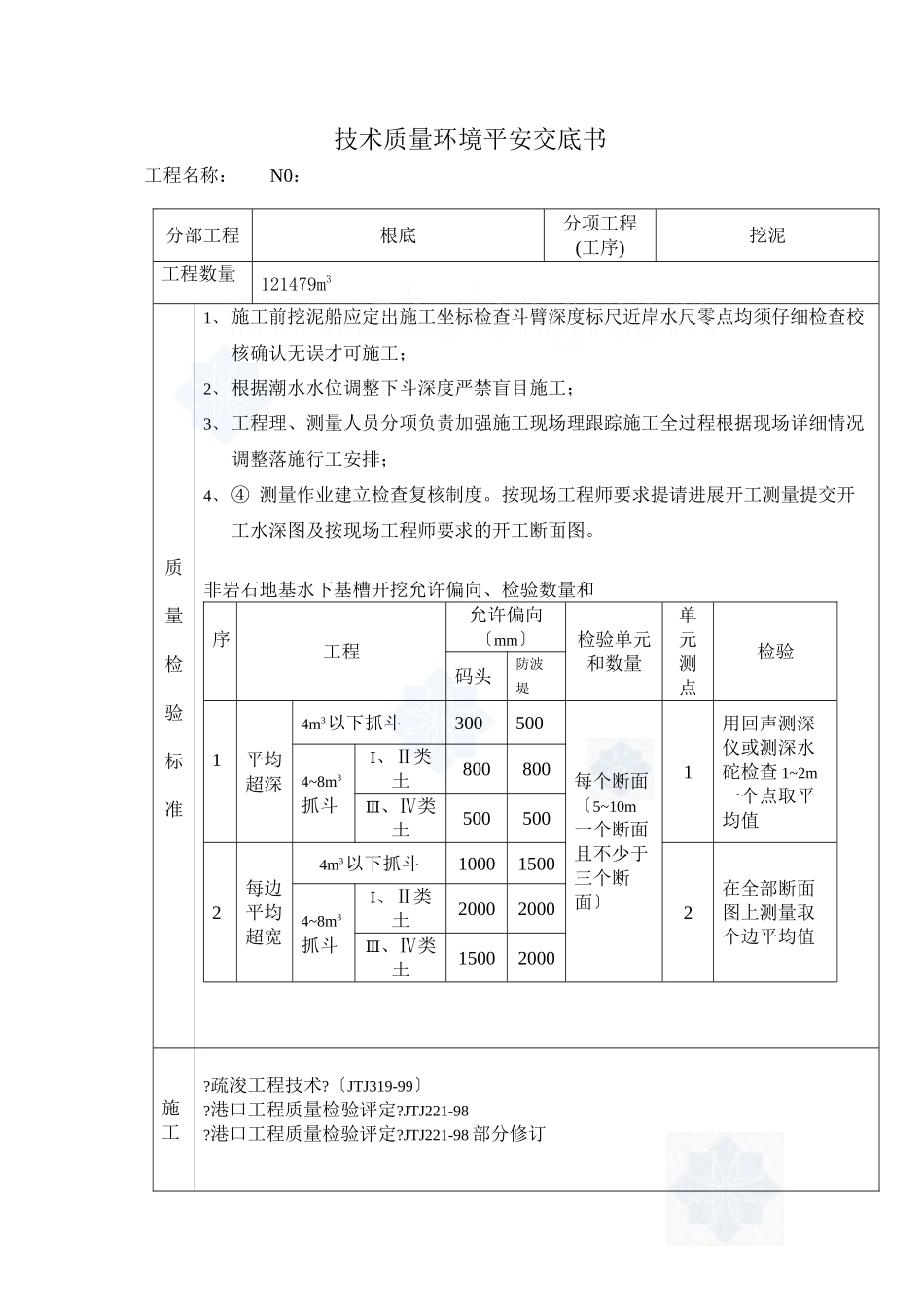

技术质量环境平安交底书 工程名称:N0:分部工程根底分项工程(工序)挖泥工程数量121479m3质量检验标准1、 施工前挖泥船应定出施工坐标检查斗臂深度标尺近岸水尺零点均须仔细检查校核确认无误才可施工;2、 根据潮水水位调整下斗深度严禁盲目施工;3、 工程理、测量人员分项负责加强施工现场理跟踪施工全过程根据现场详细情况调整落施行工安排;4、 ④ 测量作业建立检查复核制度。按现场工程师要求提请进展开工测量提交开工水深图及按现场工程师要求的开工断面图。非岩石地基水下基槽开挖允许偏向、检验数量和序工程允许偏向〔mm〕检验单元和数量单元测点检验码头防波堤1平均超深4m3以下抓斗300500每个断面〔5~10m一个断面且不少于三个断面〕1用回声测深仪或测深水砣检查 1~2m一个点取平均值4~8m3抓斗Ⅰ、Ⅱ类土800800Ⅲ、Ⅳ类土5005002每边平均超宽4m3以下抓斗100015002在全部断面图上测量取个边平均值4~8m3抓斗Ⅰ、Ⅱ类土20002000Ⅲ、Ⅳ类土15002000施工?疏浚工程技术?〔JTJ319-99〕?港口工程质量检验评定?JTJ221-98?港口工程质量检验评定?JTJ221-98 部分修订施工程序及操作要点严格按技术规格书要求施工开场前应进展原泥面测量并获得现场工程师认可作为边坡放样和挖泥范围的根据。施工过程中应加强船舶检修防止运输过程中的泥砂流失泥驳的航行线路应按现场工程师指定航线航行。挖泥船组按规定悬挂信旗。② 开挖的平面位置、断面尺寸、边坡、标高均应符合设计要求。③ 开挖厚度控制为 1.50m 放坡采纳阶梯法。④ 开挖的边坡不应陡于设计图示边坡开挖的稳定边坡如设计图所示每边超宽不大于 1.5m。过多的超挖是不允许的否那么超挖处必须用规定的材料回填。⑤ 开挖后如因滑动、滑坡、塌方或回淤等必须进展清理并维持设计图纸规定的开挖线、边坡、标高要求。⑥ 底标高不能高于设计图示的底标高或监理工程师的底标高开挖的超深一般不大于 0.5m。⑦ 分段完成开挖到设计标高和槽宽后应及时组织验收并抛填袋装砂如不能及时抛填那么要在抛填前去除淤泥并获得监理工程师同意。假设发生回淤我们将自行安排船机清淤并到达设计要求。⑧ 挖泥定位据详细船组情况采纳对标。在施工过程中应勤对标勤打水控制挖泥厚度特别是边坡及斗位连接处防止超挖。⑨ 弃土必须按有关部门要求抛至规定的抛泥区内。⑩ 为确保减少挖泥对周边的污染促进文明施工疏浚时尽可能选在涨潮时开挖减少泥土的扩散流失。同时在开挖过程中及时海区工作人员对淤泥进展检测以...
