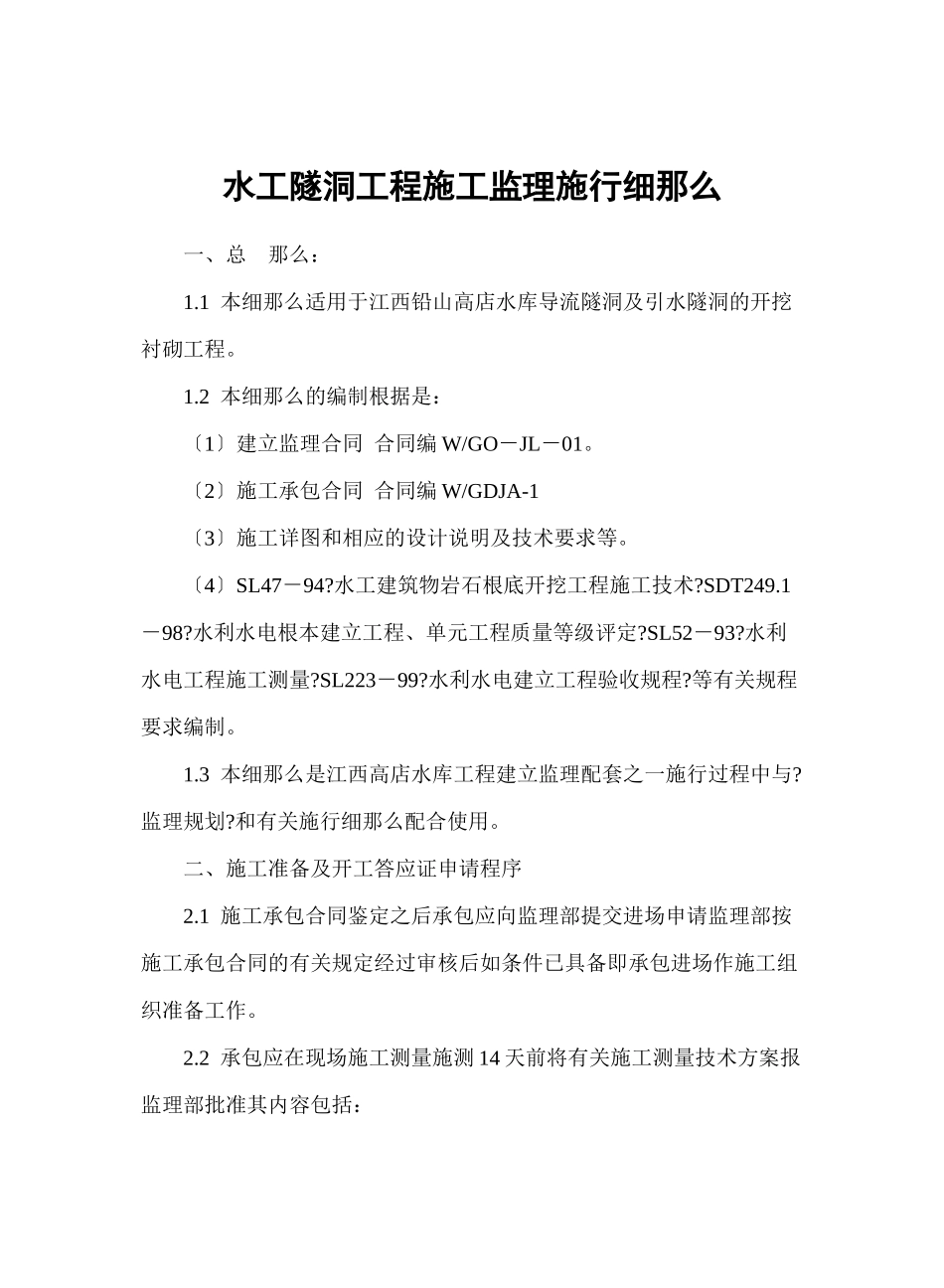

水工隧洞工程施工监理施行细那么 一、总那么:1
1 本细那么适用于江西铅山高店水库导流隧洞及引水隧洞的开挖衬砌工程
2 本细那么的编制根据是:〔1 〕建立监理合同 合同编 W/GO-JL-01
〔2 〕施工承包合同 合同编 W/GDJA-1〔3〕施工详图和相应的设计说明及技术要求等
〔4〕SL47-94
水工建筑物岩石根底开挖工程施工技术
SDT249
水利水电根本建立工程、单元工程质量等级评定
SL52-93
水利水电工程施工测量
SL223-99
水利水电建立工程验收规程
等有关规程要求编制
3 本细那么是江西高店水库工程建立监理配套之一施行过程中与
和有关施行细那么配合使用
二、施工准备及开工答应证申请程序2
1 施工承包合同鉴定之后承包应向监理部提交进场申请监理部按施工承包合同的有关规定经过审核后如条件已具备即承包进场作施工组织准备工作

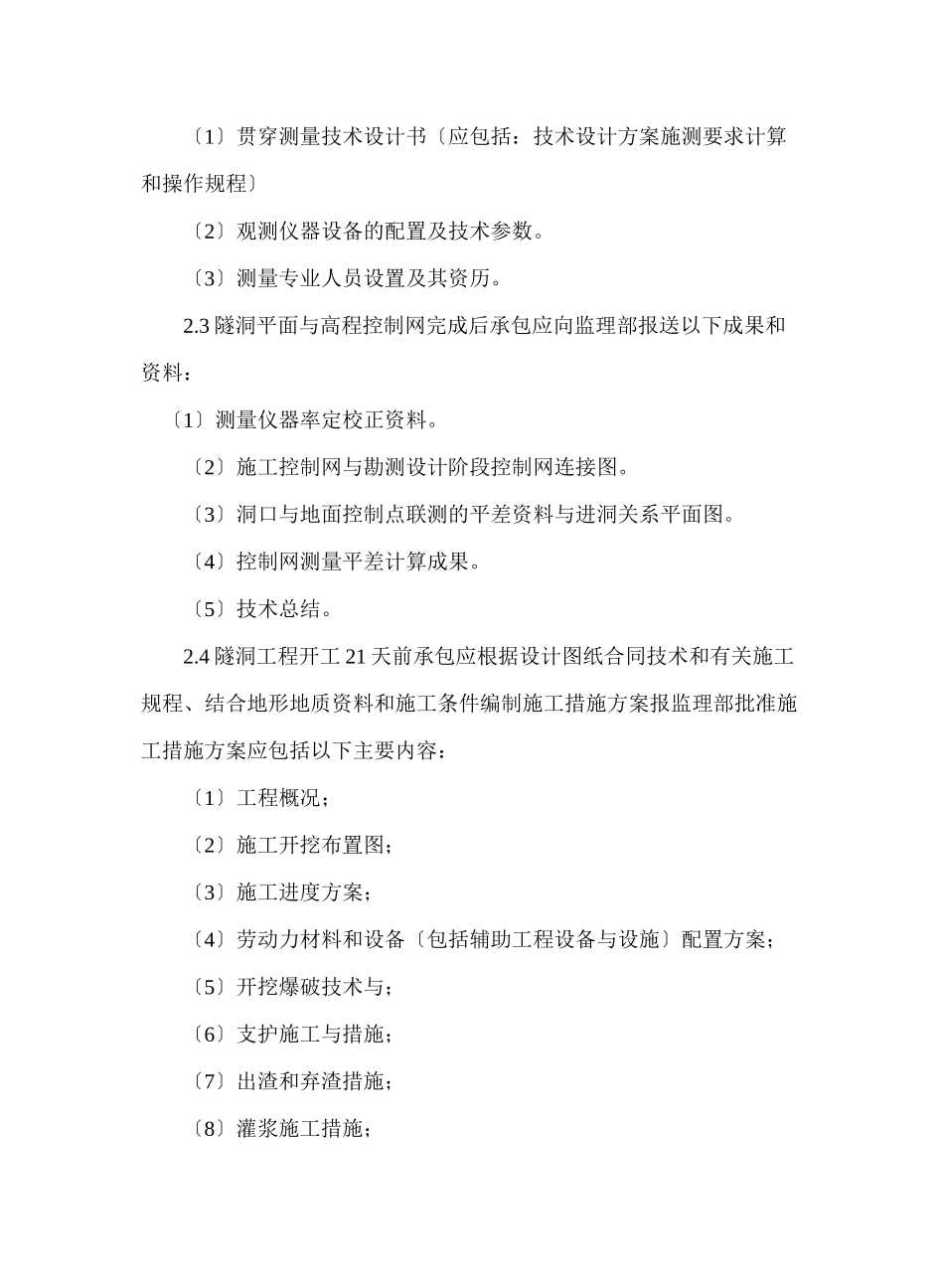

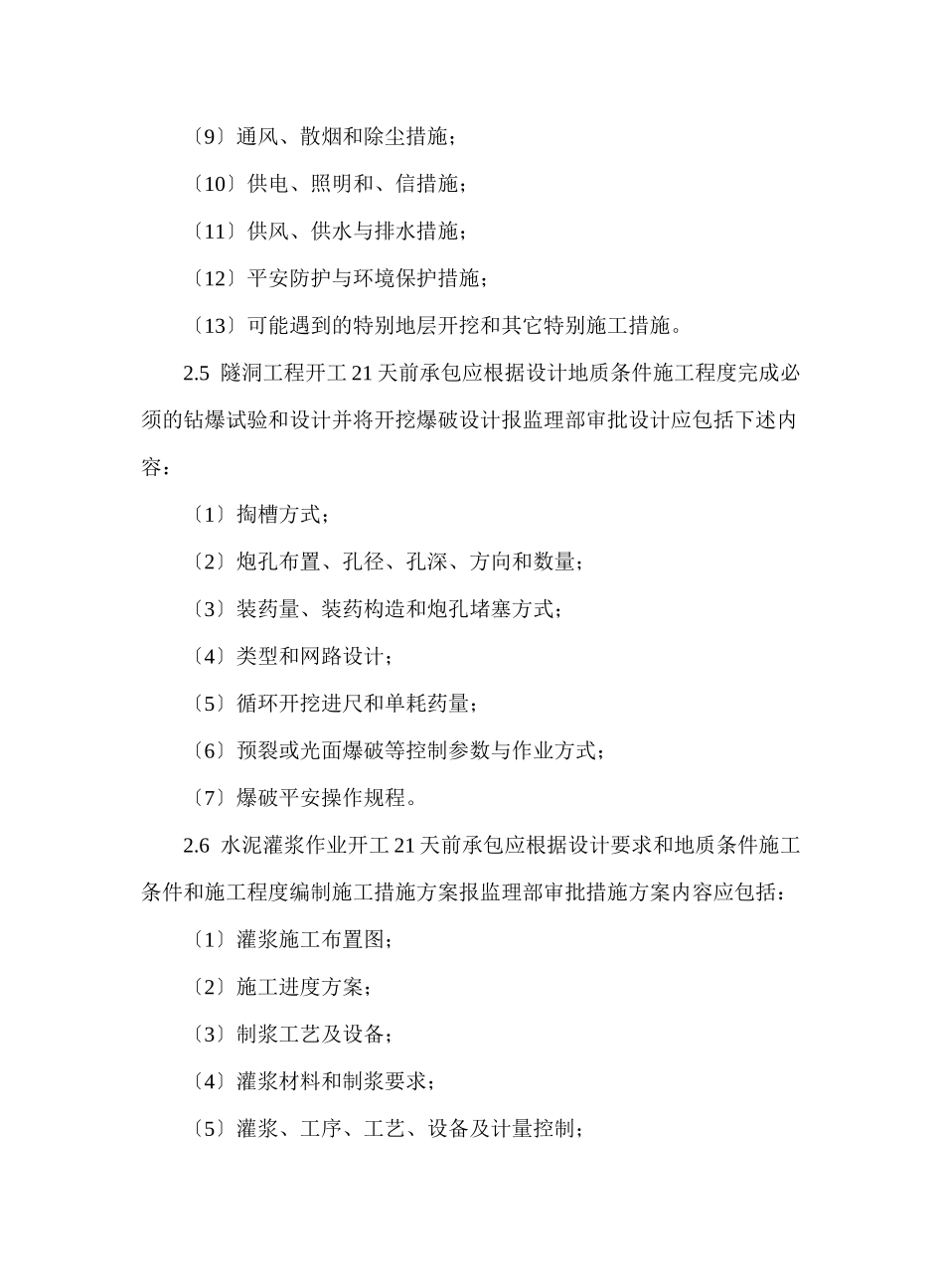

2 承包应在现场施工测量施测 14 天前将有关施工测量技术方案报监理部批准其内容包括:〔1〕贯穿测量技术设计书〔应包括:技术设计方案施测要求计算和操作规程〕〔2〕观测仪器设备的配置及技术参数
〔3〕测量专业人员设置及其资历
3 隧洞平面与高程控制网完成后承包应向监理部报送以下成果和资料: 〔1〕测量仪器率定校正资料
〔2〕施工控制网与勘测设计阶段控制网连接图
〔3〕洞口与地面控制点联测的平差资料与进洞关系平面图
〔4〕控制网测量平差计算成果
〔5〕技术总结
4 隧洞工程开工 21 天前承包应根据设计图纸合同技术和有关施工规程、结合地形地质资料和施工条件编制施工措施方案报监理部批准施工措施方案应包括以下主要内容:〔1〕工程概况;〔2〕施工开挖布置图;〔3〕施工进度方案;〔4〕劳动力材料和设备〔包括辅助工程设备与设施〕配置方案;〔5〕开挖爆破技术与;〔6〕支护施工与措施;〔7〕出渣和弃渣措施;〔8
