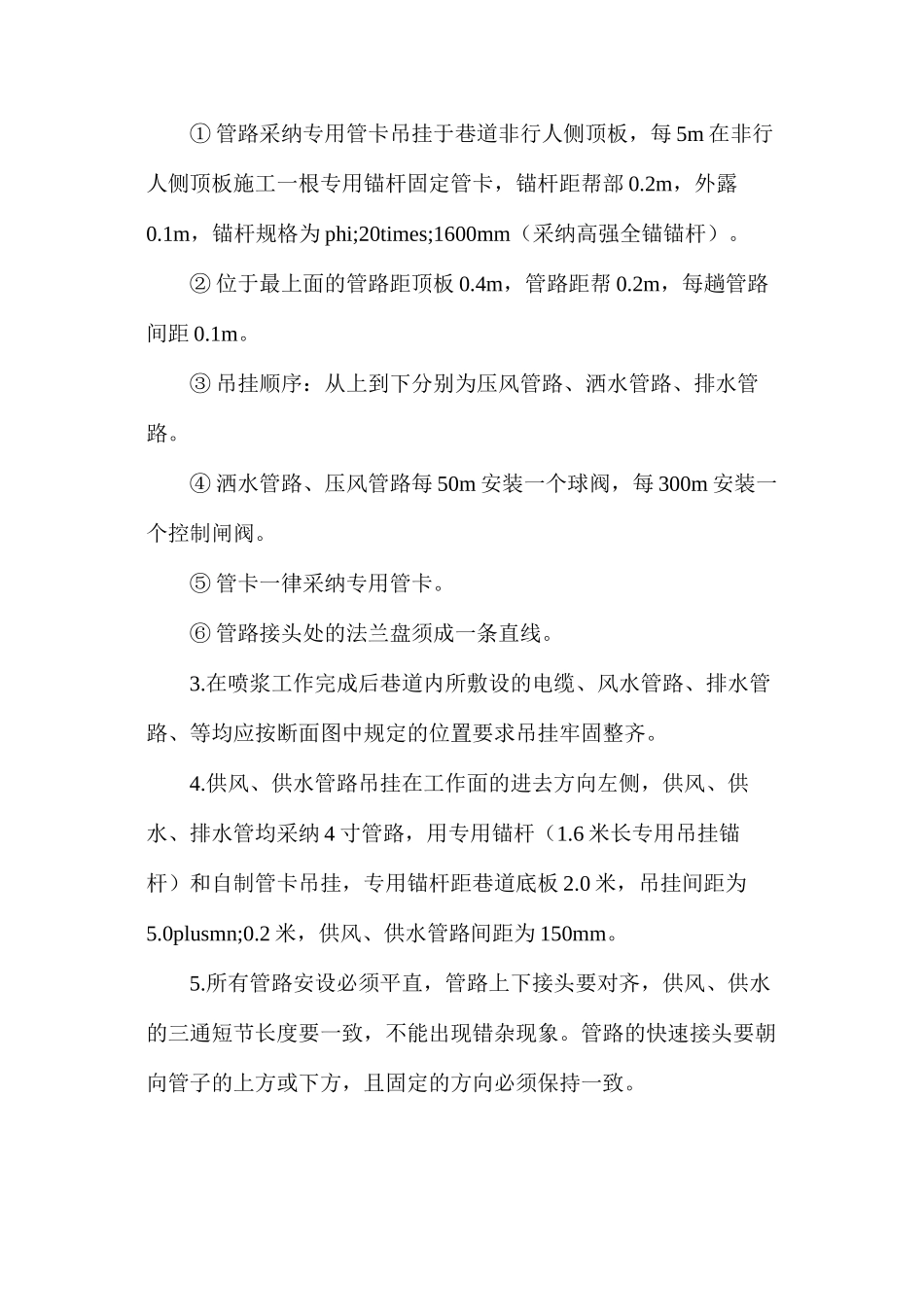

水平石门喷浆安全技术措施经公司讨论决定,由综合工区在水平石门进行喷浆作业。为确保施工期间的工程质量及安全,特制定如下安全技术措施:一、工程概况:喷浆工程量 100 米,断面设计为矩形断面,净宽:4.2m,净高:3.3m,净断面为 m2。附:水平石门断面图二、施工前的准备:1.施工前,由综合工区管理人员负责向本队全体职工贯彻学习本措施并签字,方可下井作业。未参加学习的职工严禁参加本次作业。2.施工前,对施施工场地点进行全面安全检查,对发现的安全隐患及时处理。3.施工前,综合工区用废旧皮带和废旧风筒对电缆、电气设备、管路、风筒进行保护。4.施工单位将所需设备、材料运输至作业地点,由电工负责对其电气设备安装。5.由施工单位负责安排对运输线上一坡三挡、联络声光信号及各种提升连接装置进行全面认真的检查,确保其性能灵敏可靠。6.喷浆前必须由生产部挂设中线(中线至左帮 mm,至右帮mm)和腰线(腰线以上 mm,腰线以下 mm)。7.施工单位清理施工场地,在机运工区的指导下将风、水管线接好,并检查其管路是否漏风、漏水、畅通,如有问题及时处理。三、管线敷设1.电缆悬挂规定:① 水平巷道或倾角 30deg;以下的井巷中,电缆应用吊挂悬挂。② 水平巷道或倾斜井巷中悬挂的电缆应有适当的弛度,并能在意外受力时自由坠落。其悬挂高度应保证电缆在矿车掉道时不受撞击,在电缆坠落时不落在轨道上。③ 电缆悬挂点间距,在水平巷道或倾斜井巷内不得超过 3m。④ 沿钻孔敷设的电缆必须绑紧在钢丝绳上,钻孔必须加装套管。⑤ 电缆不应悬挂在风管或水管上,不得遭受淋水。电缆上严禁悬挂任何物件。电缆与压风管、供水管在巷道同一侧敷设时,必须敷设在管子上方,并保持 0.3m 以上的距离。⑥ 通信、信号电缆应与电力电缆分挂两帮,假如条件有限,通信、信号电缆应敷设电力电缆上方 0.1m 以上的地方。⑦ 巷道内电缆沿线每隔一定距离、拐弯或分支点以及连接不同直径电缆的接线盒两端、穿墙电缆的墙的两边都应设置注有编号、用途和截面的标志牌。2.管路吊挂及标准规定:① 管路采纳专用管卡吊挂于巷道非行人侧顶板,每 5m 在非行人侧顶板施工一根专用锚杆固定管卡,锚杆距帮部 0.2m,外露0.1m,锚杆规格为 phi;20times;1600mm(采纳高强全锚锚杆)。② 位于最上面的管路距顶板 0.4m,管路距帮 0.2m,每趟管路间距 0.1m。③ 吊挂顺序:从上到下分别为压风管路、洒水管路、排水管路。④ 洒水管路、压风管路每 50m ...
