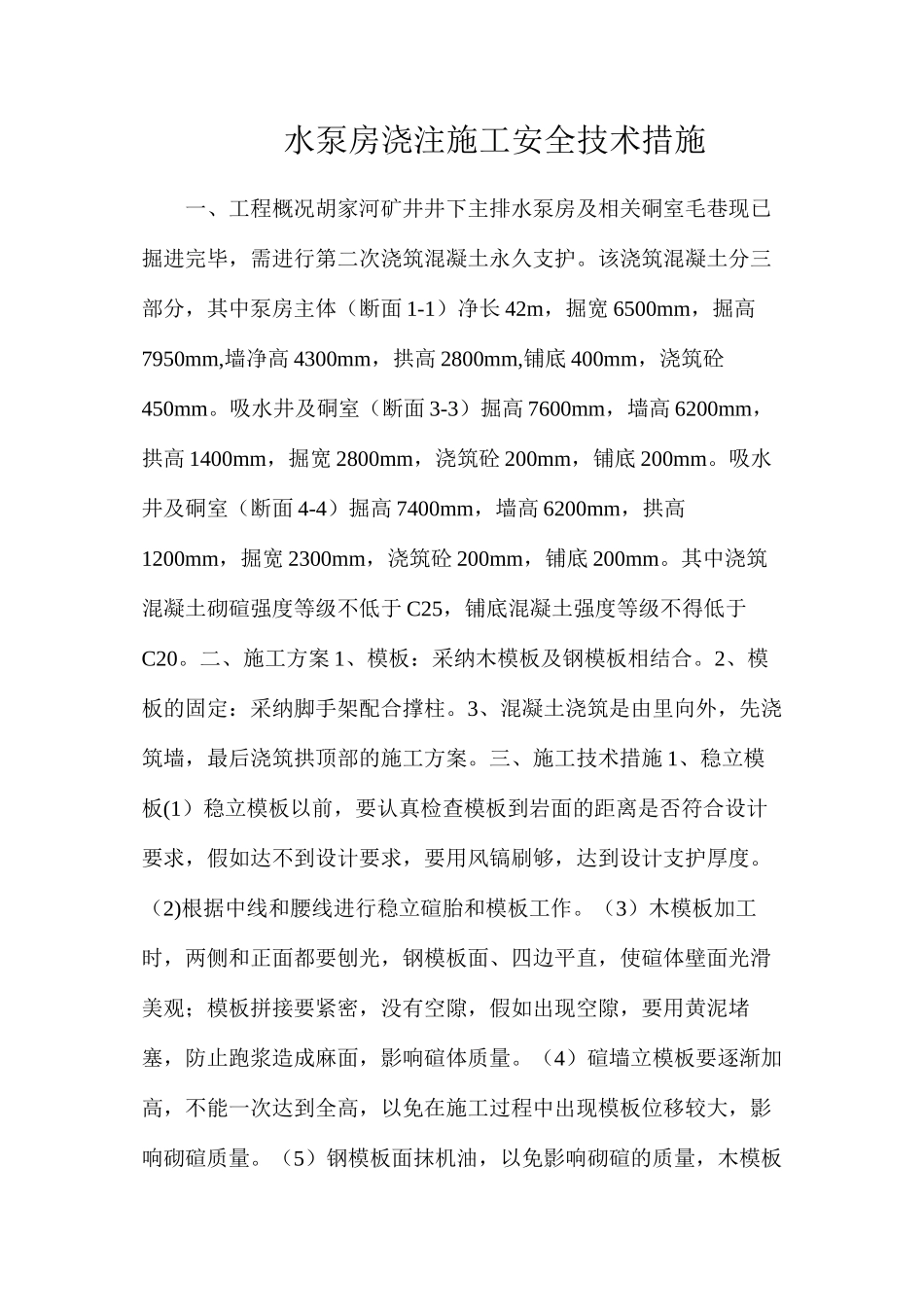

水泵房浇注施工安全技术措施一、工程概况胡家河矿井井下主排水泵房及相关硐室毛巷现已掘进完毕,需进行第二次浇筑混凝土永久支护
该浇筑混凝土分三部分,其中泵房主体(断面 1-1)净长 42m,掘宽 6500mm,掘高7950mm,墙净高 4300mm,拱高 2800mm,铺底 400mm,浇筑砼450mm
吸水井及硐室(断面 3-3)掘高 7600mm,墙高 6200mm,拱高 1400mm,掘宽 2800mm,浇筑砼 200mm,铺底 200mm
吸水井及硐室(断面 4-4)掘高 7400mm,墙高 6200mm,拱高1200mm,掘宽 2300mm,浇筑砼 200mm,铺底 200mm
其中浇筑混凝土砌碹强度等级不低于 C25,铺底混凝土强度等级不得低于C20
二、施工方案 1、模板:采纳木模板及钢模板相结合
2、模板的固定:采纳脚手架配合撑柱
3、混凝土浇筑是由里向外,先浇筑墙,最后浇筑拱顶部的施工方案
三、施工技术措施 1、稳立模板(1)稳立模板以前,要认真检查模板到岩面的距离是否符合设计要求,假如达不到设计要求,要用风镐刷够,达到设计支护厚度
(2)根据中线和腰线进行稳立碹胎和模板工作
(3)木模板加工时,两侧和正面都要刨光,钢模板面、四边平直,使碹体壁面光滑美观;模板拼接要紧密,没有空隙,假如出现空隙,要用黄泥堵塞,防止跑浆造成麻面,影响碹体质量
(4)碹墙立模板要逐渐加高,不能一次达到全高,以免在施工过程中出现模板位移较大,影响砌碹质量
(5)钢模板面抹机油,以免影响砌碹的质量,木模板在使用前用水润湿,防止由于模板吸收混凝土里的水分
2、搅拌、浇筑混凝土(1)为保证搅拌的混凝土的质量,每次搅拌混凝土量不能超过 1
(2)在浇筑混凝土前,要有专人检查模板是否立稳,支撑是否牢固,模板拼接是否严密,严格根据中线和腰线稳立模板

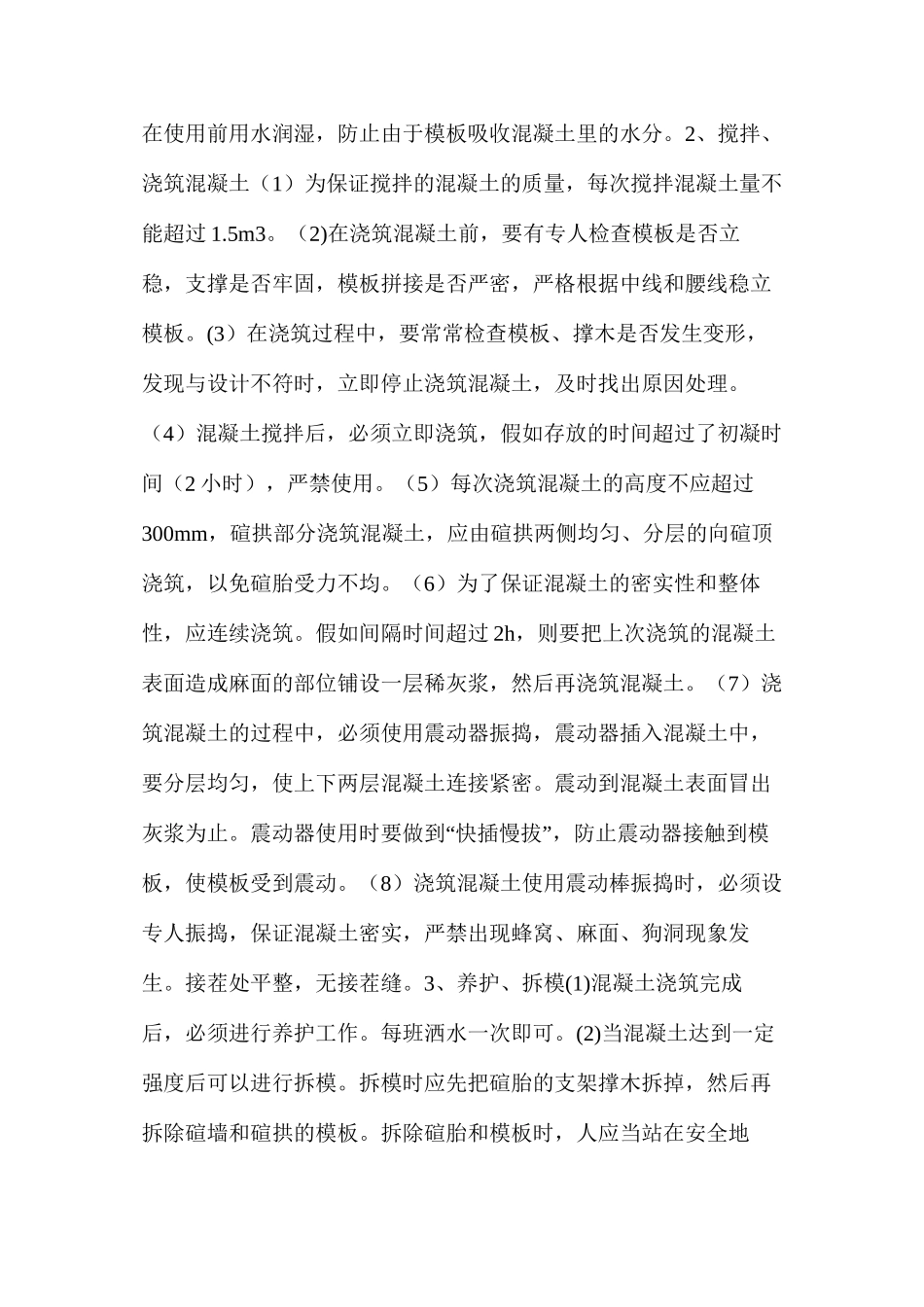

(3)在浇筑过程中,要常常检查模板、撑
