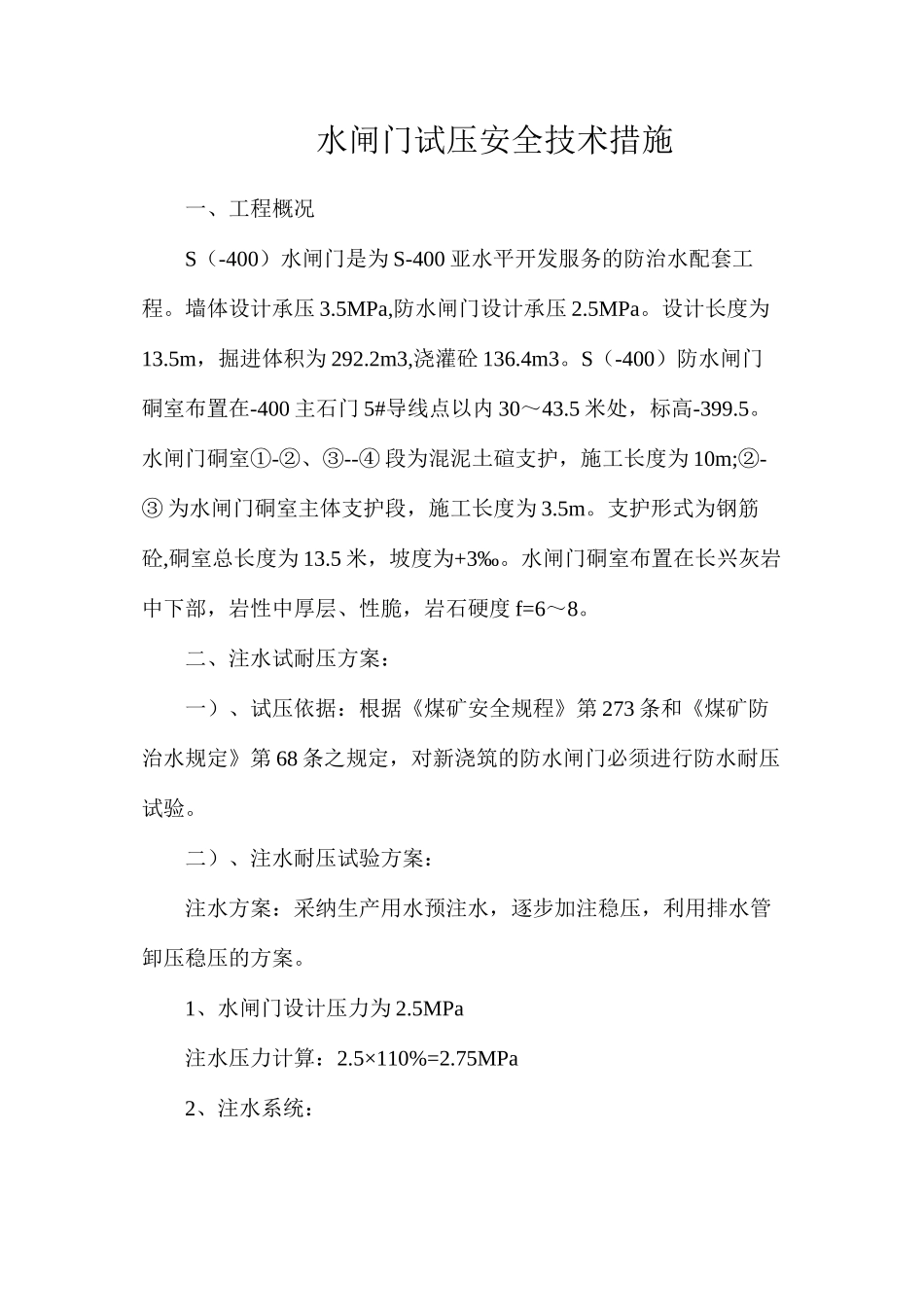

水闸门试压安全技术措施一、工程概况S(-400)水闸门是为 S-400 亚水平开发服务的防治水配套工程
墙体设计承压 3
5MPa,防水闸门设计承压 2
设计长度为13
5m,掘进体积为 292
2m3,浇灌砼 136
S(-400)防水闸门硐室布置在-400 主石门 5#导线点以内 30~43
5 米处,标高-399
水闸门硐室①-②、③--④ 段为混泥土碹支护,施工长度为 10m;-②③ 为水闸门硐室主体支护段,施工长度为 3
支护形式为钢筋砼,硐室总长度为 13
5 米,坡度为+3‰
水闸门硐室布置在长兴灰岩中下部,岩性中厚层、性脆,岩石硬度 f=6~8
二、注水试耐压方案:一)、试压依据:根据《煤矿安全规程》第 273 条和《煤矿防治水规定》第 68 条之规定,对新浇筑的防水闸门必须进行防水耐压试验
二)、注水耐压试验方案:注水方案:采纳生产用水预注水,逐步加注稳压,利用排水管卸压稳压的方案
1、水闸门设计压力为 2
5MPa注水压力计算:2
5×110%=2

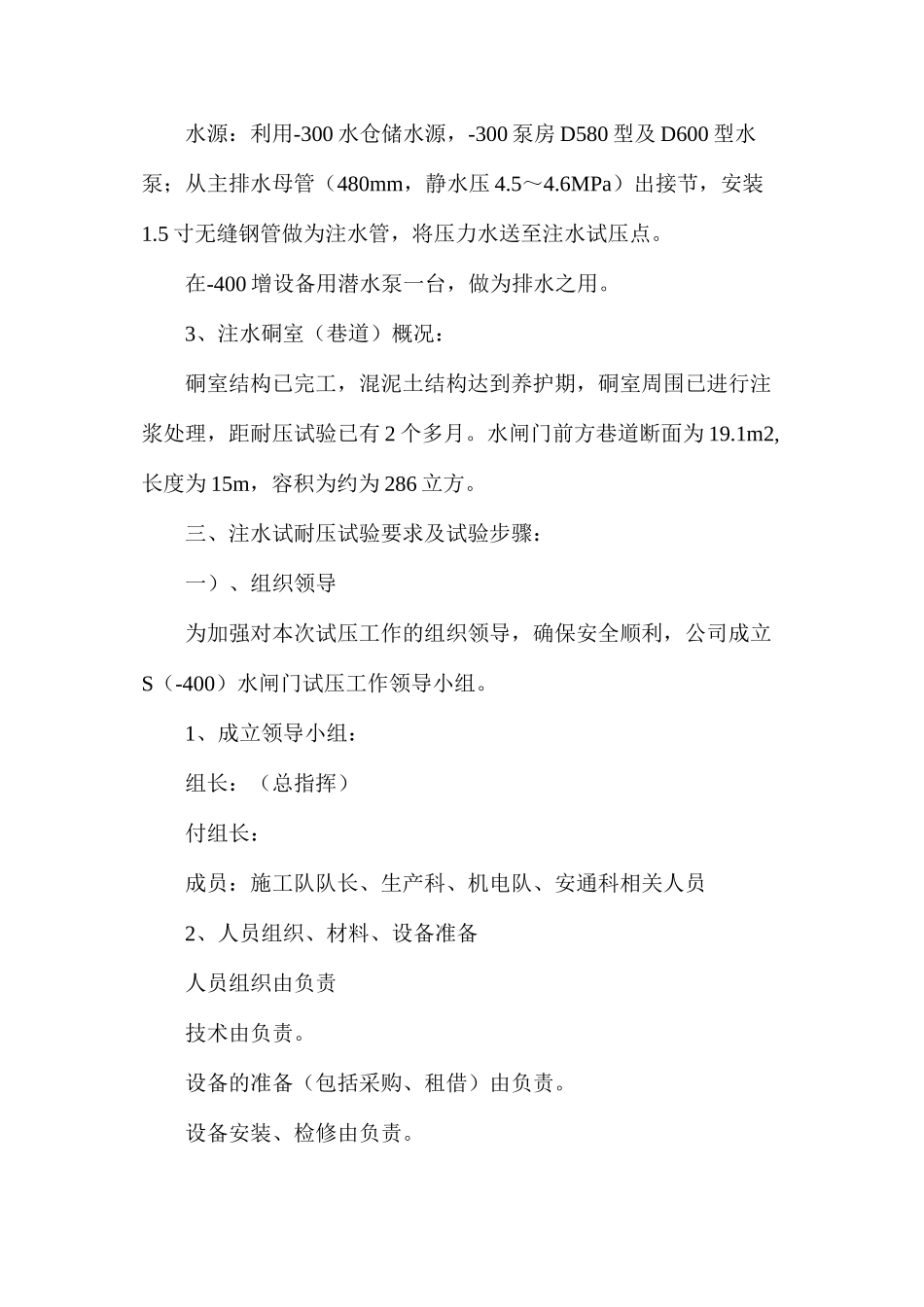

75MPa2、注水系统:水源:利用-300 水仓储水源,-300 泵房 D580 型及 D600 型水泵;从主排水母管(480mm,静水压 4
6MPa)出接节,安装1
5 寸无缝钢管做为注水管,将压力水送至注水试压点
在-400 增设备用潜水泵一台,做为排水之用
3、注水硐室(巷道)概况:硐室结构已完工,混泥土结构达到养护期,硐室周围已进行注浆处理,距耐压试验已有 2 个多月
水闸门前方巷道断面为 19
1m2,长度为 15m,容积为约为 286 立方
三、注水试耐压试验要求及试验步骤:一)、组织领导为加强对本次试压工作的组织领导,确保安全顺利,公司成立S(-400)水闸门试压工作领导小组

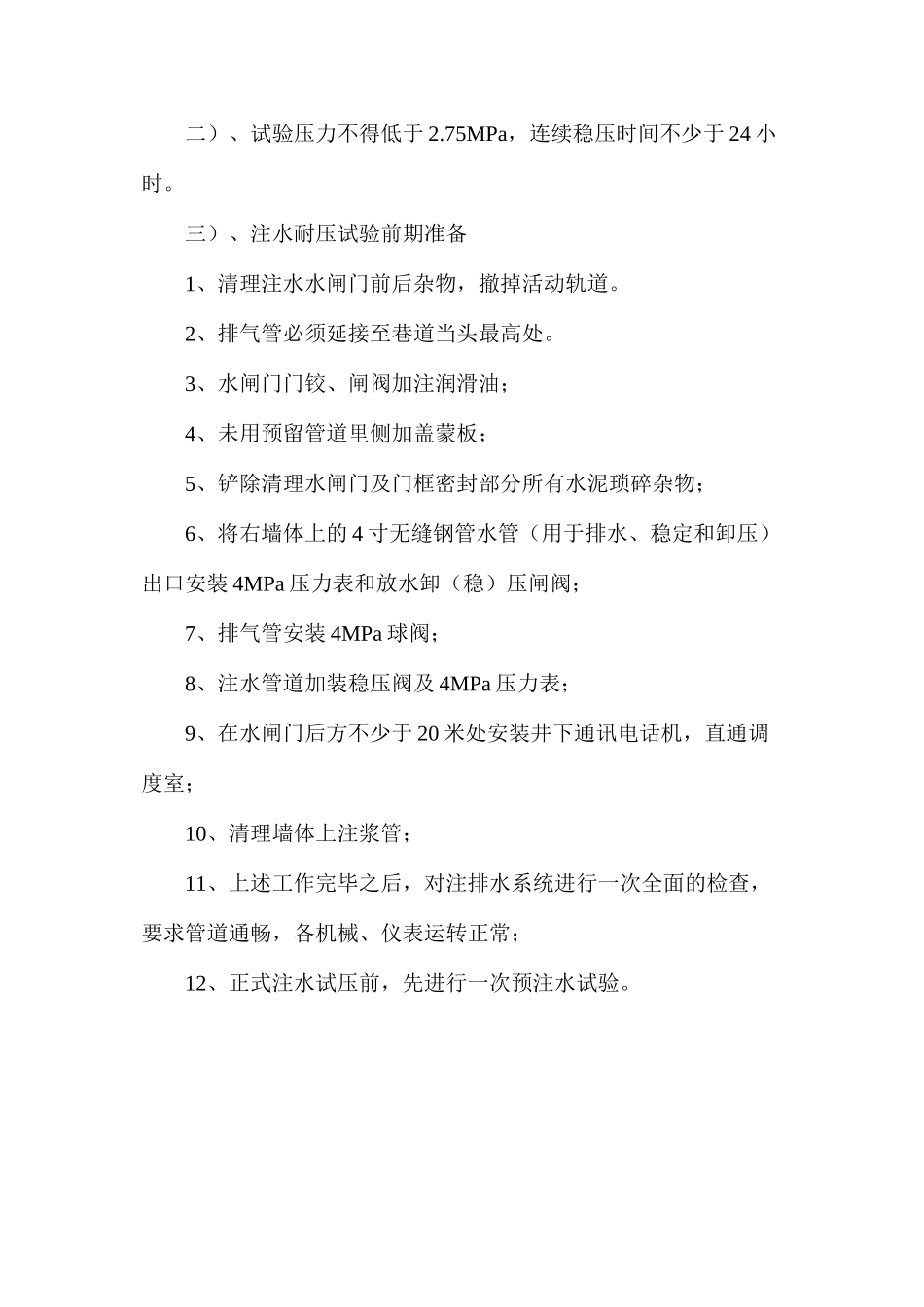

1、成立领导小组:组长:(总指挥)付组长:成员:施工队队长、生产科、机电队、安通科
