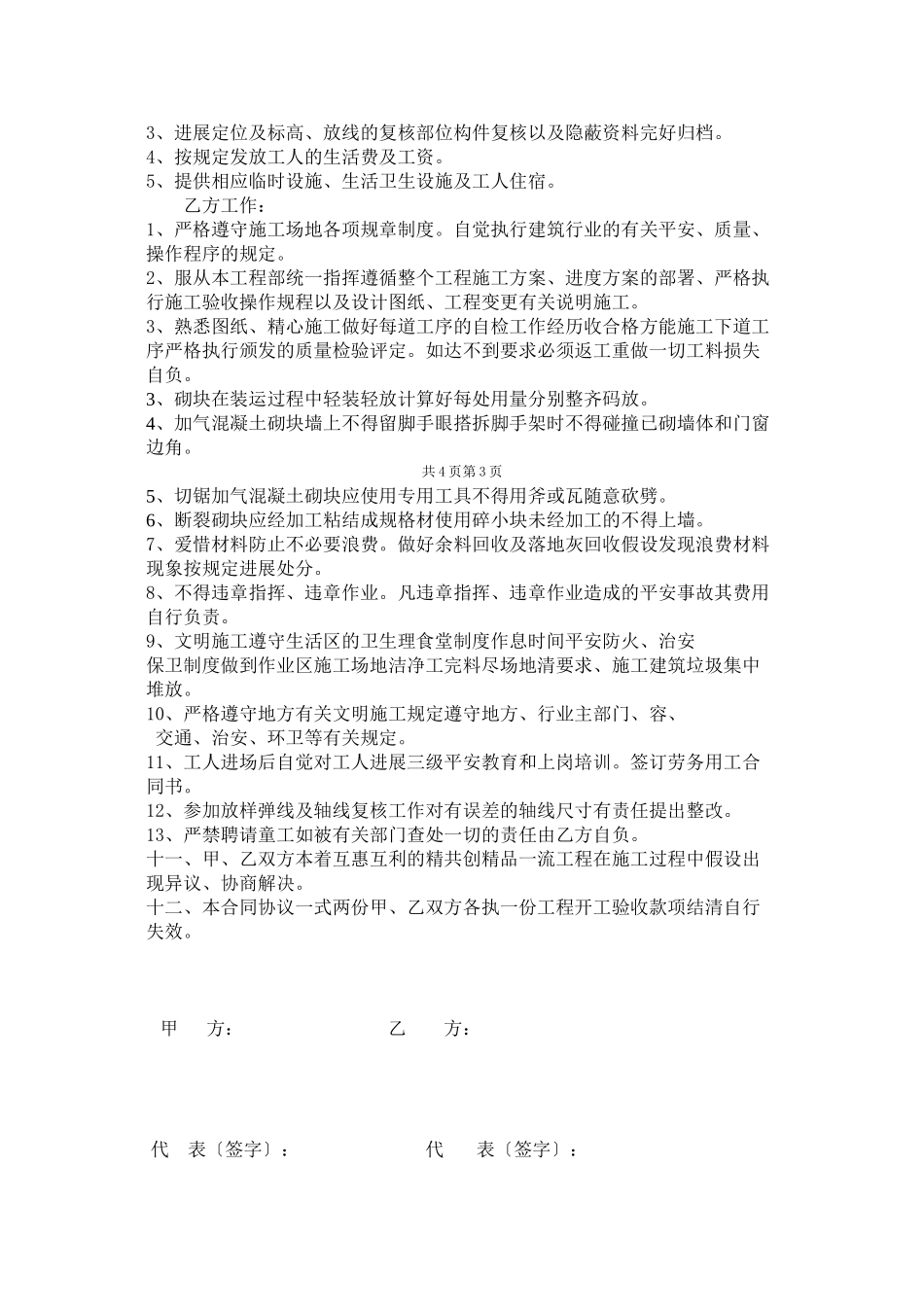

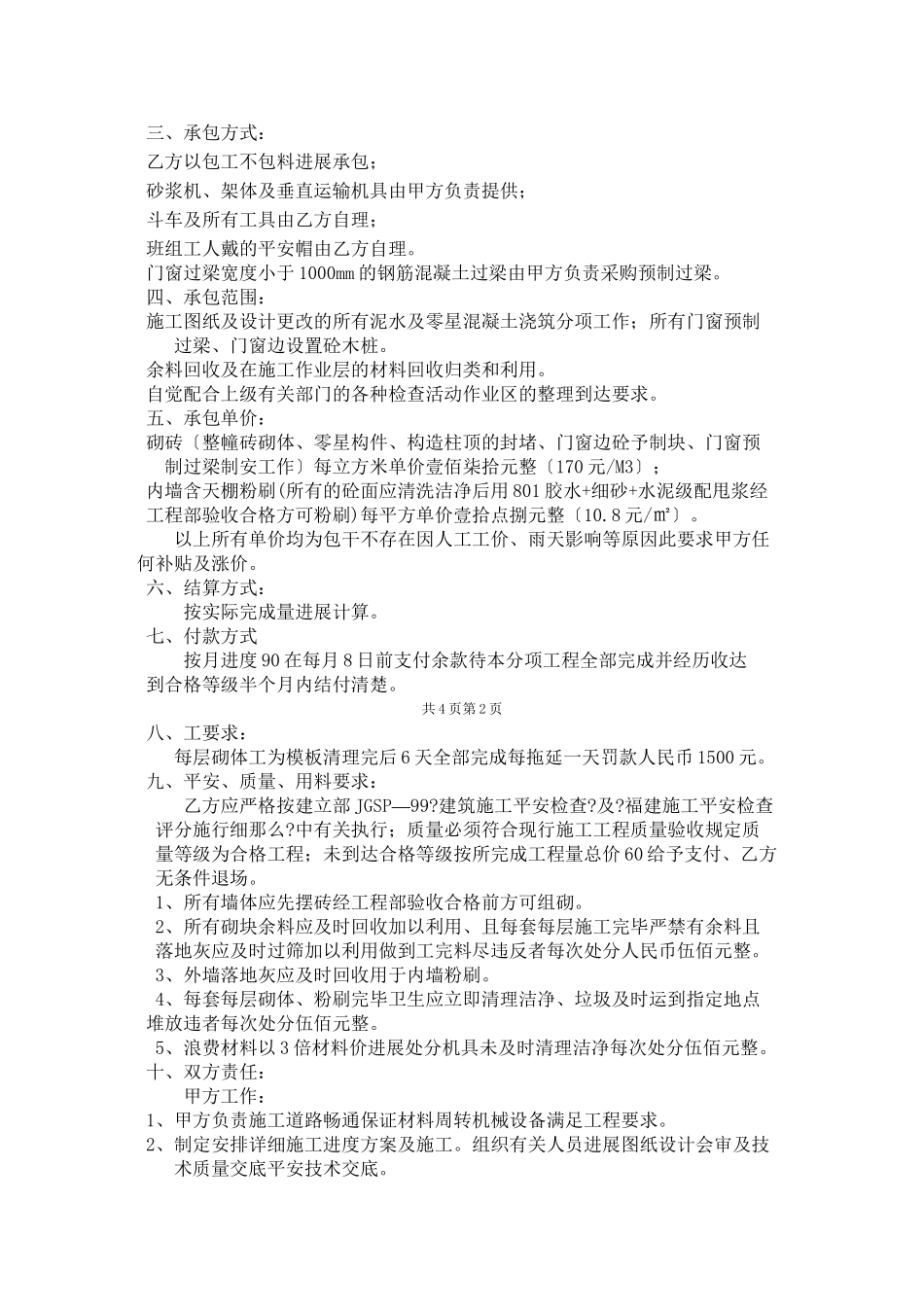

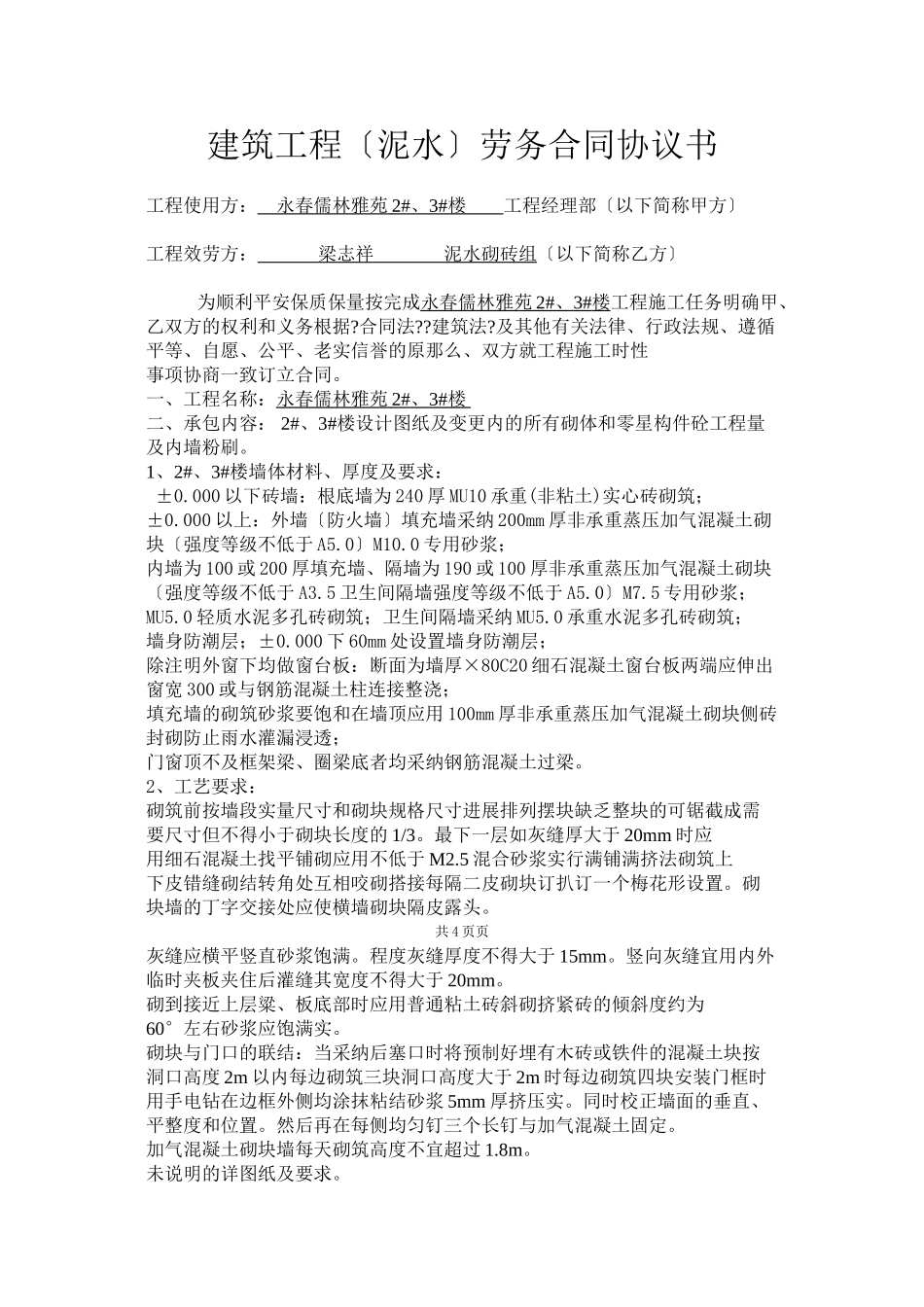

建筑工程〔泥水〕劳务合同协议书工程使用方: 永春儒林雅苑 2# 、 3# 楼 工程经理部〔以下简称甲方〕工程效劳方: 梁志祥泥水砌砖组〔以下简称乙方〕 为顺利平安保质保量按完成永春儒林雅苑 2# 、 3# 楼 工程施工任务明确甲、乙双方的权利和义务根据?合同法??建筑法?及其他有关法律、行政法规、遵循平等、自愿、公平、老实信誉的原那么、双方就工程施工时性事项协商一致订立合同。一、工程名称:永春儒林雅苑 2# 、 3# 楼 二、承包内容: 2#、3#楼设计图纸及变更内的所有砌体和零星构件砼工程量及内墙粉刷。1、2#、3#楼墙体材料、厚度及要求: ±0.000 以下砖墙:根底墙为 240 厚 MU10 承重(非粘土)实心砖砌筑;±0.000 以上:外墙〔防火墙〕填充墙采纳 200mm 厚非承重蒸压加气混凝土砌块〔强度等级不低于 A5.0〕M10.0 专用砂浆;内墙为 100 或 200 厚填充墙、隔墙为 190 或 100 厚非承重蒸压加气混凝土砌块〔强度等级不低于 A3.5 卫生间隔墙强度等级不低于 A5.0〕M7.5 专用砂浆;MU5.0 轻质水泥多孔砖砌筑;卫生间隔墙采纳 MU5.0 承重水泥多孔砖砌筑;墙身防潮层;±0.000 下 60mm 处设置墙身防潮层;除注明外窗下均做窗台板:断面为墙厚×80C20 细石混凝土窗台板两端应伸出窗宽 300 或与钢筋混凝土柱连接整浇;填充墙的砌筑砂浆要饱和在墙顶应用 100mm 厚非承重蒸压加气混凝土砌块侧砖封砌防止雨水灌漏浸透;门窗顶不及框架梁、圈梁底者均采纳钢筋混凝土过梁。2、工艺要求:砌筑前按墙段实量尺寸和砌块规格尺寸进展排列摆块缺乏整块的可锯截成需要尺寸但不得小于砌块长度的 1/3。最下一层如灰缝厚大于 20mm 时应用细石混凝土找平铺砌应用不低于 M2.5 混合砂浆实行满铺满挤法砌筑上下皮错缝砌结转角处互相咬砌搭接每隔二皮砌块订扒订一个梅花形设置。砌块墙的丁字交接处应使横墙砌块隔皮露头。共 4 页页灰缝应横平竖直砂浆饱满。程度灰缝厚度不得大于 15mm。竖向灰缝宜用内外临时夹板夹住后灌缝其宽度不得大于 20mm。砌到接近上层粱、板底部时应用普通粘土砖斜砌挤紧砖的倾斜度约为60°左右砂浆应饱满实。砌块与门口的联结:当采纳后塞口时将预制好埋有木砖或铁件的混凝土块按洞口高度 2m 以内每边砌筑三块洞口高度大于 2m 时每边砌筑四块安装门框时用手电钻在边框外侧均涂抹粘结砂浆 5mm 厚挤压实。同时校正墙面的垂直、平整度和位置。然后再在每侧均匀钉三个长钉与加气混...
