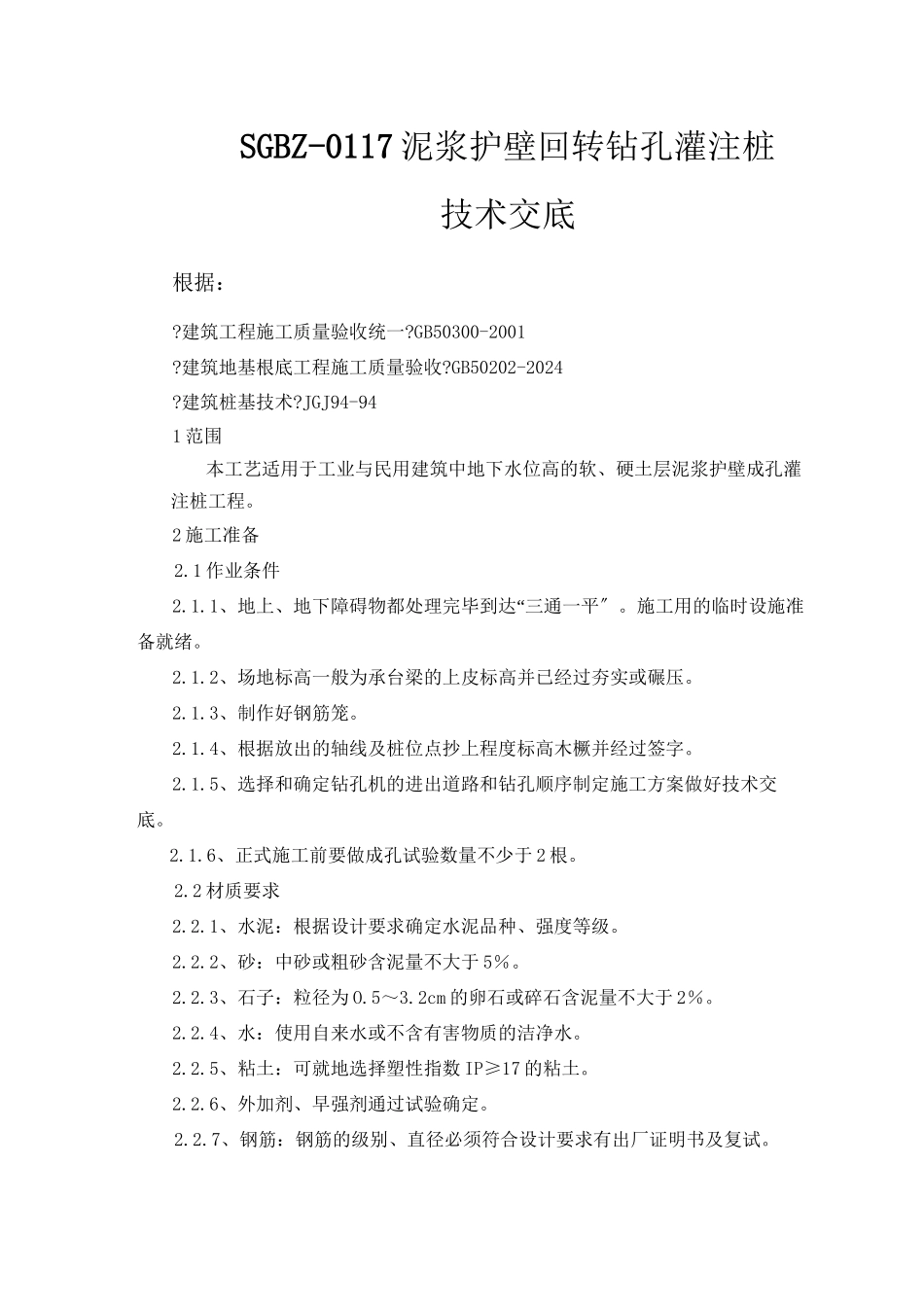

SGBZ-0117 泥浆护壁回转钻孔灌注桩技术交底根据:
建筑工程施工质量验收统一
GB50300-2001
建筑地基根底工程施工质量验收
GB50202-2024
建筑桩基技术
JGJ94-941 范围本工艺适用于工业与民用建筑中地下水位高的软、硬土层泥浆护壁成孔灌注桩工程
2 施工准备2
1 作业条件2
1“、地上、地下障碍物都处理完毕到达 三通一平〞
施工用的临时设施准备就绪
2、场地标高一般为承台梁的上皮标高并已经过夯实或碾压
3、制作好钢筋笼
4、根据放出的轴线及桩位点抄上程度标高木橛并经过签字
5、选择和确定钻孔机的进出道路和钻孔顺序制定施工方案做好技术交底
6、正式施工前要做成孔试验数量不少于 2 根
2 材质要求2
1、水泥:根据设计要求确定水泥品种、强度等级
2、砂:中砂或粗砂含泥量不大于 5%
3、石子:粒径为 O
2cm 的卵石或碎石含泥量不大于 2%
4、水:使用自来水或不含有害物质的洁净水
5、粘土:可就地选择塑性指数 IP≥17 的粘土
6、外加剂、早强剂通过试验确定
7、钢筋:钢筋的级别、直径必须符合设计要求有出厂证明书及复试

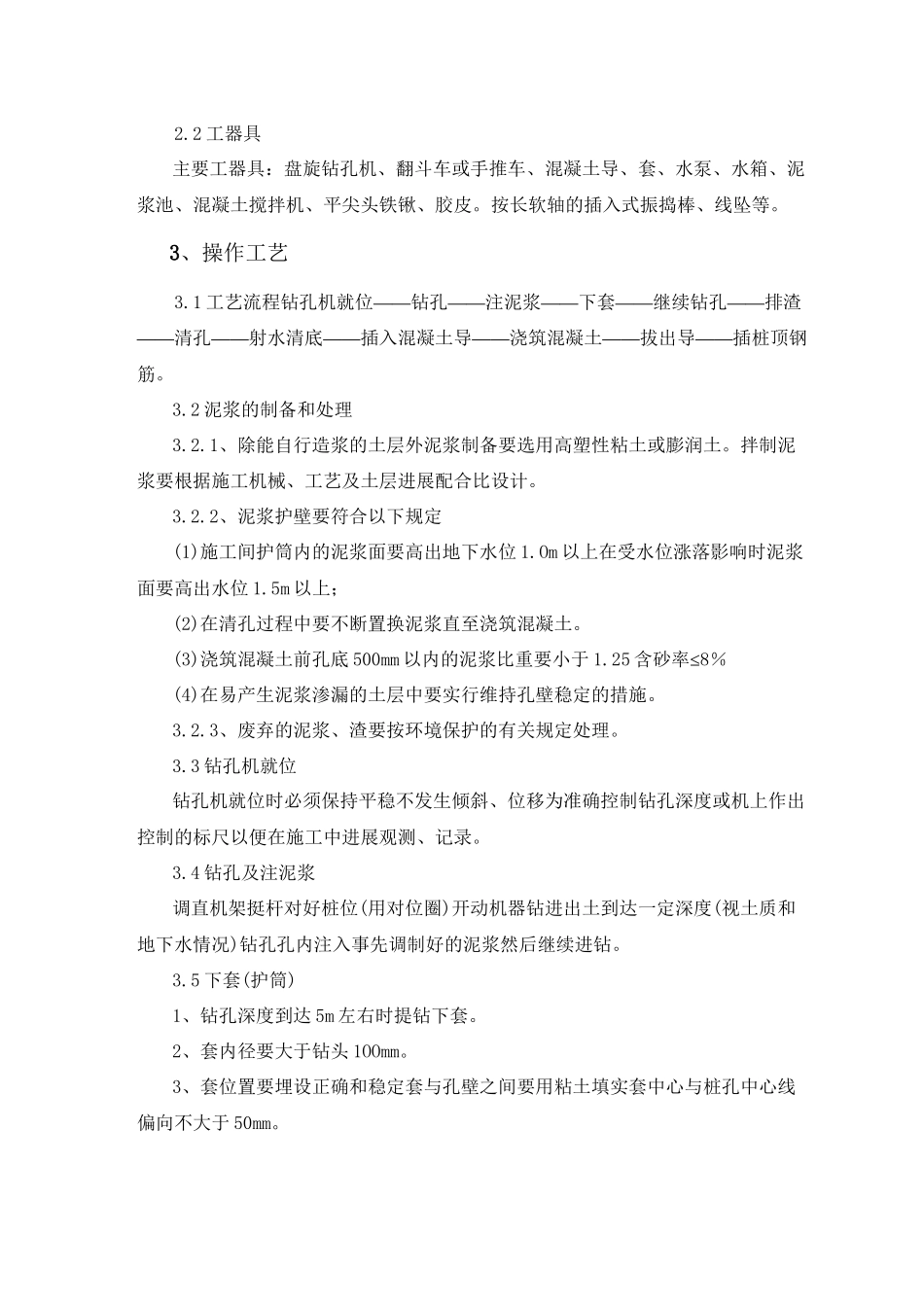

2 工器具主要工器具:盘旋钻孔机、翻斗车或手推车、混凝土导、套、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮
按长软轴的插入式振捣棒、线坠等
3、操作工艺3
1——————————工艺流程钻孔机就位钻孔注泥浆下套继续钻孔排渣————————————清孔射水清底插入混凝土导浇筑混凝土拔出导插桩顶钢筋
2 泥浆的制备和处理3
1、除能自行造浆的土层外泥浆制备要选用高塑性粘土或膨润土
拌制泥浆要根据施工机械、工艺及土层进展配合比设计

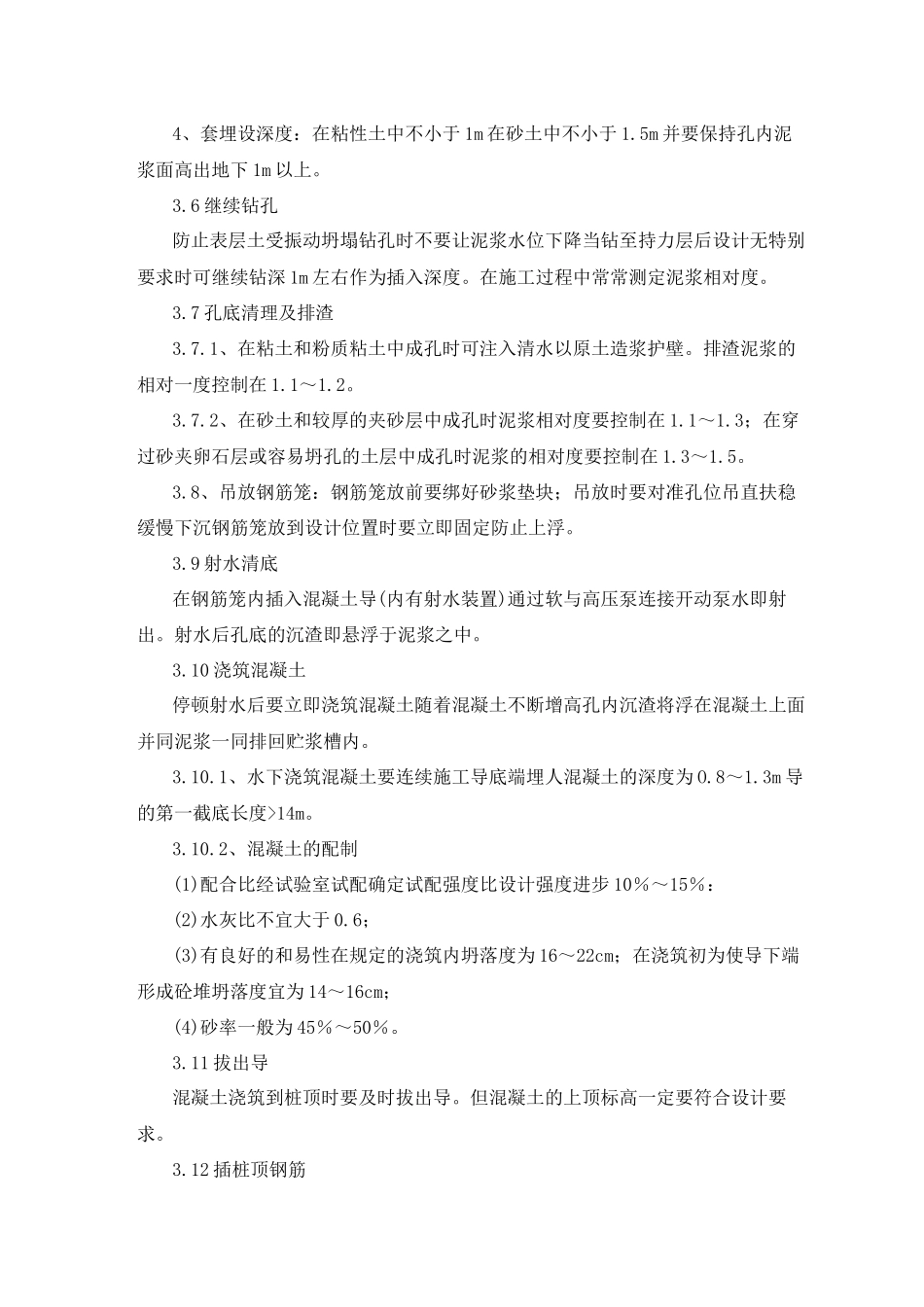

2、泥浆护壁要符合以下规定(1)施工间护筒内的泥浆面要高出地下
