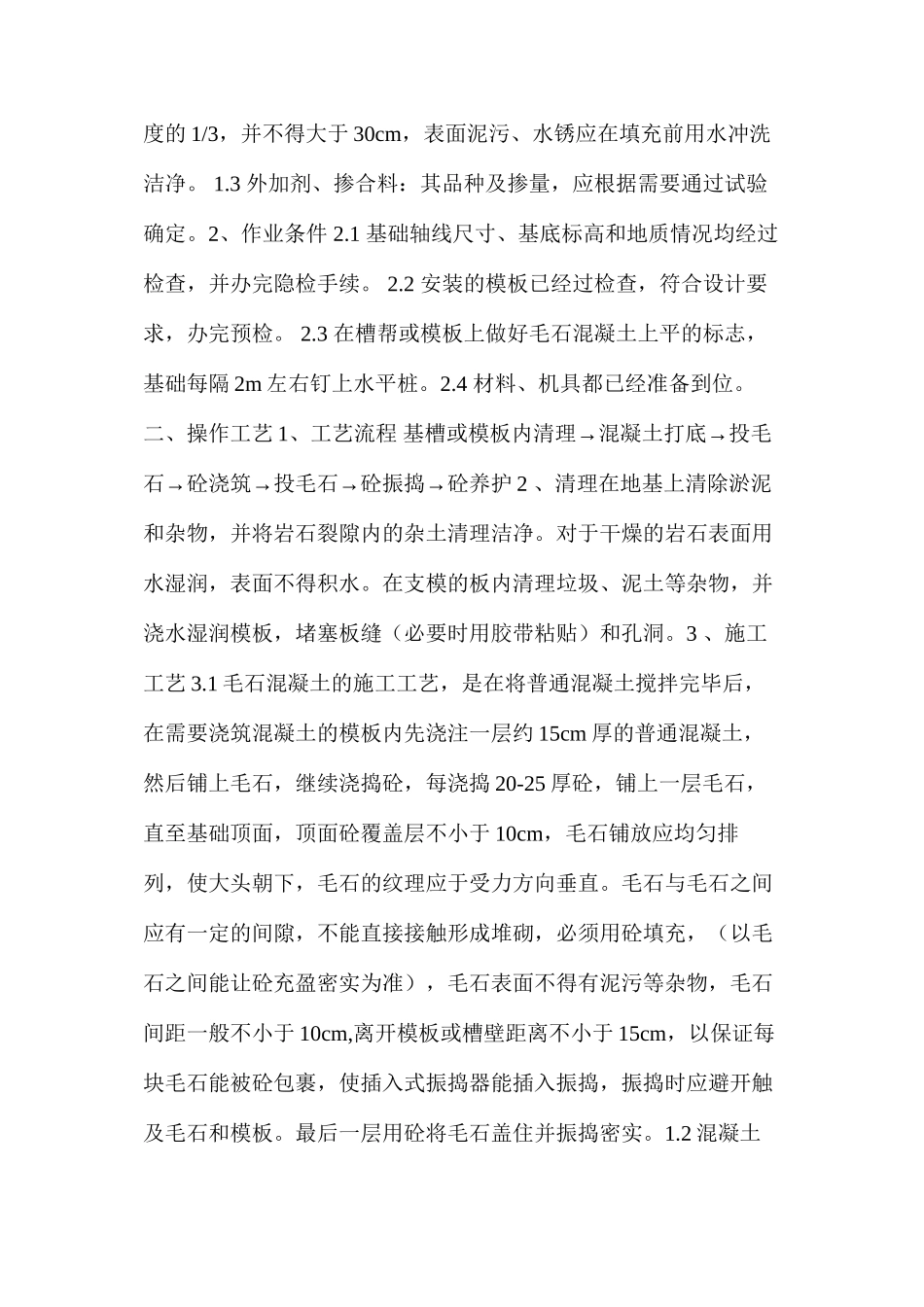

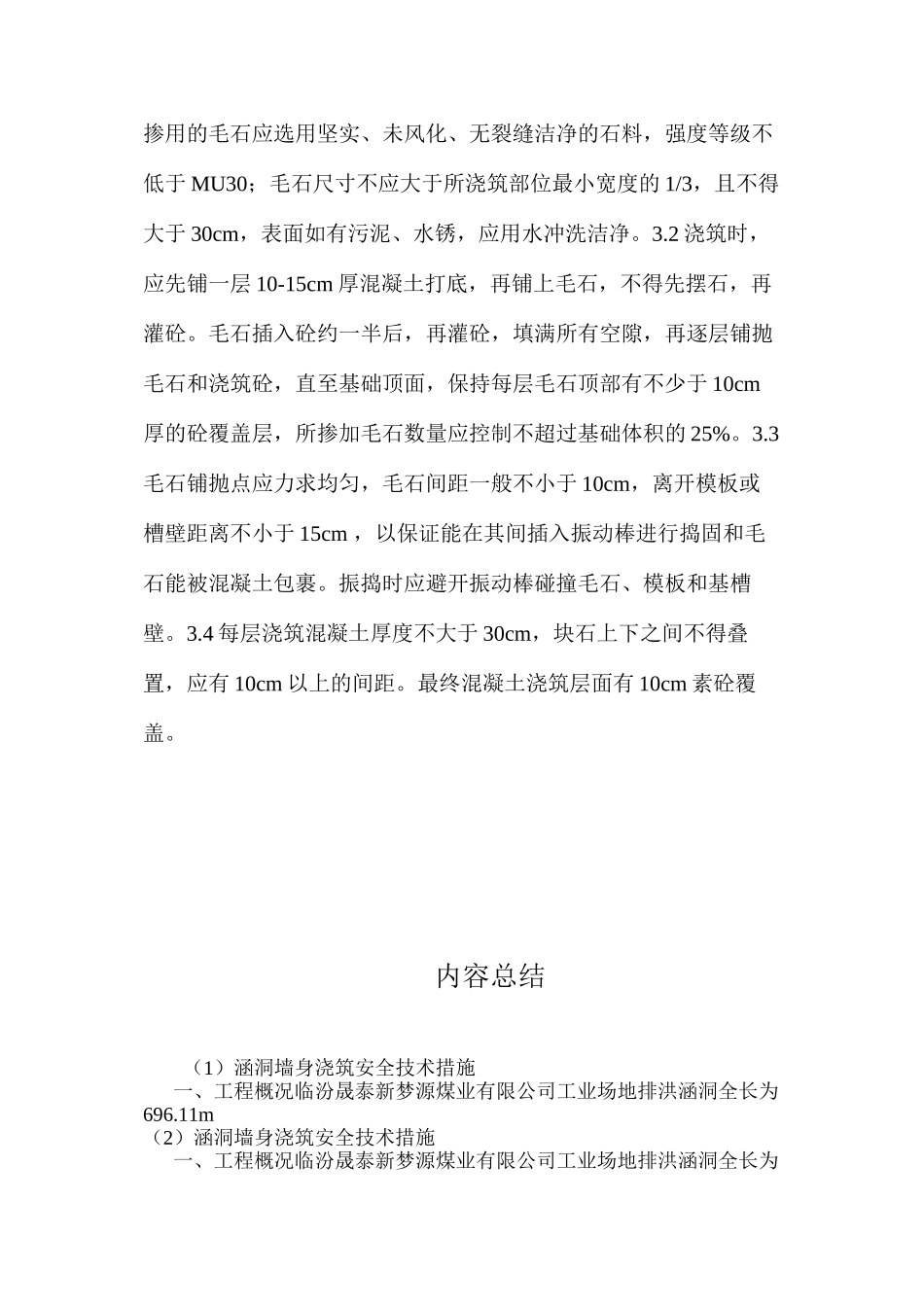

涵洞墙身浇筑安全技术措施 一、工程概况临汾晟泰新梦源煤业有限公司工业场地排洪涵洞全长为 696.11m 。 K0+000.000—K0+40.240 段,由于涵洞基础距扇风机较近,考虑扇风机动荷载的影响,将涵洞边墙加厚为 1.5m素混凝土,高度为 4.575—4.700m,其余段均为 C25 片石混凝土。墙厚为 1.3m,高度为 5.575—5.7m。根据设计图纸及施工实际处理,若有些地段开挖到流水面时遇到基岩,则不砌筑片石基础,将两侧墙身直接嵌入基岩 0.5m。二、施工准备涵洞墙身浇筑采纳组合钢模板,施工前用全站仪测出精确的位置控制点,并弹好墨线,确定商 砼的浇筑方法及砼车的行驶路线。三、施工技术措施 1、因涵洞沉降缝为 5m 一个,所以墙身按 5m 为一段进行支模板,涵洞墙身每段都有坡度,这就造成了墙身高度不同,所以在支模板时,底部的空 隙处先用砂浆找平,然后将模板安放在砂浆上。 2、相邻钢模板的边肋,都应用 U 形卡插卡牢固,U 形卡的间距不应大于 300mm,端头接缝上的卡孔,也应插上 U 形卡或 L 形插销。 3、模板长向拼接 宜采纳错开布置,以增加模板的整体刚度。 4、模板的支撑采纳扣件式钢管脚手架。搭设时要注意稳固。5、采纳吊车吊罐的方式进行浇筑,要注意绳索的起吊安全。毛石混凝土施工工艺一、施工准备 1 、材料及主要机具 1.1 混凝土:采纳商品混凝土,强度等级根据设计要求采纳 C25 。 1.2 毛石:应选用坚实、未风化的石料,其极限抗压强度不应低于 30MPa,毛石尺寸不应大于所浇部位最小宽度的 1/3,并不得大于 30cm,表面泥污、水锈应在填充前用水冲洗 洁净。 1.3 外加剂、掺合料:其品种及掺量,应根据需要通过试验确定。2 、作业条件 2.1 基础轴线尺寸、基底标高和地质情况均经过 检查,并办完隐检手续。 2.2 安装的模板已经过检查,符合设计要 求,办完预检。 2.3 在槽帮或模板上做好毛石混凝土上平的标志,基础每隔 2m 左右钉上水平桩。2.4 材料、机具都已经准备到位。二、操作工艺 1 →→、工艺流程 基槽或模板内清理混凝土打底投毛→→→→石砼浇筑投毛石砼振捣砼养护 2 、清理在地基上清除淤泥和杂物,并将岩石裂隙内的杂土清理洁净。对于干燥的岩石表面用水湿润,表面不得积水。在支模的板内清理垃圾、泥土等杂物,并浇水湿润模板,堵塞板缝(必要时用胶带粘贴)和孔洞。3 、施工工艺 3.1 毛石混凝土的施工工艺,是在将普通混凝土搅拌完毕后,在需要浇筑混凝土的模板内先...
